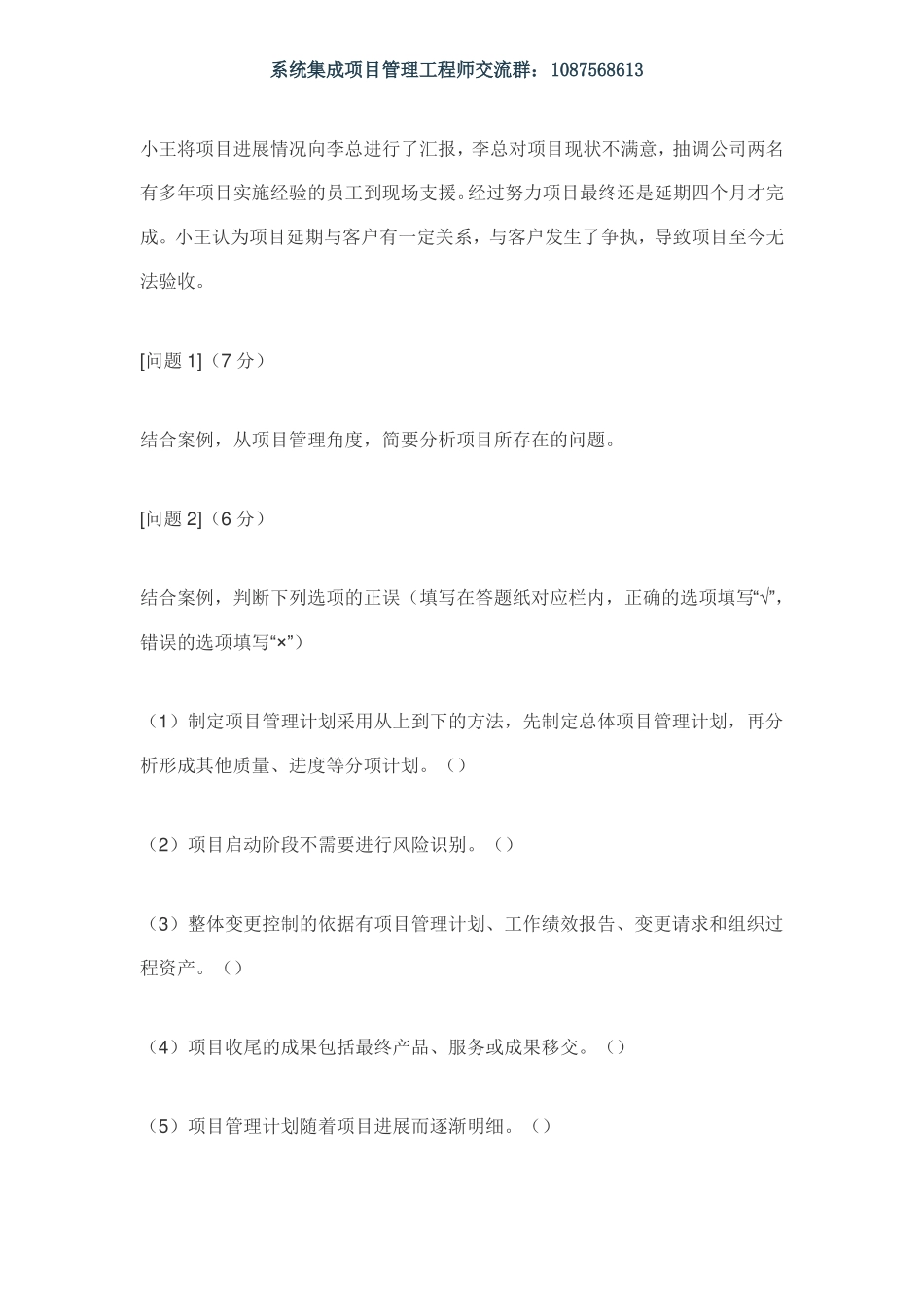

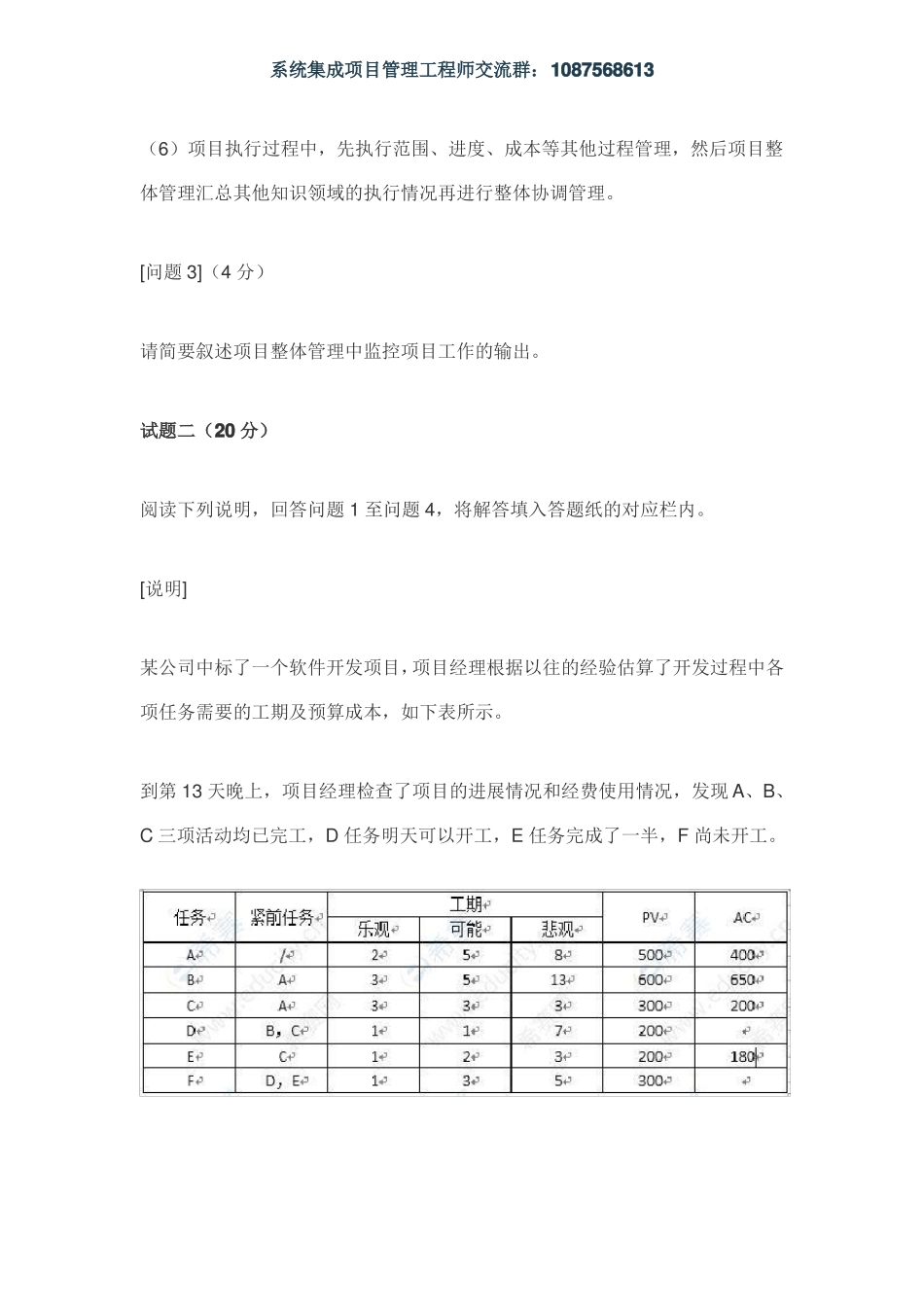

系统集成项目管理工程师交流群:10875686132019 下半年系统集成项目管理工程师下午真题试题一(17 分)阅读下列说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。[说明]系统集成 A 公司中标某市智能交通系统建设项目。李总负责此项目的启动工作,任命小王为项目经理。小王制定并发布了项目章程,其中明确建设周期为 1 年,于 2018 年 6 月开始。项目启动后,小王将团队分为了开发实施组与质量控制组,分工制定了范围管理计划、进度管理计划与质量管理计划。为了与客户保持良好沟通,并保证项目按要求尽快完成,小王带领开发团队进驻甲方现场开发。小王与客户经过几次会议沟通后,根据自己的经验形成一份需求文件。然后安排开发人员先按照这份文档来展开工作,具体需求细节后续再完善。开发过程中,客户不断提出新的需求,小王一遍修改需求文件一遍安排开发人员进行修改,开发工作多次反复。2019 年 2 月,开发工作只完成了计划的 50%,此时小王安排项目质量工程师进驻现场,发现很多质量问题。小王随即组织开发人员加班修改。由于项目组及格同事还承担其他项目的工作,工作时间没法得到保障,项目实施进度严重滞后。系统集成项目管理工程师交流群:1087568613小王将项目进展情况向李总进行了汇报,李总对项目现状不满意,抽调公司两名有多年项目实施经验的员工到现场支援。经过努力项目最终还是延期四个月才完成。小王认为项目延期与客户有一定关系,与客户发生了争执,导致项目至今无法验收。[问题 1](7 分)结合案例,从项目管理角度,简要分析项目所存在的问题。[问题 2](6 分)结合案例,判断下列选项的正误(填写在答题纸对应栏内,正确的选项填写“√”,错误的选项填写“×”)(1)制定项目管理计划采用从上到下的方法,先制定总体项目管理计划,再分析形成其他质量、进度等分项计划。()(2)项目启动阶段不需要进行风险识别。()(3)整体变更控制的依据有项目管理计划、工作绩效报告、变更请求和组织过程资产。()(4)项目收尾的成果包括最终产品、服务或成果移交。()(5)项目管理计划随着项目进展而逐渐明细。()系统集成项目管理工程师交流群:1087568613(6)项目执行过程中,先执行范围、进度、成本等其他过程管理,然后项目整体管理汇总其他知识领域的执行情况再进行整体协调管理。[问题 3](4 分)请简要叙述项目整体管理中监控项目工作的输出。试题二(20 分)阅读下列说明,回答问题...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2019下半年系统集成项目管理工程师下午真题

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
