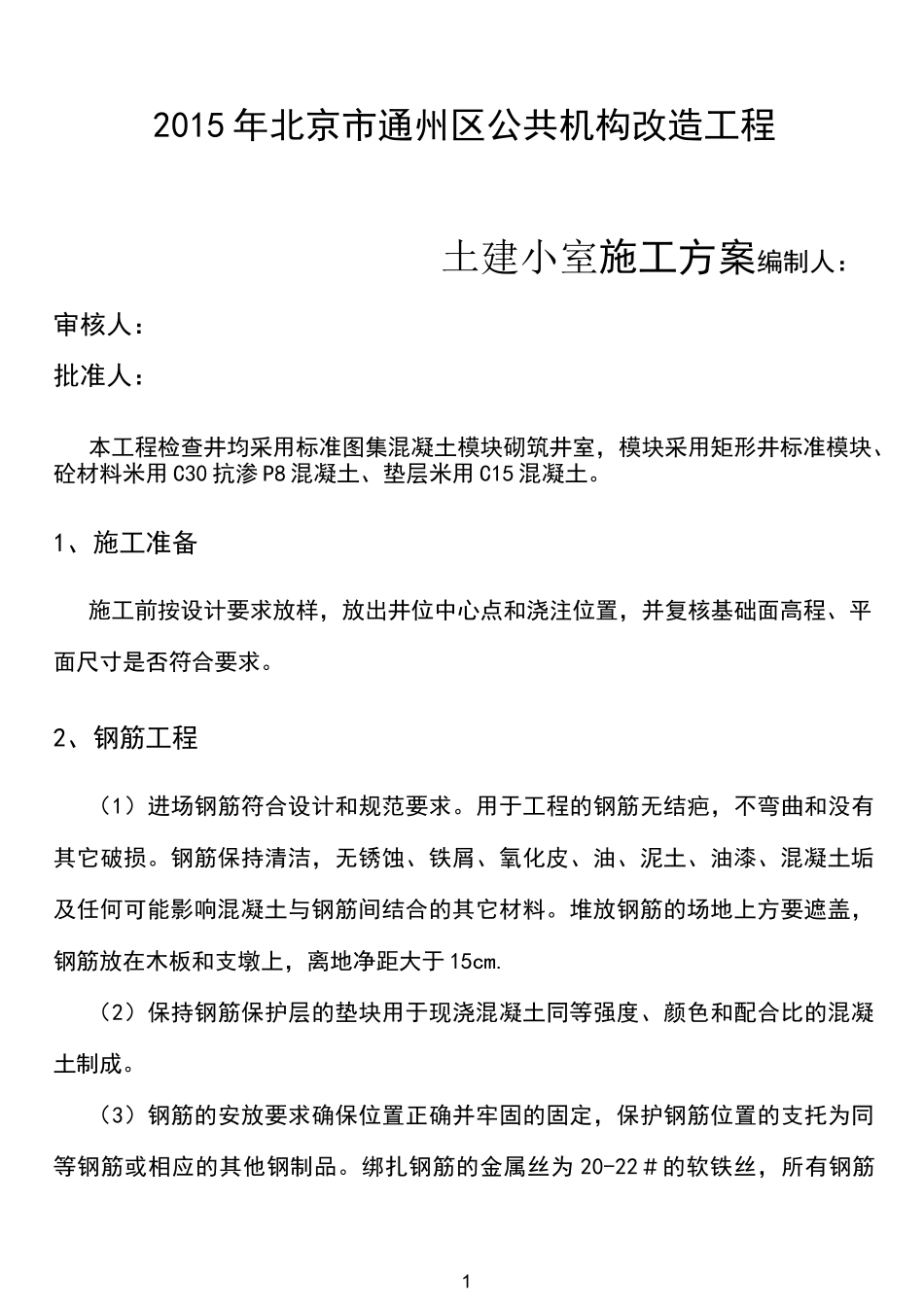

模块井-土建施工方案(总 13 页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小-12015 年北京市通州区公共机构改造工程土建小室施工方案编制人:审核人:批准人:本工程检查井均采用标准图集混凝土模块砌筑井室,模块采用矩形井标准模块、砼材料米用 C30 抗渗 P8 混凝土、垫层米用 C15 混凝土。1、施工准备施工前按设计要求放样,放出井位中心点和浇注位置,并复核基础面高程、平面尺寸是否符合要求。2、钢筋工程(1)进场钢筋符合设计和规范要求。用于工程的钢筋无结疤,不弯曲和没有其它破损。钢筋保持清洁,无锈蚀、铁屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料。堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于 15cm.(2)保持钢筋保护层的垫块用于现浇混凝土同等强度、颜色和配合比的混凝土制成。(3)钢筋的安放要求确保位置正确并牢固的固定,保护钢筋位置的支托为同等钢筋或相应的其他钢制品。绑扎钢筋的金属丝为 20-22#的软铁丝,所有钢筋2的交叉处均用软铁丝扎牢,其端头弯入混凝土中。(4)施工中先将直钢筋切割到要求的长度,由经验丰富的钢筋工进行冷弯。严格按照施工规范的相关规定进行钢筋的切割、冷弯。(5)按钢筋焊接及验收规范的规定要求,进行钢筋焊接作业。(6)无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直。加工钢筋的允许误差见下表。钢筋加工允许误差表序号项目允许误差1剪切长度±25mm2吊筋、拉杆和螺纹钢土 13mm3弯头的位置±25mm(7)绑扎底板筋的同时绑扎墙壁预留插筋,预留插筋按照井室深一次到位,并要做到位置准确且与底以筋连接牢固。底板上、下层筋间距使用钢筋排架控制。预留插筋必须绑扎不少于三道水平筋,内外层筋之间加绑一道排架,确保其稳定。3、模板工程(1)模板采用竹胶合板,局部配木模支搭。支搭时,严格控制结构外缘尺寸,以井中心返数,格方,并用水准仪监测调整模板顶面高程。模板必须尺寸准确,板面平整;具有足够的强度、刚度、承载力和稳定性,能可靠地承受新浇筑的混凝土的自重和侧压力,以及在施工中所产生的荷载;构造简单,拆装简单,并便于钢筋的绑扎、安装和混凝土的浇筑、养护等要求。(2)根据图纸所示永久工程的真实形状和尺寸测量放样。模板安装做到位置3正确、支撑稳定,有足够的支柱、撑杆和拉条,并能承受混凝土浇筑及振捣时产生的侧向压力,并不受气...
