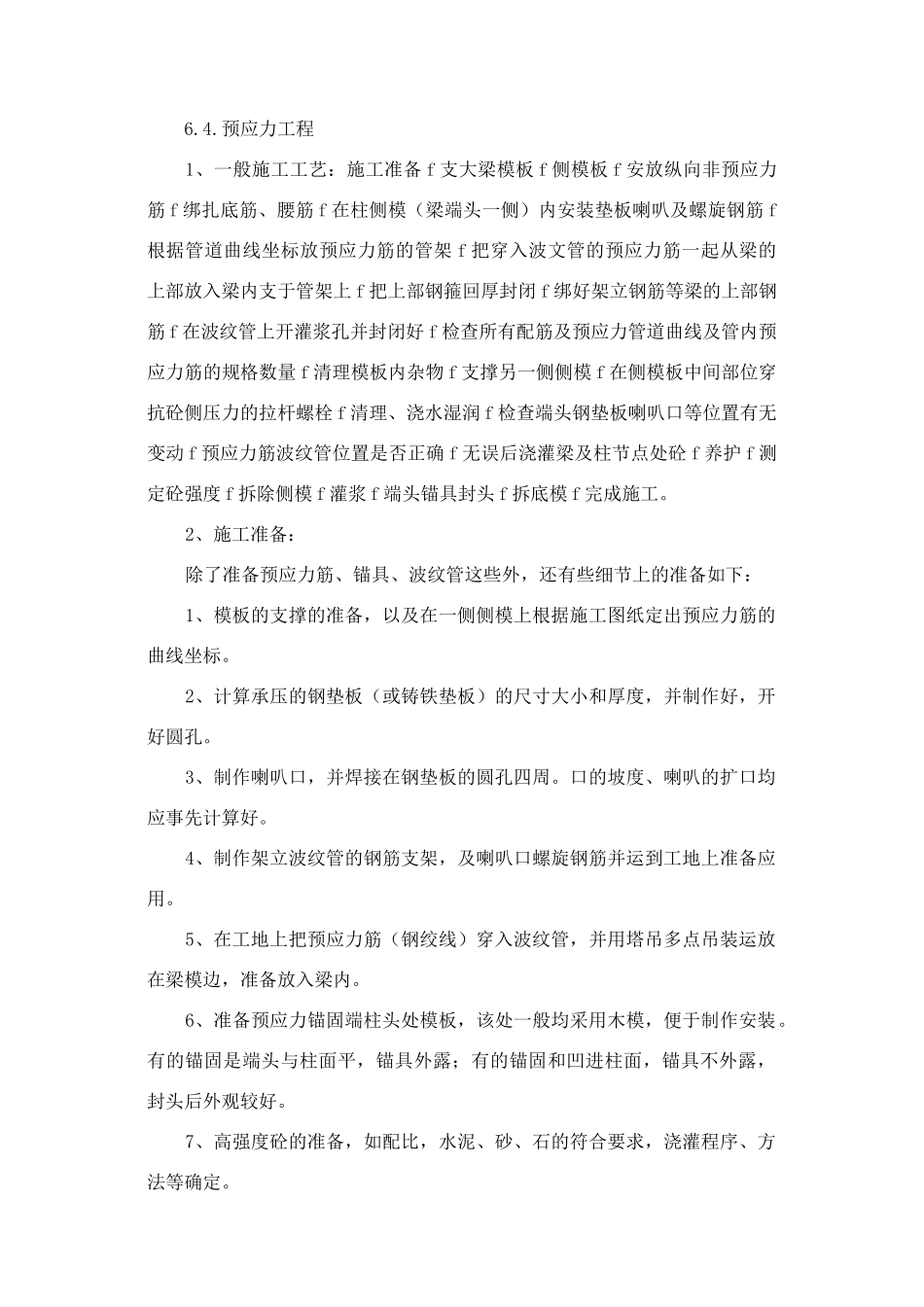

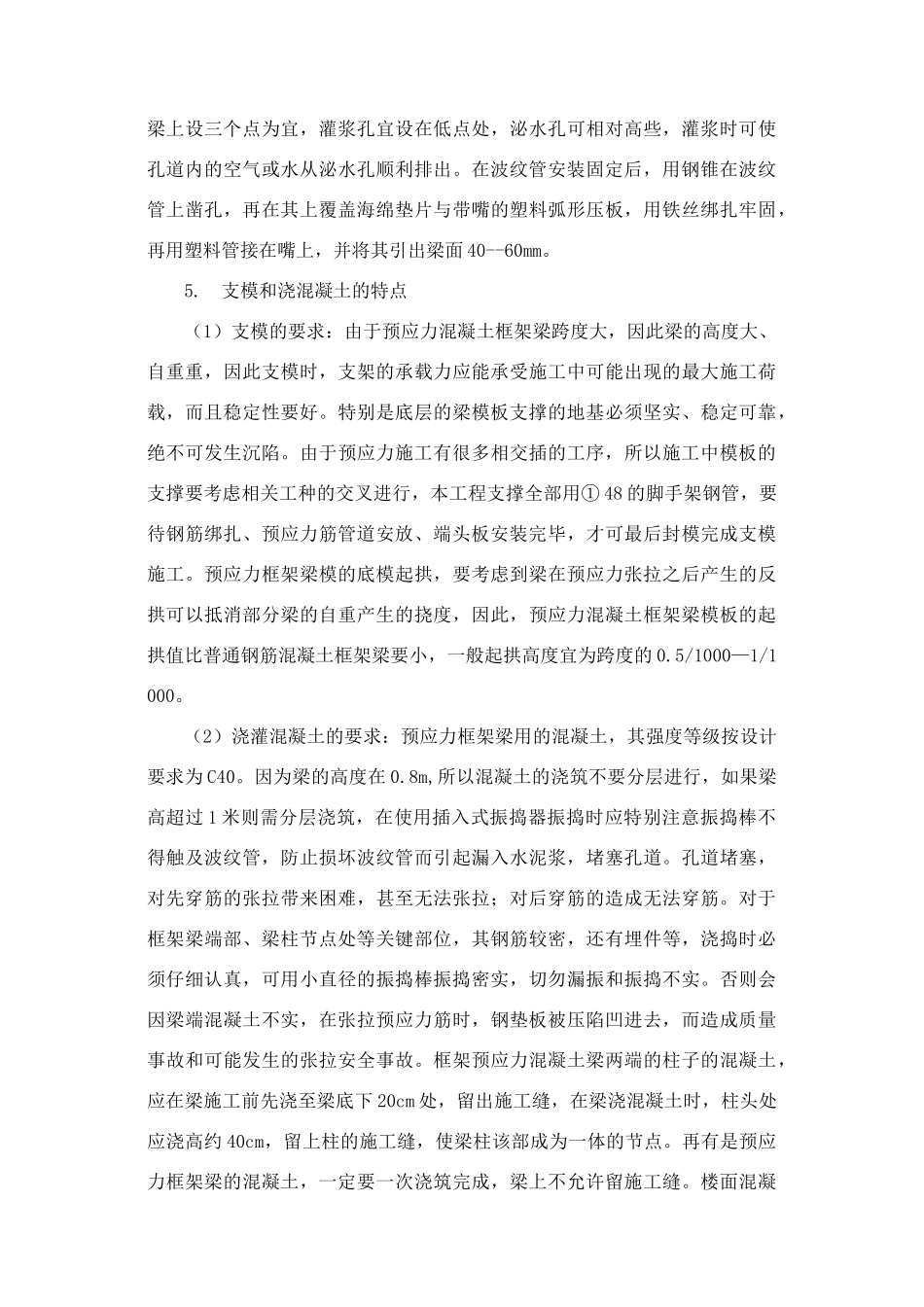

6.4.预应力工程1、一般施工工艺:施工准备 f 支大梁模板 f 侧模板 f 安放纵向非预应力筋 f 绑扎底筋、腰筋 f 在柱侧模(梁端头一侧)内安装垫板喇叭及螺旋钢筋 f根据管道曲线坐标放预应力筋的管架 f 把穿入波文管的预应力筋一起从梁的上部放入梁内支于管架上 f 把上部钢箍回厚封闭 f 绑好架立钢筋等梁的上部钢筋 f 在波纹管上开灌浆孔并封闭好 f 检查所有配筋及预应力管道曲线及管内预应力筋的规格数量 f 清理模板内杂物 f 支撑另一侧侧模 f 在侧模板中间部位穿抗砼侧压力的拉杆螺栓 f 清理、浇水湿润 f 检查端头钢垫板喇叭口等位置有无变动 f 预应力筋波纹管位置是否正确 f 无误后浇灌梁及柱节点处砼 f 养护 f 测定砼强度 f 拆除侧模 f 灌浆 f 端头锚具封头 f 拆底模 f 完成施工。2、施工准备:除了准备预应力筋、锚具、波纹管这些外,还有些细节上的准备如下:1、模板的支撑的准备,以及在一侧侧模上根据施工图纸定出预应力筋的曲线坐标。2、计算承压的钢垫板(或铸铁垫板)的尺寸大小和厚度,并制作好,开好圆孔。3、制作喇叭口,并焊接在钢垫板的圆孔四周。口的坡度、喇叭的扩口均应事先计算好。4、制作架立波纹管的钢筋支架,及喇叭口螺旋钢筋并运到工地上准备应用。5、在工地上把预应力筋(钢绞线)穿入波纹管,并用塔吊多点吊装运放在梁模边,准备放入梁内。6、准备预应力锚固端柱头处模板,该处一般均采用木模,便于制作安装。有的锚固是端头与柱面平,锚具外露;有的锚固和凹进柱面,锚具不外露,封头后外观较好。7、高强度砼的准备,如配比,水泥、砂、石的符合要求,浇灌程序、方法等确定。8、计算张拉中各种预应力损失。它包括:A、孔道摩擦力损失;B:锚固损失;C:弹性压缩损失;D:钢材应力损失;E:砼收缩变形损失等。以上这些准备工作有些是专业施工单位做的,有些是土建工程配合做的,只有在双方共同协作的配合下,才能把预应力梁施工做好。3、波纹管的安放:波纹管安装准确,对张拉、顺利,孔道摩擦损失的减少都很重要。安装前应事先按设计图纸中,预应力的曲线坐标,以波纹管底边为准,在一侧侧模上弹出曲线来,定出波纹管的位置;也可以以梁模板为基准,按预应力筋曲线上各点坐标,在垫好底筋保护层垫块的箍筋肢上做标志(可用油漆点一下)定出波纹管的曲线位置。波纹管的固定,可用钢筋支架,间距 600 焊在箍筋上,箍筋下一定要把保护层垫块垫实、垫牢。波纹管放下就位...
