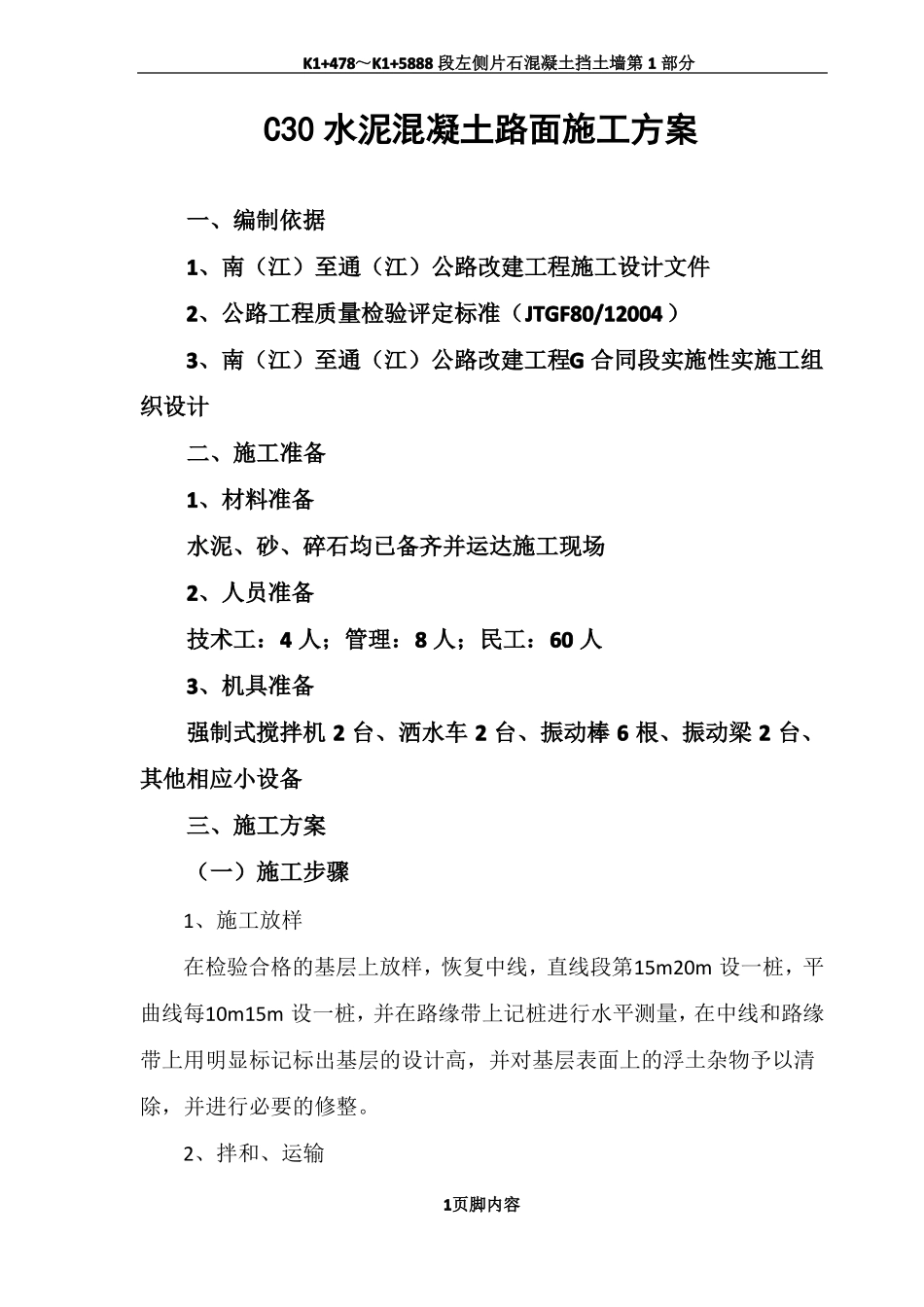

K1+478~K1+5888 段左侧片石混凝土挡土墙第 1 部分C30 水泥混凝土路面施工方案一、编制依据1、南(江)至通(江)公路改建工程施工设计文件2、公路工程质量检验评定标准(JTGF80/12004 )3、南(江)至通(江)公路改建工程G 合同段实施性实施工组织设计二、施工准备1、材料准备水泥、砂、碎石均已备齐并运达施工现场2、人员准备技术工:4 人;管理:8 人;民工:60 人3、机具准备强制式搅拌机 2 台、洒水车 2 台、振动棒 6 根、振动梁 2 台、其他相应小设备三、施工方案(一)施工步骤1、施工放样在检验合格的基层上放样,恢复中线,直线段第15m20m 设一桩,平曲线每10m15m 设一桩,并在路缘带上记桩进行水平测量,在中线和路缘带上用明显标记标出基层的设计高,并对基层表面上的浮土杂物予以清除,并进行必要的修整
2、拌和、运输1页脚内容K1+478~K1+5888 段左侧片石混凝土挡土墙第 1 部分混凝土采用强制式搅拌机机拌和
拌和时,掌握拌和时间,混合料的含水量均匀,并较最佳含水量大1%以减少运输过程中的集料离析现象
混凝土混合料的运输,采用自卸汽车,运输过程中,不漏浆,并防止离析
3、模板安装模板采用钢模板,板连接牢固、紧密,在整个长度上应紧贴在基层上,不允许漏浆,并按要求的坡度和线型安设
混合料摊铺前对模板进行全面检查,并经监理工程师认可
4、摊铺混凝土混合料用人工摊铺,在整个宽度上连续进行
中途如因停工,设施工缝
混凝土板一次摊铺,铺筑厚度高出设计高程约5cm,人工摊铺时,严禁抛掷搂耙,以防离折,先用插入式振捣器振捣,后用平板式振捣器振捣
再用手牵振动梁振实、整平至少两遍
振动棒的移动间距不大于其作用半径的1
5倍,其至模板的距离应不大于振动棒作用半径的0
5倍,并避免磁撞模板和钢筋
对混合料的振捣,每一位置的持续时间,以混合料停止下沉,不再冒
