FFU 安装施工方案1、FFU 前期管控流程:图 5-78 管控流程2、前期准备:(1)FFU 材料,供货周期相对较长,一般周期为45 天左右
项目部在进场并接到施工蓝图后对于 FFU 全程管控会安排对口工程师,并及时与业主专业工程师密切沟通,协助业主、设计部门在 FFU 排布、确定型号规格方面的深化,一旦确定之后,根据整个工程的施工总进度计划和施工分区计划制定详细的 FFU 供货计划
由于本项目施工面积大、工期时间紧、场地有限,因此考虑供货计划本着“以总进度节点为目标,分区到货”的原则
采用分区到货原则优点:①FFU 深化有针对性,减少深化周期;②减小厂家供货压力,给予厂家充分的生产周期;③到货有序,方便过程跟踪;④缓解材料堆场的压力;⑤更有效的保证施工的整体进度目标
(2)全程物流跟踪场外物流配合业主建立合理有效的物流跟踪网络,各专业安排专人对甲供材料进行管控,责任到人,全程跟踪到货、卸运,并与厂家、物流公司保持实时沟通,了解FFU 生产和发货情况;建立物流的备用方案等
如某一物流环节出现问题,能够快速解决和启动执行应急预案

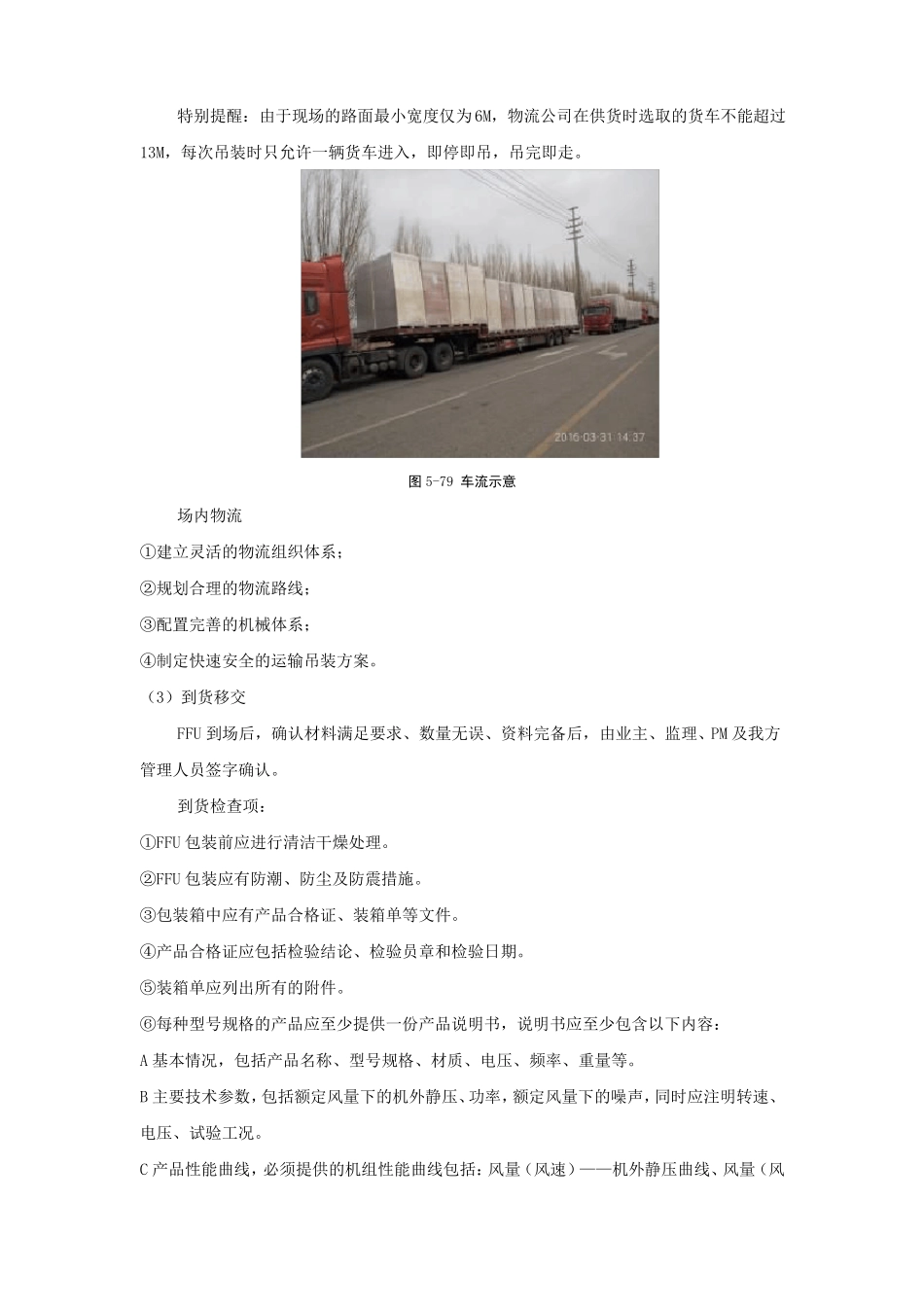

特别提醒:由于现场的路面最小宽度仅为 6M,物流公司在供货时选取的货车不能超过13M,每次吊装时只允许一辆货车进入,即停即吊,吊完即走
图 5-79 车流示意场内物流①建立灵活的物流组织体系;②规划合理的物流路线;③配置完善的机械体系;④制定快速安全的运输吊装方案
(3)到货移交FFU 到场后,确认材料满足要求、数量无误、资料完备后,由业主、监理、PM 及我方管理人员签字确认

到货检查项:①FFU 包装前应进行清洁干燥处理
②FFU 包装应有防潮、防尘及防震措施
③包装箱中应有产品合格证、装箱单等文件
④产品合格证应包括检验结论、检验员章和检验日期
⑤装箱单应列出所有的附件
⑥每种型号规格的产品应至少提供一份产品说明书,说明书应至少包含以下内容:A
