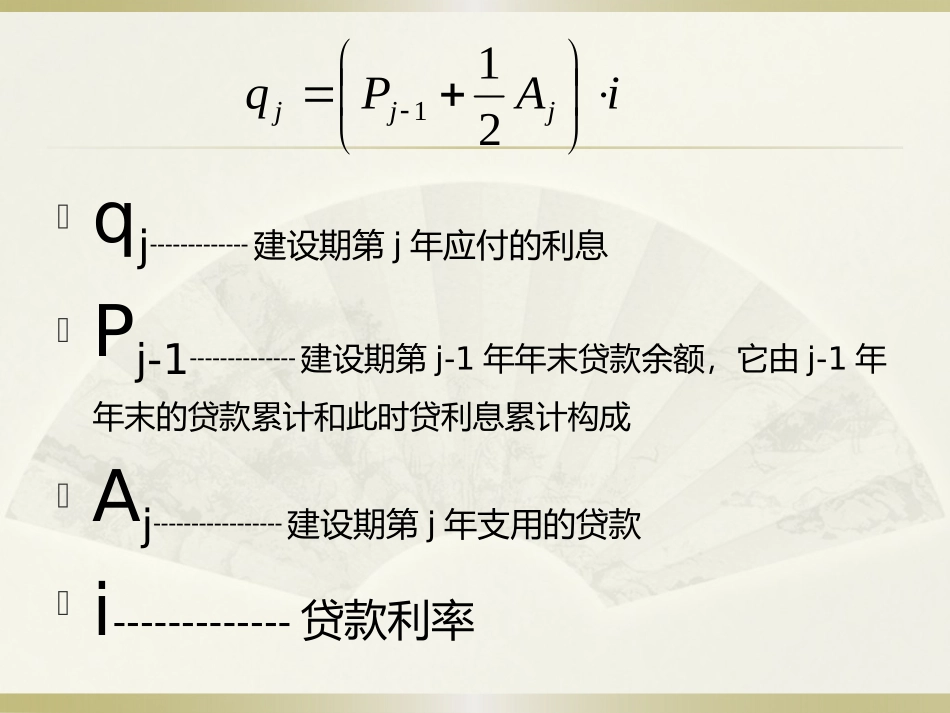

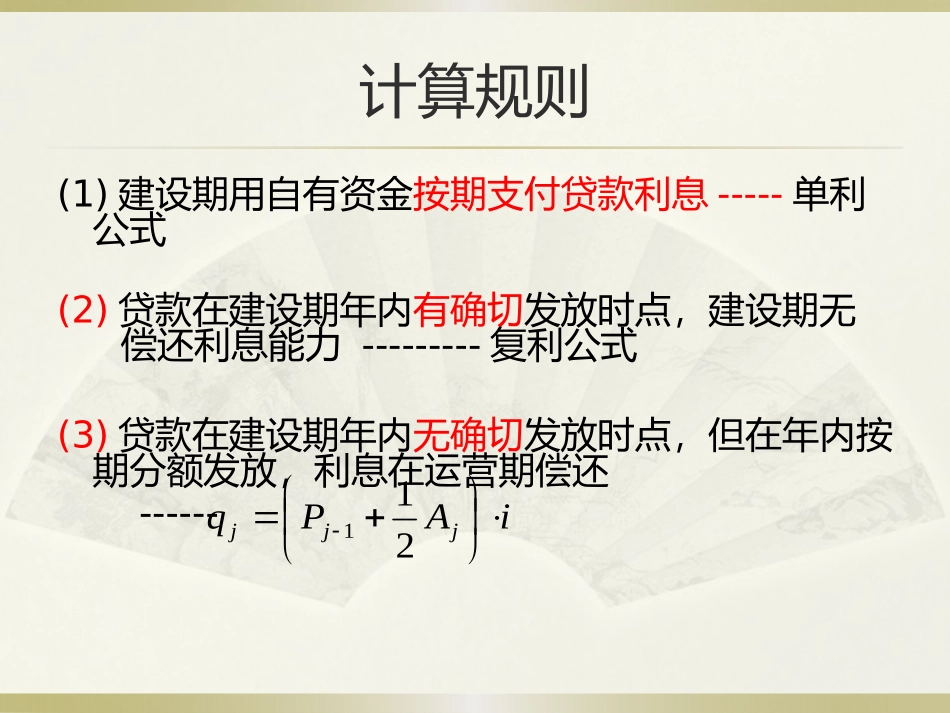

工程项目建设期利息计算计算规则(1)建设期用自有资金按期支付贷款利息-----单利公式(2)贷款在建设期年内有确切发放时点,建设期无偿还利息能力---------复利公式(3)贷款在建设期年内无确切发放时点,但在年内按期分额发放,利息在运营期偿还------iAPqjjj211qj-------------建设期第j年应付的利息Pj-1--------------建设期第j-1年年末贷款余额,它由j-1年年末的贷款累计和此时贷利息累计构成Aj-----------------建设期第j年支用的贷款i-------------贷款利率iAPqjjj211例3
17:某工业建设项目,建设期3年,共贷款1200万元,第一年按期获得贷款400万元,第二年500万元,第三年300万元,年利率8%,计算建设期贷款利息
0400212111iAq28
0250)16400()21(212iAPq54
0150)28
5316900()21(323iAPq∑qi=158
82(万元)建设项目资金筹措权益资金融资和债务资金融资(筹措资金性质)权益资金融资即项目资本金自有资金(不需偿还)指资金占有者以所有者身份投入项目主体的资本金或股东权益
债务资金融资借入资金(需还本付息)指项目主体以负债方式向资金占有者融通的各种债务资金
项目资本金的筹措资本金的筹措股东直接投资股票融资政府投资准资本金筹措债务资金的筹措商业银行贷款政策性银行贷款出口信贷外国政府贷款国际金融机构贷款企业债券国际债券融资租赁资金成本资金成本定义资金成本是指项目主体为筹集和使用资金而付出的代价
资金成本率K计算公式:D---------用资费用P---------资
