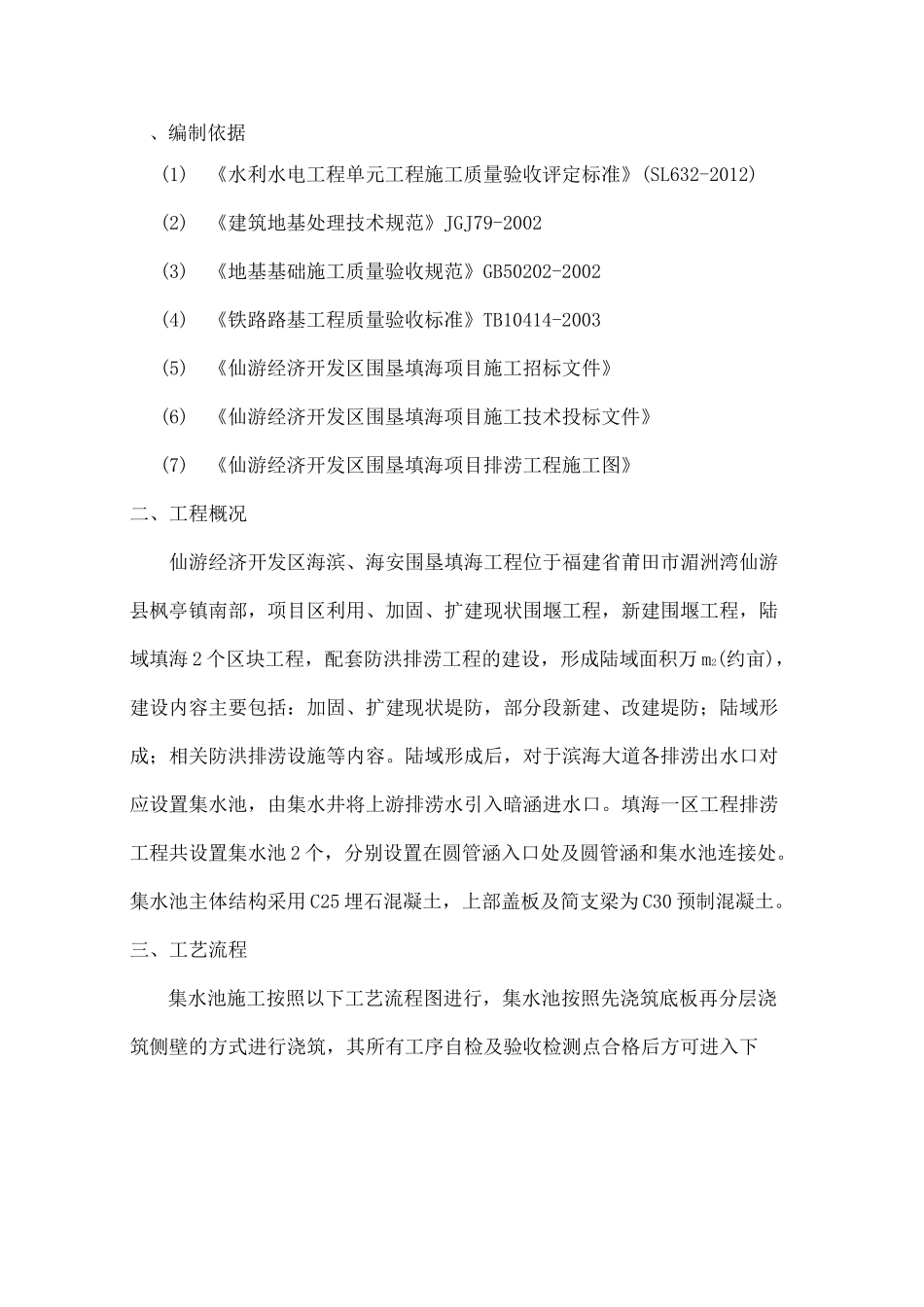

仙游经济开发区海滨、海安围垦填海工程集水池施工方案编制审核审批:中国葛洲坝集团基础工程有限公司福建仙游围垦填海工程项目部二 0 一七年八月一日、编制依据(1)《水利水电工程单元工程施工质量验收评定标准》(SL632-2012)(2)《建筑地基处理技术规范》JGJ79-2002(3)《地基基础施工质量验收规范》GB50202-2002(4)《铁路路基工程质量验收标准》TB10414-2003(5)《仙游经济开发区围垦填海项目施工招标文件》(6)《仙游经济开发区围垦填海项目施工技术投标文件》(7)《仙游经济开发区围垦填海项目排涝工程施工图》二、工程概况仙游经济开发区海滨、海安围垦填海工程位于福建省莆田市湄洲湾仙游县枫亭镇南部,项目区利用、加固、扩建现状围堰工程,新建围堰工程,陆域填海 2 个区块工程,配套防洪排涝工程的建设,形成陆域面积万 m2(约亩),建设内容主要包括:加固、扩建现状堤防,部分段新建、改建堤防;陆域形成;相关防洪排涝设施等内容。陆域形成后,对于滨海大道各排涝出水口对应设置集水池,由集水井将上游排涝水引入暗涵进水口。填海一区工程排涝工程共设置集水池 2 个,分别设置在圆管涵入口处及圆管涵和集水池连接处。集水池主体结构采用 C25 埋石混凝土,上部盖板及简支梁为 C30 预制混凝土。三、工艺流程集水池施工按照以下工艺流程图进行,集水池按照先浇筑底板再分层浇筑侧壁的方式进行浇筑,其所有工序自检及验收检测点合格后方可进入下验收检测验检测验收检测点基坑开挖与自检基1 木基.加古处承载力和C25, 混凝土水池底 p.侧壁分层浇筑F 预制钢筋混凝土梁」集水池两侧砂石分层砂石水泥原材料检>凝合比设计、模板架立;预埋件设置、步工序施工,本工序不合格时,须返回上一步(或上一循环),直至合格后方进入下一工序。联合验收兀工'—四、主要施工方案和技术措施集水池施工工艺流程图施工准备1、测量放样:集水池施工前,项目部测量队按照设计施工图纸在集水池范围以外不易碰到的地方加密一水准点,以此进行施工标高的测量和复核,同时按图纸设计的平面位置、标高及几何尺寸,进行施工放样,施工人员根据测放的轴线用白灰撒出开挖线及基坑底边线,并以白灰标示线施工,开挖范围必须预留假设模板和施工的工作面宽度;2、原材料,应用于本工程的原材料必须经检测合格后方可投入生产。集水池工程的原材料主要有钢筋、水泥、砂、石及用于基础处理的松木桩等。水泥采用华瑞海丰生产的每批材料必须提供产品合格证和质量检测报...
