''一、PE 管安装施工工艺1、材料要求(1)管材、管件及电热熔带进场应有产品合格证和出厂质量检验报告

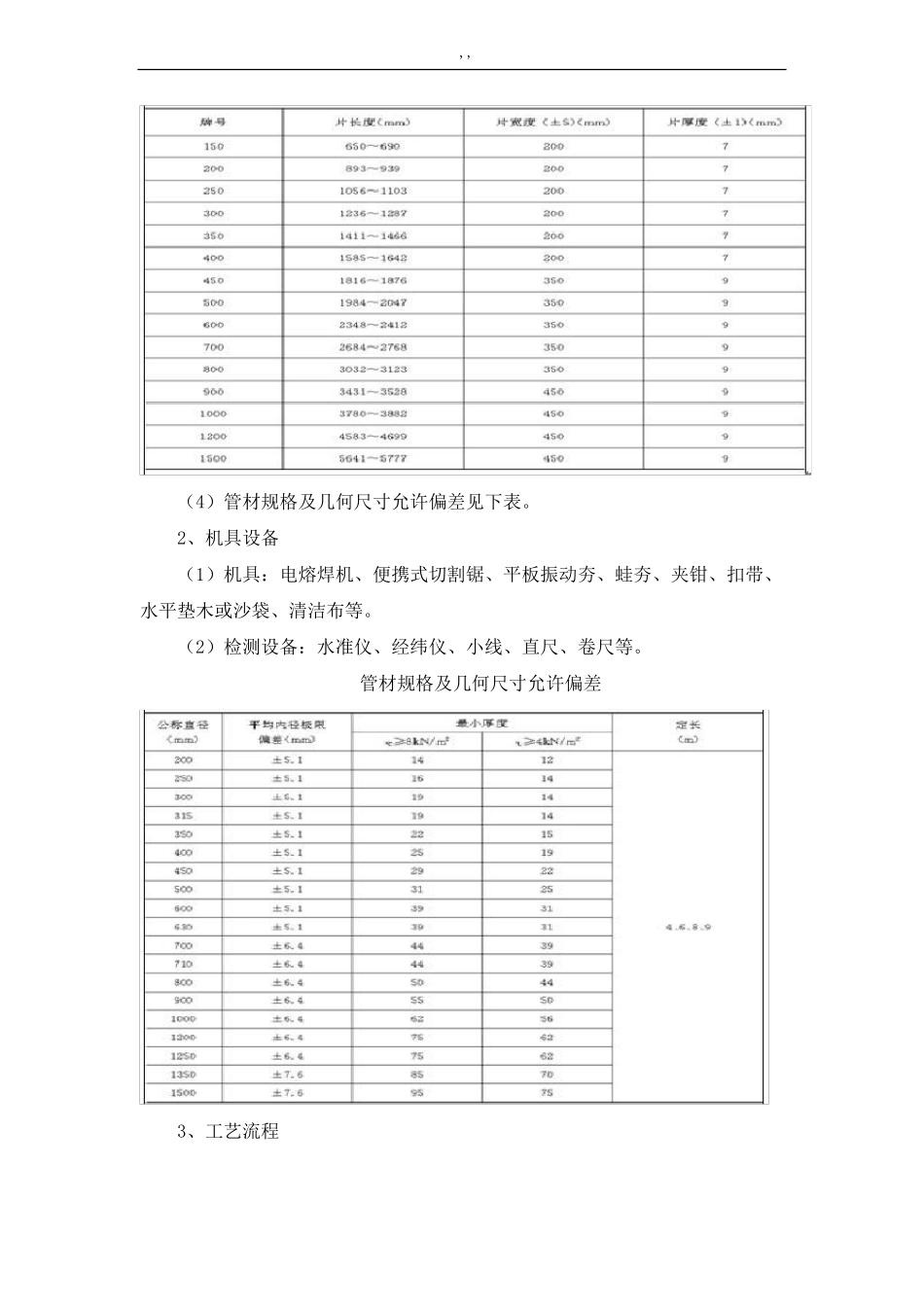

(2)管材质量应符合下表的要求
管材质量标准表(3)电热熔带标准见下表
电热熔带标准''(4)管材规格及几何尺寸允许偏差见下表
2、机具设备(1)机具:电熔焊机、便携式切割锯、平板振动夯、蛙夯、夹钳、扣带、水平垫木或沙袋、清洁布等
(2)检测设备:水准仪、经纬仪、小线、直尺、卷尺等

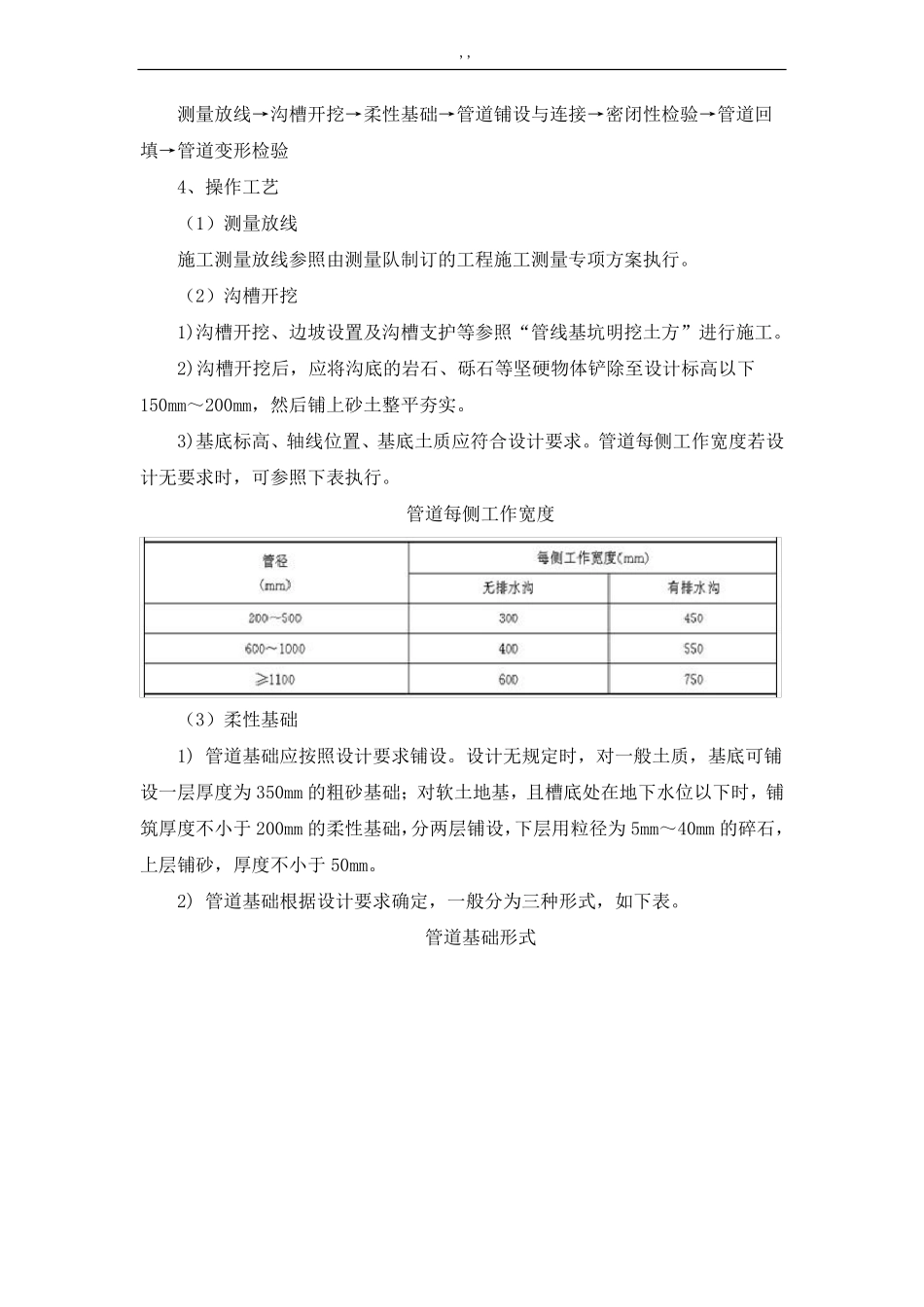

管材规格及几何尺寸允许偏差3、工艺流程''测量放线→沟槽开挖→柔性基础→管道铺设与连接→密闭性检验→管道回填→管道变形检验4、操作工艺(1)测量放线施工测量放线参照由测量队制订的工程施工测量专项方案执行
(2)沟槽开挖1)沟槽开挖、边坡设置及沟槽支护等参照“管线基坑明挖土方”进行施工
2)沟槽开挖后,应将沟底的岩石、砾石等坚硬物体铲除至设计标高以下150mm~200mm,然后铺上砂土整平夯实
3)基底标高、轴线位置、基底土质应符合设计要求
管道每侧工作宽度若设计无要求时,可参照下表执行
管道每侧工作宽度(3)柔性基础1) 管道基础应按照设计要求铺设
设计无规定时,对一般土质,基底可铺设一层厚度为 350mm 的粗砂基础;对软土地基,且槽底处在地下水位以下时,铺筑厚度不小于 200mm 的柔性基础,分两层铺设,下层用粒径为 5mm~40mm 的碎石,上层铺砂,厚度不小于 50mm
2) 管道基础根据设计要求确定,一般分为三种形式,如下表
管道基础形式''(4)管道铺设与连接1)电源或交流发电机的准备见表 2-6
2)电热熔带的连接①检查管道和电热熔带是否有损伤
②对齐管道和清除杂物
通过水平杆或砂袋将要连接的管道放置在离地面 200mm~300mm 处(地基上挖有操作凹槽的可将管道直接放置在地基上),并水平对齐
