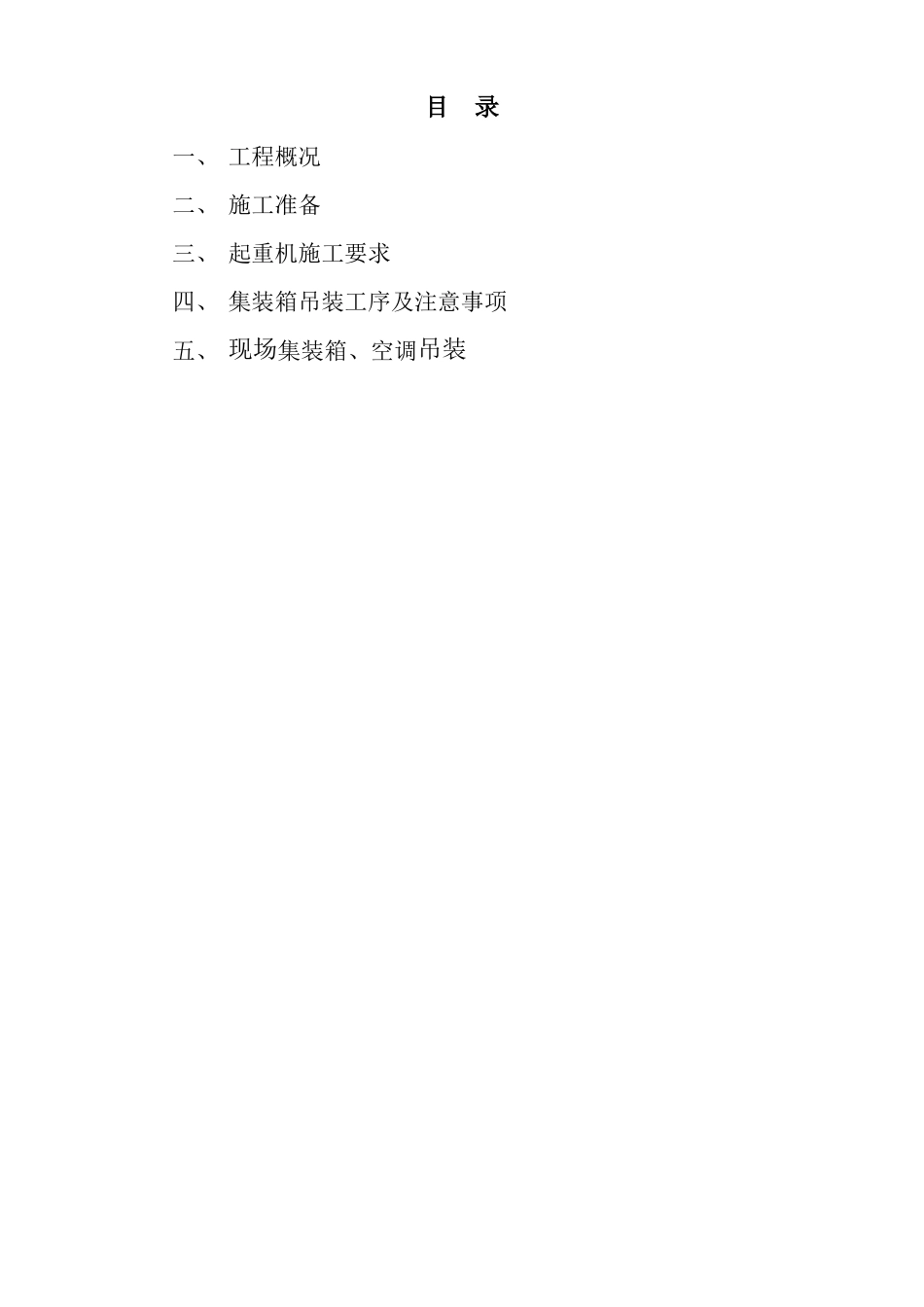

阿左旗新能源发电储能系统集装箱吊装方案目录一、 工程概况二、 施工准备三、 起重机施工要求四、 集装箱吊装工序及注意事项五、 现场集装箱、空调吊装一、工程概况本次吊装是从将集装箱从运输车辆上调运到指定的集装箱基础上,在集装箱固定好后,并将空调吊到集装箱上指定的固定位置
在本次项目中,根据到货的集装箱分批进行吊装,共7 个集装箱,集装箱信息和空调信息如下:1 台 0
5M 储能集装箱,重量 16T,长*宽*高尺寸为:12500*2700*4000,现场集装箱上装一个空调
3 台 2M-PCS 集装箱,重量 22T,长*宽*高尺寸为:14500*2700*4000,集装箱上装两个空调
3 台 2M-LIB 蓄电池集装箱,重量 20T,长*宽*高尺寸为:14500*2700*4000,集装箱上装两个空调
二、施工准备1、 70t 汽车起重机一台, φ26mm 长 10m 钢丝绳 4 根,8
5t 卸扣 6 个,10
5t吊环 1 个
2、2 根φ15mm 30m 尼龙绳,用以稳定或控制吊装物
3、人员安排:起吊司机 1 人,起重工 1 人,吊装指挥 1 人
4、吊装辅助工人 4 人
5、集装箱起吊前,做好场地清理并安置好围栏,装载集装箱的卡车和吊车按图示位置停泊好
三、起重机施工要求1、司机必须与指挥人员(起重工)密切配合,严格按照指挥人员发出的信号(旗号或手势)进行操作;操作前必须鸣号(铃或喇叭)示意;如发现指挥信号不清或错误,有权拒绝执行,并采取措施防止发生事故;操作时,对其他人员发出的危险信号,司机也应采取制止措施,以避免发生事故
2、施工中,如遇有大雨和六级以上的风影响施工安全时,应停止起重工作,并将臂杆降低到安全位置
3、起重机在吊装过程中,现场安全员必须负责现场的安全管理
4、新到、修复和新安装的起重机械设备,应遵照《建筑机械技术试验规程》中的有关规定进行试验和试吊,
