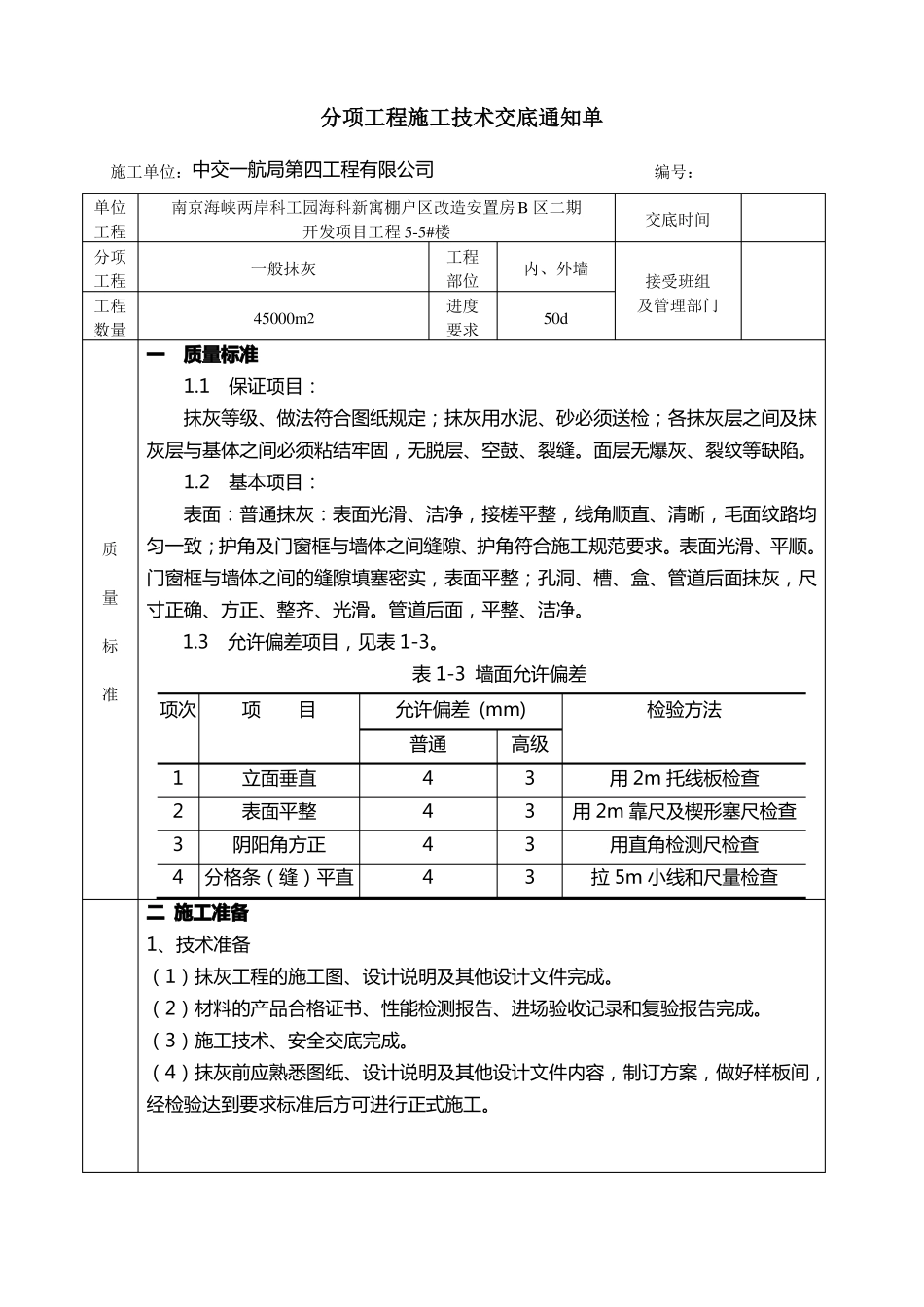

分项工程施工技术交底通知单施工单位:中交一航局第四工程有限公司编号:单位工程分项工程工程数量南京海峡两岸科工园海科新寓棚户区改造安置房B 区二期开发项目工程 5-5#楼一般抹灰45000m2工程部位进度要求内、外墙50d交底时间接受班组及管理部门一质量标准1
1保证项目:抹灰等级、做法符合图纸规定;抹灰用水泥、砂必须送检;各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓、裂缝
面层无爆灰、裂纹等缺陷
2基本项目:表面:普通抹灰:表面光滑、洁净,接槎平整,线角顺直、清晰,毛面纹路均质量标准匀一致;护角及门窗框与墙体之间缝隙、护角符合施工规范要求
表面光滑、平顺
门窗框与墙体之间的缝隙填塞密实,表面平整;孔洞、槽、盒、管道后面抹灰,尺寸正确、方正、整齐、光滑
管道后面,平整、洁净
3允许偏差项目,见表 1-3
表 1-3 墙面允许偏差项次123项目立面垂直表面平整阴阳角方正允许偏差 (mm)普通4444高级3333检验方法用 2m 托线板检查用 2m 靠尺及楔形塞尺检查用直角检测尺检查拉 5m 小线和尺量检查4分格条(缝)平直二 施工准备1、技术准备(1)抹灰工程的施工图、设计说明及其他设计文件完成
(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成
(3)施工技术、安全交底完成
(4)抹灰前应熟悉图纸、设计说明及其他设计文件内容,制订方案,做好样板间,经检验达到要求标准后方可进行正式施工

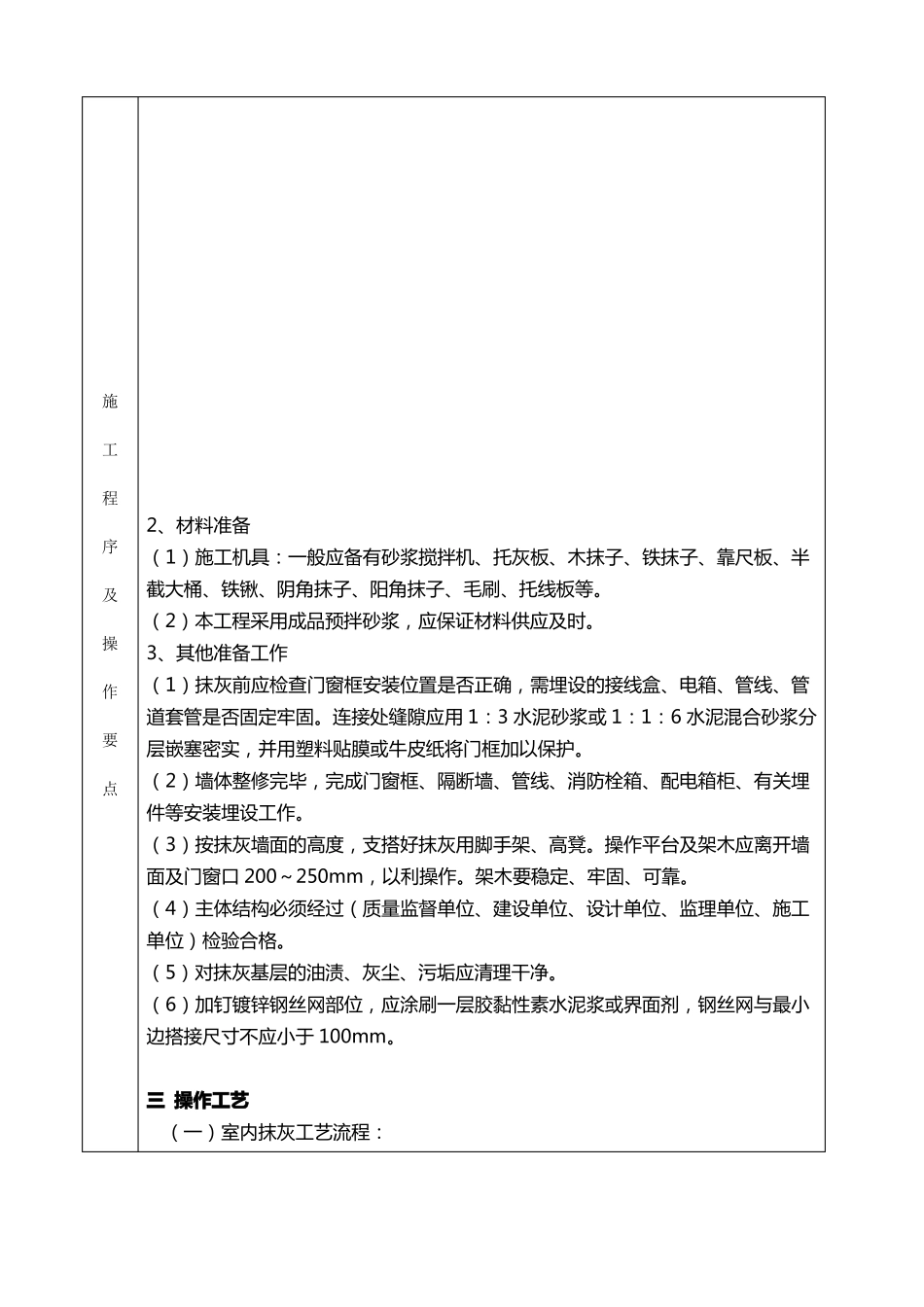

施工程序及操作要点施工程序及操作要点2、材料准备(1)施工机具:一般应备有砂浆搅拌机、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁锹、阴角抹子、阳角抹子、毛刷、托线板等
(2)本工程采用成品预拌砂浆,应保证材料供应及时
3、其他准备工作(1)抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固
连接处缝隙应用 1:3 水泥砂浆或
