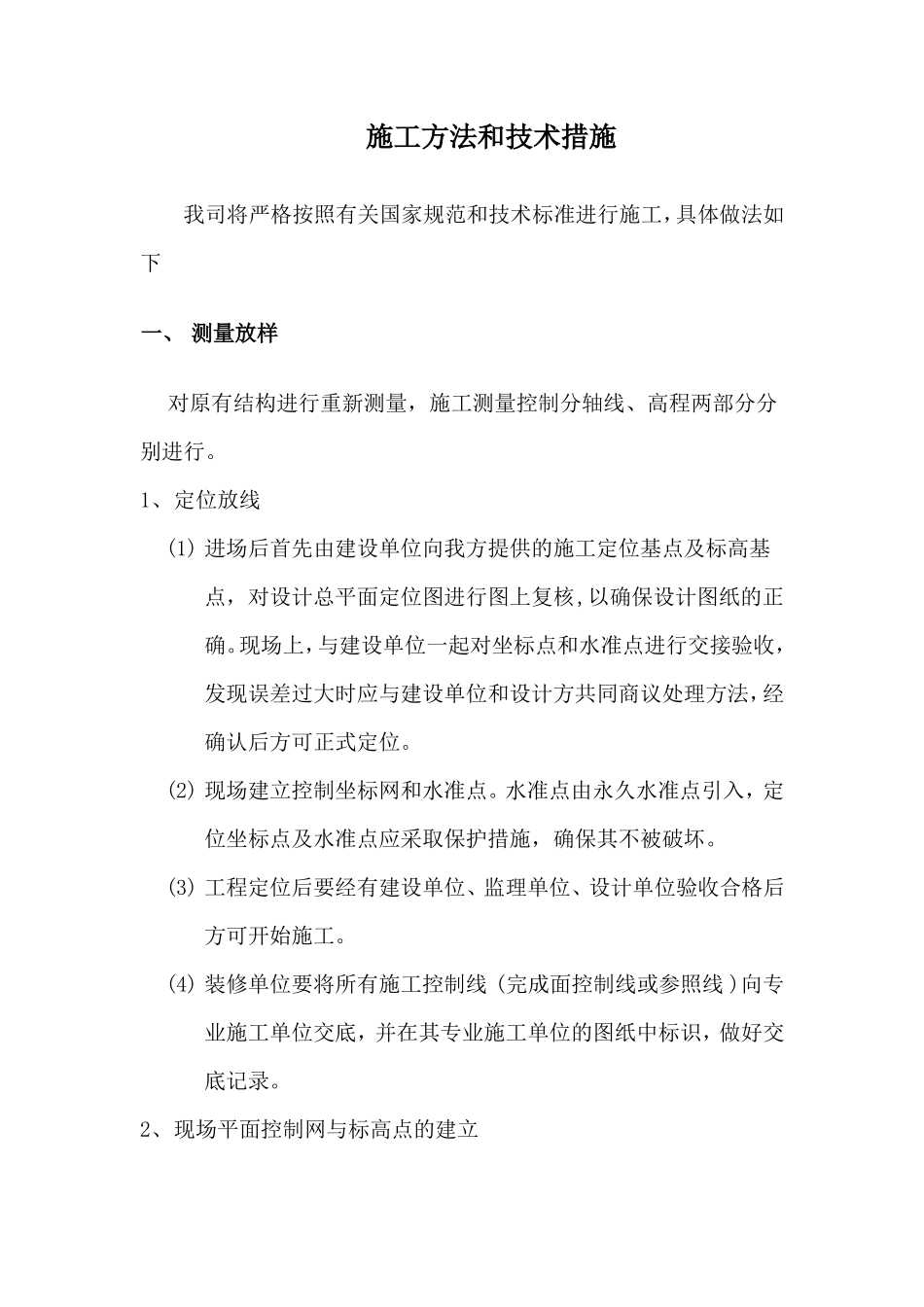

施工方法和技术措施我司将严格按照有关国家规范和技术标准进行施工,具体做法如下一、 测量放样对原有结构进行重新测量,施工测量控制分轴线、高程两部分分别进行
1、定位放线(1) 进场后首先由建设单位向我方提供的施工定位基点及标高基点,对设计总平面定位图进行图上复核,以确保设计图纸的正确
现场上,与建设单位一起对坐标点和水准点进行交接验收,发现误差过大时应与建设单位和设计方共同商议处理方法,经确认后方可正式定位
(2) 现场建立控制坐标网和水准点
水准点由永久水准点引入,定位坐标点及水准点应采取保护措施,确保其不被破坏
(3) 工程定位后要经有建设单位、监理单位、设计单位验收合格后方可开始施工
(4) 装修单位要将所有施工控制线 (完成面控制线或参照线 )向专业施工单位交底,并在其专业施工单位的图纸中标识,做好交底记录

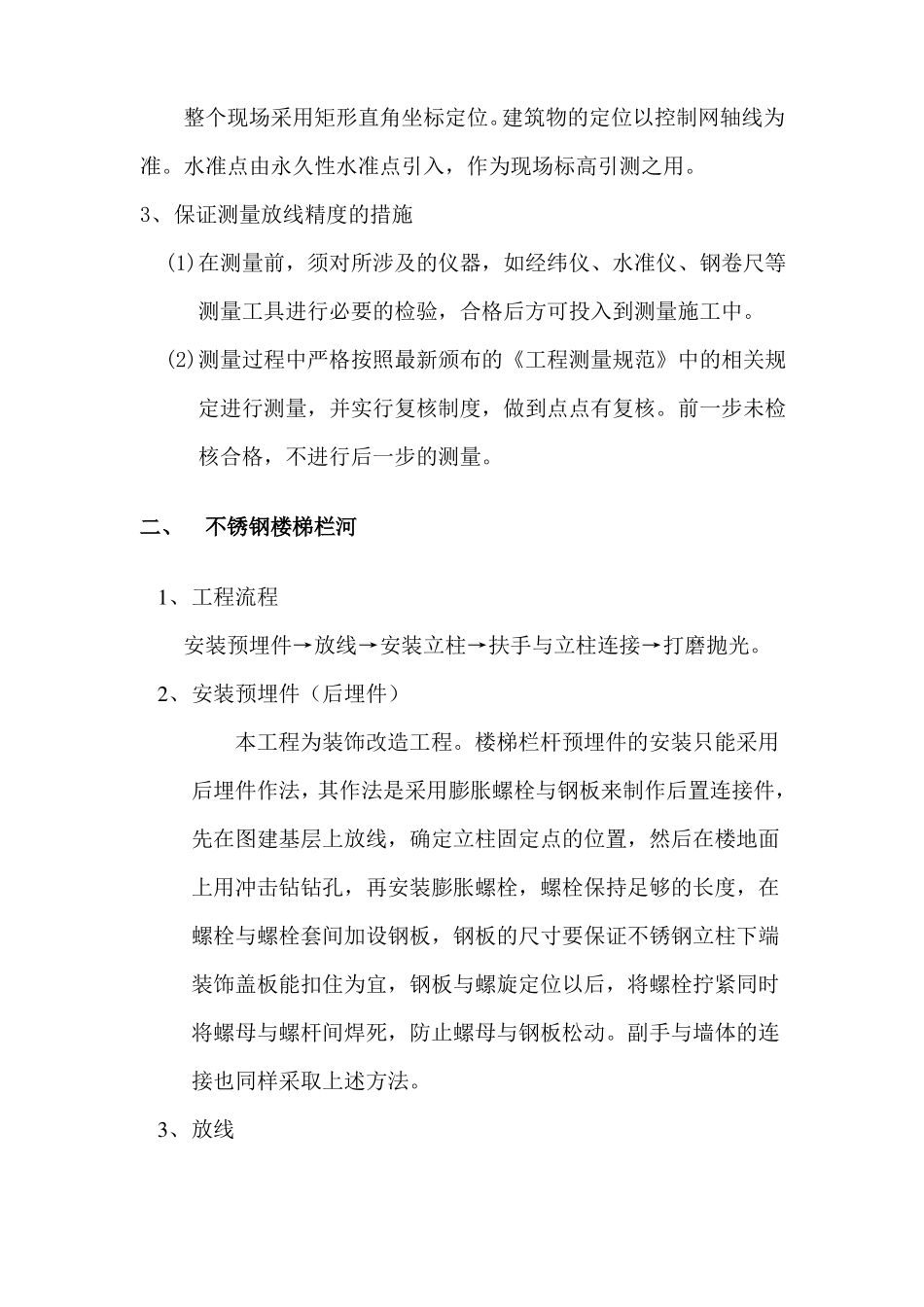

2、现场平面控制网与标高点的建立整个现场采用矩形直角坐标定位
建筑物的定位以控制网轴线为准
水准点由永久性水准点引入,作为现场标高引测之用
3、保证测量放线精度的措施(1)在测量前,须对所涉及的仪器,如经纬仪、水准仪、钢卷尺等测量工具进行必要的检验,合格后方可投入到测量施工中
(2)测量过程中严格按照最新颁布的《工程测量规范》中的相关规定进行测量,并实行复核制度,做到点点有复核
前一步未检核合格,不进行后一步的测量

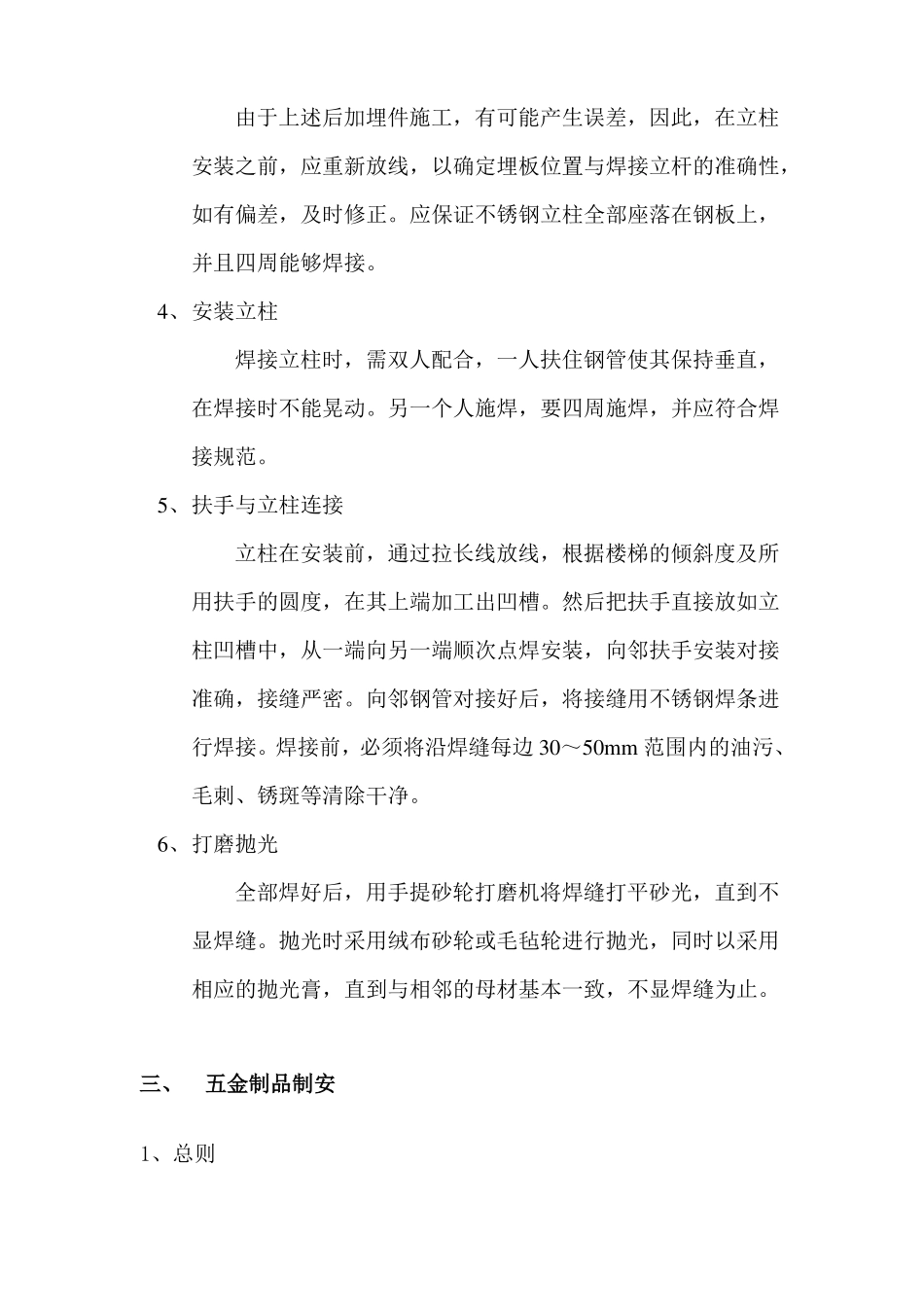

二、不锈钢楼梯栏河1、工程流程安装预埋件→放线→安装立柱→扶手与立柱连接→打磨抛光
2、安装预埋件(后埋件)本工程为装饰改造工程
楼梯栏杆预埋件的安装只能采用后埋件作法,其作法是采用膨胀螺栓与钢板来制作后置连接件,先在图建基层上放线,确定立柱固定点的位置,然后在楼地面上用冲击钻钻孔,再安装膨胀螺栓,螺栓保持足够的长度,在螺栓与螺栓套间加设钢板,钢板的尺寸要保证不锈钢立柱下端装饰盖板能扣住为宜,钢板与螺旋定位以后,将螺栓拧紧同时将螺母与螺杆间焊死,防止螺
