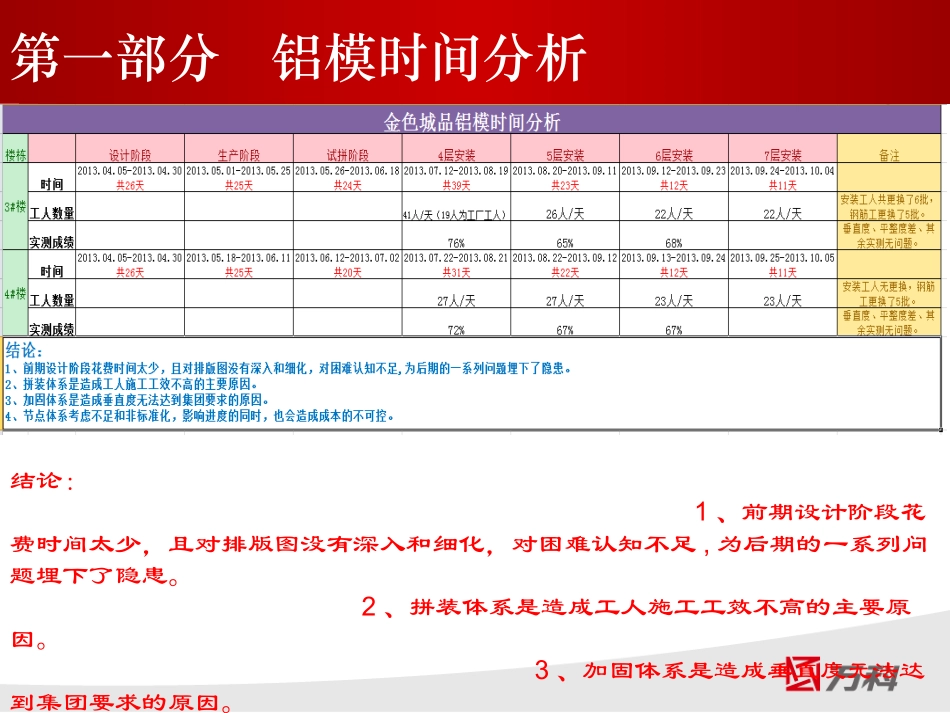

铝模全过程总结-寻找解决问题的方法金色城品项目部汇报人:孙国富目录试拼阶段总结生产阶段总结设计阶段总结铝模时间分析安装阶段总结结论:1、前期设计阶段花费时间太少,且对排版图没有深入和细化,对困难认知不足,为后期的一系列问题埋下了隐患
2、拼装体系是造成工人施工工效不高的主要原因
3、加固体系是造成垂直度无法达到集团要求的原因
4、节点体系考虑不足和非标准化,影响进度的同时,也会造成成本的不可控

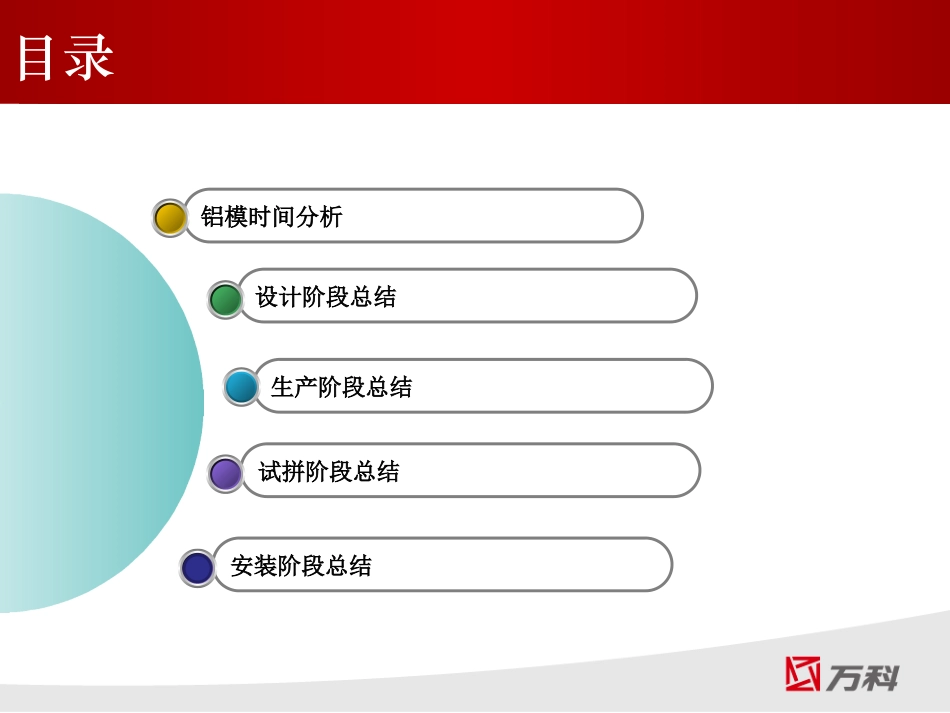

第一部分铝模时间分析铝模排板图纸精细化优化设计标准化第二部分设计阶段总结铝模排板图纸精细化优化设计标准化关于铝模设计阶段出现的问题,应从以下两个方面改善:铝模排板图纸精细化优化设计标准化第二部分设计阶段总结-铝模排版图纸精细化铝模排板图纸精细化优化设计标准化铝模排板图纸精细化排板图应包括的内容1、拼装体系图纸、加固体系图纸、节点体系图纸
2、图纸形式有:平面图、立面图、节点图
3、图纸内容涵盖两方面:土建、安装
属于综合工程涉及的面有抹灰、门窗、保温、机电、轻质隔墙等等
因此,在前期的排板图设计时,应充分考虑清楚涉及到分包单位的节点做法
引入联合审图前期做足功课,减少返工和变更
(一)铝模排板图纸精细化第二部分设计阶段总结-铝模排版图纸精细化铝模排板图纸精细化优化设计标准化铝模排板图纸精细化排板图应包括的内容1、拼装体系图纸、加固体系图纸、节点体系图纸
2、图纸形式有:平面图、立面图、节点图
3、图纸内容涵盖两方面:土建、安装
(一)铝模排板图纸精细化结论:后期新开项目,上述排版图内容必须全部要有
第二部分设计阶段总结-铝模排版图纸精细化铝模排板图纸精细化铝模排板图纸精细化铝模排板图纸精细结论:1、所有与轻质隔墙交接的混凝土都需要压边,包括:剪力墙交接处、柱交接处、梁侧边、吊梁连接处
(梁底边可不需要压边)2、连接方式的选择:a、焊接连接比较牢固,周转率高,但边口砼成型效果不
