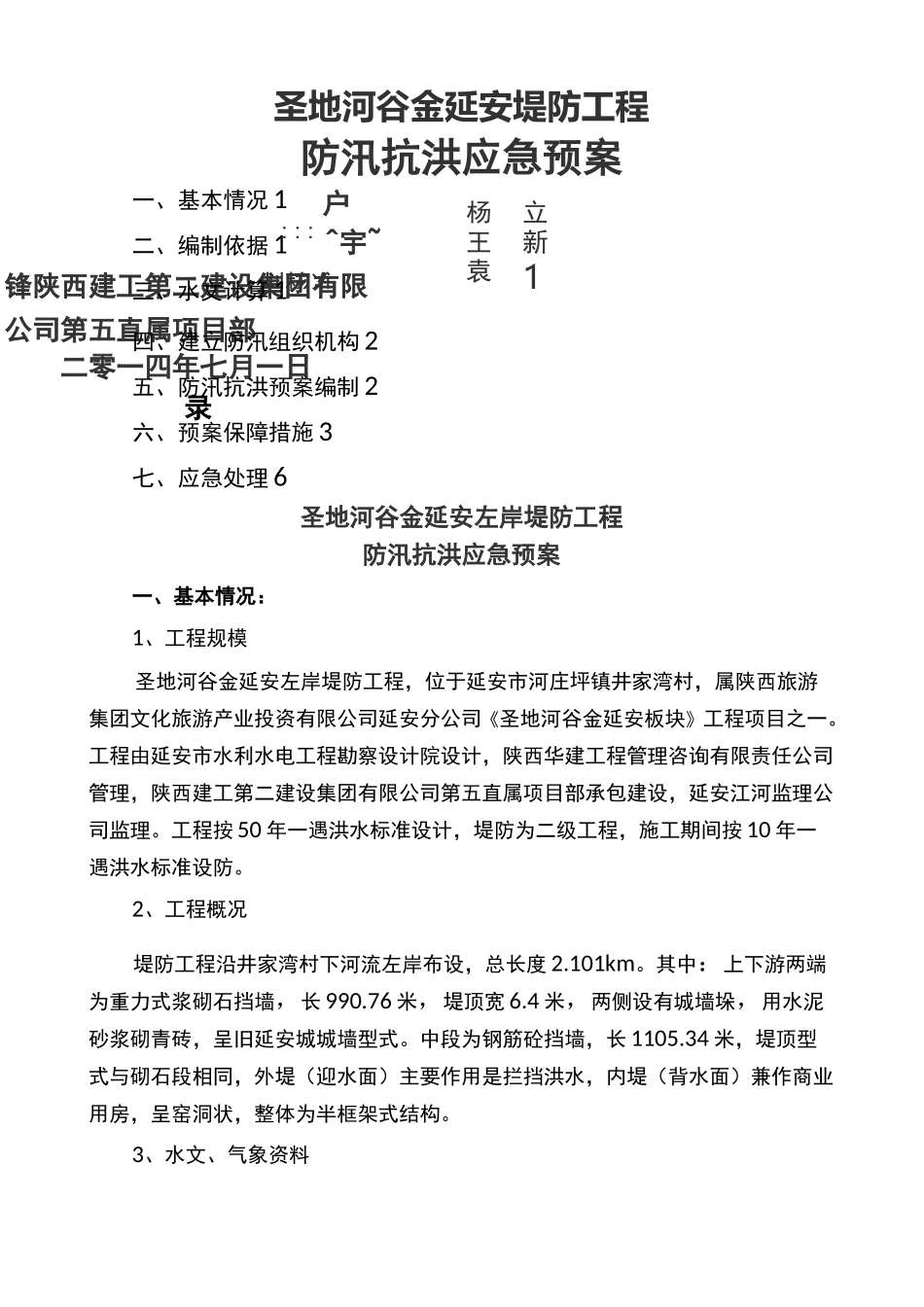

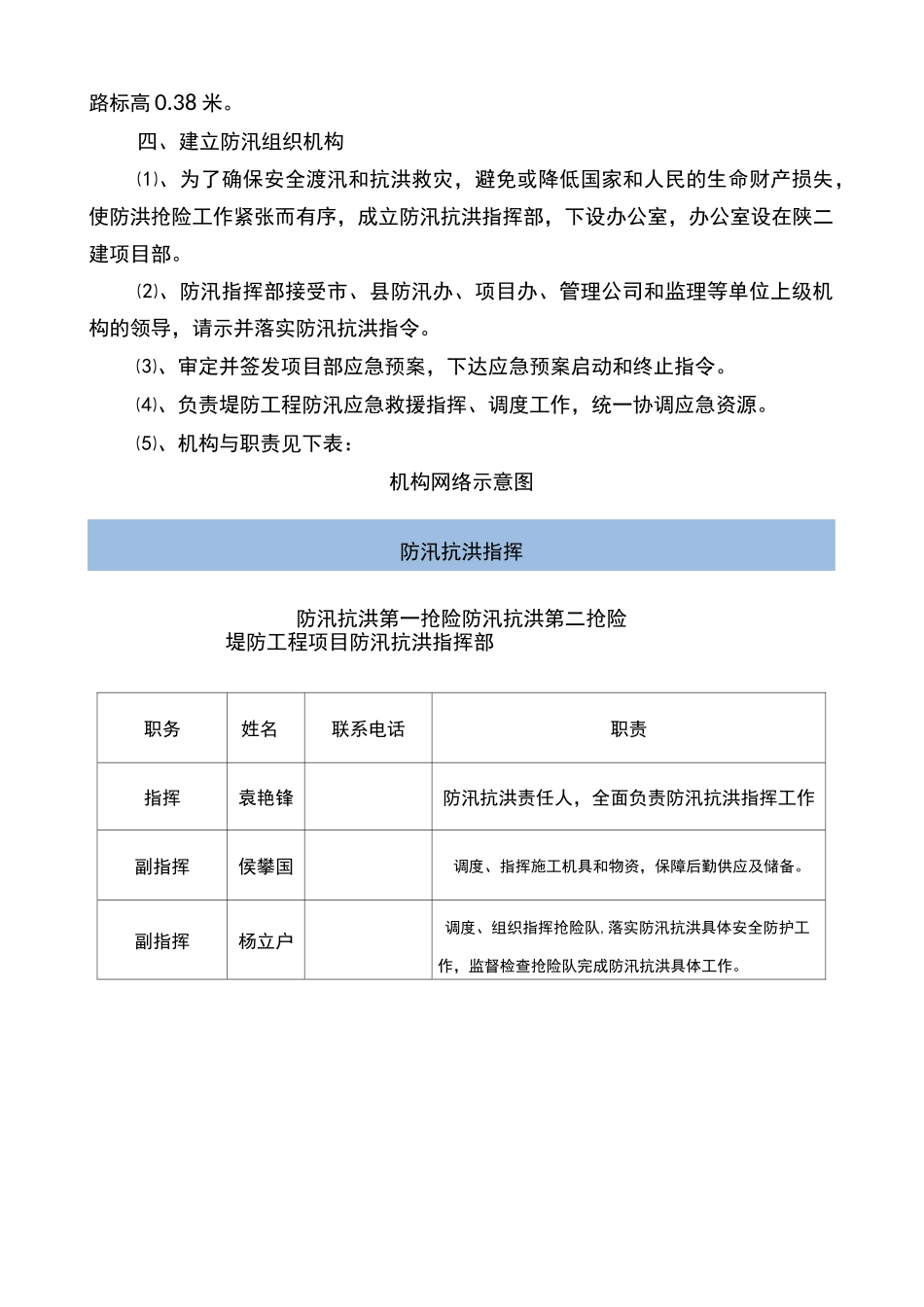

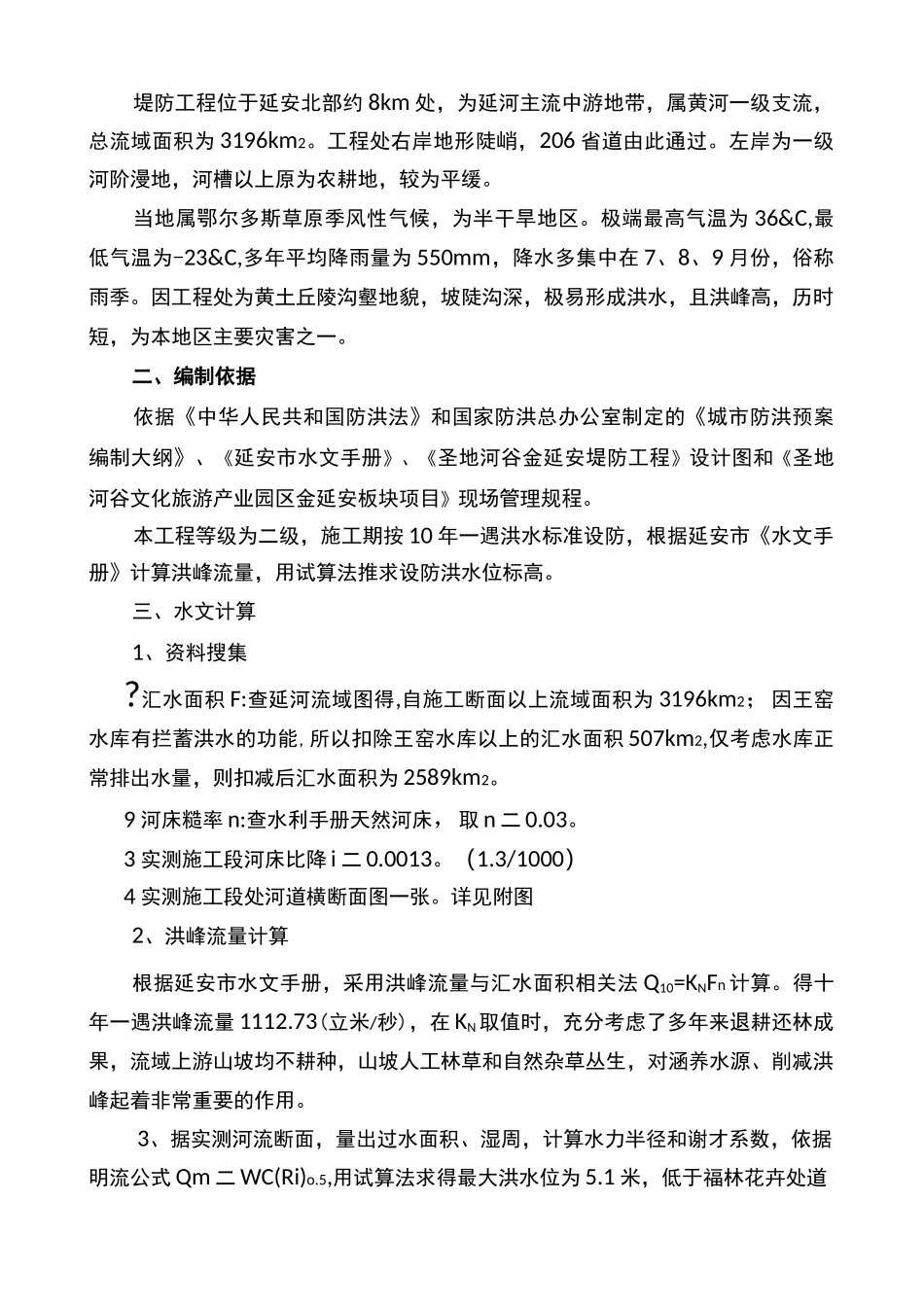

户^宇~锋陕西建工第二建设集团有限公司第五直属项目部二零一四年七月一日录:::制核准杨王袁立新1圣地河谷金延安堤防工程防汛抗洪应急预案一、基本情况 1二、编制依据 1三、水文计算 1四、建立防汛组织机构 2五、防汛抗洪预案编制 2六、预案保障措施 3七、应急处理 6圣地河谷金延安左岸堤防工程防汛抗洪应急预案一、基本情况:1、工程规模圣地河谷金延安左岸堤防工程,位于延安市河庄坪镇井家湾村,属陕西旅游集团文化旅游产业投资有限公司延安分公司《圣地河谷金延安板块》工程项目之一。工程由延安市水利水电工程勘察设计院设计,陕西华建工程管理咨询有限责任公司管理,陕西建工第二建设集团有限公司第五直属项目部承包建设,延安江河监理公司监理。工程按 50 年一遇洪水标准设计,堤防为二级工程,施工期间按 10 年一遇洪水标准设防。2、工程概况堤防工程沿井家湾村下河流左岸布设,总长度 2.101km。其中:上下游两端为重力式浆砌石挡墙,长 990.76 米,堤顶宽 6.4 米,两侧设有城墙垛,用水泥砂浆砌青砖,呈旧延安城城墙型式。中段为钢筋砼挡墙,长 1105.34 米,堤顶型式与砌石段相同,外堤(迎水面)主要作用是拦挡洪水,内堤(背水面)兼作商业用房,呈窑洞状,整体为半框架式结构。3、水文、气象资料堤防工程位于延安北部约 8km 处,为延河主流中游地带,属黄河一级支流,总流域面积为 3196km2。工程处右岸地形陡峭,206 省道由此通过。左岸为一级河阶漫地,河槽以上原为农耕地,较为平缓。当地属鄂尔多斯草原季风性气候,为半干旱地区。极端最高气温为 36&C,最低气温为-23&C,多年平均降雨量为 550mm,降水多集中在 7、8、9 月份,俗称雨季。因工程处为黄土丘陵沟壑地貌,坡陡沟深,极易形成洪水,且洪峰高,历时短,为本地区主要灾害之一。二、编制依据依据《中华人民共和国防洪法》和国家防洪总办公室制定的《城市防洪预案编制大纲》、《延安市水文手册》、《圣地河谷金延安堤防工程》设计图和《圣地河谷文化旅游产业园区金延安板块项目》现场管理规程。本工程等级为二级,施工期按 10 年一遇洪水标准设防,根据延安市《水文手册》计算洪峰流量,用试算法推求设防洪水位标高。三、水文计算1、资料搜集?汇水面积 F:查延河流域图得,自施工断面以上流域面积为 3196km2;因王窑水库有拦蓄洪水的功能,所以扣除王窑水库以上的汇水面积 507km2,仅考虑水库正常排出水量,则扣减后汇水面积为 2589km2。9 河床糙率...
