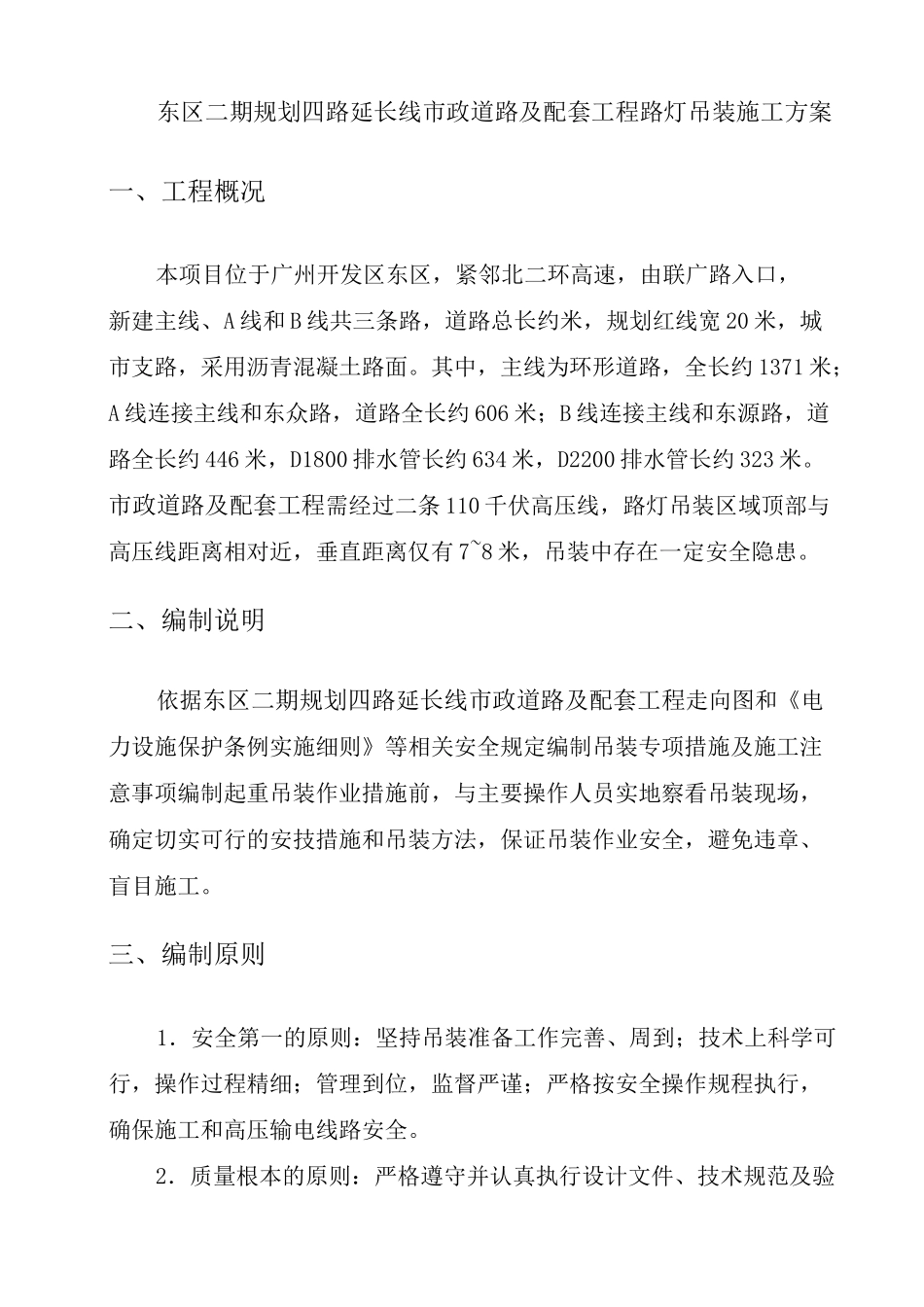

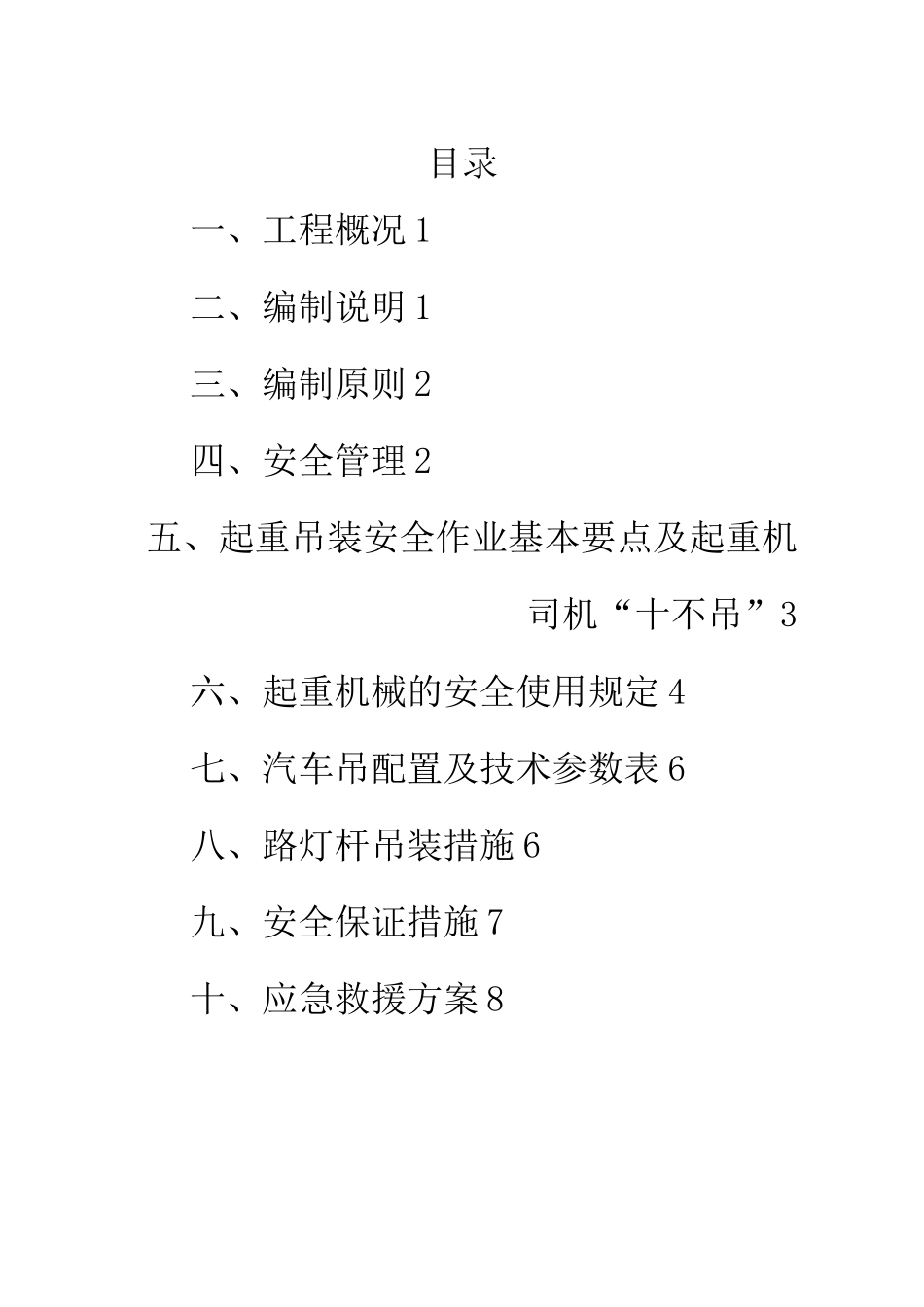

目录一、工程概况 1二、编制说明 1三、编制原则 2四、安全管理 2五、起重吊装安全作业基本要点及起重机司机“十不吊”3六、起重机械的安全使用规定 4七、汽车吊配置及技术参数表 6八、路灯杆吊装措施 6九、安全保证措施 7十、应急救援方案 8东区二期规划四路延长线市政道路及配套工程路灯吊装施工方案一、工程概况本项目位于广州开发区东区,紧邻北二环高速,由联广路入口,新建主线、A 线和 B 线共三条路,道路总长约米,规划红线宽 20 米,城市支路,采用沥青混凝土路面
其中,主线为环形道路,全长约 1371 米;A 线连接主线和东众路,道路全长约 606 米;B 线连接主线和东源路,道路全长约 446 米,D1800 排水管长约 634 米,D2200 排水管长约 323 米
市政道路及配套工程需经过二条 110 千伏高压线,路灯吊装区域顶部与高压线距离相对近,垂直距离仅有 7~8 米,吊装中存在一定安全隐患
二、编制说明依据东区二期规划四路延长线市政道路及配套工程走向图和《电力设施保护条例实施细则》等相关安全规定编制吊装专项措施及施工注意事项编制起重吊装作业措施前,与主要操作人员实地察看吊装现场,确定切实可行的安技措施和吊装方法,保证吊装作业安全,避免违章、盲目施工

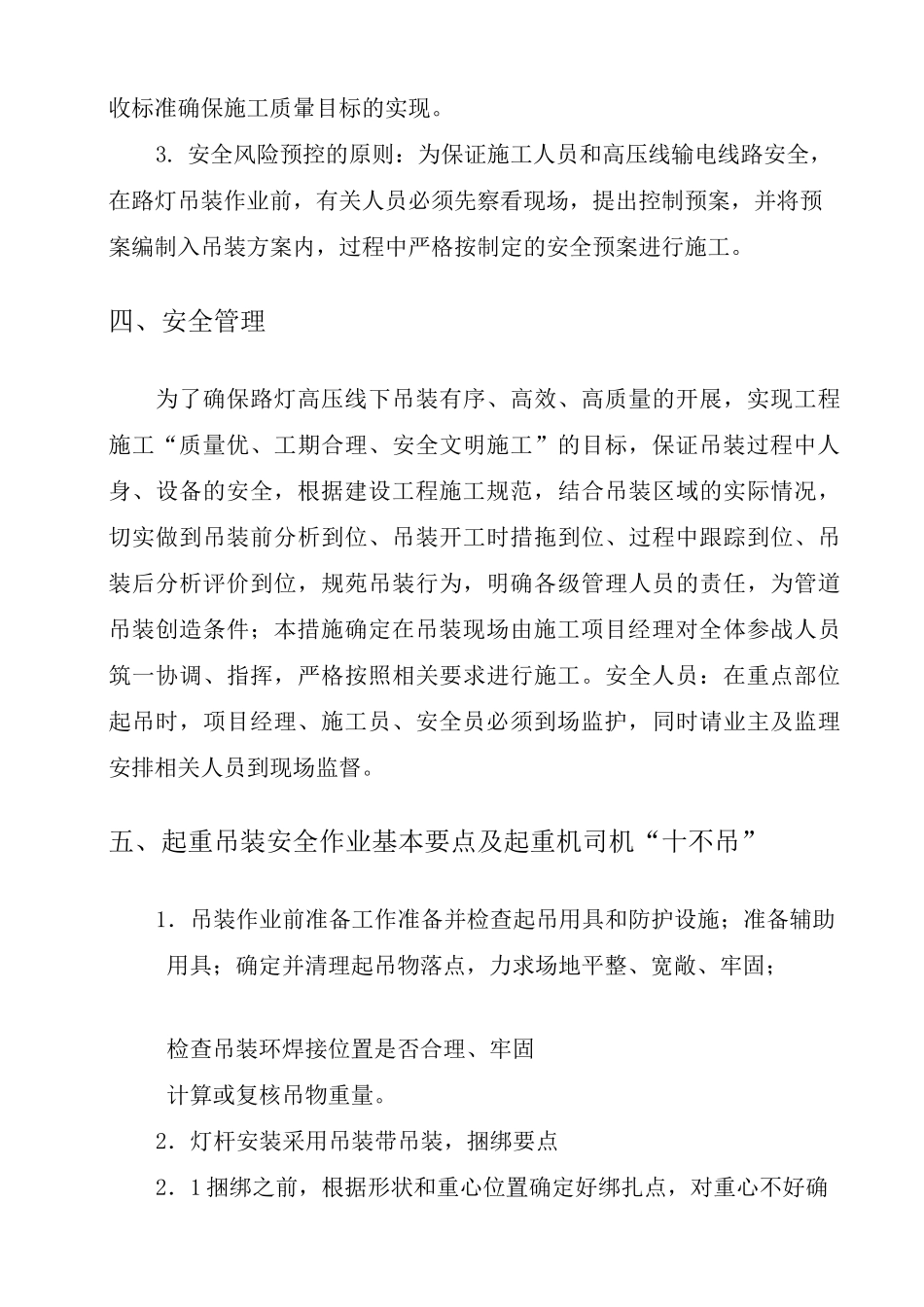

三、编制原则1.安全第一的原则:坚持吊装准备工作完善、周到;技术上科学可行,操作过程精细;管理到位,监督严谨;严格按安全操作规程执行,确保施工和高压输电线路安全
2.质量根本的原则:严格遵守并认真执行设计文件、技术规范及验收标准确保施工质暈目标的实现
安全风险预控的原则:为保证施工人员和高压线输电线路安全,在路灯吊装作业前,有关人员必须先察看现场,提出控制预案,并将预案编制入吊装方案内,过程中严格按制定的安全预案进行施工
四、安全管理为了确保路灯高压线下吊装有序、高效、高质量的开展,实现工程施工“质量优、工期
