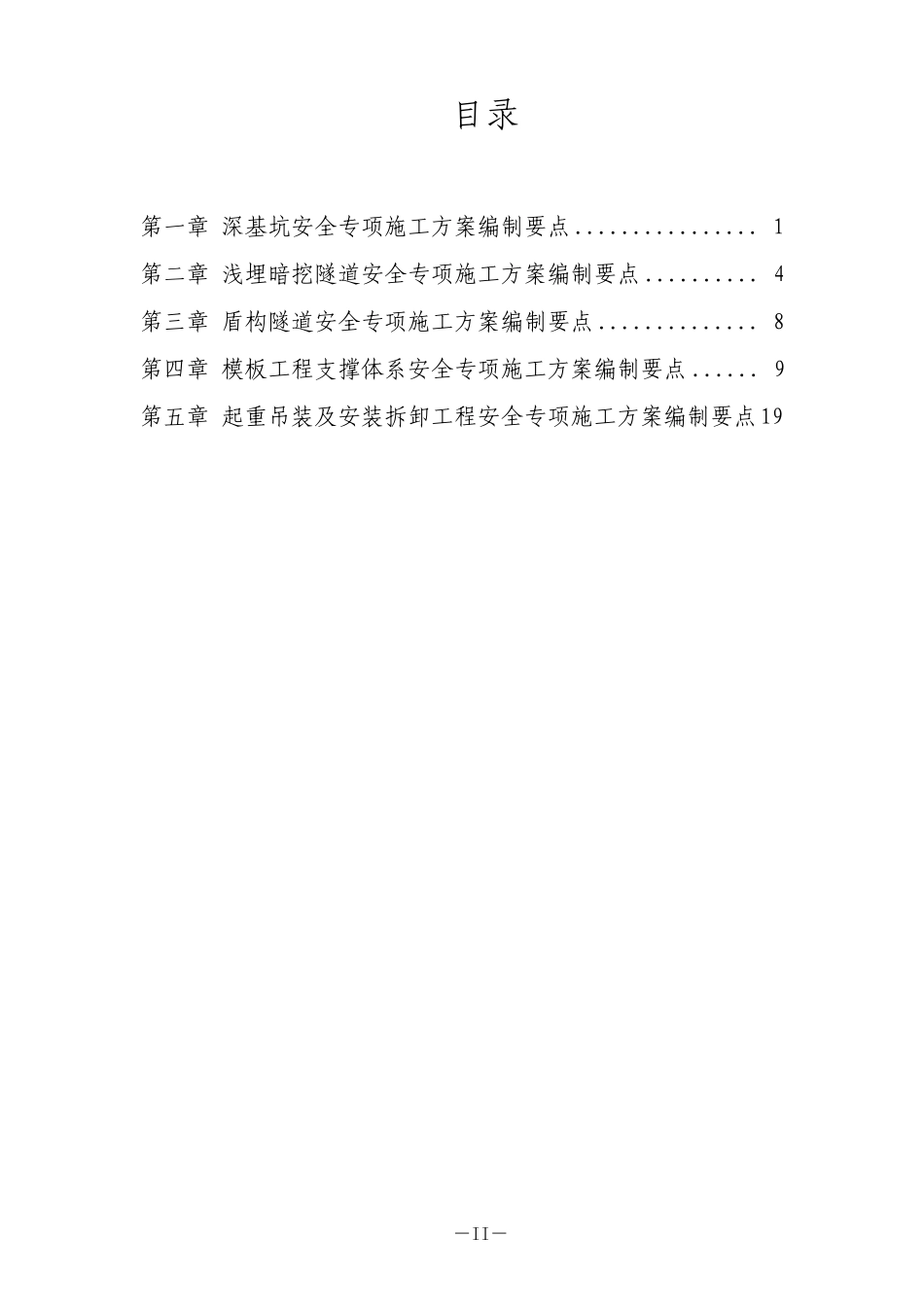

危险性较大分部分项工程安全专项施工方案编制指南-I-目录第一章 深基坑安全专项施工方案编制要点
1第二章 浅埋暗挖隧道安全专项施工方案编制要点
4第三章 盾构隧道安全专项施工方案编制要点
8第四章 模板工程支撑体系安全专项施工方案编制要点

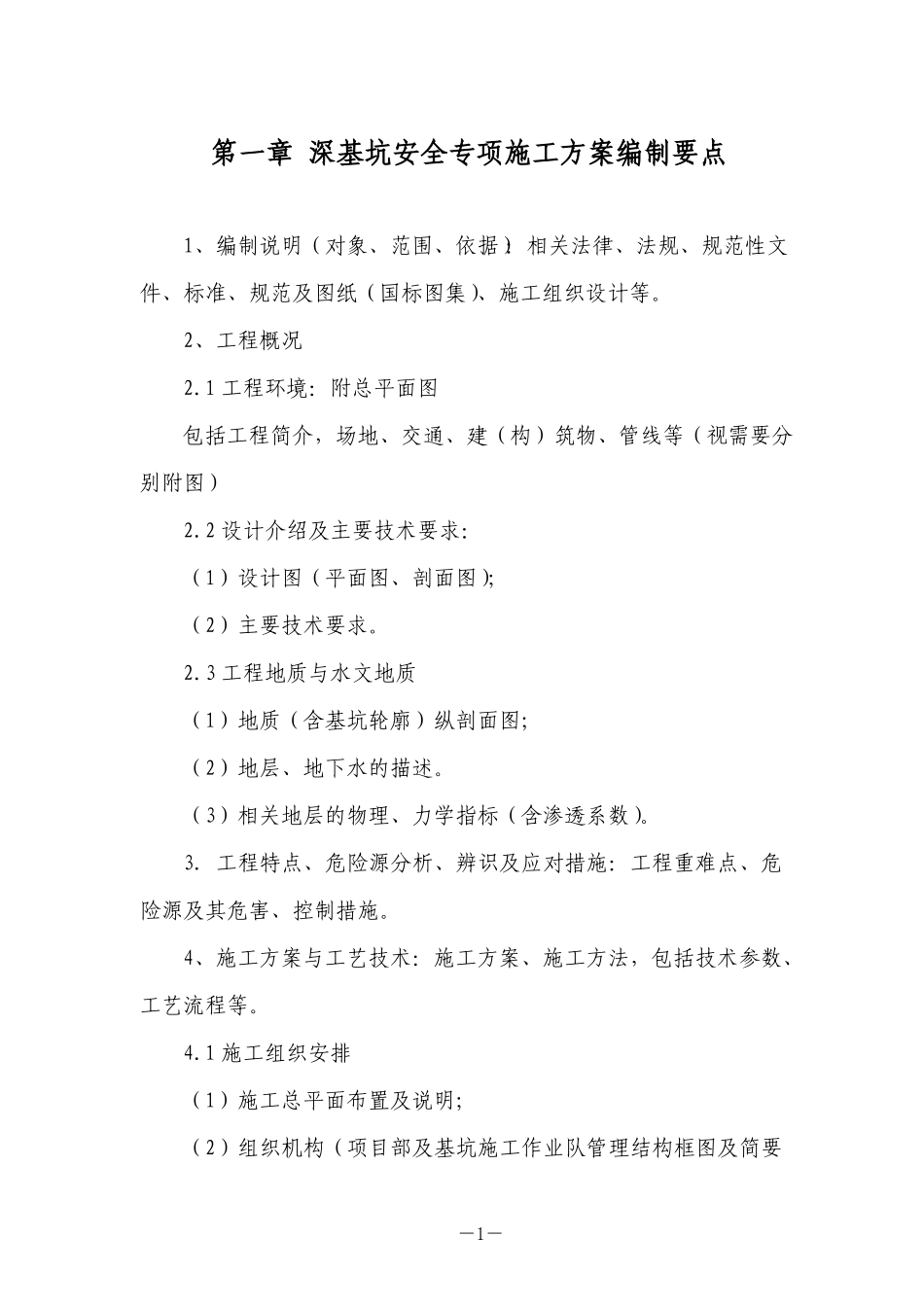

9第五章 起重吊装及安装拆卸工程安全专项施工方案编制要点 19-II-第一章 深基坑安全专项施工方案编制要点1、编制说明(对象、范围、依据):相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等
2、工程概况2
1 工程环境:附总平面图包括工程简介,场地、交通、建(构)筑物、管线等(视需要分别附图)2
2 设计介绍及主要技术要求:(1)设计图(平面图、剖面图);(2)主要技术要求
3 工程地质与水文地质(1)地质(含基坑轮廓)纵剖面图;(2)地层、地下水的描述
(3)相关地层的物理、力学指标(含渗透系数)
3.工程特点、危险源分析、辨识及应对措施:工程重难点、危险源及其危害、控制措施
4、施工方案与工艺技术:施工方案、施工方法,包括技术参数、工艺流程等
1 施工组织安排(1)施工总平面布置及说明;(2)组织机构(项目部及基坑施工作业队管理结构框图及简要-1-说明);(3)施工顺序(按时间、主要工序、工作面等,做分区、分段的安排);(4)施工进度计划 (计划说明、横道图或网络图);(5)资源计划(劳动力、主要设备、材料)
2 支护体系施工(1)支护体系详细设计(平面图、剖面图)(2)围护桩(或其他结构形式)施工施工顺序、进度安排、采用设备、主要工艺、技术参数、检查验收及安全质量注意事项;(3)其他结构(锚杆、钢支撑、桩间止水等)施工4
3 基坑降水如降水专项方案已通过评审,在此亦应对其要点做出介绍
