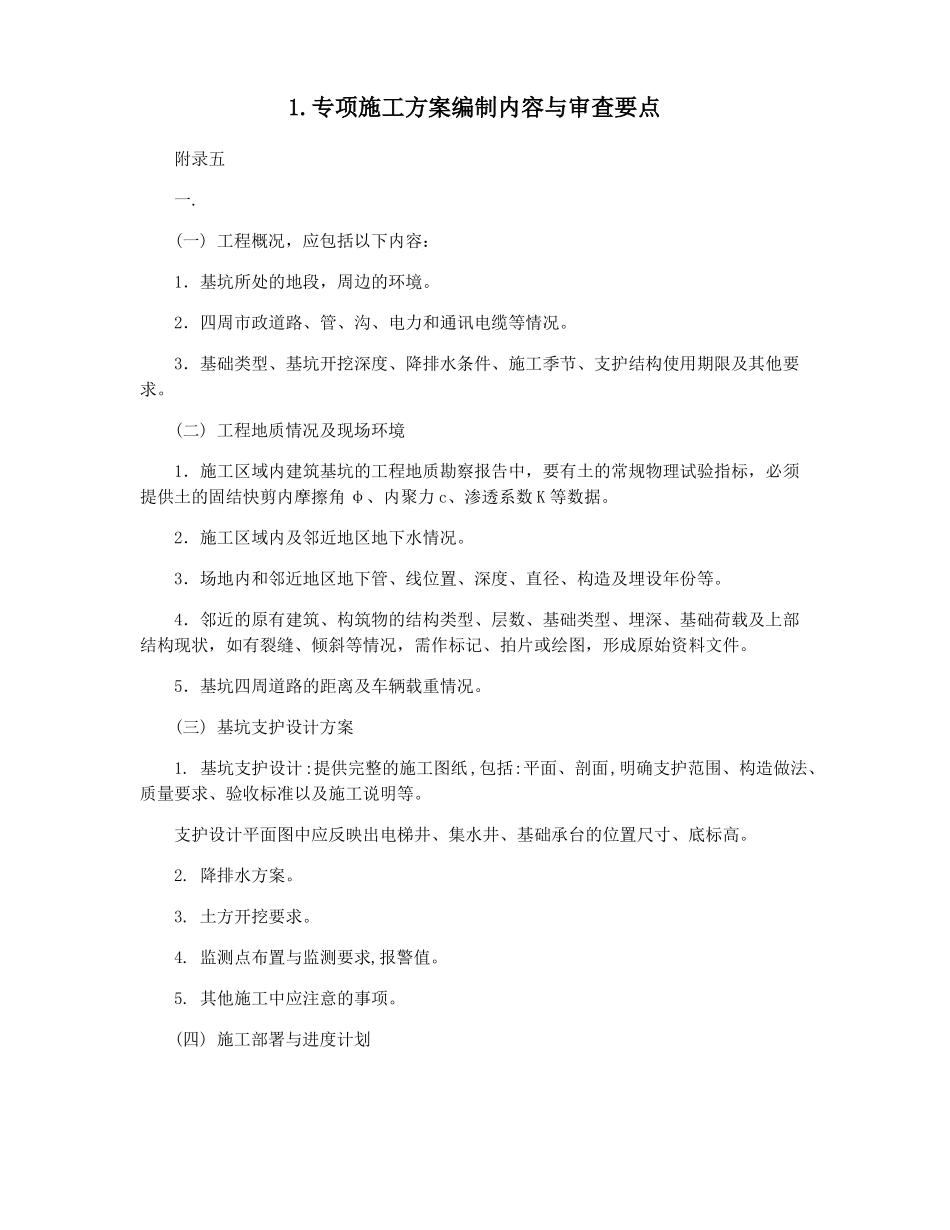

专项施工方案编制内容与审查要点附录五一
(一) 工程概况,应包括以下内容: 1.基坑所处的地段,周边的环境
2.四周市政道路、管、沟、电力和通讯电缆等情况
3.基础类型、基坑开挖深度、降排水条件、施工季节、支护结构使用期限及其他要求
(二) 工程地质情况及现场环境 1.施工区域内建筑基坑的工程地质勘察报告中,要有土的常规物理试验指标,必须提供土的固结快剪内摩擦角 φ、内聚力 c、渗透系数 K 等数据
2.施工区域内及邻近地区地下水情况
3.场地内和邻近地区地下管、线位置、深度、直径、构造及埋设年份等
4.邻近的原有建筑、构筑物的结构类型、层数、基础类型、埋深、基础荷载及上部结构现状,如有裂缝、倾斜等情况,需作标记、拍片或绘图,形成原始资料文件
5.基坑四周道路的距离及车辆载重情况
(三) 基坑支护设计方案 1
基坑支护设计:提供完整的施工图纸 ,包括:平面、剖面,明确支护范围、构造做法、质量要求、验收标准以及施工说明等
支护设计平面图中应反映出电梯井、集水井、基础承台的位置尺寸、底标高
土方开挖要求
监测点布置与监测要求,报警值
其他施工中应注意的事项
(四) 施工部署与进度计划提出基坑工程中支护、土方、降排水各工序的施工顺序、配合要求和时间安排,在满足设计工况要求、工艺关系的前提下提出合理的进度计划

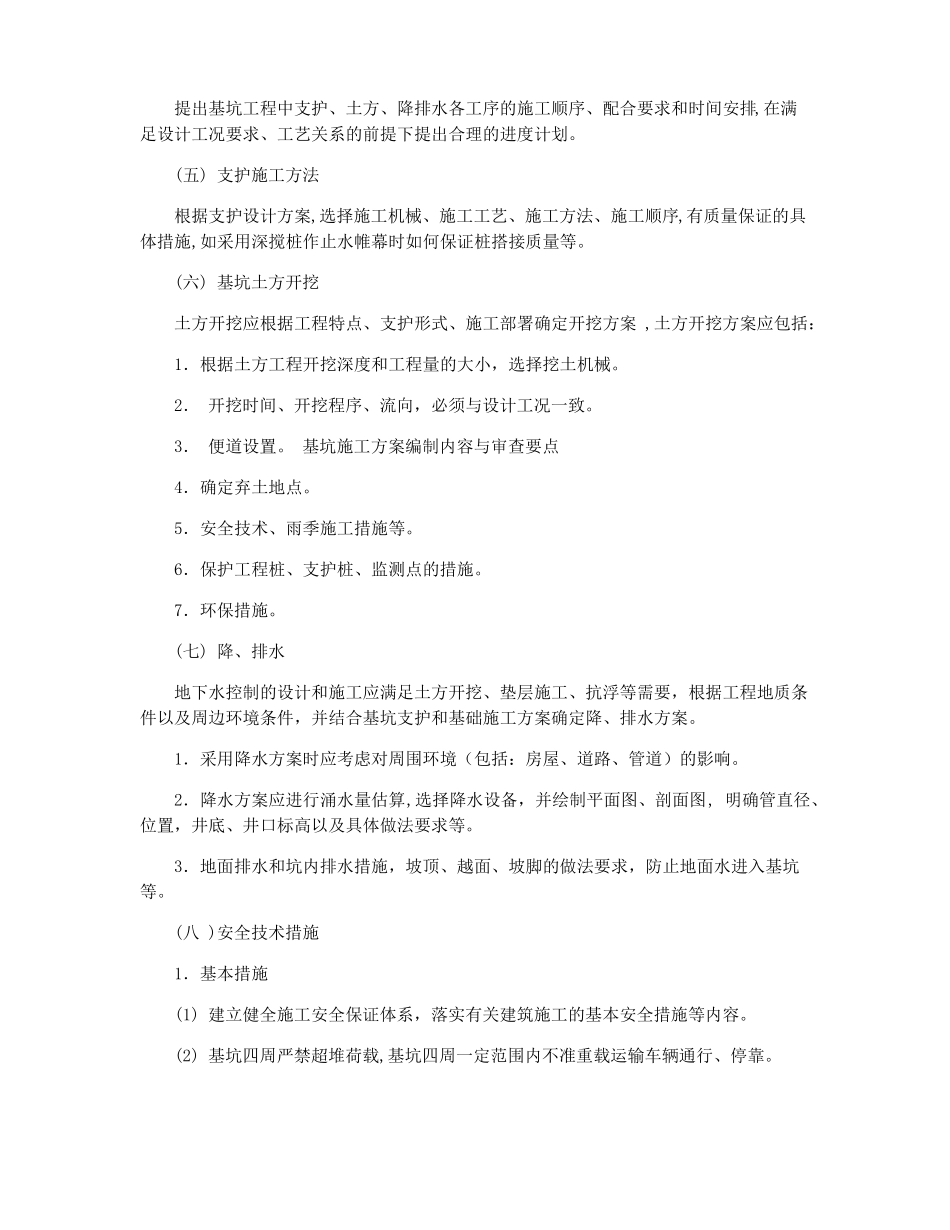

(五) 支护施工方法根据支护设计方案,选择施工机械、施工工艺、施工方法、施工顺序,有质量保证的具体措施,如采用深搅桩作止水帷幕时如何保证桩搭接质量等
(六) 基坑土方开挖土方开挖应根据工程特点、支护形式、施工部署确定开挖方案 ,土方开挖方案应包括: 1.根据土方工程开挖深度和工程量的大小,选择挖土机械
2. 开挖时间、开挖程序、流向,必须与设计工况一致
3. 便道设置

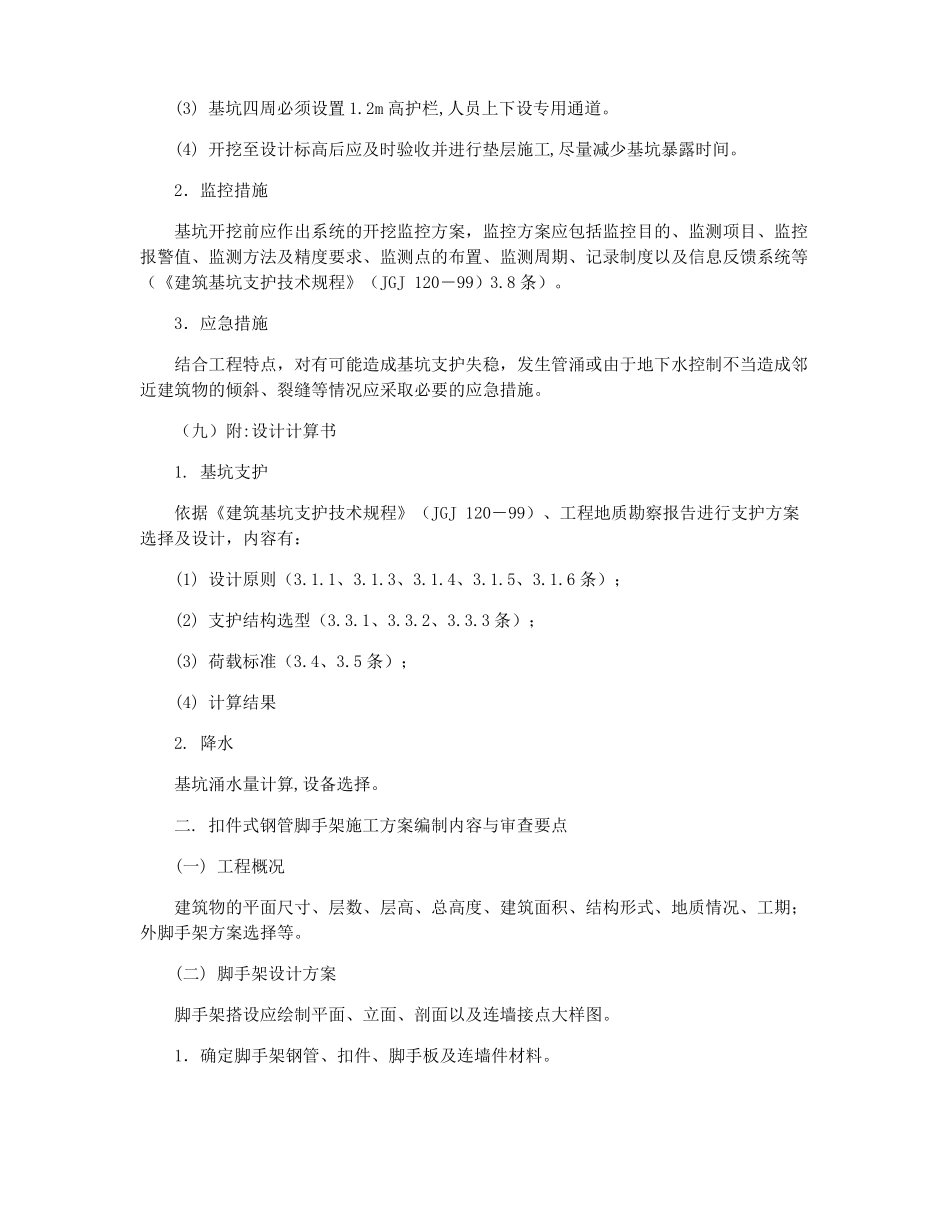

基坑施工方案编制内容与审查要
