(卸料平台)分部分项施工技术交底记录渝建竣-28金融街·融景城项目 A2 地块工程名称施工单位中国建筑第二工程局有限公司建筑安装总承包工程分部分项名称交底部位A2 地块卸料平台施工班组交底日期1、质量标准执行规程规范:工程一次验收合格率 100%,力争三峡杯
2、安全操作事项:执行国家颁布的各种施工安全规程,杜绝伤亡、重大交通、火灾机损事故,必须达到项目部指定的杜绝重伤、死亡,轻伤率≤3‰
3、操作要点及技术措施:具体详交底资料
4、其它注意事项:主要参加人员:项目技术负责人:交底人:交底接收人:年月日注:记录内容可另附页交底内容:一、施工概述1

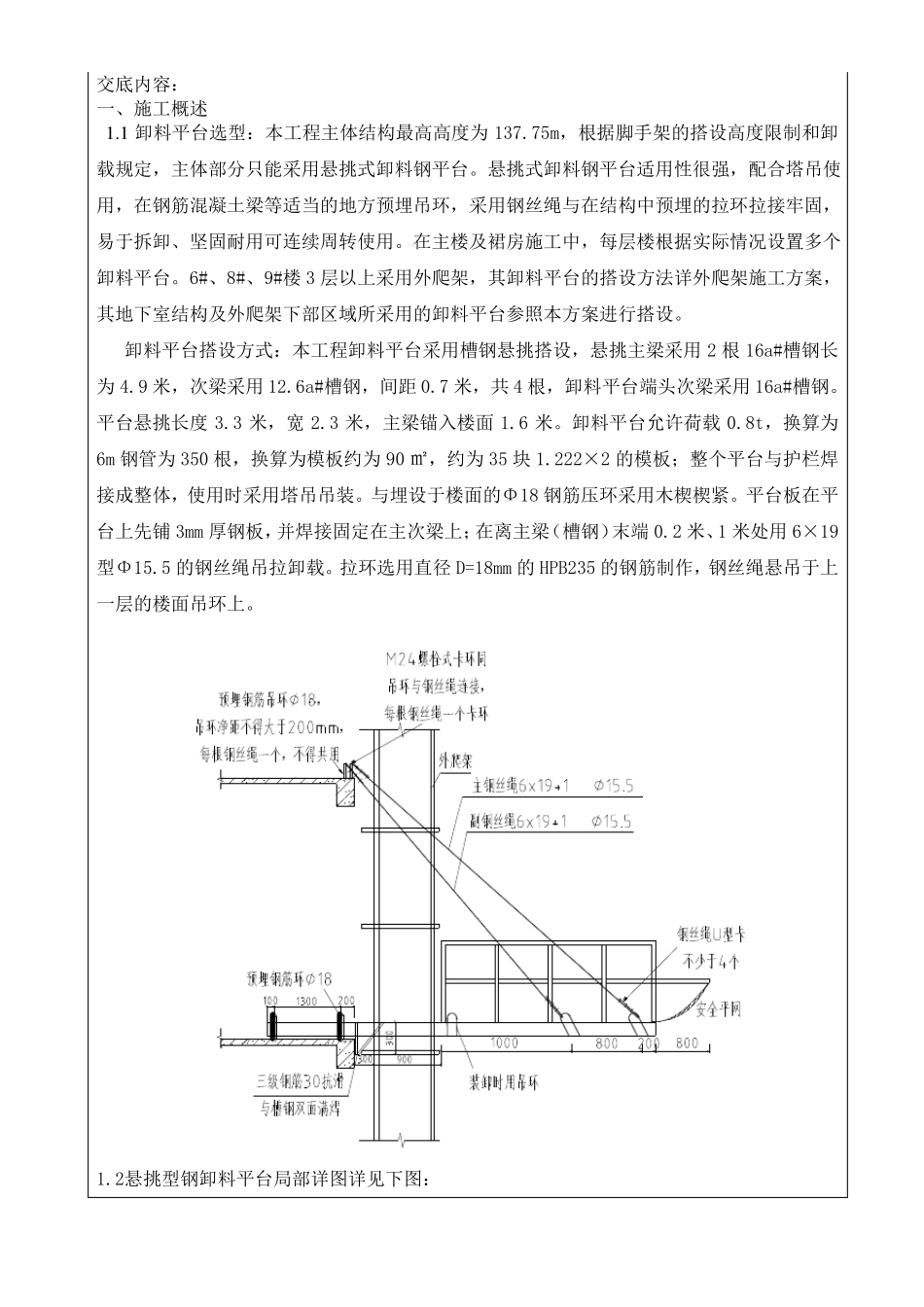

1 卸料平台选型:本工程主体结构最高高度为 137
75m,根据脚手架的搭设高度限制和卸载规定,主体部分只能采用悬挑式卸料钢平台
悬挑式卸料钢平台适用性很强,配合塔吊使用,在钢筋混凝土梁等适当的地方预埋吊环,采用钢丝绳与在结构中预埋的拉环拉接牢固,易于拆卸、坚固耐用可连续周转使用
在主楼及裙房施工中,每层楼根据实际情况设置多个卸料平台
6#、8#、9#楼 3 层以上采用外爬架,其卸料平台的搭设方法详外爬架施工方案,其地下室结构及外爬架下部区域所采用的卸料平台参照本方案进行搭设
卸料平台搭设方式:本工程卸料平台采用槽钢悬挑搭设,悬挑主梁采用 2 根 16a#槽钢长为 4
9 米,次梁采用 12
6a#槽钢,间距 0
7 米,共 4 根,卸料平台端头次梁采用 16a#槽钢
平台悬挑长度 3
3 米,宽 2
3 米,主梁锚入楼面 1
卸料平台允许荷载 0
8t,换算为6m 钢管为 350 根,换算为模板约为 90 ㎡,约为 35 块 1
222×2 的模板;整个平台与护栏焊接成整体,使用时采用塔吊吊装

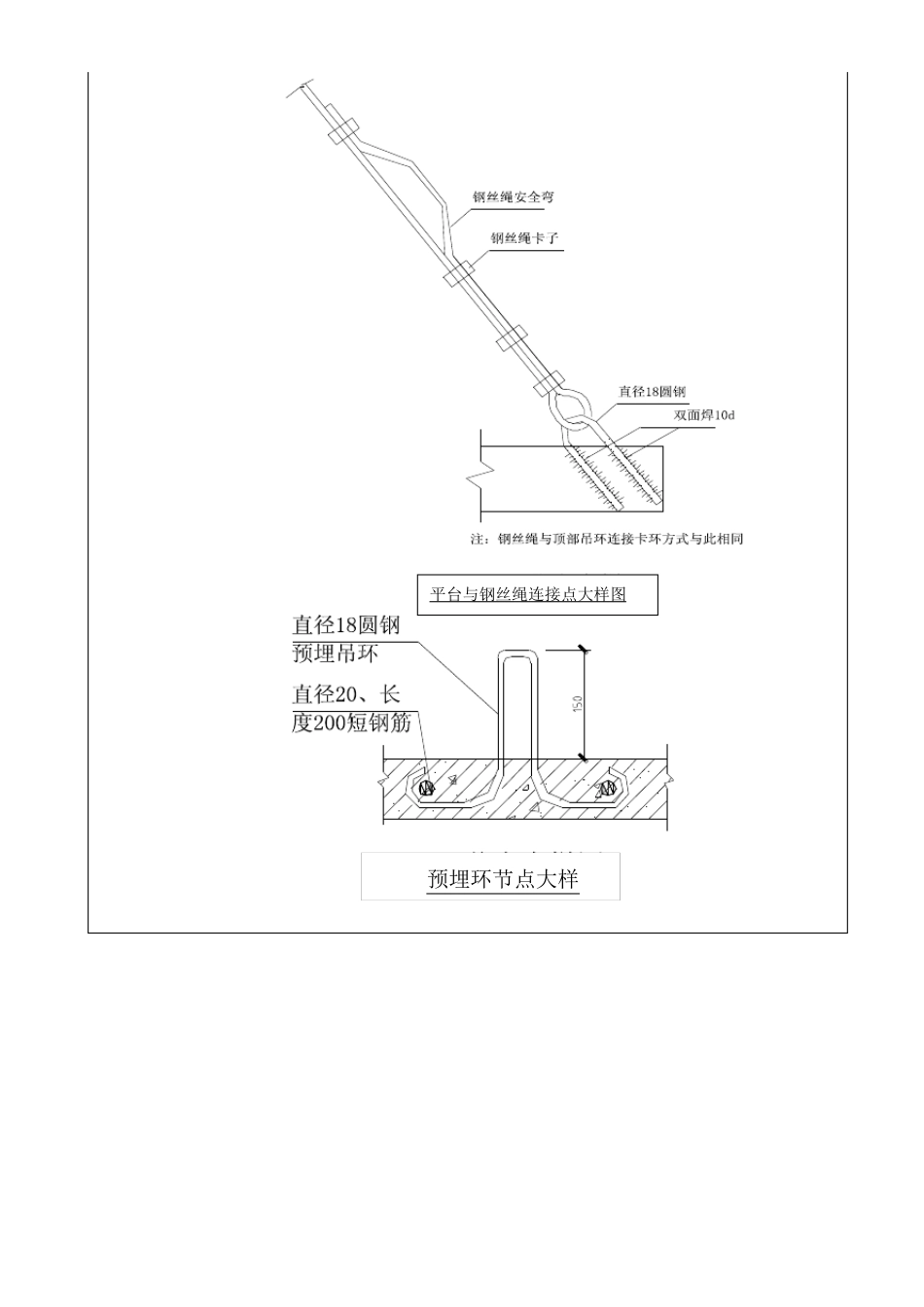

与埋设于楼面的Φ18 钢筋压环采用木楔楔紧
平台板在平台上先铺 3mm 厚钢板,并焊接固定在主次梁上;在离主梁(槽钢)末端 0
