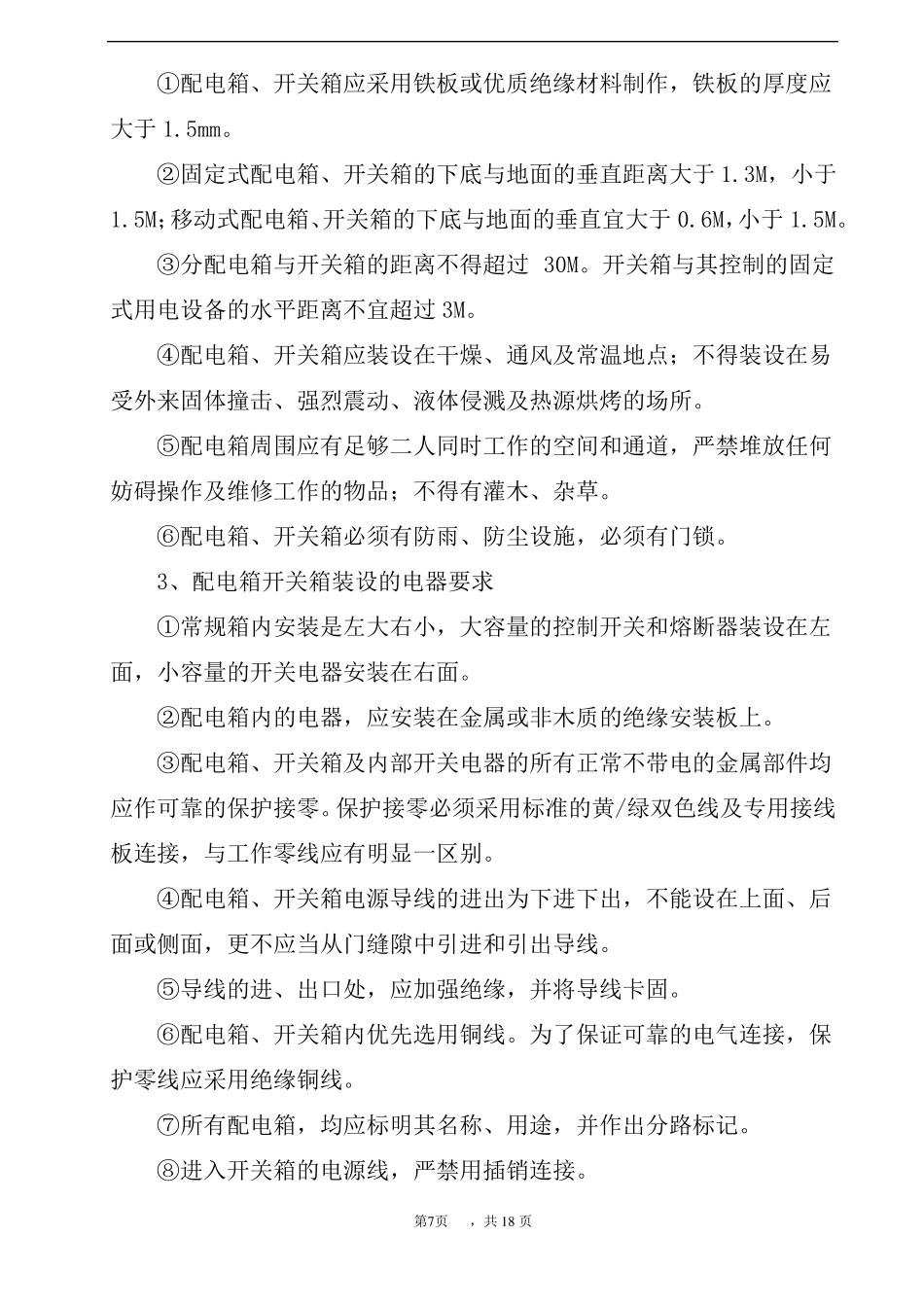

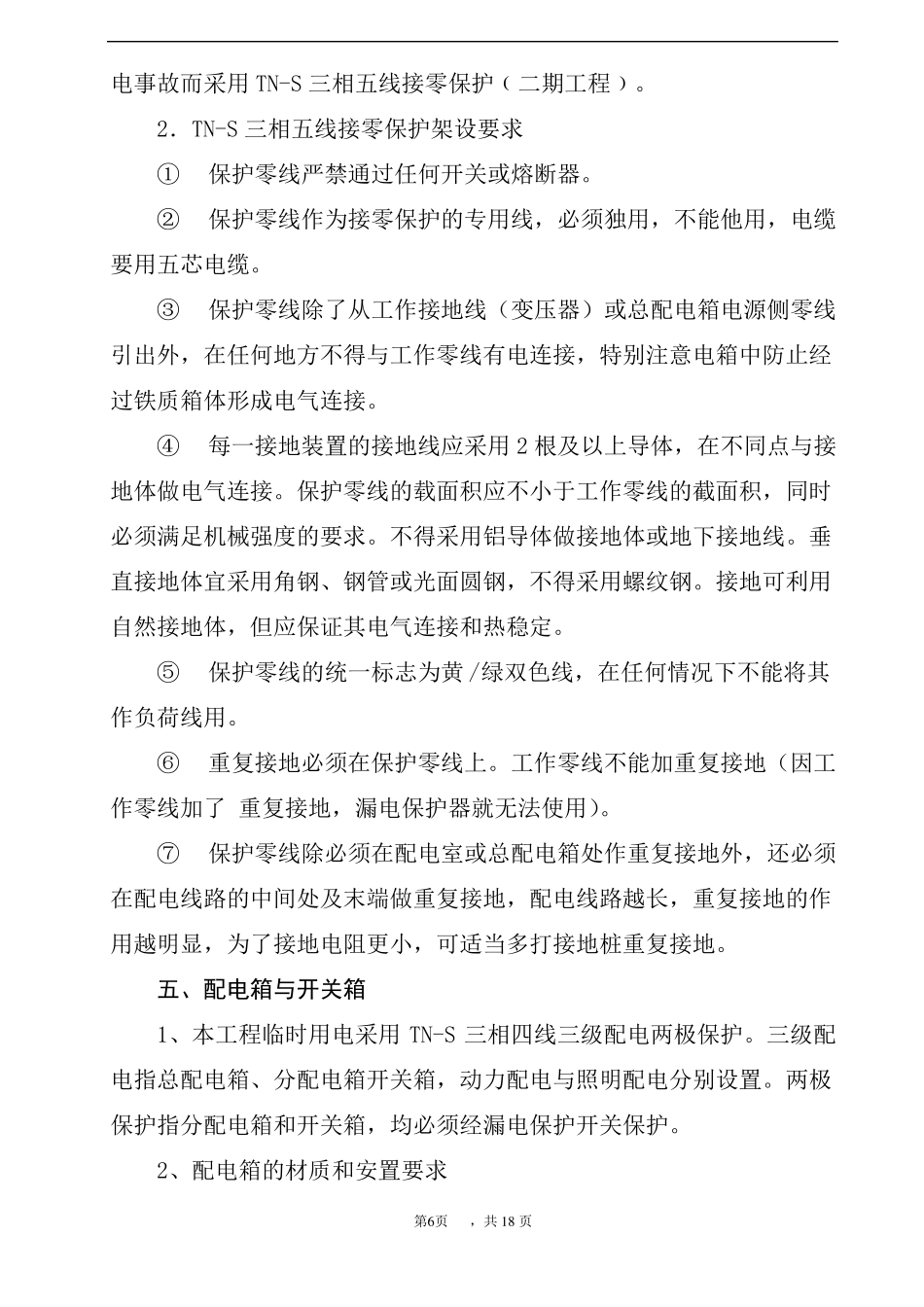

临时用电工程专项施工方案一、工程概况:1、工程名称:长株潭矿业物流加工示范基地﹙一﹚期工程。 2、工程地点:湘潭市雨湖区鹤龄镇。3、建筑面积:厂房建筑面积:21933.3 ㎡;道路面积约:10461 ㎡;4、建筑规模:包括土建、水电管道预埋及给排水工程。二、编制依据长株潭矿业物流加工示范基地﹙一﹚期工程,临时用电工程专项施工方案是根据下列文件、图纸、工程法律法规、施工质量验收标准等,编制而成。1、湖南省湘潭市城市设计院设计的管网道路图、建筑施工图。2、国家现行相关质量验收规范;3、《建筑结构可靠度设计统一验收标准》(GB50068-2001);4、《建筑施工高处作业安全技术规范》JGJ80-91;5、《建筑电气工程施工质量验收规范》GB50303-20026、《施工现场临时用电安全技术规范》JGJ46-2005三、现场概况根据建设方所提供的配电房,以三相四线制供应至配电室。现场采用三级配电、二级漏电保护,按“三相四线制”供电。配电系统设置配电箱、分配电箱、开关箱,实行三级配电。分配电箱尽量靠近施工现场附近,做到“一机、一闸、一保险”制。四、接地与接零保护系统1.本工程施工现场道路窄小,用电设备较多,用电量大。为防止在TN-C 三相四线接零保护情况下由于共用中性线而使中性线带电,造成触第5页,共 18 页电事故而采用 TN-S 三相五线接零保护﹙二期工程﹚。2.TN-S 三相五线接零保护架设要求①保护零线严禁通过任何开关或熔断器。②保护零线作为接零保护的专用线,必须独用,不能他用,电缆要用五芯电缆。③保护零线除了从工作接地线(变压器)或总配电箱电源侧零线引出外,在任何地方不得与工作零线有电连接,特别注意电箱中防止经过铁质箱体形成电气连接。④每一接地装置的接地线应采用 2 根及以上导体,在不同点与接地体做电气连接。保护零线的载面积应不小于工作零线的截面积,同时必须满足机械强度的要求。不得采用铝导体做接地体或地下接地线。垂直接地体宜采用角钢、钢管或光面圆钢,不得采用螺纹钢。接地可利用自然接地体,但应保证其电气连接和热稳定。⑤保护零线的统一标志为黄 /绿双色线,在任何情况下不能将其作负荷线用。⑥重复接地必须在保护零线上。工作零线不能加重复接地(因工作零线加了 重复接地,漏电保护器就无法使用)。⑦保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处及末端做重复接地,配电线路越长,重复接地的作用越明显,为了接地电阻更小,可适当多打接地桩重...
