工程名称甘肃省商会大厦基坑支护及土方开挖工程分部工程支护分项工程名称桩间土喷射混凝土交底内容:、施工准备:1
技术准备:1)首先认真看工程设计图纸,了解工程地质,地下水位,图纸情况等
2)按照喷射砼要求确定施工配合比,准备好试模
材料准备:1)水泥:PO42
5 水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合现行《硅酸盐水泥、普通硅酸盐水泥》GB175-1999 的规定
当对水泥质量有怀疑或水泥出厂超过三个月时,在使用前必须进行复试,并按复试结果使用
不同品种的水泥不得混合使用
2)砂子:应采用坚硬耐久的中砂或粗砂,系数模数应大于 2
5,含水率宜控制在 5%——7%,含泥量不得大于 3%
3)石子:应采用坚硬耐久的卵石或碎石,粒径不应大于 15mm
因其光滑干净,对喷射机和输料管路摩损少,有利于远距离输料和减少堵管故障
4)外加剂:早强剂、速凝剂5)钢筋网片:钢筋网片采用 HPB300 的① 6
机具设备:1)机具:空压机、搅拌机、混凝土喷射机等2)安全防护设施:钢管架、安全帽、安全带、防护手套

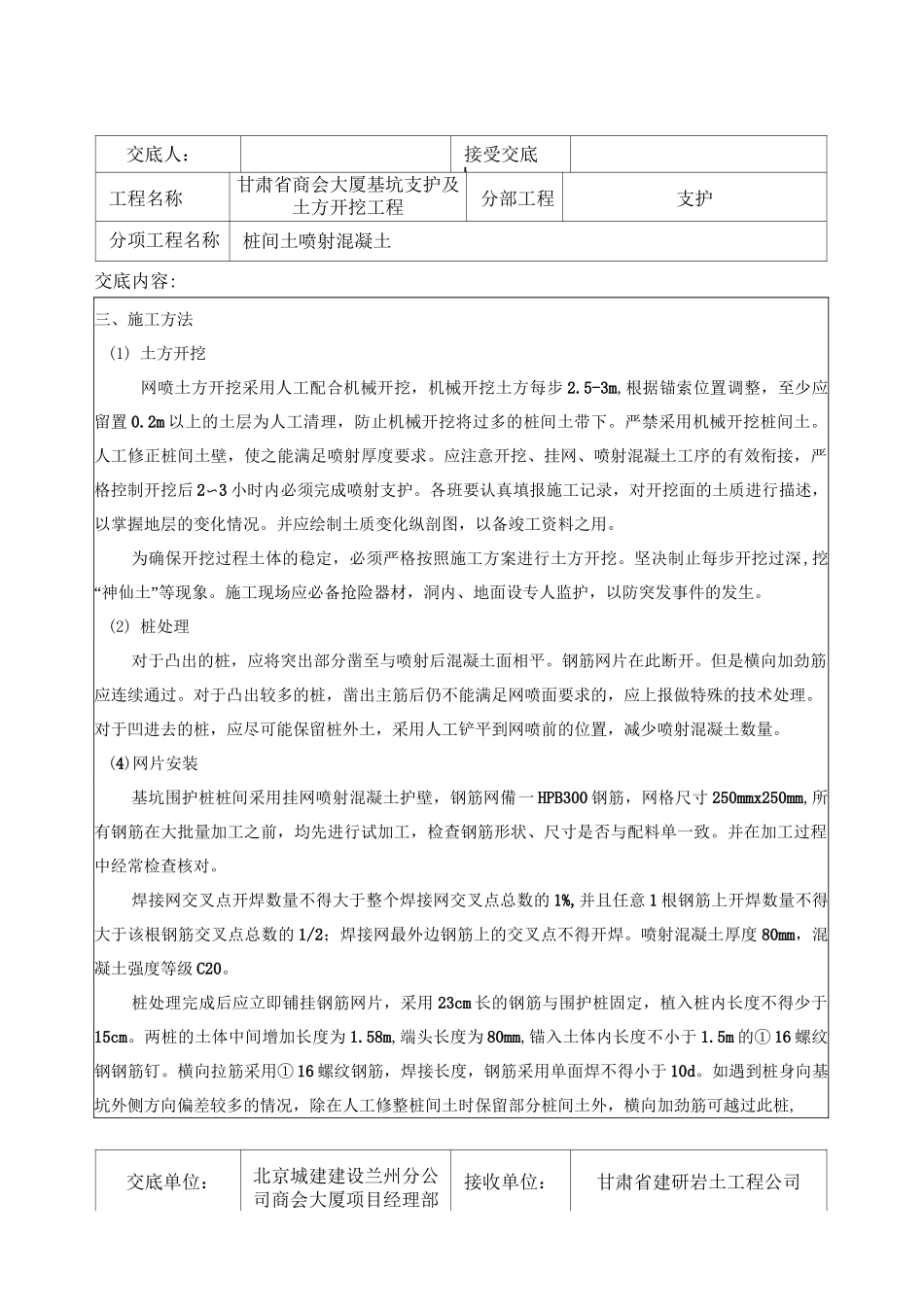

、工艺流程机械开挖留置土台-人工清理桩间土-桩处理-铺设钢筋网片-设置横向加劲筋-喷射混凝土一养护-转入下个循环交底单位:北京城建建设兰州分公司商会大厦项目经理部接收单位:甘肃省建研岩土工程公司交底人:接受交底人:工程名称甘肃省商会大厦基坑支护及土方开挖工程分部工程支护分项工程名称桩间土喷射混凝土交底内容:三、施工方法(1) 土方开挖网喷土方开挖采用人工配合机械开挖,机械开挖土方每步 2
5-3m,根据锚索位置调整,至少应留置 0
2m 以上的土层为人工清理,防止机械开挖将过多的桩间土带下
严禁采用机械开挖桩间土
人工修正桩间土壁,使之能满足喷射厚度要求
应注意开挖、挂网、喷射混凝土工序的有
