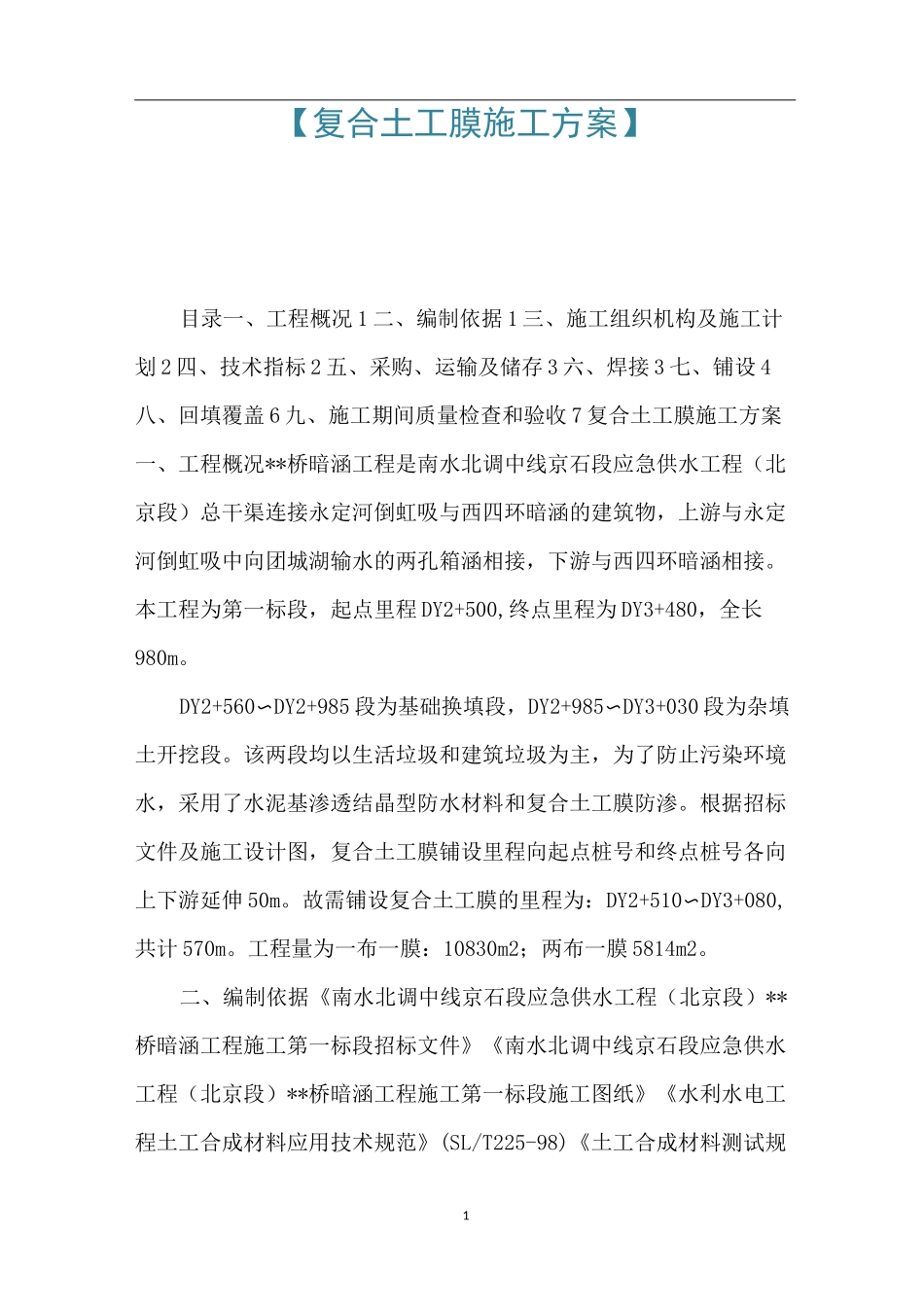

1【复合土工膜施工方案】目录一、工程概况 1 二、编制依据 1 三、施工组织机构及施工计划 2 四、技术指标 2 五、采购、运输及储存 3 六、焊接 3 七、铺设 4八、回填覆盖 6 九、施工期间质量检查和验收 7 复合土工膜施工方案一、工程概况**桥暗涵工程是南水北调中线京石段应急供水工程(北京段)总干渠连接永定河倒虹吸与西四环暗涵的建筑物,上游与永定河倒虹吸中向团城湖输水的两孔箱涵相接,下游与西四环暗涵相接
本工程为第一标段,起点里程 DY2+500,终点里程为 DY3+480,全长980m
DY2+560〜DY2+985 段为基础换填段,DY2+985〜DY3+030 段为杂填土开挖段
该两段均以生活垃圾和建筑垃圾为主,为了防止污染环境水,采用了水泥基渗透结晶型防水材料和复合土工膜防渗
根据招标文件及施工设计图,复合土工膜铺设里程向起点桩号和终点桩号各向上下游延伸 50m
故需铺设复合土工膜的里程为:DY2+510〜DY3+080,共计 570m
工程量为一布一膜:10830m2;两布一膜 5814m2

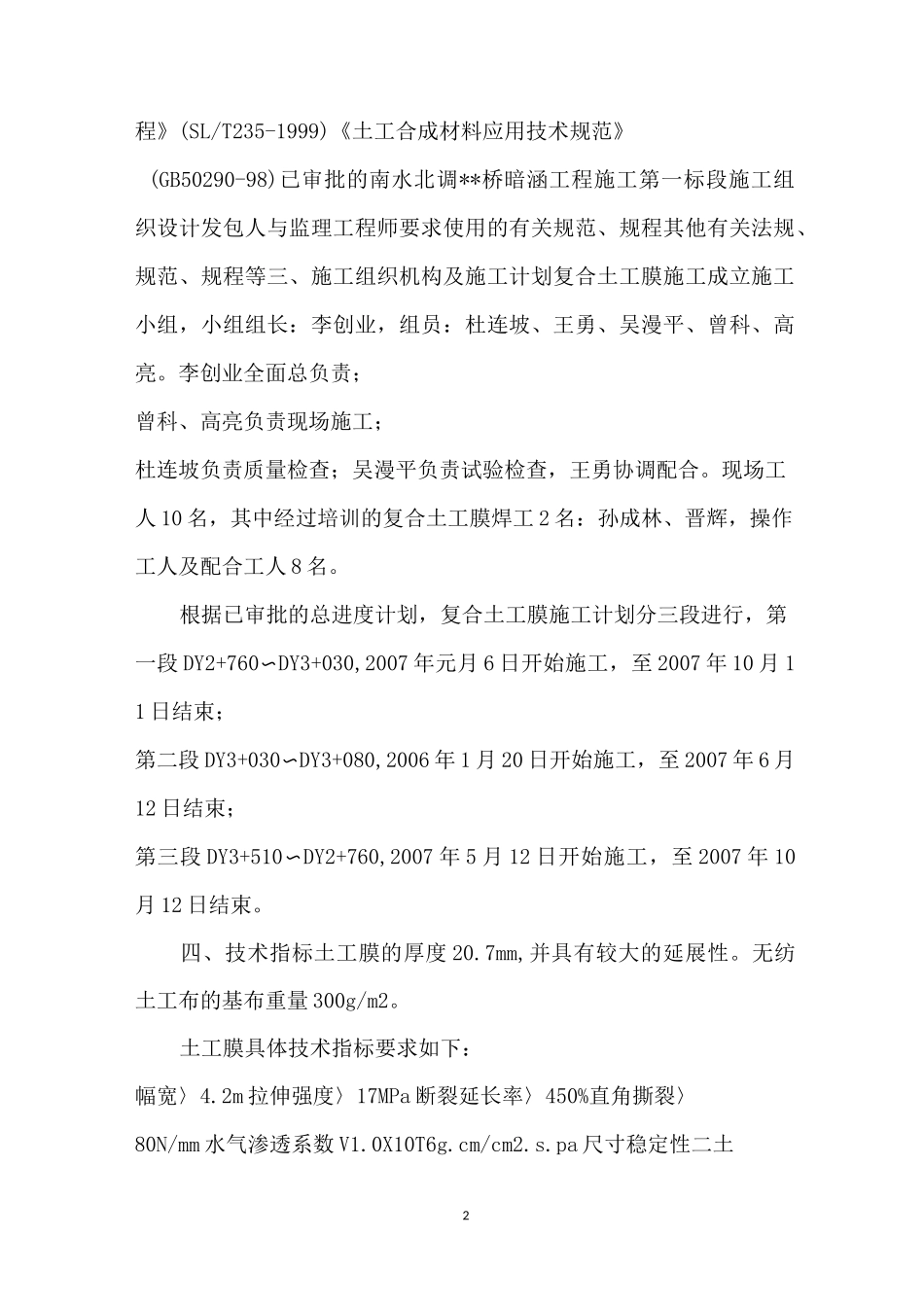

二、编制依据《南水北调中线京石段应急供水工程(北京段)**桥暗涵工程施工第一标段招标文件》《南水北调中线京石段应急供水工程(北京段)**桥暗涵工程施工第一标段施工图纸》《水利水电工程土工合成材料应用技术规范》(SL/T225-98)《土工合成材料测试规2程》(SL/T235-1999)《土工合成材料应用技术规范》(GB50290-98)已审批的南水北调**桥暗涵工程施工第一标段施工组织设计发包人与监理工程师要求使用的有关规范、规程其他有关法规、规范、规程等三、施工组织机构及施工计划复合土工膜施工成立施工小组,小组组长:李创业,组员:杜连坡、王勇、吴漫平、曾科、高亮

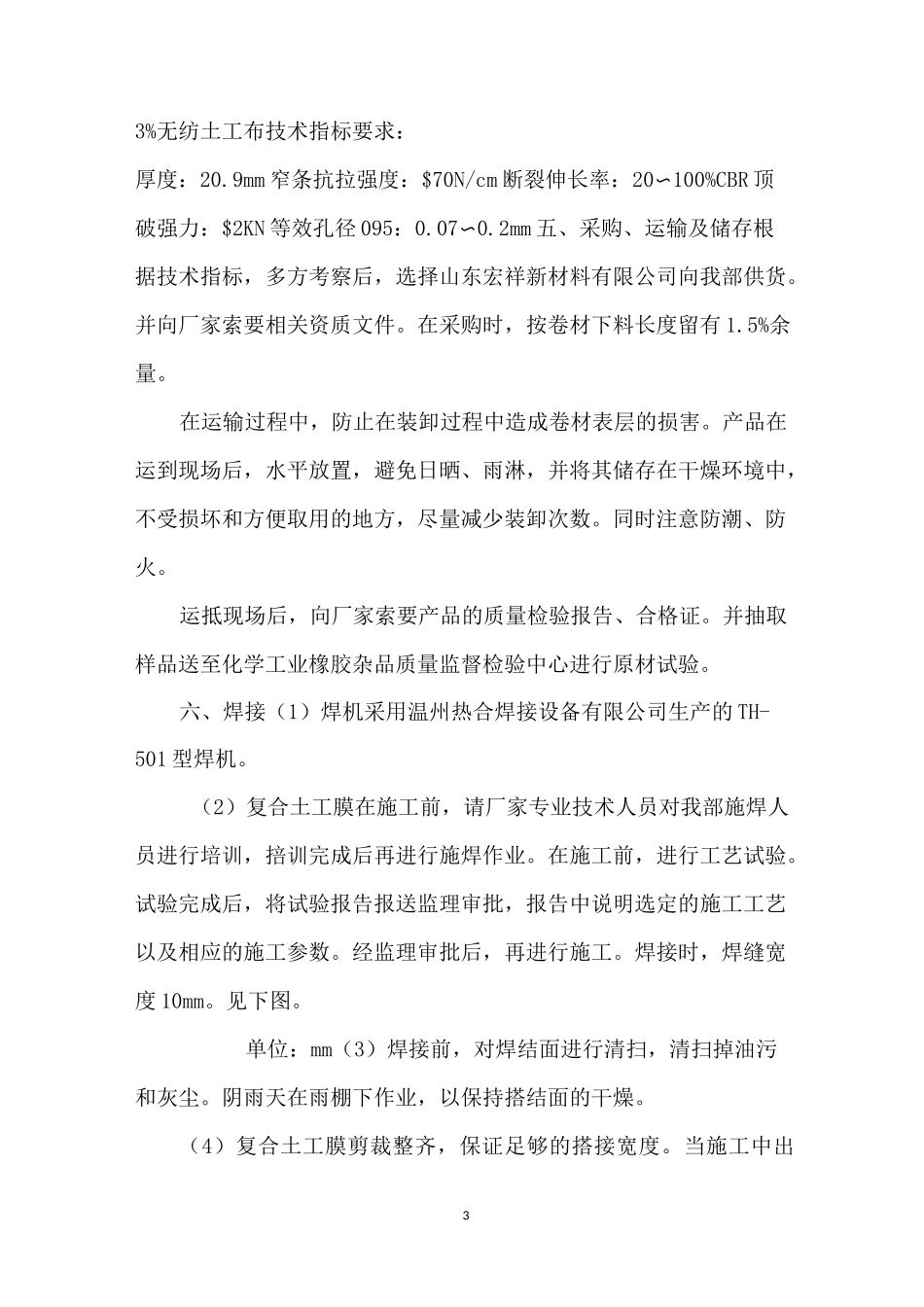

李创业全面总负责;曾科、高亮负责现场施工;杜连坡负责质量检查;吴漫平负责试验检查,王勇协调配合
