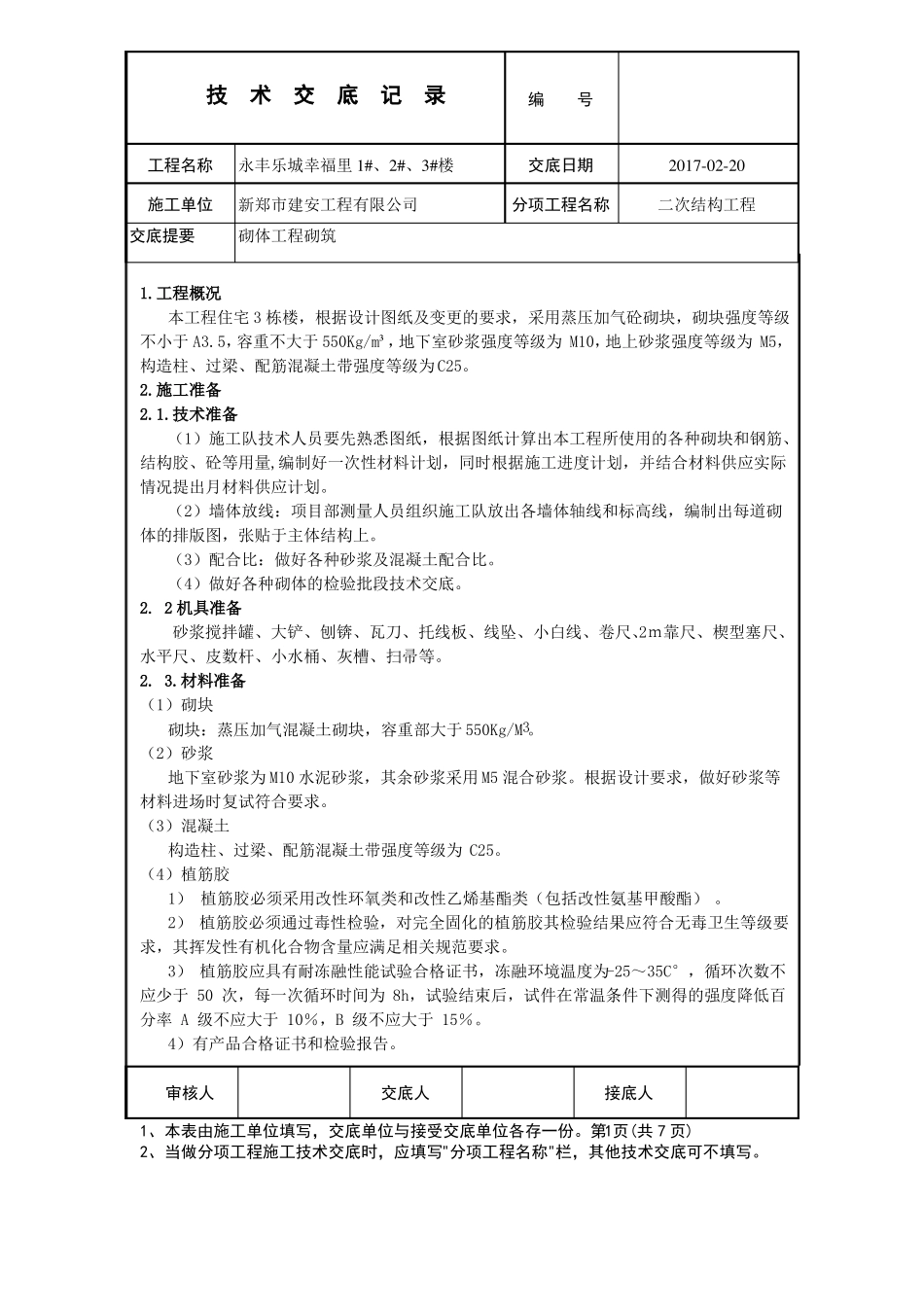

技术交底记录工程名称施工单位交底提要编号永丰乐城幸福里 1#、2#、3#楼新郑市建安工程有限公司砌体工程砌筑交底日期分项工程名称2017-02-20二次结构工程1
工程概况本工程住宅 3 栋楼,根据设计图纸及变更的要求,采用蒸压加气砼砌块,砌块强度等级不小于 A3
5,容重不大于 550Kg/m³,地下室砂浆强度等级为 M10,地上砂浆强度等级为 M5,构造柱、过梁、配筋混凝土带强度等级为 C25
技术准备(1)施工队技术人员要先熟悉图纸,根据图纸计算出本工程所使用的各种砌块和钢筋、结构胶、砼等用量,编制好一次性材料计划,同时根据施工进度计划,并结合材料供应实际情况提出月材料供应计划
(2)墙体放线:项目部测量人员组织施工队放出各墙体轴线和标高线,编制出每道砌体的排版图,张贴于主体结构上
(3)配合比:做好各种砂浆及混凝土配合比
(4)做好各种砌体的检验批段技术交底
2 机具准备砂浆搅拌罐、大铲、刨锛、瓦刀、托线板、线坠、小白线、卷尺、2m靠尺、楔型塞尺、水平尺、皮数杆、小水桶、灰槽、扫帚等

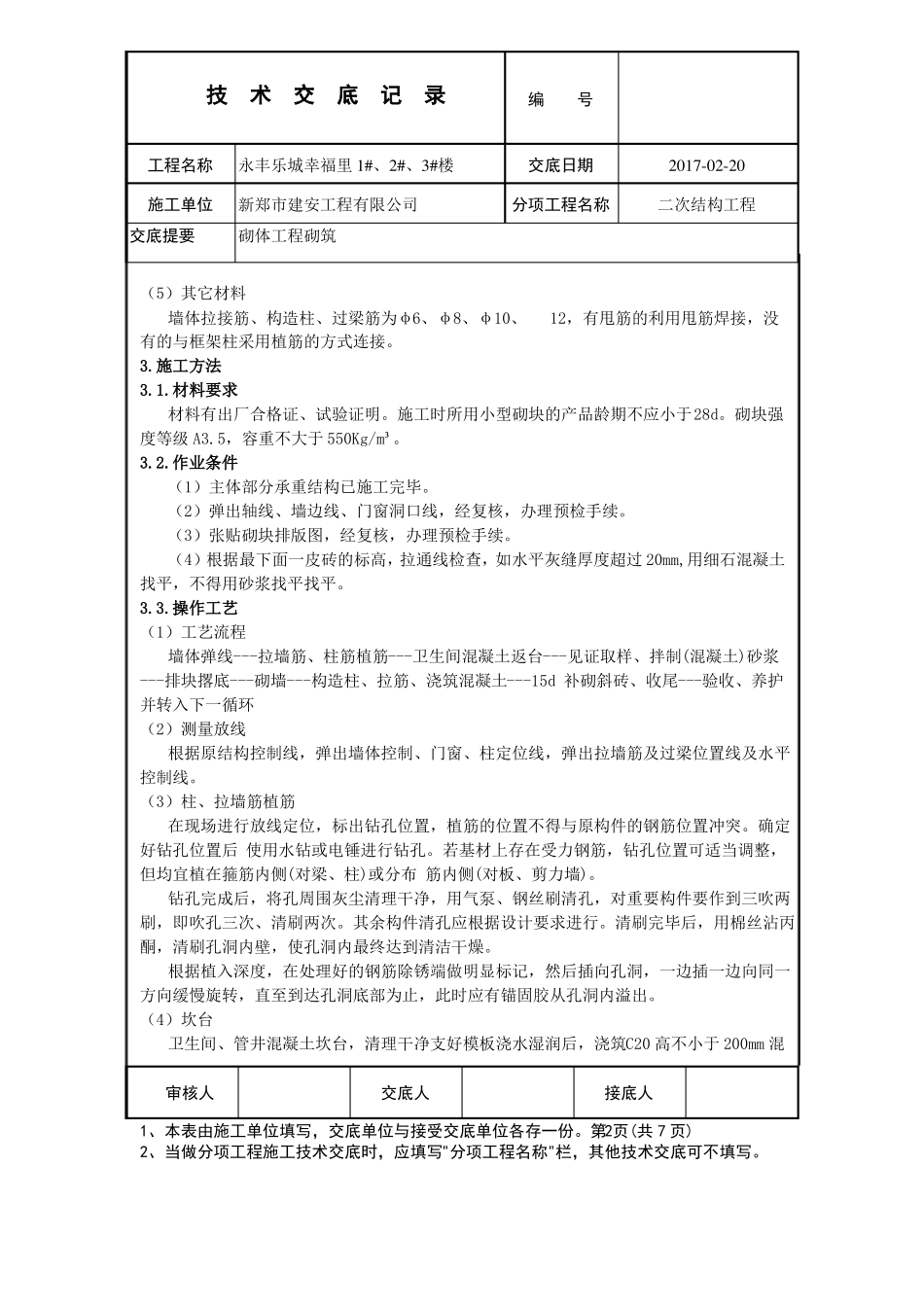

材料准备(1)砌块砌块:蒸压加气混凝土砌块,容重部大于 550Kg/M
(2)砂浆地下室砂浆为 M10 水泥砂浆,其余砂浆采用 M5 混合砂浆
根据设计要求,做好砂浆等材料进场时复试符合要求
(3)混凝土构造柱、过梁、配筋混凝土带强度等级为 C25
(4)植筋胶1) 植筋胶必须采用改性环氧类和改性乙烯基酯类(包括改性氨基甲酸酯)
2) 植筋胶必须通过毒性检验,对完全固化的植筋胶其检验结果应符合无毒卫生等级要求,其挥发性有机化合物含量应满足相关规范要求
3) 植筋胶应具有耐冻融性能试验合格证书,冻融环境温度为-25~35C°,循环次数不应少于 50 次,每一次循环时间为 8h,试验结束后,试件在常温条件下测得的强度降低百分率 A 级不应大于 10%
