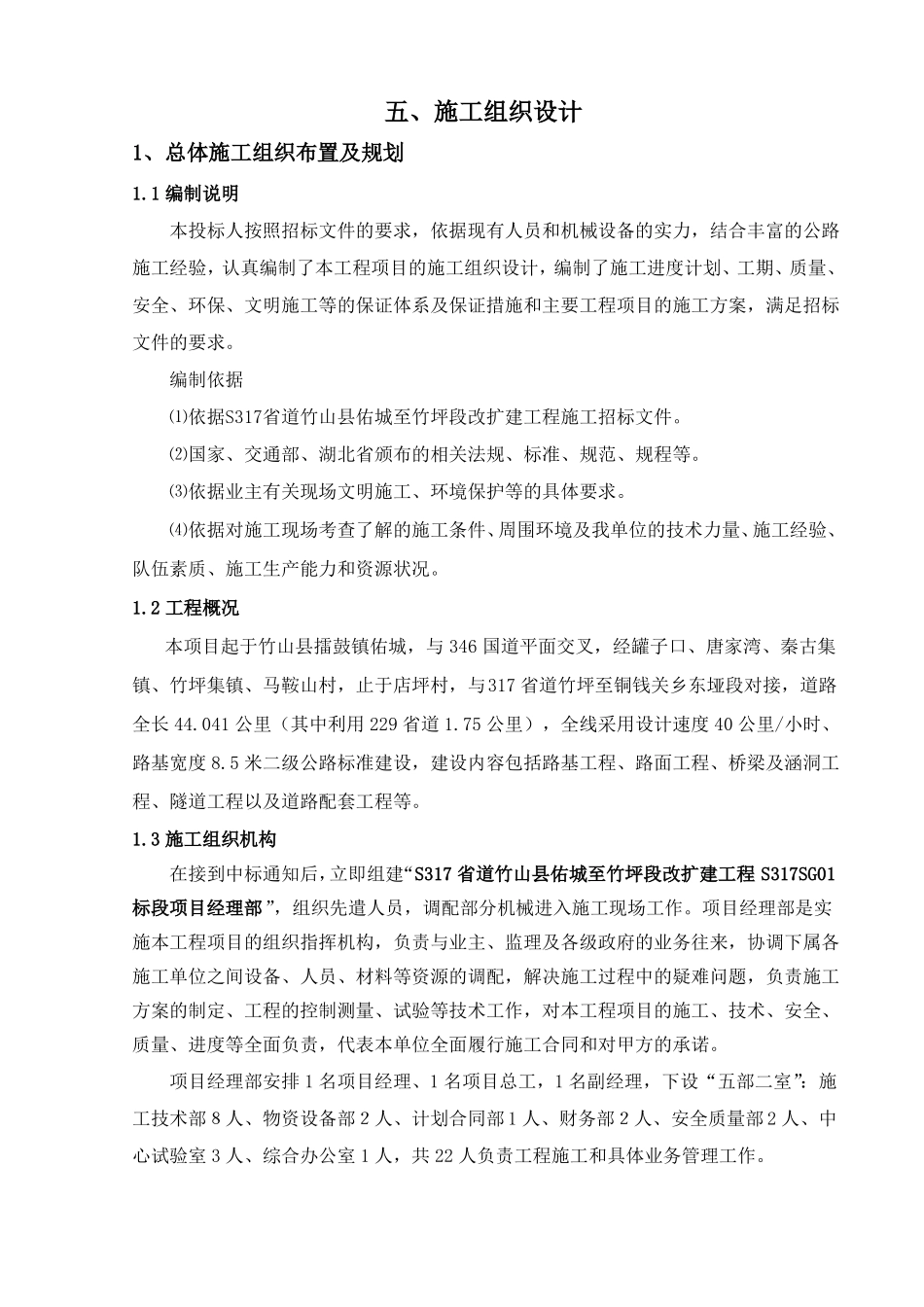

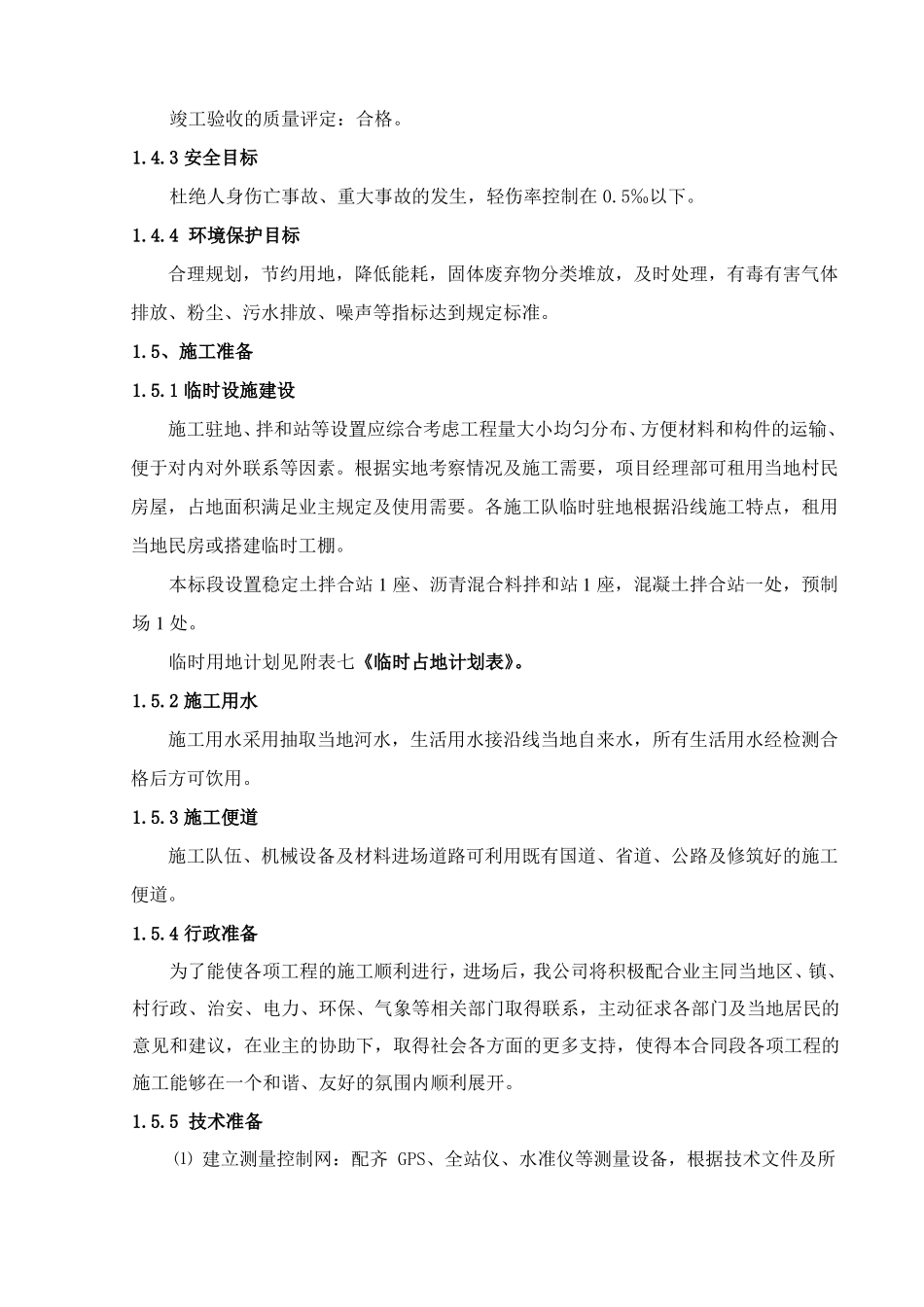

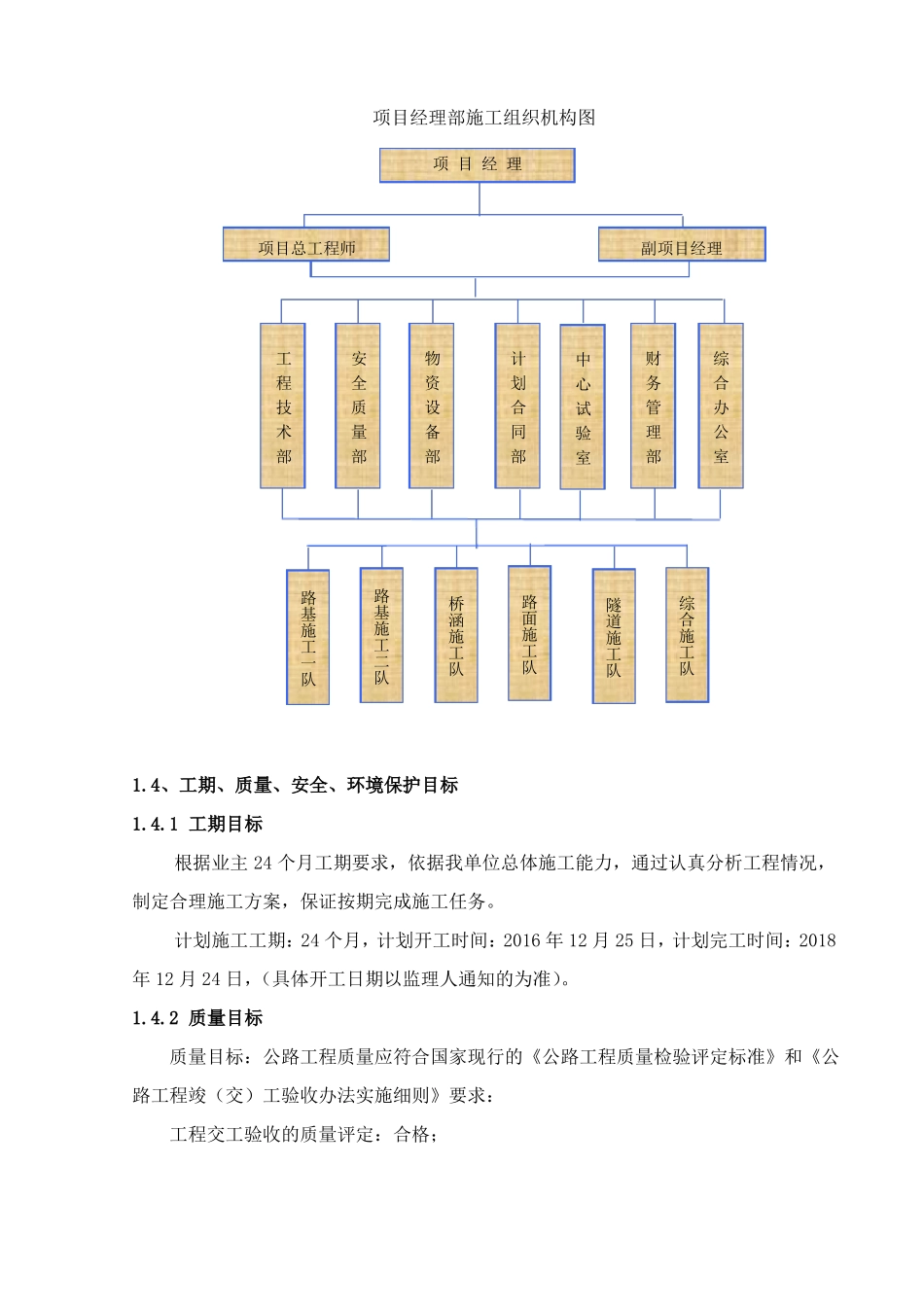

五、施工组织设计1、总体施工组织布置及规划1.1 编制说明本投标人按照招标文件的要求,依据现有人员和机械设备的实力,结合丰富的公路施工经验,认真编制了本工程项目的施工组织设计,编制了施工进度计划、工期、质量、安全、环保、文明施工等的保证体系及保证措施和主要工程项目的施工方案,满足招标文件的要求。编制依据⑴依据S317省道竹山县佑城至竹坪段改扩建工程施工招标文件。⑵国家、交通部、湖北省颁布的相关法规、标准、规范、规程等。⑶依据业主有关现场文明施工、环境保护等的具体要求。⑷依据对施工现场考查了解的施工条件、周围环境及我单位的技术力量、施工经验、队伍素质、施工生产能力和资源状况。1.2 工程概况本项目起于竹山县擂鼓镇佑城,与 346 国道平面交叉,经罐子口、唐家湾、秦古集镇、竹坪集镇、马鞍山村,止于店坪村,与317 省道竹坪至铜钱关乡东垭段对接,道路全长 44.041 公里(其中利用 229 省道 1.75 公里),全线采用设计速度 40 公里/小时、路基宽度 8.5 米二级公路标准建设,建设内容包括路基工程、路面工程、桥梁及涵洞工程、隧道工程以及道路配套工程等。1.3 施工组织机构在接到中标通知后,立即组建“S317 省道竹山县佑城至竹坪段改扩建工程 S317SG01标段项目经理部”,组织先遣人员,调配部分机械进入施工现场工作。项目经理部是实施本工程项目的组织指挥机构,负责与业主、监理及各级政府的业务往来,协调下属各施工单位之间设备、人员、材料等资源的调配,解决施工过程中的疑难问题,负责施工方案的制定、工程的控制测量、试验等技术工作,对本工程项目的施工、技术、安全、质量、进度等全面负责,代表本单位全面履行施工合同和对甲方的承诺。项目经理部安排 1 名项目经理、1 名项目总工,1 名副经理,下设“五部二室”:施工技术部8人、物资设备部2人、计划合同部 1 人、财务部2人、安全质量部 2 人、中心试验室 3 人、综合办公室 1 人,共 22 人负责工程施工和具体业务管理工作。项目经理部施工组织机构图工程技术部安全质量部项目总工程师项 目 经 理副项目经理物资设备部计划合同部中心试验室财务管理部综合办公室1.4、工期、质量、安全、环境保护目标1.4.1 工期目标根据业主 24 个月工期要求,依据我单位总体施工能力,通过认真分析工程情况,制定合理施工方案,保证按期完成施工任务。计划施工工期:24 个月,计划开工时间:2016 年 12 月 25 日,计...
