技 术 交 底 书单位:麻竹高速公路襄阳西段(MZTJ-3)标中铁十一局项目经理部二分部编号:主送单位工程名称交底内容:架子一、二队人工挖孔施工交底第 1 页共 12 页日期2013 年 4 月 11 日1
施工程序与工艺流程1
1 施工程序人工挖孔桩施工以单孔为施工单元,施工作业相当灵活,主要程序有:平整场地—桩位放样—井口定位锁固—分节挖孔—分节护壁—桩底验收—下钢筋笼—灌注混凝土
2 施工工艺编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底
②“技术交底书”1式3份,1份作为施工依据,1份留存备查,1份上交工程部,并办理交接手续
技 术 交 底 书单位:麻竹高速公路襄阳西段(MZTJ-3)标中铁十一局项目经理部二分部编号:主送单位工程名称交底内容:架子一、二队人工挖孔施工交底第 2 页共 12 页日期2013 年 4 月 11 日2

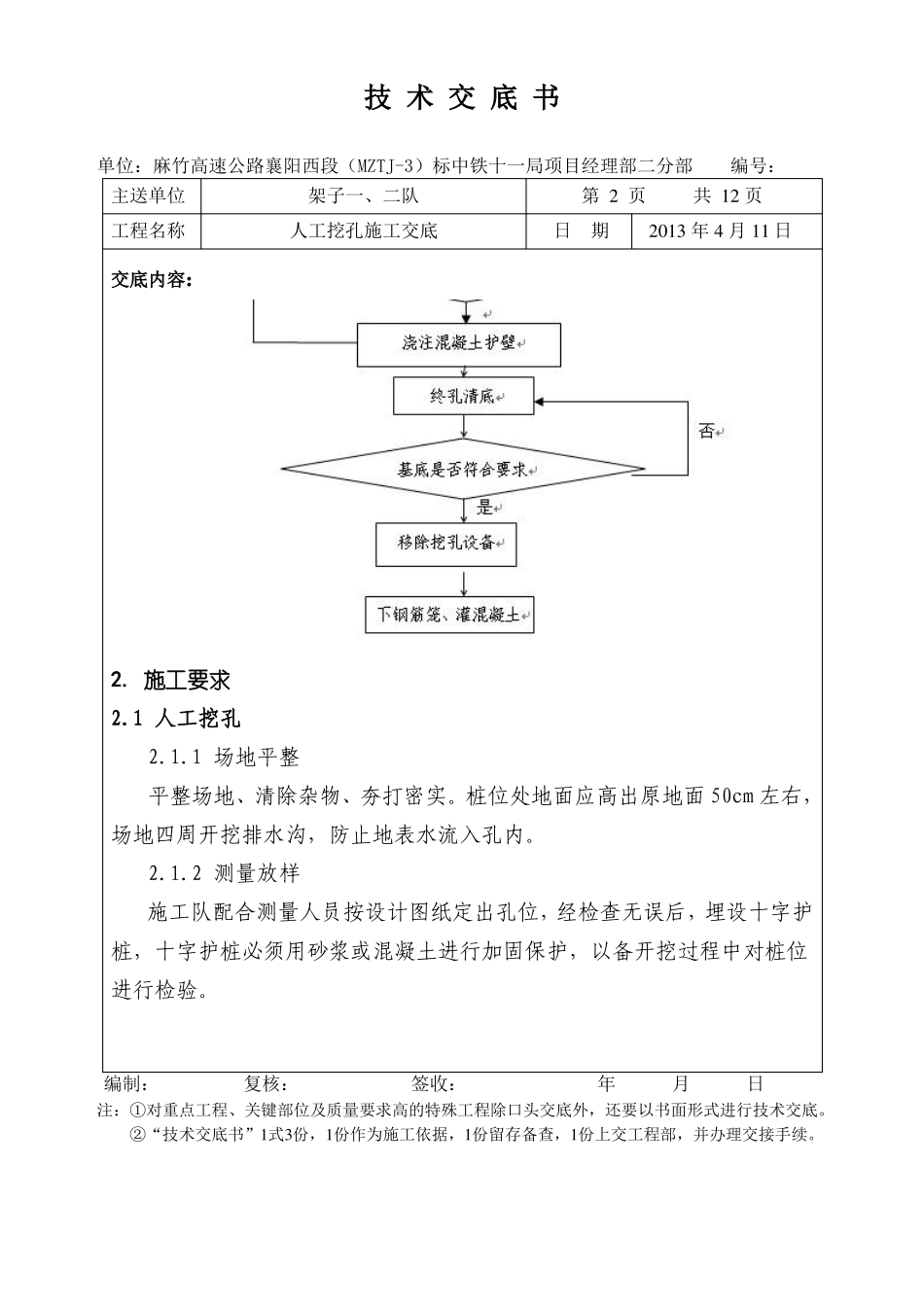

1 人工挖孔2
1 场地平整平整场地、清除杂物、夯打密实
桩位处地面应高出原地面 50cm 左右,场地四周开挖排水沟,防止地表水流入孔内
2 测量放样施工队配合测量人员按设计图纸定出孔位,经检查无误后,埋设十字护桩,十字护桩必须用砂浆或混凝土进行加固保护,以备开挖过程中对桩位进行检验
编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底
②“技术交底书”1式3份,1份作为施工依据,1份留存备查,1份上交工程部,并办理交接手续
技 术 交 底 书单位:麻竹高速公路襄阳西段(MZTJ-3)标中铁十一局项目经理部二分部编号:主送单位工程名称交底内容:架子一、二队人工挖孔施工交底第 3 页共 12 页日期2013 年 4 月 11 日2

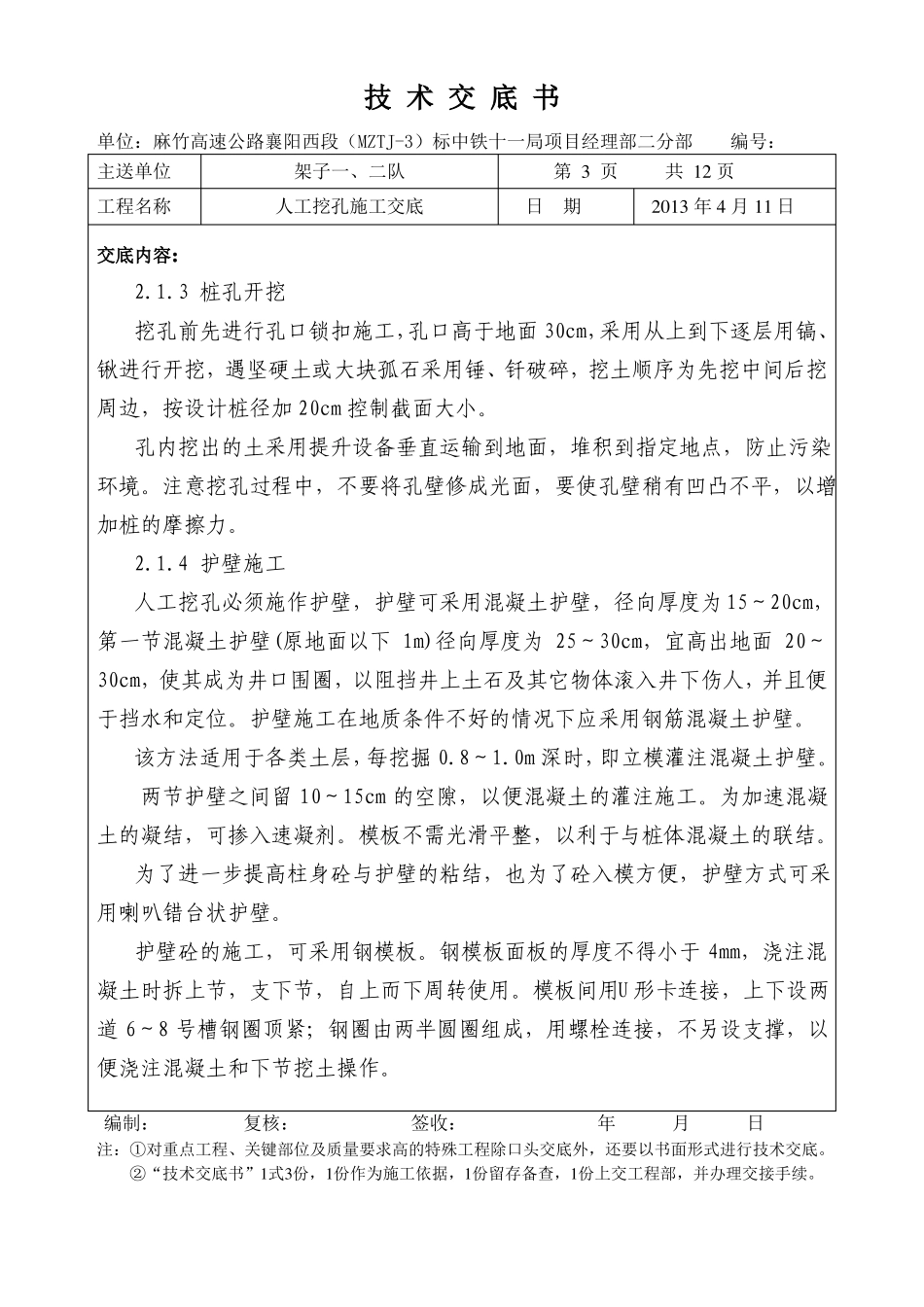

3 桩孔开挖挖孔前先进行孔口锁扣施工,孔口高于地面
