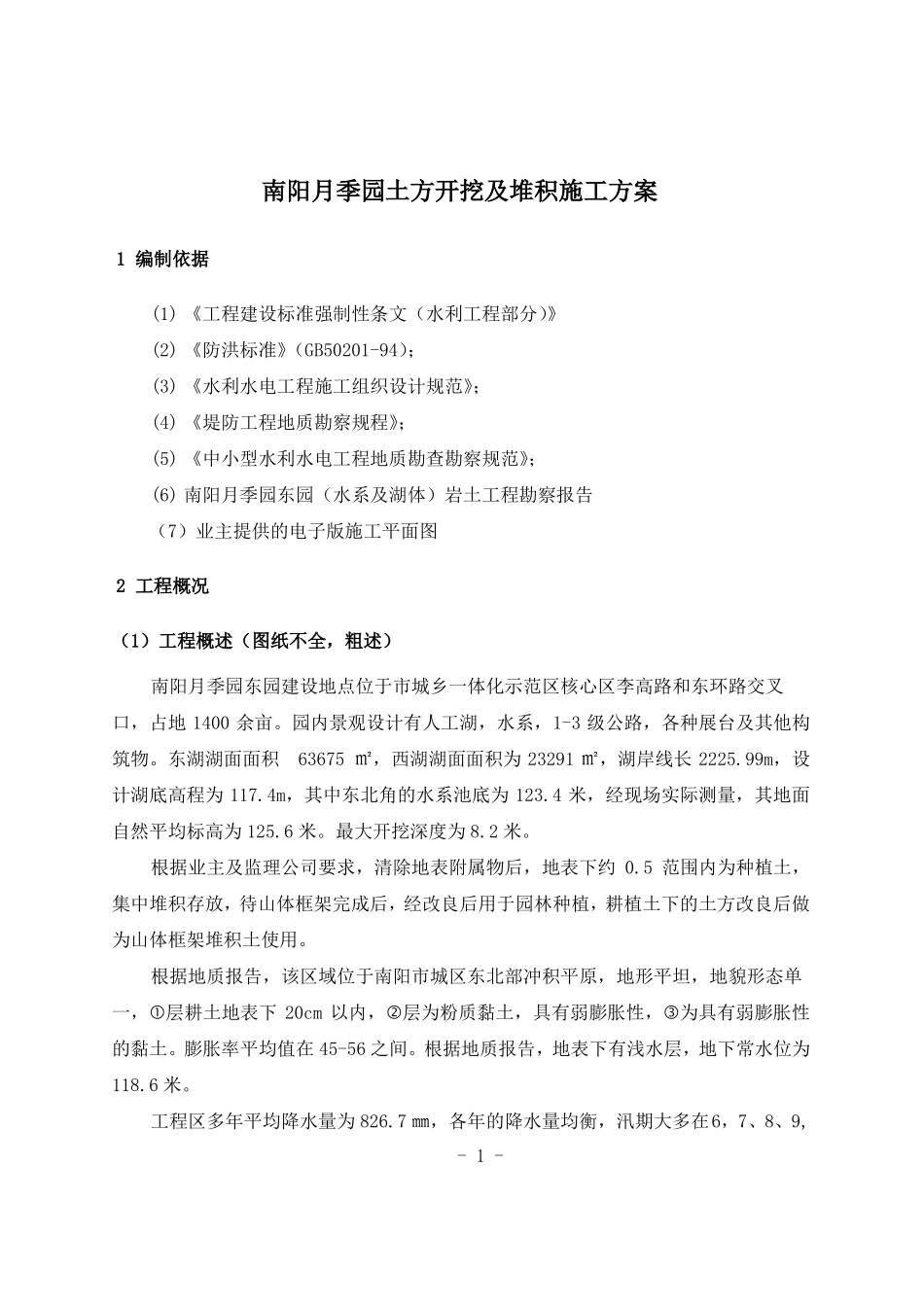

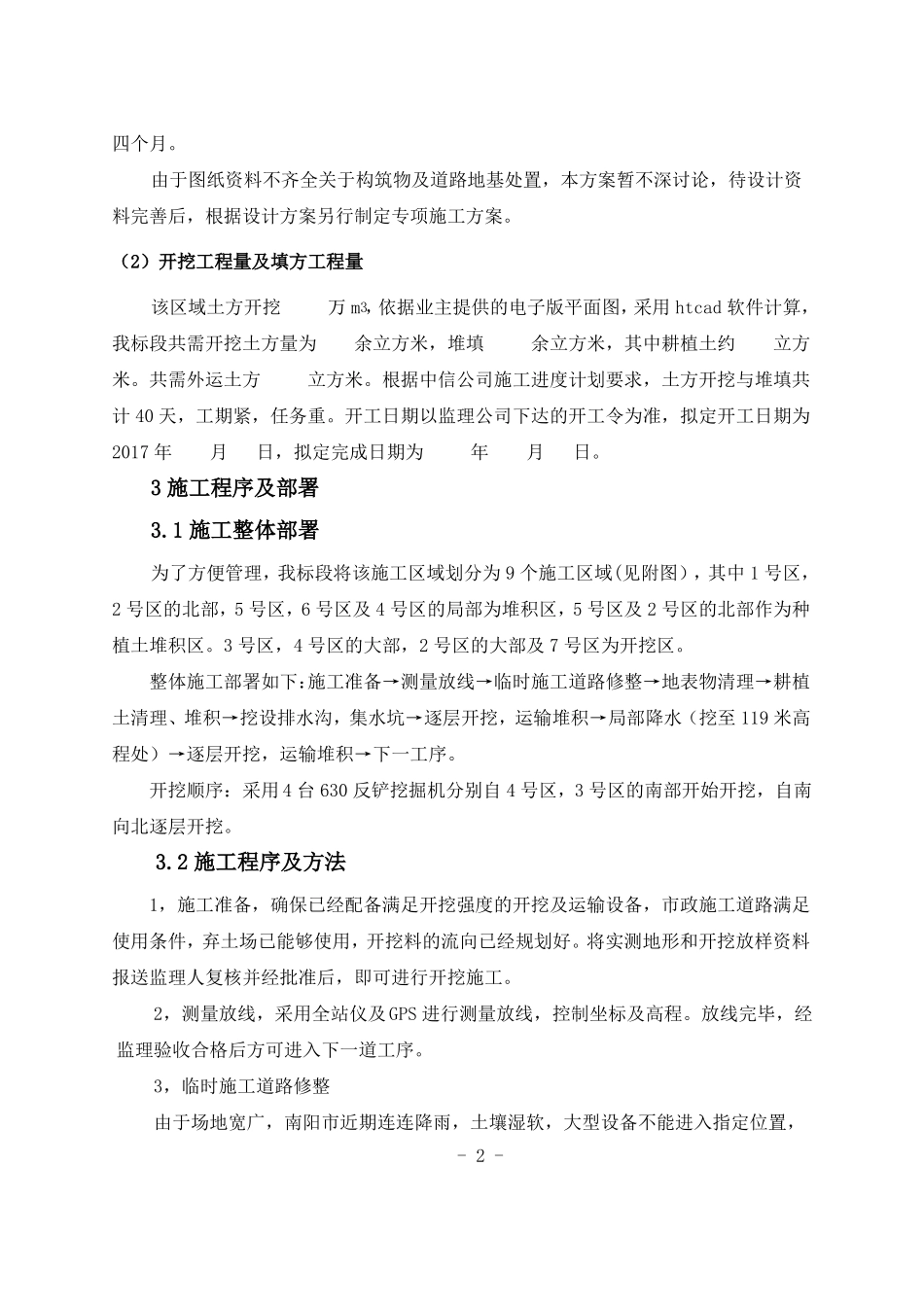

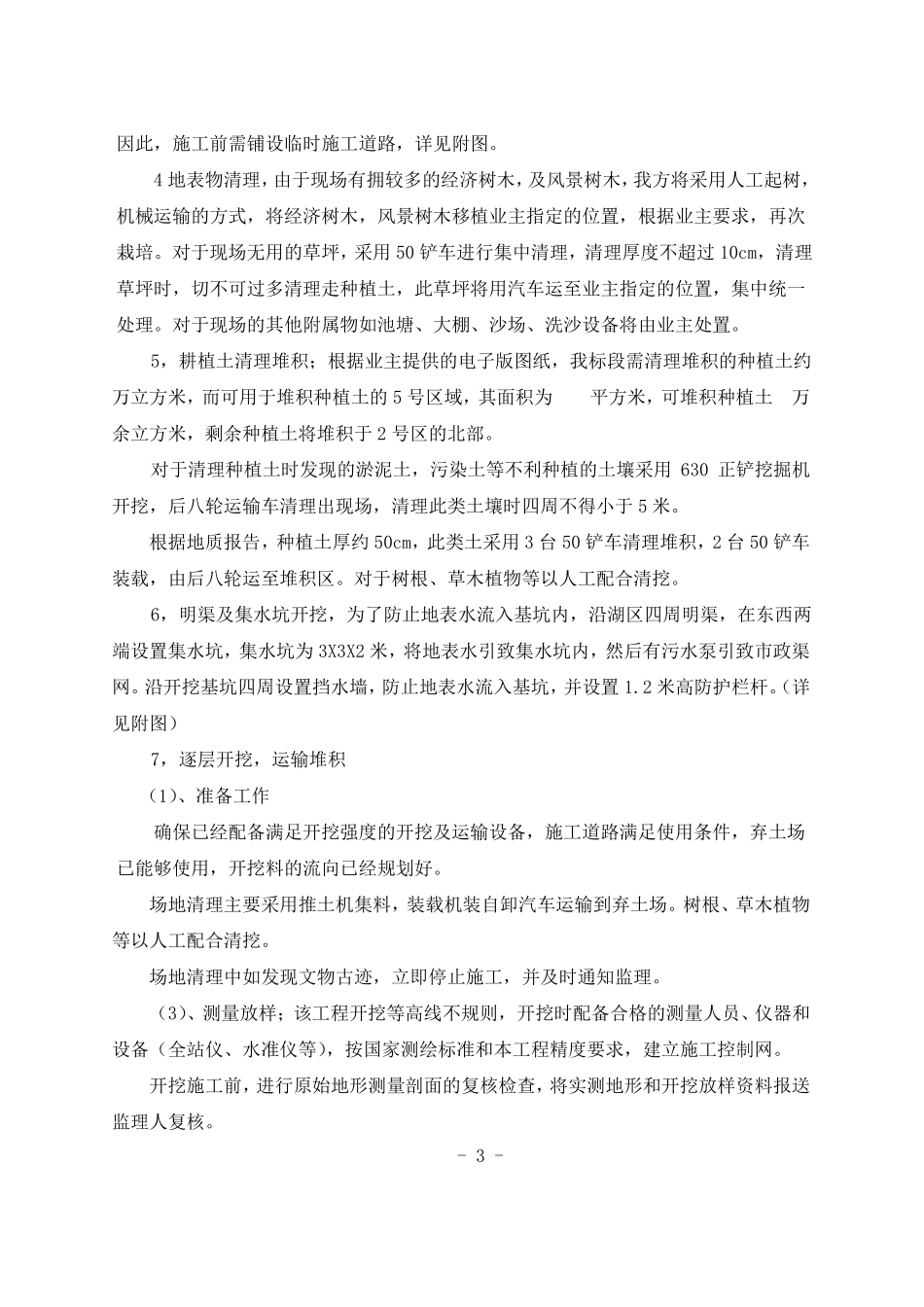

南阳月季园土方开挖及堆积施工方案1 编制依据(1) 《工程建设标准强制性条文(水利工程部分)》(2) 《防洪标准》(GB50201-94);(3) 《水利水电工程施工组织设计规范》;(4) 《堤防工程地质勘察规程》;(5) 《中小型水利水电工程地质勘查勘察规范》;(6) 南阳月季园东园(水系及湖体)岩土工程勘察报告(7)业主提供的电子版施工平面图2 工程概况(1)工程概述(图纸不全,粗述)南阳月季园东园建设地点位于市城乡一体化示范区核心区李高路和东环路交叉口,占地 1400 余亩。园内景观设计有人工湖,水系,1-3 级公路,各种展台及其他构筑物。东湖湖面面积 63675 ㎡,西湖湖面面积为 23291 ㎡,湖岸线长 2225.99m,设计湖底高程为 117.4m,其中东北角的水系池底为 123.4 米,经现场实际测量,其地面自然平均标高为 125.6 米。最大开挖深度为 8.2 米。根据业主及监理公司要求,清除地表附属物后,地表下约 0.5 范围内为种植土,集中堆积存放,待山体框架完成后,经改良后用于园林种植,耕植土下的土方改良后做为山体框架堆积土使用。根据地质报告,该区域位于南阳市城区东北部冲积平原,地形平坦,地貌形态单一,层耕土地表下 20cm 以内,层为粉质黏土,具有弱膨胀性,为具有弱膨胀性的黏土。膨胀率平均值在 45-56 之间。根据地质报告,地表下有浅水层,地下常水位为118.6 米。工程区多年平均降水量为 826.7 ㎜,各年的降水量均衡,汛期大多在6,7、8、9,- 1 -四个月。由于图纸资料不齐全关于构筑物及道路地基处置,本方案暂不深讨论,待设计资料完善后,根据设计方案另行制定专项施工方案。(2)开挖工程量及填方工程量该区域土方开挖万 m3,依据业主提供的电子版平面图,采用 htcad 软件计算,我标段共需开挖土方量为余立方米,堆填余立方米,其中耕植土约立方米。共需外运土方立方米。根据中信公司施工进度计划要求,土方开挖与堆填共计 40 天,工期紧,任务重。开工日期以监理公司下达的开工令为准,拟定开工日期为2017 年月日,拟定完成日期为年月日。3 施工程序及部署3.1 施工整体部署为了方便管理,我标段将该施工区域划分为 9 个施工区域(见附图),其中 1 号区,2 号区的北部,5 号区,6 号区及 4 号区的局部为堆积区,5 号区及 2 号区的北部作为种植土堆积区。3 号区,4 号区的大部,2 号区的大部及 7 号区为开挖区。整体施工部署如下:施工准备→测量放线→临时施工道路...
