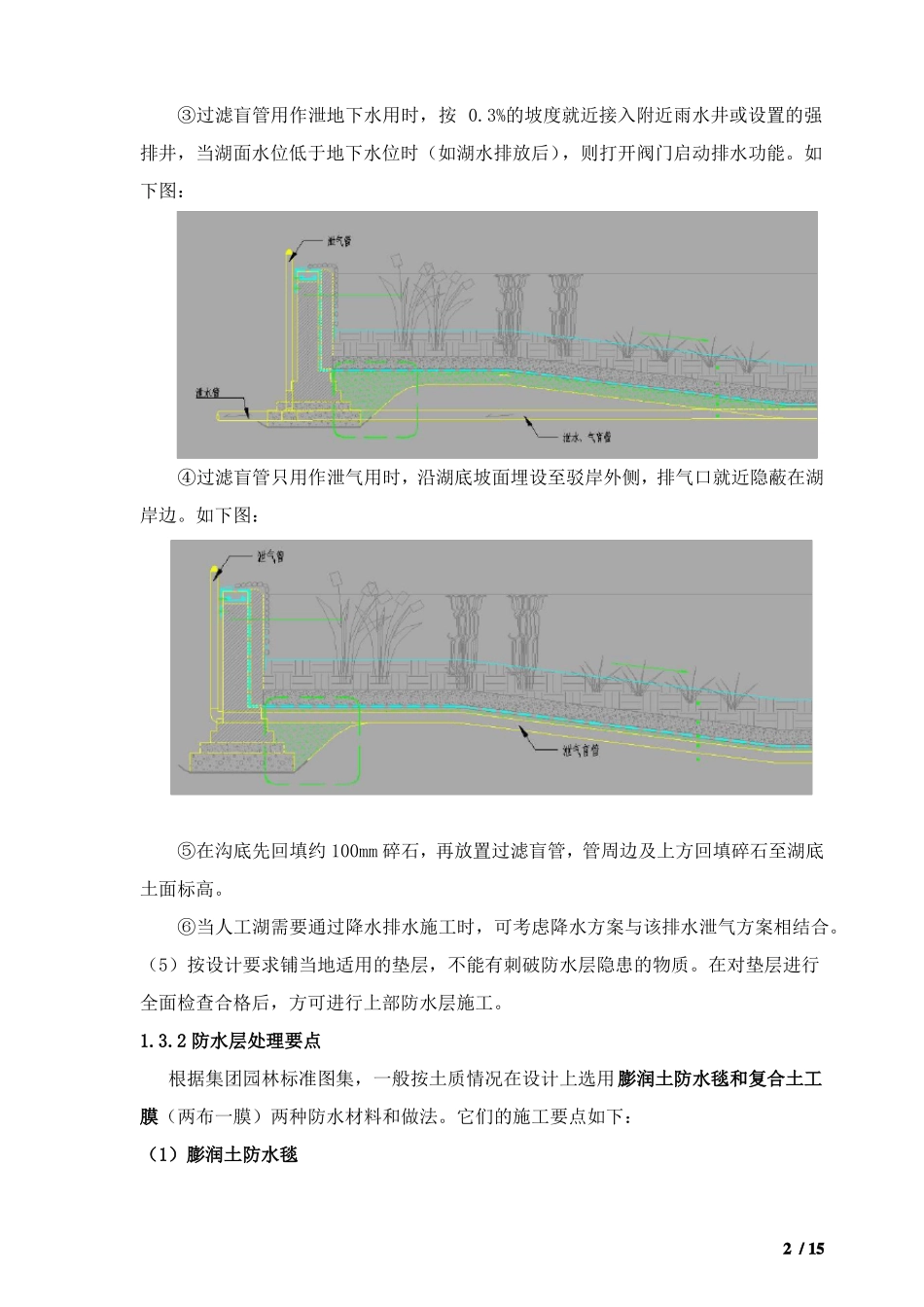

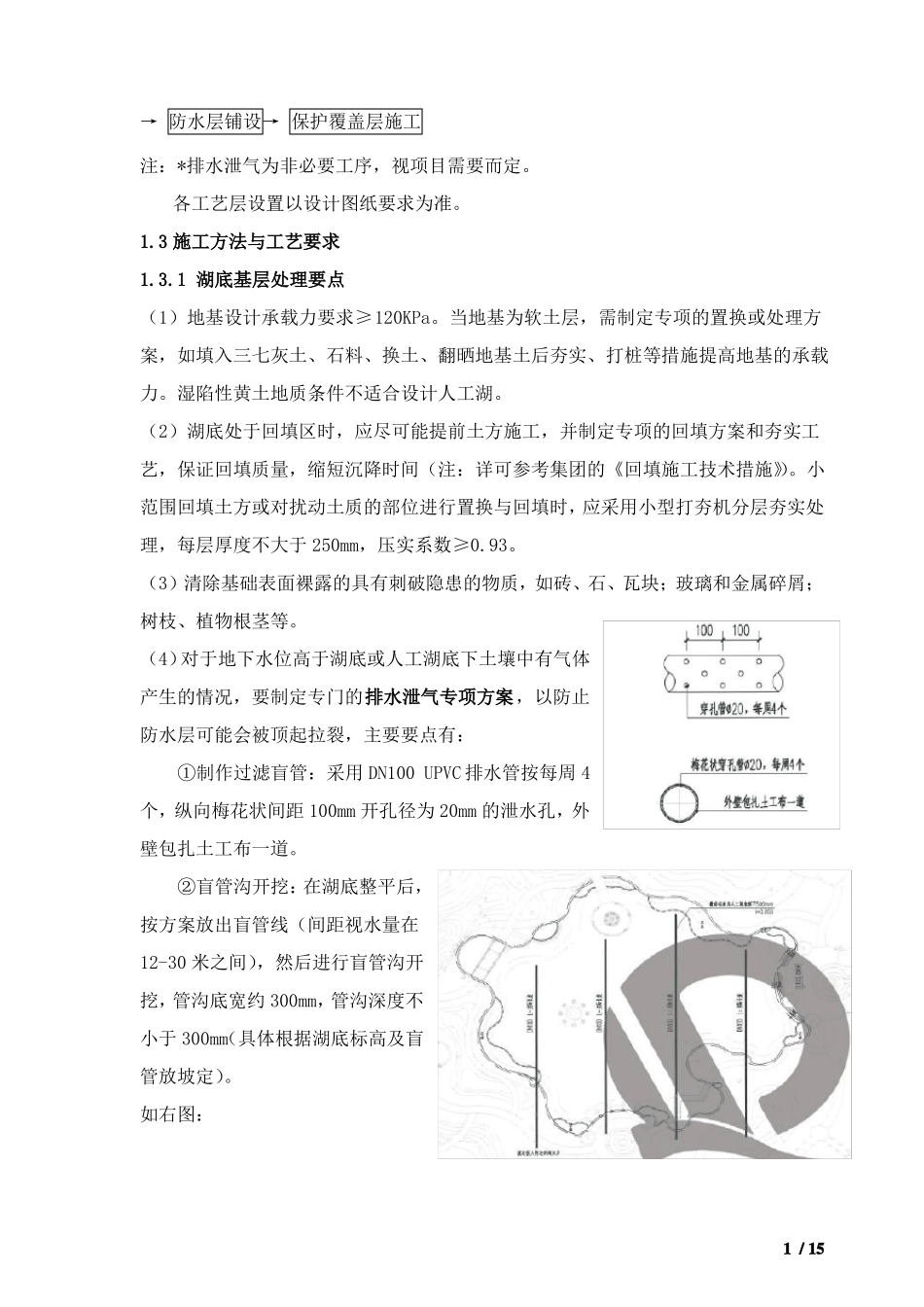

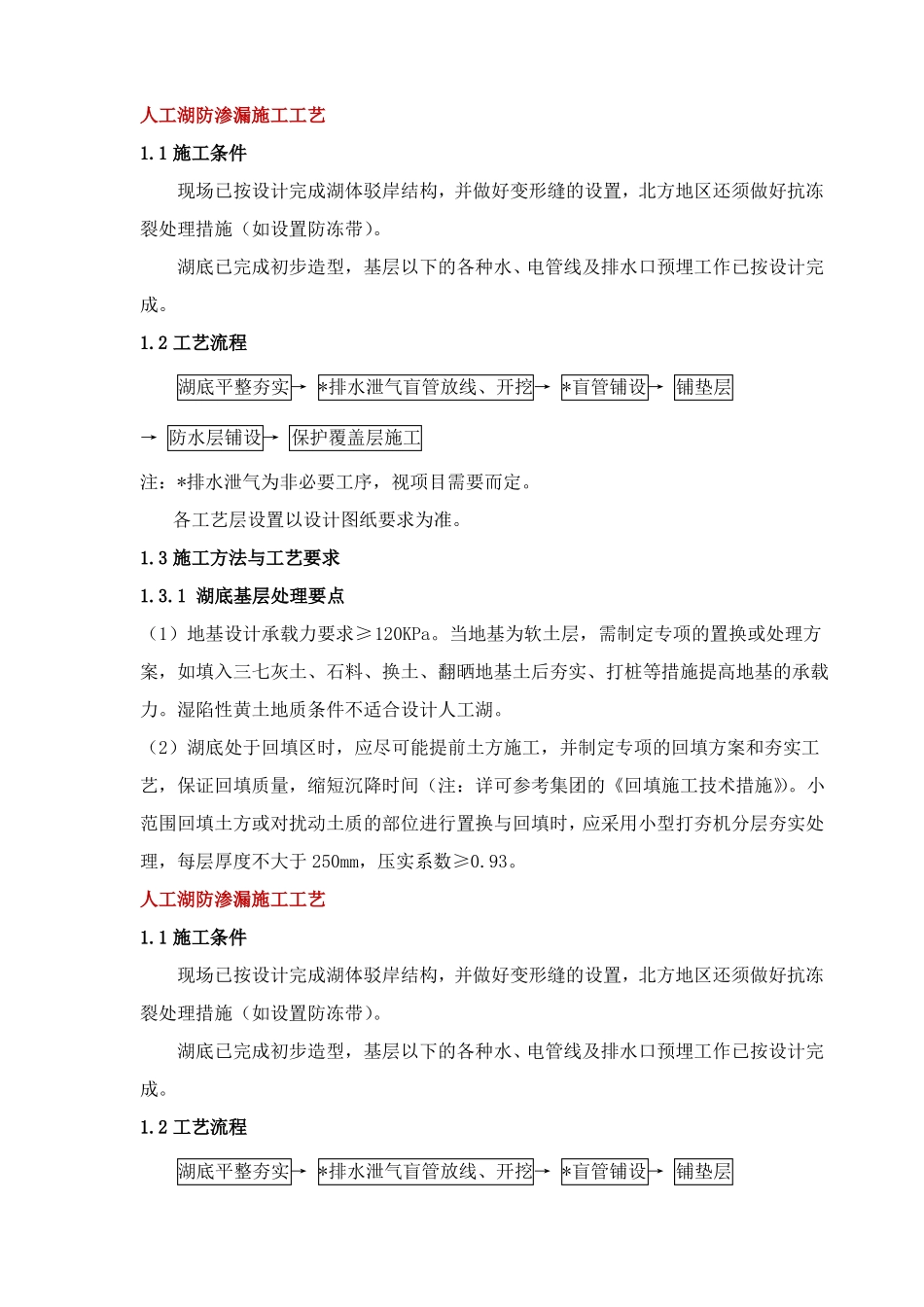

人工湖防渗漏施工工艺1.1 施工条件现场已按设计完成湖体驳岸结构,并做好变形缝的设置,北方地区还须做好抗冻裂处理措施(如设置防冻带)。湖底已完成初步造型,基层以下的各种水、电管线及排水口预埋工作已按设计完成。1.2 工艺流程湖底平整夯实→ *排水泄气盲管放线、开挖→ *盲管铺设→ 铺垫层→ 防水层铺设→ 保护覆盖层施工注:*排水泄气为非必要工序,视项目需要而定。各工艺层设置以设计图纸要求为准。1.3 施工方法与工艺要求1.3.1 湖底基层处理要点(1)地基设计承载力要求≥120KPa。当地基为软土层,需制定专项的置换或处理方案,如填入三七灰土、石料、换土、翻晒地基土后夯实、打桩等措施提高地基的承载力。湿陷性黄土地质条件不适合设计人工湖。(2)湖底处于回填区时,应尽可能提前土方施工,并制定专项的回填方案和夯实工艺,保证回填质量,缩短沉降时间(注:详可参考集团的《回填施工技术措施》)。小范围回填土方或对扰动土质的部位进行置换与回填时,应采用小型打夯机分层夯实处理,每层厚度不大于 250mm,压实系数≥0.93。人工湖防渗漏施工工艺1.1 施工条件现场已按设计完成湖体驳岸结构,并做好变形缝的设置,北方地区还须做好抗冻裂处理措施(如设置防冻带)。湖底已完成初步造型,基层以下的各种水、电管线及排水口预埋工作已按设计完成。1.2 工艺流程湖底平整夯实→ *排水泄气盲管放线、开挖→ *盲管铺设→ 铺垫层→ 防水层铺设→ 保护覆盖层施工注:*排水泄气为非必要工序,视项目需要而定。各工艺层设置以设计图纸要求为准。1.3 施工方法与工艺要求1.3.1 湖底基层处理要点(1)地基设计承载力要求≥120KPa。当地基为软土层,需制定专项的置换或处理方案,如填入三七灰土、石料、换土、翻晒地基土后夯实、打桩等措施提高地基的承载力。湿陷性黄土地质条件不适合设计人工湖。(2)湖底处于回填区时,应尽可能提前土方施工,并制定专项的回填方案和夯实工艺,保证回填质量,缩短沉降时间(注:详可参考集团的《回填施工技术措施》)。小范围回填土方或对扰动土质的部位进行置换与回填时,应采用小型打夯机分层夯实处理,每层厚度不大于 250mm,压实系数≥0.93。(3)清除基础表面裸露的具有刺破隐患的物质,如砖、石、瓦块;玻璃和金属碎屑;树枝、植物根茎等。(4)对于地下水位高于湖底或人工湖底下土壤中有气体产生的情况,要制定专门的排水泄气专项方案,以防止防水层可能会被顶起拉裂,主要要点有...
