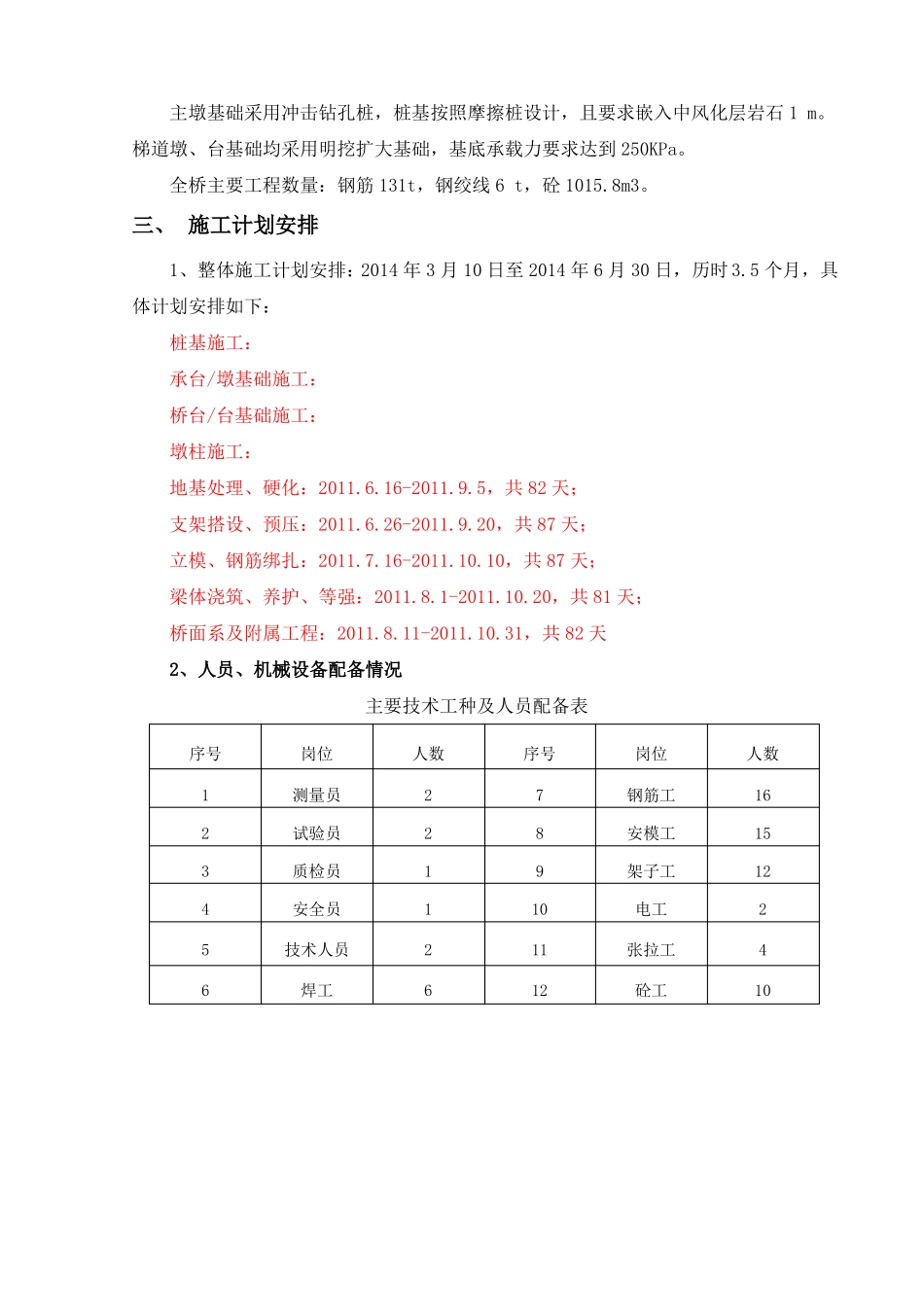

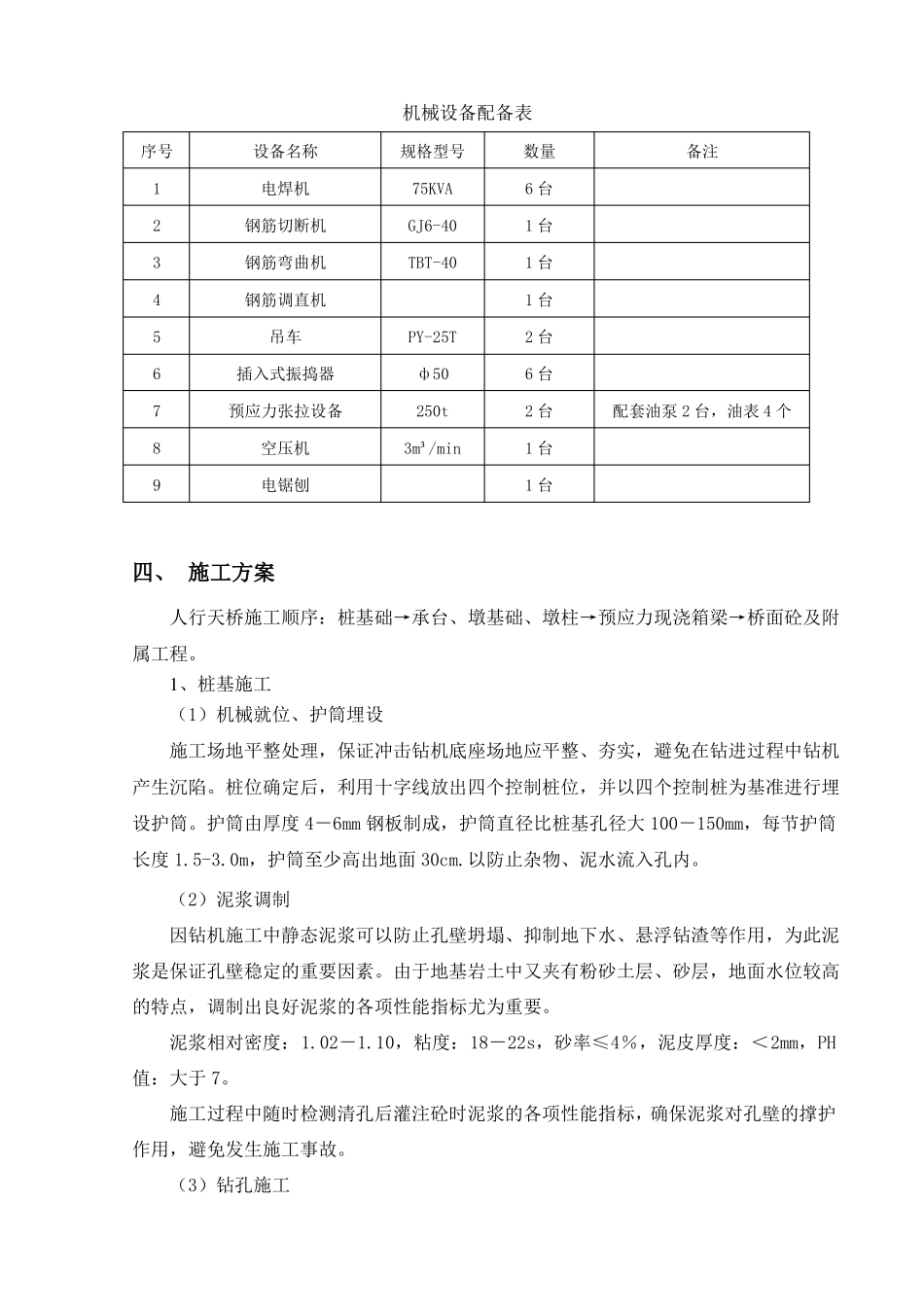

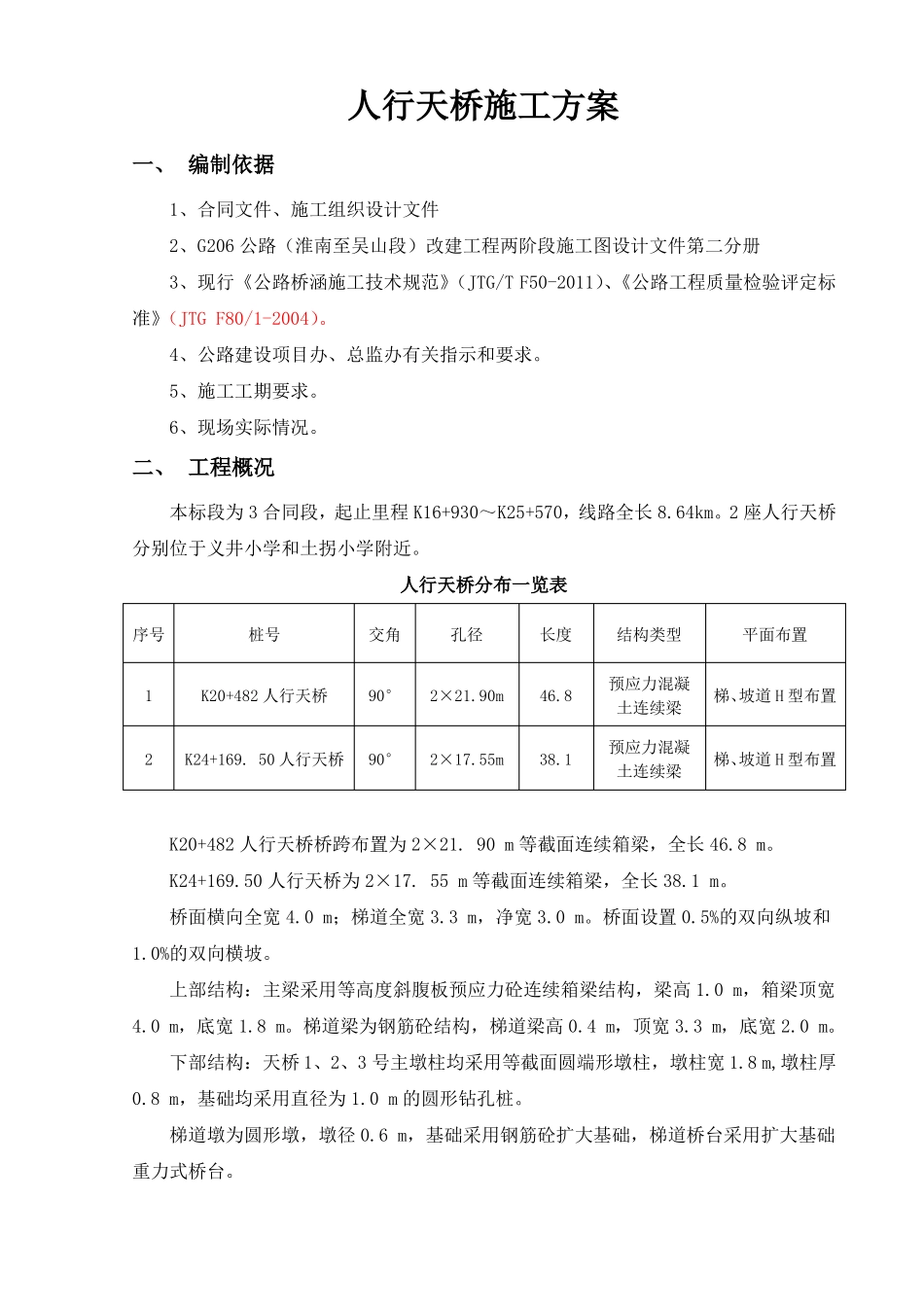

人行天桥施工方案一、 编制依据1、合同文件、施工组织设计文件2、G206 公路(淮南至吴山段)改建工程两阶段施工图设计文件第二分册3、现行《公路桥涵施工技术规范》(JTG/T F50-2011)、《公路工程质量检验评定标准》(JTG F80/1-2004)。4、公路建设项目办、总监办有关指示和要求。5、施工工期要求。6、现场实际情况。二、 工程概况本标段为 3 合同段,起止里程 K16+930~K25+570,线路全长 8.64km。2 座人行天桥分别位于义井小学和土拐小学附近。人行天桥分布一览表序号桩号交角孔径长度结构类型预应力混凝土连续梁预应力混凝土连续梁平面布置1K20+482 人行天桥90°2×21.90m46.8梯、坡道 H 型布置2K24+169. 50 人行天桥90°2×17.55m38.1梯、坡道 H 型布置K20+482 人行天桥桥跨布置为 2×21. 90 m 等截面连续箱梁,全长 46.8 m。K24+169.50 人行天桥为 2×17. 55 m 等截面连续箱梁,全长 38.1 m。桥面横向全宽 4.0 m;梯道全宽 3.3 m,净宽 3.0 m。桥面设置 0.5%的双向纵坡和1.0%的双向横坡。上部结构:主梁采用等高度斜腹板预应力砼连续箱梁结构,梁高 1.0 m,箱梁顶宽4.0 m,底宽 1.8 m。梯道梁为钢筋砼结构,梯道梁高 0.4 m,顶宽 3.3 m,底宽 2.0 m。下部结构:天桥 1、2、3 号主墩柱均采用等截面圆端形墩柱,墩柱宽 1.8 m,墩柱厚0.8 m,基础均采用直径为 1.0 m 的圆形钻孔桩。梯道墩为圆形墩,墩径 0.6 m,基础采用钢筋砼扩大基础,梯道桥台采用扩大基础重力式桥台。主墩基础采用冲击钻孔桩,桩基按照摩擦桩设计,且要求嵌入中风化层岩石 1 m。梯道墩、台基础均采用明挖扩大基础,基底承载力要求达到 250KPa。全桥主要工程数量:钢筋 131t,钢绞线 6 t,砼 1015.8m3。三、 施工计划安排1、整体施工计划安排:2014 年 3 月 10 日至 2014 年 6 月 30 日,历时3.5 个月,具体计划安排如下:桩基施工:承台/墩基础施工:桥台/台基础施工:墩柱施工:地基处理、硬化:2011.6.16-2011.9.5,共 82 天;支架搭设、预压:2011.6.26-2011.9.20,共 87 天;立模、钢筋绑扎:2011.7.16-2011.10.10,共 87 天;梁体浇筑、养护、等强:2011.8.1-2011.10.20,共 81 天;桥面系及附属工程:2011.8.11-2011.10.31,共 82 天2、人员、机械设备配备情况主要技术工种及人员配备表序号123456岗位测量员试验员质检员安全员技术人员焊工人数221126序号789101112岗位钢...
