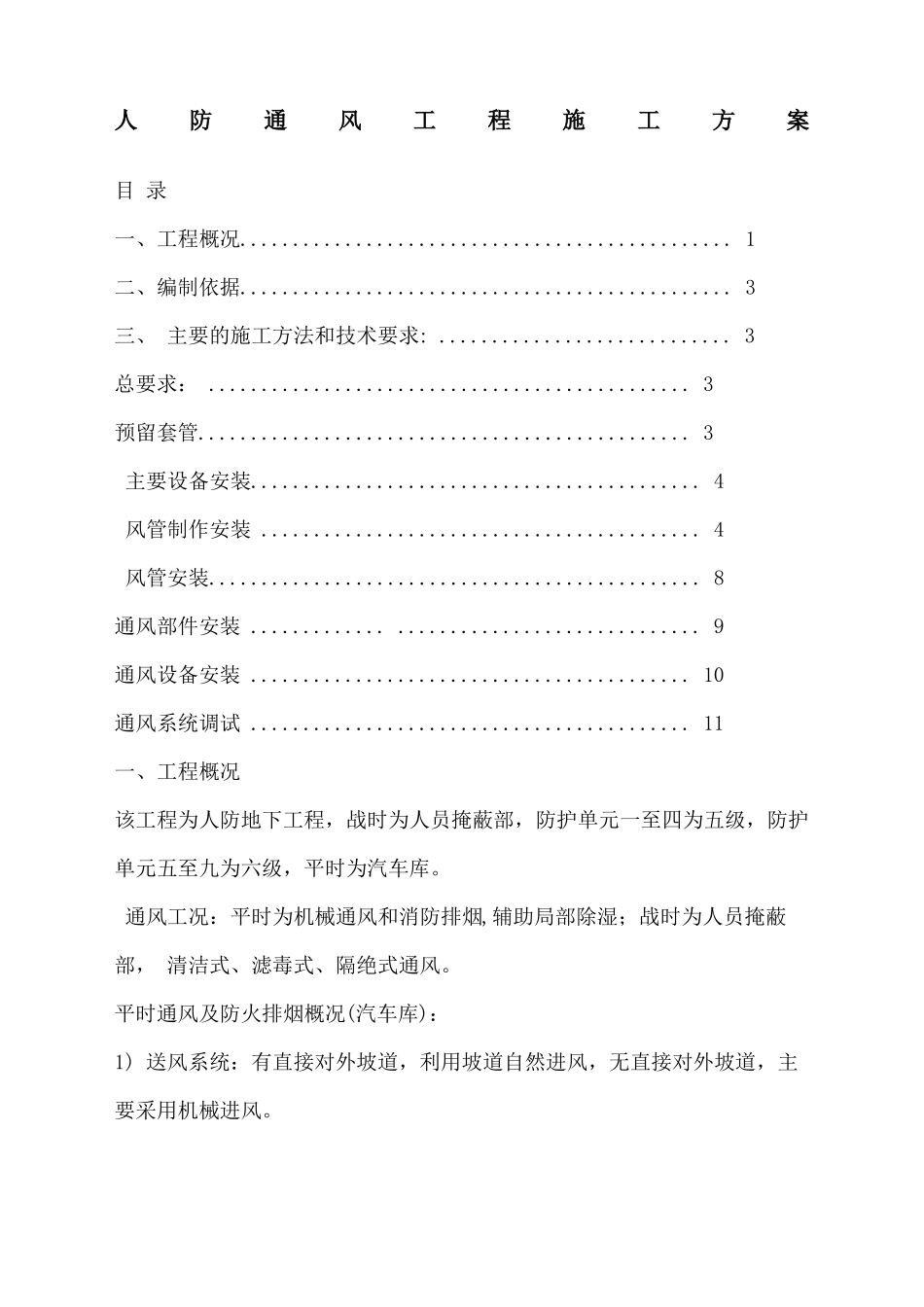

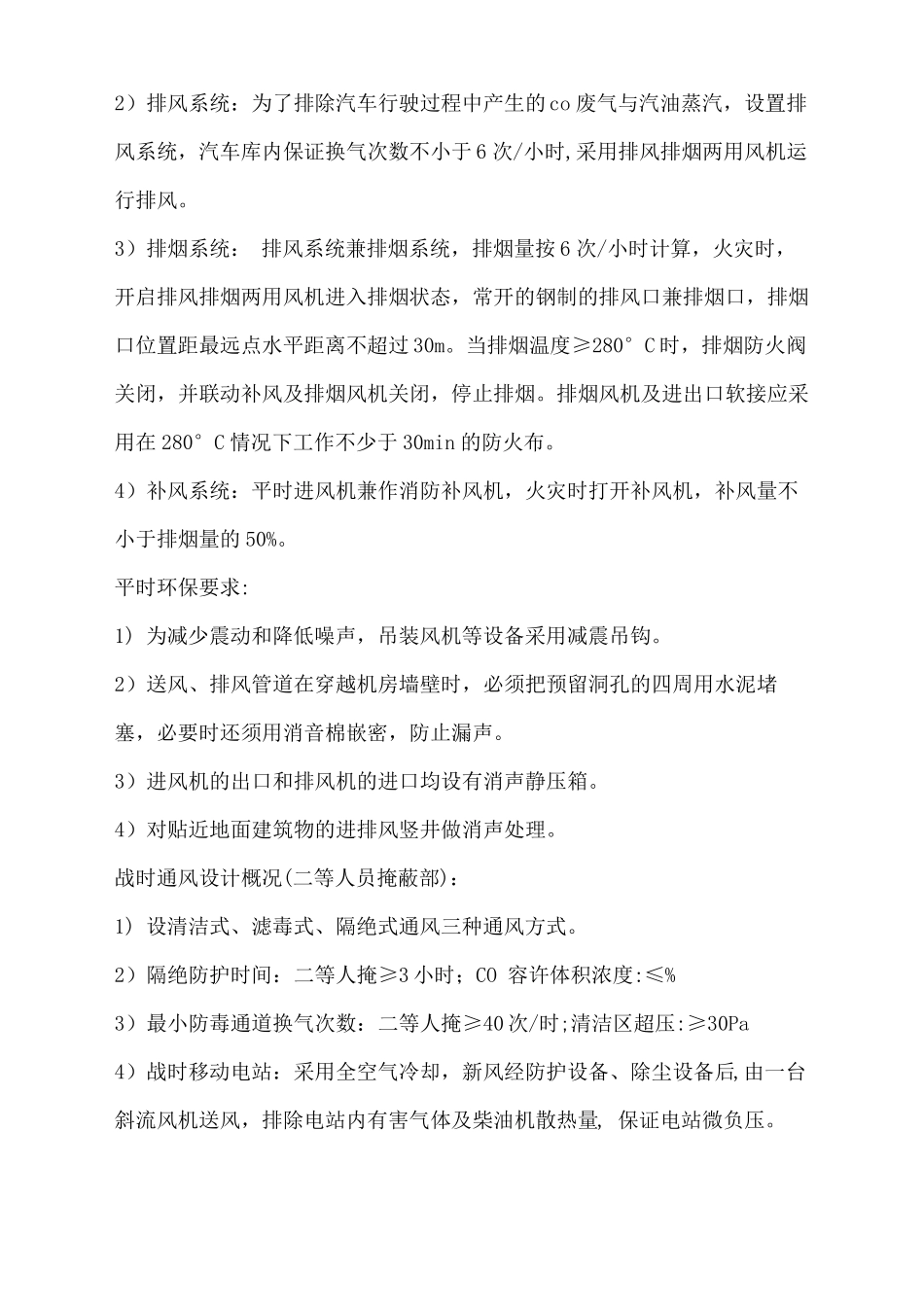

人防通风工程施工方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】人目 录防通风工程施工方案一、工程概况............................................... 1二、编制依据............................................... 3三、 主要的施工方法和技术要求: ............................ 3总要求: .............................................. 3预留套管............................................... 3主要设备安装........................................... 4风管制作安装 .......................................... 4风管安装............................................... 8通风部件安装 ............. ............................. 9通风设备安装 .......................................... 10通风系统调试 .......................................... 11一、工程概况该工程为人防地下工程,战时为人员掩蔽部,防护单元一至四为五级,防护单元五至九为六级,平时为汽车库。通风工况:平时为机械通风和消防排烟,辅助局部除湿;战时为人员掩蔽部, 清洁式、滤毒式、隔绝式通风。平时通风及防火排烟概况(汽车库):1) 送风系统:有直接对外坡道,利用坡道自然进风,无直接对外坡道,主要采用机械进风。2)排风系统:为了排除汽车行驶过程中产生的 co 废气与汽油蒸汽,设置排风系统,汽车库内保证换气次数不小于 6 次/小时,采用排风排烟两用风机运行排风。3)排烟系统: 排风系统兼排烟系统,排烟量按 6 次/小时计算,火灾时,开启排风排烟两用风机进入排烟状态,常开的钢制的排风口兼排烟口,排烟口位置距最远点水平距离不超过 30m。当排烟温度≥280°C 时,排烟防火阀关闭,并联动补风及排烟风机关闭,停止排烟。排烟风机及进出口软接应采用在 280°C 情况下工作不少于 30min 的防火布。4)补风系统:平时进风机兼作消防补风机,火灾时打开补风机,补风量不小于排烟量的 50%。平时环保要求:1) 为减少震动和降低噪声,吊装风机等设备采用减震吊钩。2)送风、排风管道在穿越机房墙壁时,必须把预留洞孔的四周用水泥堵塞,必要时还须用消音棉嵌密,防止漏声。3)进风机的出口和排风机的进口均设有消声静压箱。4)对贴近地面建筑物的进排风竖井做消声处理。战时通风设计概况(二等人员掩蔽部):1) 设清洁式、滤毒式、隔绝式通风三种通风方式。2)隔绝防护时间:二...
