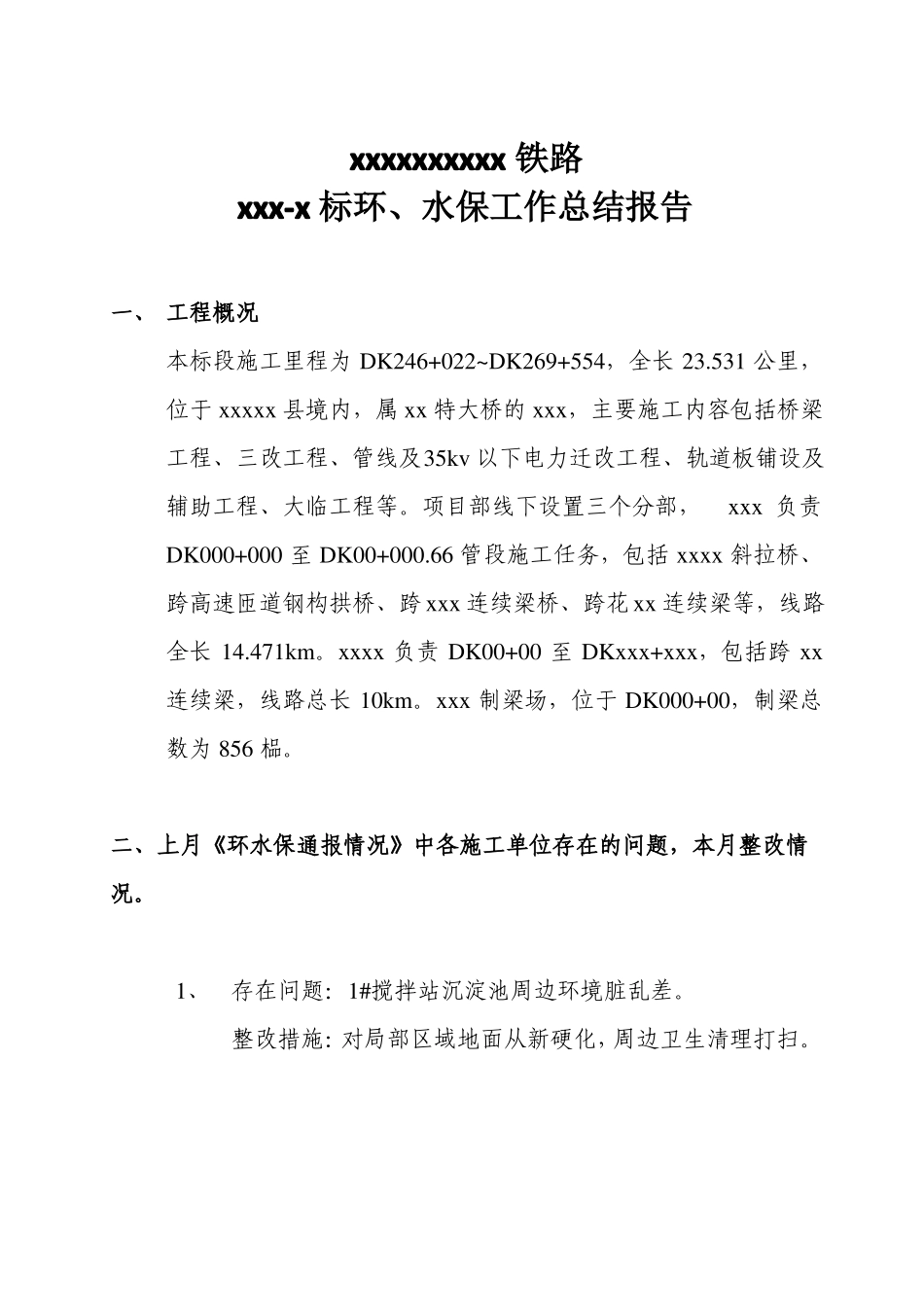

新建 xxxx 铁路 xxxxx 标环水保工作月度小结(2017 年 12 月)xxxxx 铁路 xxx 标项目经理部填报日期:2017 年 12 月 26 日xxxxxxxxxx 铁路xxx-x 标环、水保工作总结报告一、 工程概况本标段施工里程为 DK246+022~DK269+554,全长 23
531 公里,位于 xxxxx 县境内,属 xx 特大桥的 xxx,主要施工内容包括桥梁工程、三改工程、管线及35kv 以下电力迁改工程、轨道板铺设及辅助工程、大临工程等
项目部线下设置三个分部,xxx 负责DK000+000 至 DK00+000
66 管段施工任务,包括 xxxx 斜拉桥、跨高速匝道钢构拱桥、跨 xxx 连续梁桥、跨花 xx 连续梁等,线路全长 14
xxxx 负责 DK00+00 至 DKxxx+xxx,包括跨 xx连续梁,线路总长 10km
xxx 制梁场,位于 DK000+00,制梁总数为 856 榀
二、上月《环水保通报情况》中各施工单位存在的问题,本月整改情况
1、存在问题:1#搅拌站沉淀池周边环境脏乱差
整改措施:对局部区域地面从新硬化,周边卫生清理打扫

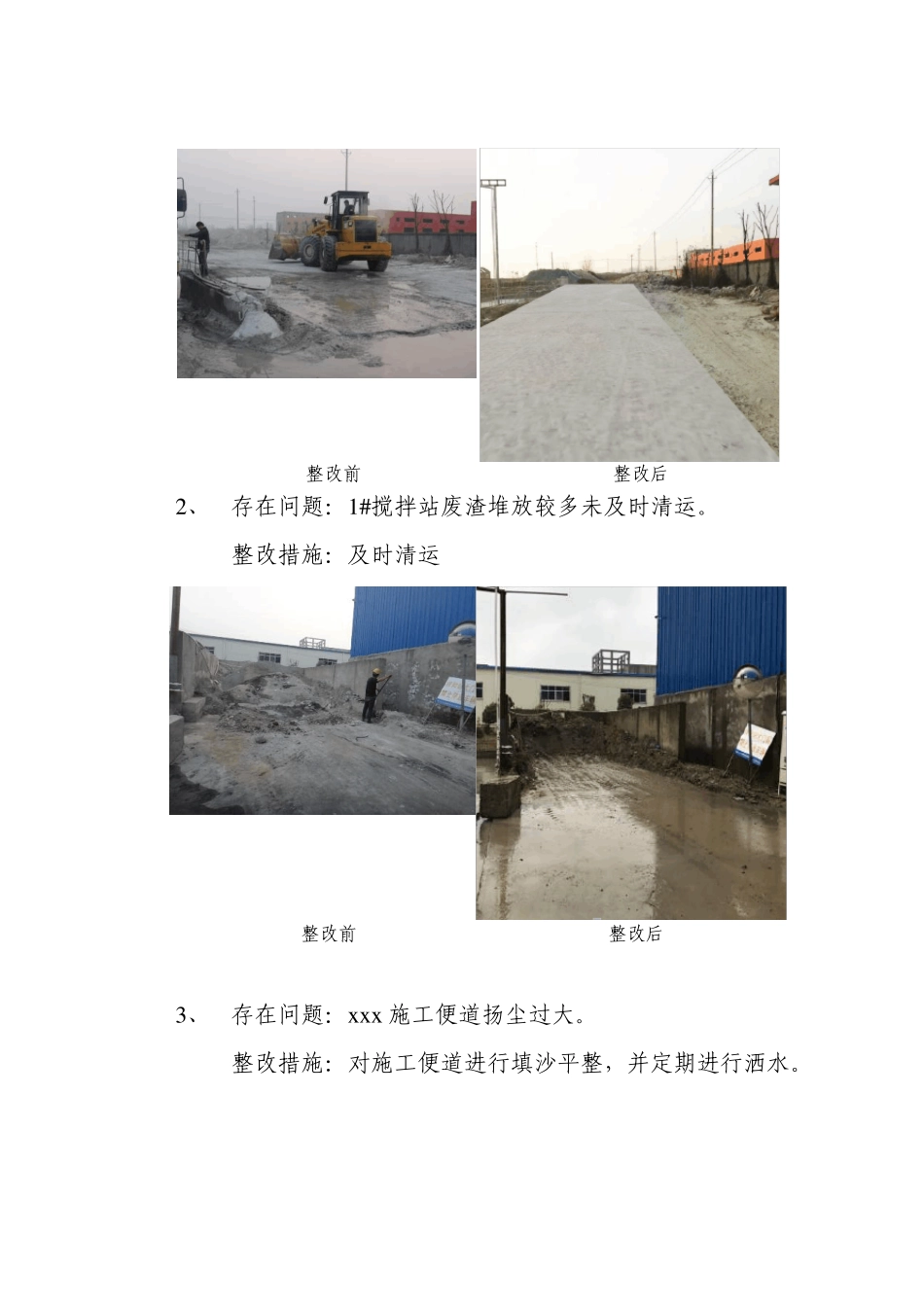

整改前整改后2、存在问题:1#搅拌站废渣堆放较多未及时清运
整改措施:及时清运整改前整改后3、存在问题:xxx 施工便道扬尘过大
整改措施:对施工便道进行填沙平整,并定期进行洒水
整改前整改后三、本月完成环水保工作情况1、桥梁防治区:工程措施:排水沟 800米,桥下土地整治面积 3
54 万平方,回覆表土 320平方植物措施:种草 0平方,栽树 500株
临时措施:对桥梁防治区定期进行洒水,并定期清运施工垃圾
2、弃土场防治区:无3、施工便道防治区:工程措施:排水沟 600 米
修整便道 3 公里
临时措施:及时填平便道坑洼区域,保证便道正常使用;及时梳理排水沟,保证便道及施工区域
