φ700五防重型井盖更换施工工艺流程

φ700五防重型井盖更换施工工艺流程_第1页
1/8
φ700五防重型井盖更换施工工艺流程_第2页
2/8
φ700五防重型井盖更换施工工艺流程_第3页
3/8

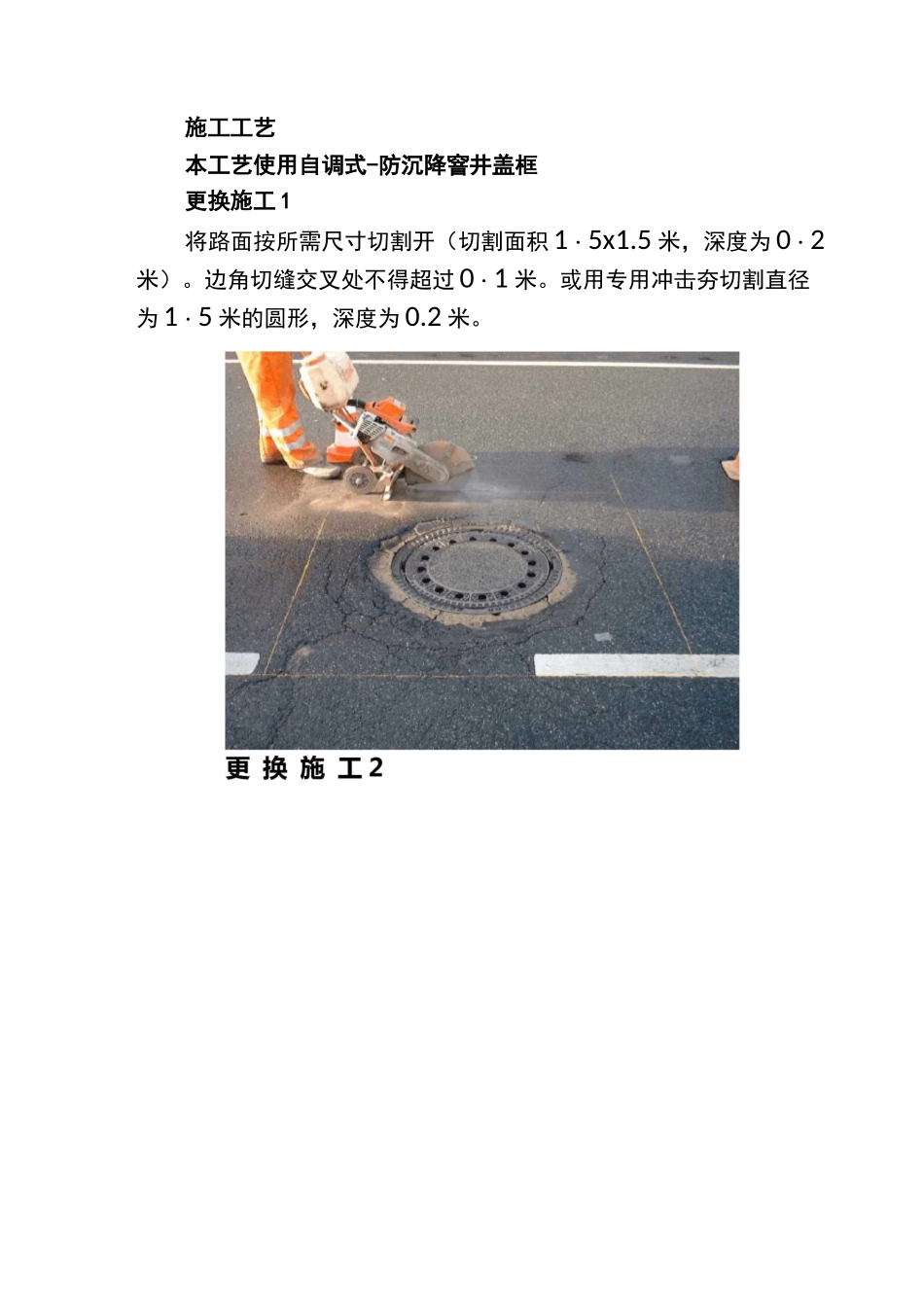

施工工艺本工艺使用自调式-防沉降窨井盖框更换施工 1将路面按所需尺寸切割开(切割面积 1・5x1.5 米,深度为 0・2米)。边角切缝交叉处不得超过 0・1 米。或用专用冲击夯切割直径为 1・5 米的圆形,深度为 0.2 米。更换施工 3根据路面的高度,用 c30 水泥混凝土将不同高度的混凝土调节环固定在窨井顶部,调节环顶面标高距离原路面标高12-16cm。更换施工 4将座框套进调节环中,以确认调节环的高度是否能够满足施工的要求,为保证井盖能正确的被安装到位,必须保证座框的底部是处在被套调节环内的位置。更换施工 5用沥青将挖开部分分层回填,下层填充 15cm 厚 AC-20(C)中粒式沥青砼,上层填充 5cm 厚 AC-13(C)细粒式沥青砼。填充施工中每层摊铺以 5cm,逐层夯实。更换施工 5-1将填充的沥青夯实。更换施工 5-2在切割边缘放置好嵌缝材料(氯丁橡胶条)更换施工 5-3将井盖的表面高度定在高出路面 2cm 的位置。更换施工 6将沥青填充至与井盖相同的高度。更换施工 7将座框小心的取出,避免破坏周围的填充层。更换施工 7-1更换施工 8。旺遇呂®岀呃m梱斗号aw碰H-Mffi翁轴穆酗照逗*烬g-frkr媲決撰鏗,□皿
