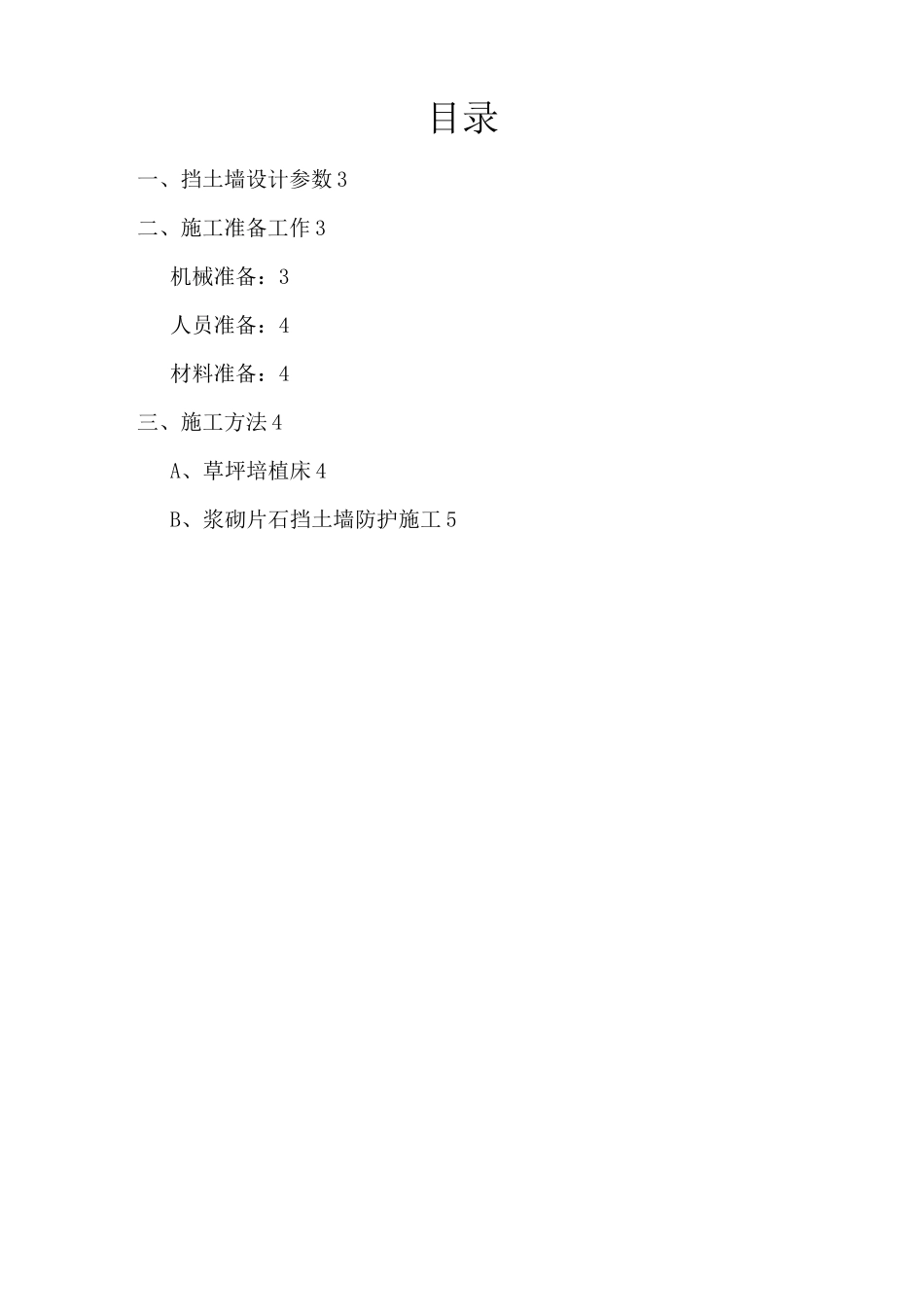

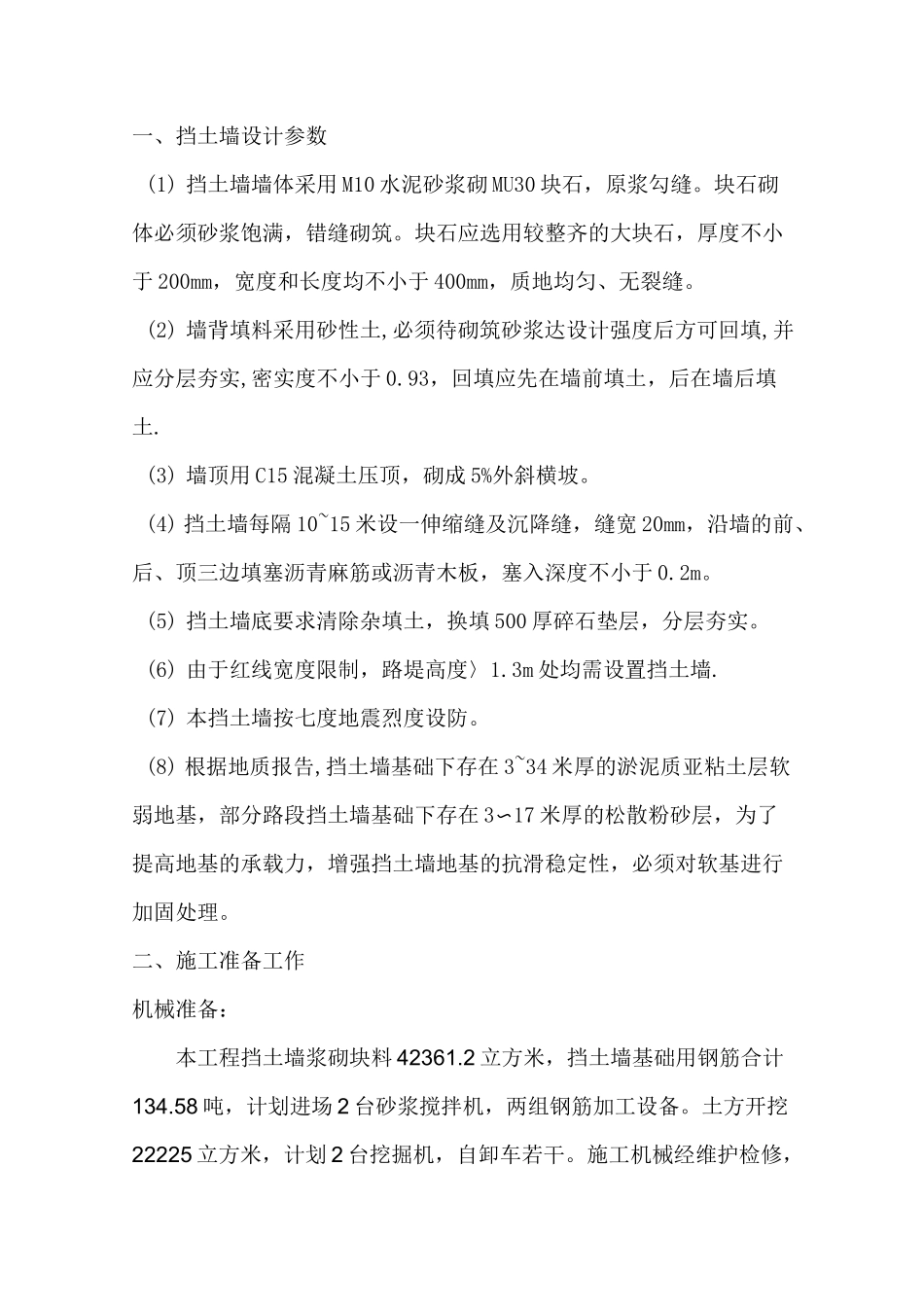

工程挡土墙施工方案编制人:审核人:审批人:编制单位:有限公司编制时间:年月日目录一、挡土墙设计参数 3二、施工准备工作 3机械准备:3人员准备:4材料准备:4三、施工方法 4A、草坪培植床 4B、浆砌片石挡土墙防护施工 5一、挡土墙设计参数(1) 挡土墙墙体采用 M10 水泥砂浆砌 MU30 块石,原浆勾缝
块石砌体必须砂浆饱满,错缝砌筑
块石应选用较整齐的大块石,厚度不小于 200mm,宽度和长度均不小于 400mm,质地均匀、无裂缝
(2) 墙背填料采用砂性土,必须待砌筑砂浆达设计强度后方可回填,并应分层夯实,密实度不小于 0
93,回填应先在墙前填土,后在墙后填土
(3) 墙顶用 C15 混凝土压顶,砌成 5%外斜横坡
(4) 挡土墙每隔 10~15 米设一伸缩缝及沉降缝,缝宽 20mm,沿墙的前、后、顶三边填塞沥青麻筋或沥青木板,塞入深度不小于 0
(5) 挡土墙底要求清除杂填土,换填 500 厚碎石垫层,分层夯实
(6) 由于红线宽度限制,路堤高度〉1
3m 处均需设置挡土墙
(7) 本挡土墙按七度地震烈度设防
(8) 根据地质报告,挡土墙基础下存在 3~34 米厚的淤泥质亚粘土层软弱地基,部分路段挡土墙基础下存在 3〜17 米厚的松散粉砂层,为了提高地基的承载力,增强挡土墙地基的抗滑稳定性,必须对软基进行加固处理
二、施工准备工作机械准备:本工程挡土墙浆砌块料 42361
2 立方米,挡土墙基础用钢筋合计134
58 吨,计划进场 2 台砂浆搅拌机,两组钢筋加工设备
土方开挖22225 立方米,计划 2 台挖掘机,自卸车若干
施工机械经维护检修,再进场使用,并配备专业的有经验的维修人员定期保养,及时维修
人员准备:挡土墙砌筑工人、土方开挖及回填工人、挡土墙基础钢筋加工工人、混凝土捣制工人,进场前进行三级教育及安全操作规程学习,安全教育培训等,最后报监理审批
