1、编制依据及使用范围 31
1 编制依据……………………………
………………………
2 使用范围………………………………………………………32 现场概况 33 特殊地形组塔施工方案 44•组塔施工作业技术措施:45
施工人员职责 56
安全保证措施及注意事项 5DJ9101A 塔型示意1 编制依据及使用范围1
1 编制依据>《llOkV——500kV 架空电力线路施工及验收规范》(GB50233-2005)>《电力建设安全工作规程第 2 部分:架空电力线路》(DL5009
2-2004)>《国家电网公司基建安全管理规定》国网基建{2011}1753 号>《输变电工程建设标准强制性条文实施管理规程》(Q/GDW248
7-2011)>《工程建设强制性条文》(电力工程部分-2009)>《电力建设安全健康与环境管理工作规定》(国家电网工[2004]488)>铁塔设计交底说明(四川电力设计咨询有限责任公司 2012 年 11 月)>银江一石板箐 220kV 线路工程施工图>铁塔施工图交底及会审会议纪要、铁塔组立工艺要求>本工程《项目管理实施规划/施工组织设计》1
2 使用范围本方案适用于《银江一石板箐 220kV 线路工程铁塔组立施工方案》的补充方案

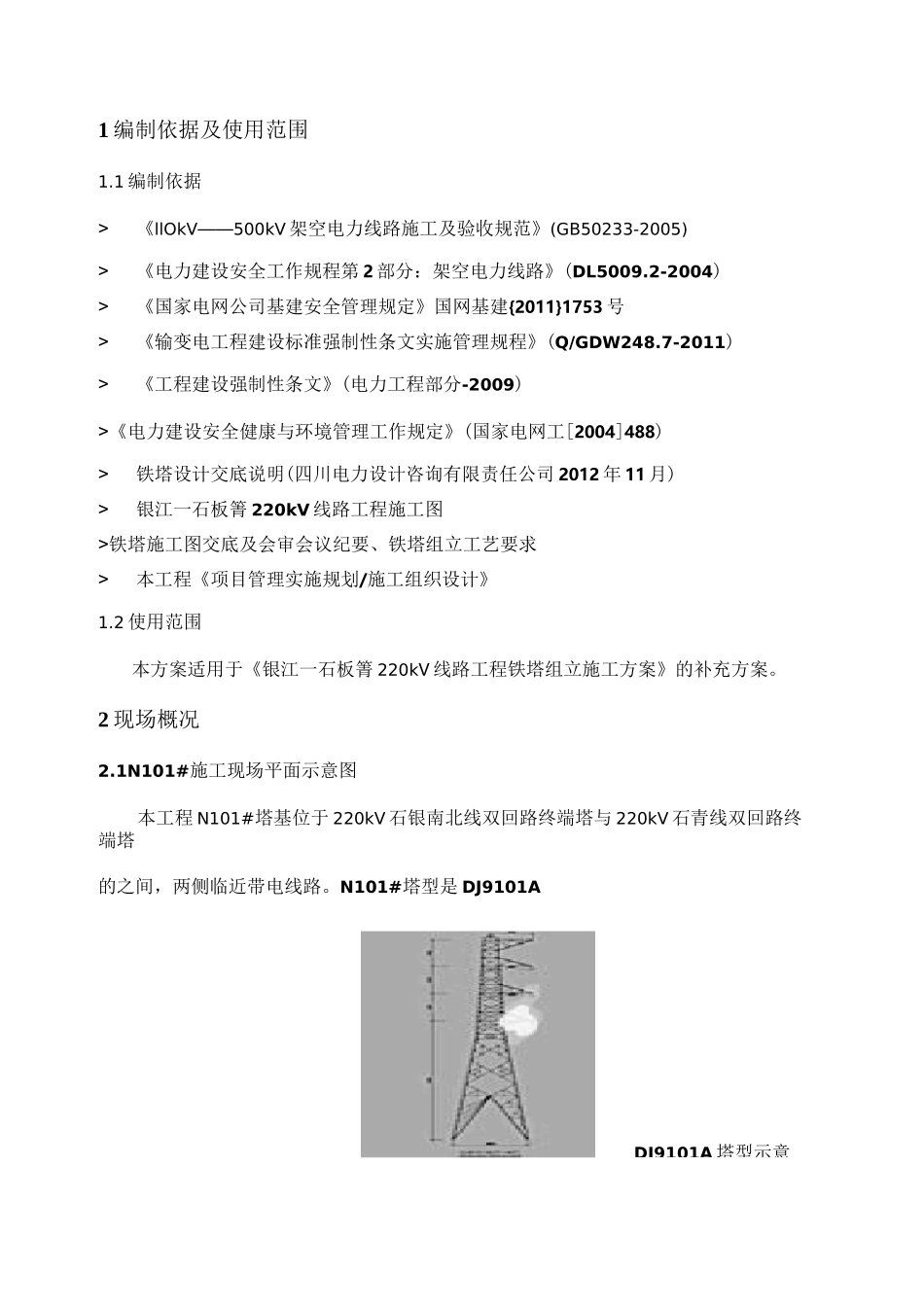

2 现场概况2

1N101#施工现场平面示意图本工程 N101#塔基位于 220kV 石银南北线双回路终端塔与 220kV 石青线双回路终端塔的之间,两侧临近带电线路
N101#塔型是 DJ9101AN101#塔,距离左侧石银南北线终端最近的距离为 7
58m;距离右侧石青线终端塔最近距离为 9
92m;距离银江变电站围墙 37m
针对现场情况做好铁塔组立安全文明施工,为更好规范施工行为、指导施工作业、保障施工安全;特编制临近带电线路铁塔组立措施,防止安全事故的发生
N101#铁塔组立施工:抱杆起立:抱杆头应朝变电站方
