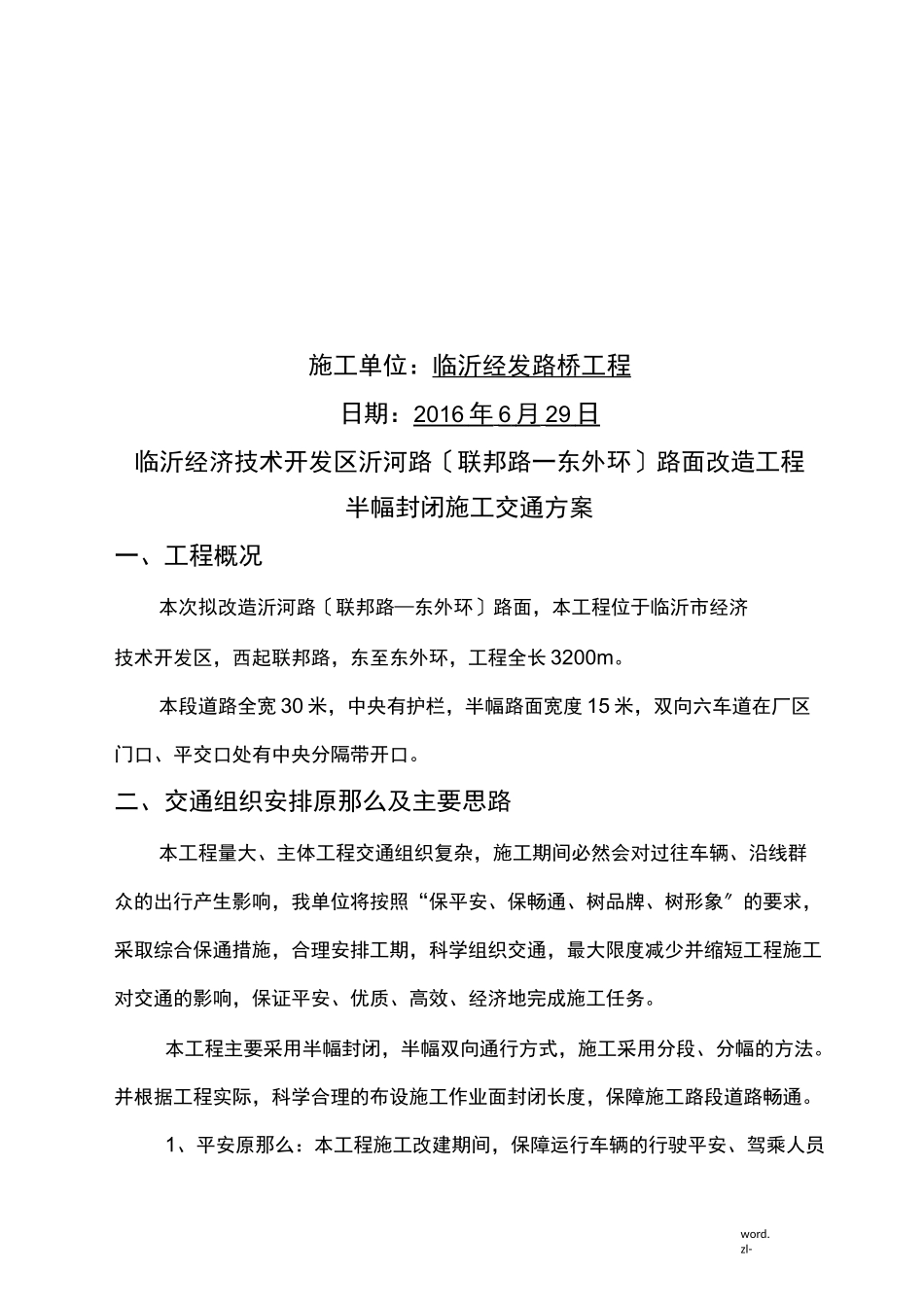

zl-施工单位:临沂经发路桥工程日期:2016 年 6 月 29 日 临沂经济技术开发区沂河路〔联邦路一东外环〕路面改造工程半幅封闭施工交通方案一、工程概况本次拟改造沂河路〔联邦路—东外环〕路面,本工程位于临沂市经济技术开发区,西起联邦路,东至东外环,工程全长 3200m
本段道路全宽 30 米,中央有护栏,半幅路面宽度 15 米,双向六车道在厂区门口、平交口处有中央分隔带开口
二、交通组织安排原那么及主要思路本工程量大、主体工程交通组织复杂,施工期间必然会对过往车辆、沿线群众的出行产生影响,我单位将按照“保平安、保畅通、树品牌、树形象〞的要求,采取综合保通措施,合理安排工期,科学组织交通,最大限度减少并缩短工程施工对交通的影响,保证平安、优质、高效、经济地完成施工任务
本工程主要采用半幅封闭,半幅双向通行方式,施工采用分段、分幅的方法
并根据工程实际,科学合理的布设施工作业面封闭长度,保障施工路段道路畅通

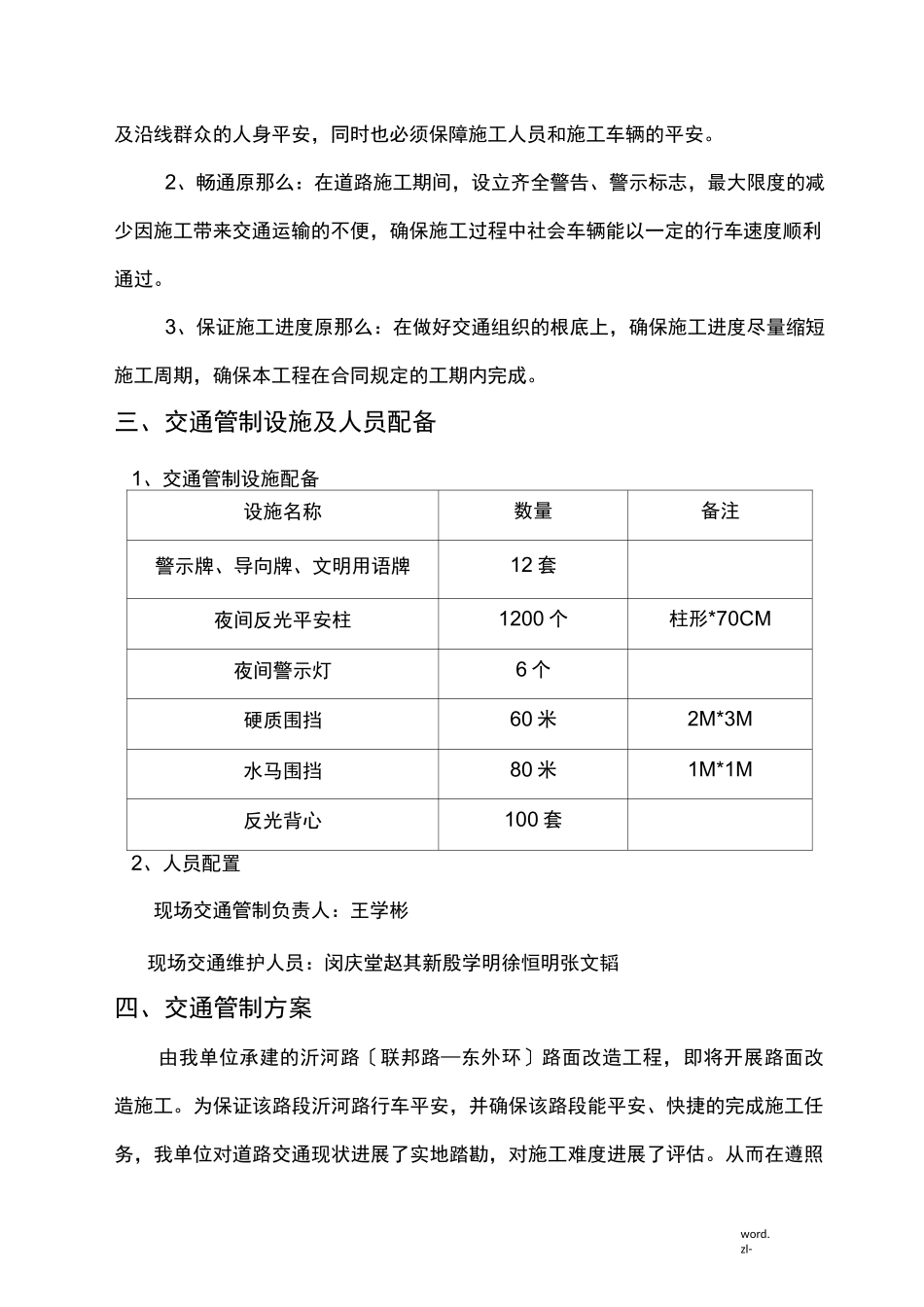

1、平安原那么:本工程施工改建期间,保障运行车辆的行驶平安、驾乘人员word
zl-及沿线群众的人身平安,同时也必须保障施工人员和施工车辆的平安
2、畅通原那么:在道路施工期间,设立齐全警告、警示标志,最大限度的减少因施工带来交通运输的不便,确保施工过程中社会车辆能以一定的行车速度顺利通过
3、保证施工进度原那么:在做好交通组织的根底上,确保施工进度尽量缩短施工周期,确保本工程在合同规定的工期内完成
三、交通管制设施及人员配备1、交通管制设施配备设施名称数量备注警示牌、导向牌、文明用语牌12 套夜间反光平安柱1200 个柱形*70CM夜间警示灯6 个硬质围挡60 米2M*3M水马围挡80 米1M*1M反光背心100 套2、人员配置现场交通管制负责人:王学彬现场交通维护人员:闵庆
