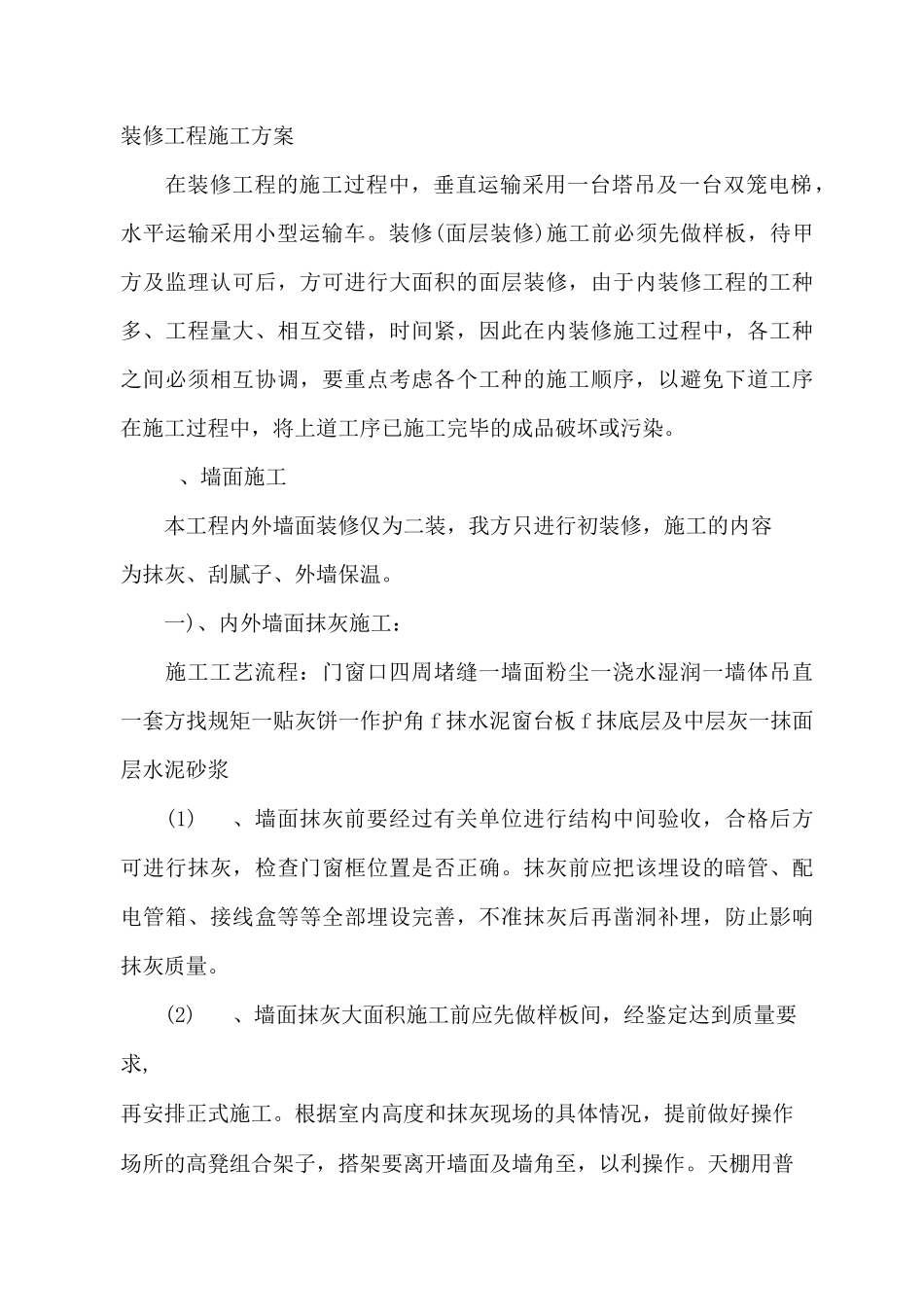

装修工程施工方案在装修工程的施工过程中,垂直运输采用一台塔吊及一台双笼电梯,水平运输采用小型运输车。装修(面层装修)施工前必须先做样板,待甲方及监理认可后,方可进行大面积的面层装修,由于内装修工程的工种多、工程量大、相互交错,时间紧,因此在内装修施工过程中,各工种之间必须相互协调,要重点考虑各个工种的施工顺序,以避免下道工序在施工过程中,将上道工序已施工完毕的成品破坏或污染。、墙面施工本工程内外墙面装修仅为二装,我方只进行初装修,施工的内容为抹灰、刮腻子、外墙保温。一)、内外墙面抹灰施工:施工工艺流程:门窗口四周堵缝一墙面粉尘一浇水湿润一墙体吊直一套方找规矩一贴灰饼一作护角 f 抹水泥窗台板 f 抹底层及中层灰一抹面层水泥砂浆(1)、墙面抹灰前要经过有关单位进行结构中间验收,合格后方可进行抹灰,检查门窗框位置是否正确。抹灰前应把该埋设的暗管、配电管箱、接线盒等等全部埋设完善,不准抹灰后再凿洞补埋,防止影响抹灰质量。(2)、墙面抹灰大面积施工前应先做样板间,经鉴定达到质量要求,再安排正式施工。根据室内高度和抹灰现场的具体情况,提前做好操作场所的高凳组合架子,搭架要离开墙面及墙角至,以利操作。天棚用普通水泥砂浆抹天棚时,应清洗板底隔离剂,随刮水泥胶腻子粘贴层,并进行打底、抹面、硬度光。清水混凝土板面不抹灰,仅刮腻子修整。⑶、水泥采用及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品。砂采用平均粒径〜的中砂,砂颗粒要求坚硬洁净,不得含有粘土,草根,树叶碱质及其它有害物质。砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。⑷、抹灰前应检查门、窗、框位置是否正确,与墙体连接是否牢固。门框连接处的缝隙用水泥砂浆分层嵌塞密实,铝合金窗缝隙处理按设计要求嵌填。(5)、基层处理:将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘土冲掉,将墙面润湿。⑹、做水泥护角:室内墙面的阳角及门窗洞口的阳角,应用水泥砂浆打底与所抹灰饼找平,待砂浆稍干后,用水泥砂浆做护角,高度与门窗洞口高度同高,每边宽度为。⑺、吊垂直、套方找规矩:分别在门窗口角、墙面等处吊垂直,套方抹灰饼,并按灰饼冲筋后,在墙面上弹出抹灰控制线。⑻、抹底层砂浆:分层与所冲筋抹平,大杠横竖刮平,木抹子搓毛,终凝后浇水养护。⑼、抹底层及中层砂浆:在墙体湿润情况下抹底层灰,先刷水泥砂浆一遍,随刷随抹底层灰。底层灰采用:水泥砂浆,...
