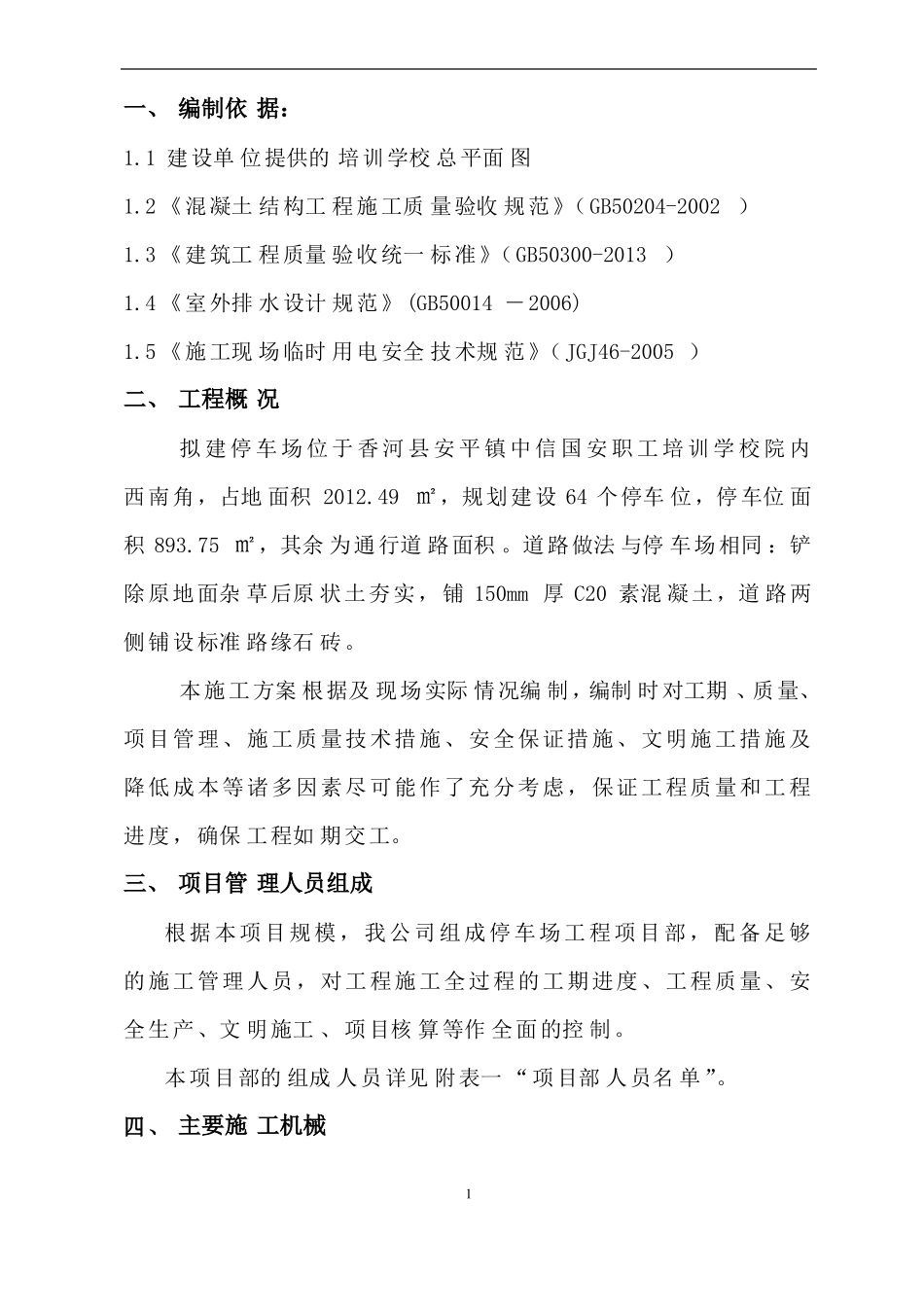

一、 编制依 据:1
1 建设单 位提供的 培训学校 总平面 图1
2 《混凝土 结构工 程施工质 量验收 规范》(GB50204-2002 )1
3 《建筑工 程质量 验收统一 标准》(GB50300-2013 )1
4 《室外排 水设计 规范》(GB50014 -2006)1
5 《施工现 场临时 用电安全 技术规 范》(JGJ46-2005 )二、 工程概 况拟 建 停 车 场 位 于 香 河 县 安 平 镇 中 信 国 安 职 工 培 训 学 校 院 内西南角,占地 面积 2012
49 ㎡,规划建设 64 个停车 位,停车位 面积 893
75 ㎡,其余 为通行道 路面积
道路做法 与停 车场相同 :铲除原地面杂 草后原 状土夯实,铺 150mm 厚 C20 素混 凝土,道 路两侧铺设标准 路缘石 砖
本施工方案 根据及 现场实际 情况编 制,编制 时对工期 、质量、项目管理、施工质量技术措施、安全保证措施、文明施工措施及降低成本等诸多因素尽可能作了充分考虑,保证工程质量和工程进度,确保 工程如 期交工
三、 项目管 理人员组成根 据本项目规 模,我公 司组成 停车场工 程项目 部,配备 足够的施工管理人员,对工程施工全过程的工期进度、工程质量、安全生产、文 明施工 、项目核 算等作 全面的控 制
本项目部的 组成 人员详见 附表一 “项目部 人员名 单”
四、 主要施 工机械1机械详见附表 二“施工 机械需 用量计划 表”
五、 劳动力 计划根 据 本 工 程 的 具 体 情 况 和 施 工 工 期 要 求 , 施 工 人 员 计 划 如下:总施工人数 38 人, 其中普工 10 人, 砼 15 人, 瓦工 10 人,电工 3 人
六、 工期计 划本工程总工 期计划 为 24 日历天,其中:铲除原 地面杂 草 2 天,场地碾压夯 实 7 天,浇砼路面 及养 护
