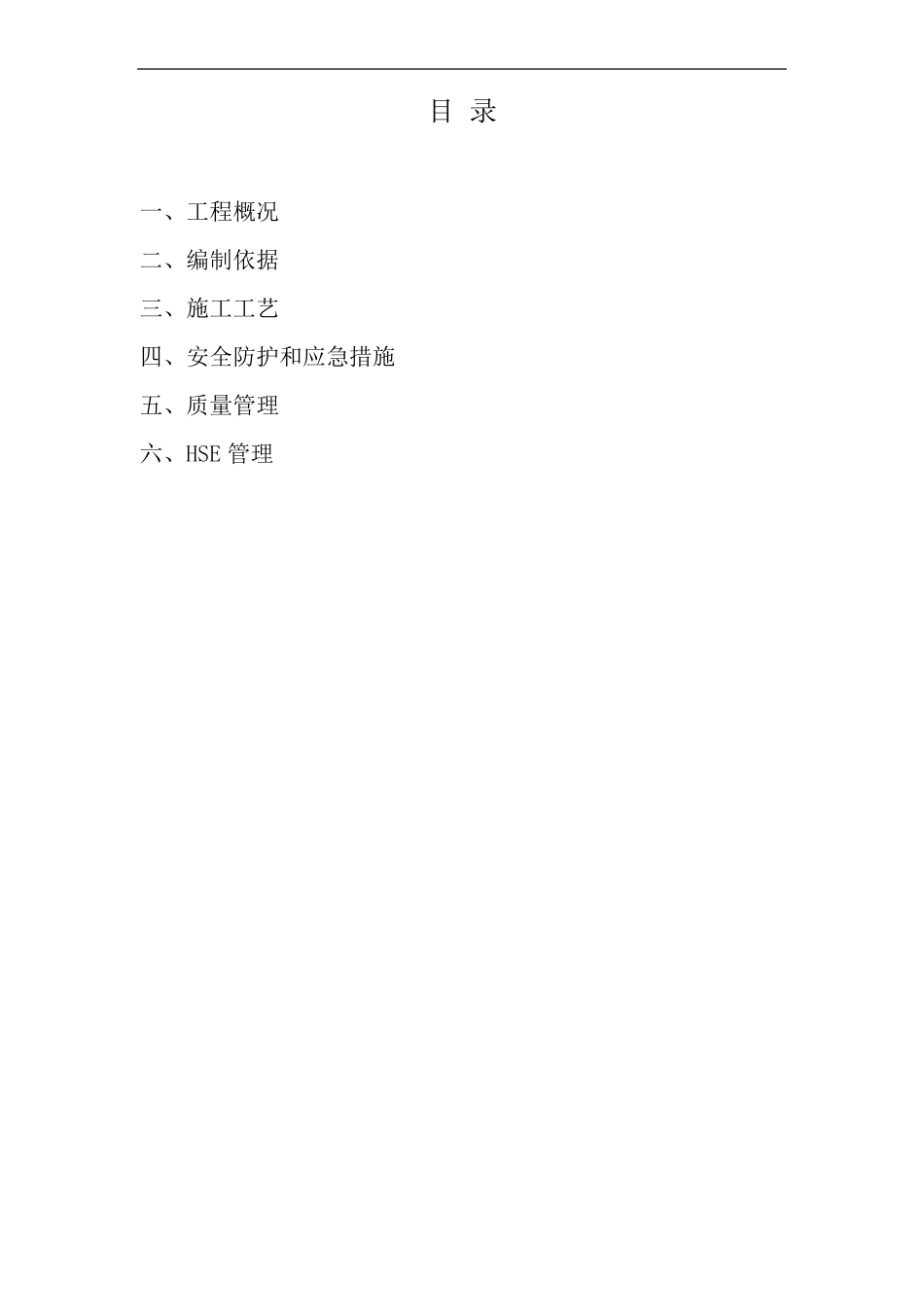

山东****有限公司全接液不锈钢双盘式浮顶及高校密封安装施工技术方案******科技安装服务有限公司 2020 年 12 月 26 日目 录一、工程概况二、编制依据三、施工工艺四、安全防护和应急措施五、质量管理六、HSE 管理一、工程概况1、我公司负责 2 台罐测绘安装工作,1 台 3000m³,1 台 10000m³罐,浮盘形式为全接液不锈钢双盘式浮顶高校密封,密封形式为全补偿高校密封。结合工程的具体情况编制此施工方案,以保证为用户提供精品工程。1.2 主要实物工程量序号罐号11073000Ф16容积(m³)规格(m)介质异构化油周边密封全 补 偿 高 校密封全 补 偿 高 校密封220510000Ф28石脑油油罐内不锈钢双盘式浮顶构成:主要部件有支柱、人孔装置、量油装置、通气装置、导静电装置、防旋转装置、立柱通过装置、周边密封装置(弹性压力板+聚四氟乙烯密封)、不锈钢浮箱、外圈梁、压条、不锈钢紧固件等。二、编制依据1、储罐方位数据图及现场测绘数据。2、不锈钢双盘式浮顶施工安装图。 3、《立式圆筒形钢制焊接油罐施工及验收规范》GB50341-2014。 4、《储罐用组装式铝制内浮顶安装验收技术条件》70B107-1997。 5、 《石油化工立式圆筒形式钢制储罐施工技术规范》 SH/T3530-2011。 6、炼化板块《进入受限空间安全管理规定》 7、 《石油化工建设工程施工安全技术规范》 GB50484-2008三、施工准备1,技术准备 1.1 图纸会审及设计交底完,熟悉设计标准及施工验收规范,领会设计意图。对图纸会审形成的结论,作为过程控制文件指导施工。1 1.2 编制施工方案并报监理业主公司审批,经批准的施工方案在施工中必须严格执行,不得随意修改。实际施工中由于施工条件发生变化必须对施工方案进行修改时,编制补充施工方案,并报审。 1.3 施工前对作业人员进行技术交底,做好施工前的技术培训。1.4 浮盘安装前应对罐内气体取样分析,确保在安全的情况下,方能进罐安装。2,现场准备2.1 油罐人孔和采光孔盖全部打开,油气浓度检测合格,在确保安全的条件下才能进入施工。2.2 组装使用的电器应符合防爆要求,必须有安全用电保护措施,进罐人员一律不准穿带有铁钉的鞋。2.3 罐内壁应光滑,无毛刺、焊瘤和突出物存在,尤其不应有尖锐突起,否则应重新打磨。2.4 对照发货清单,清点运到现场的零部件。确保零部件齐全,无损坏。3,机具准备主要施工机具设备明细表序号123689101112名称红外水平仪M13 扳手激光测距仪M10 扳手卷尺三角托...
