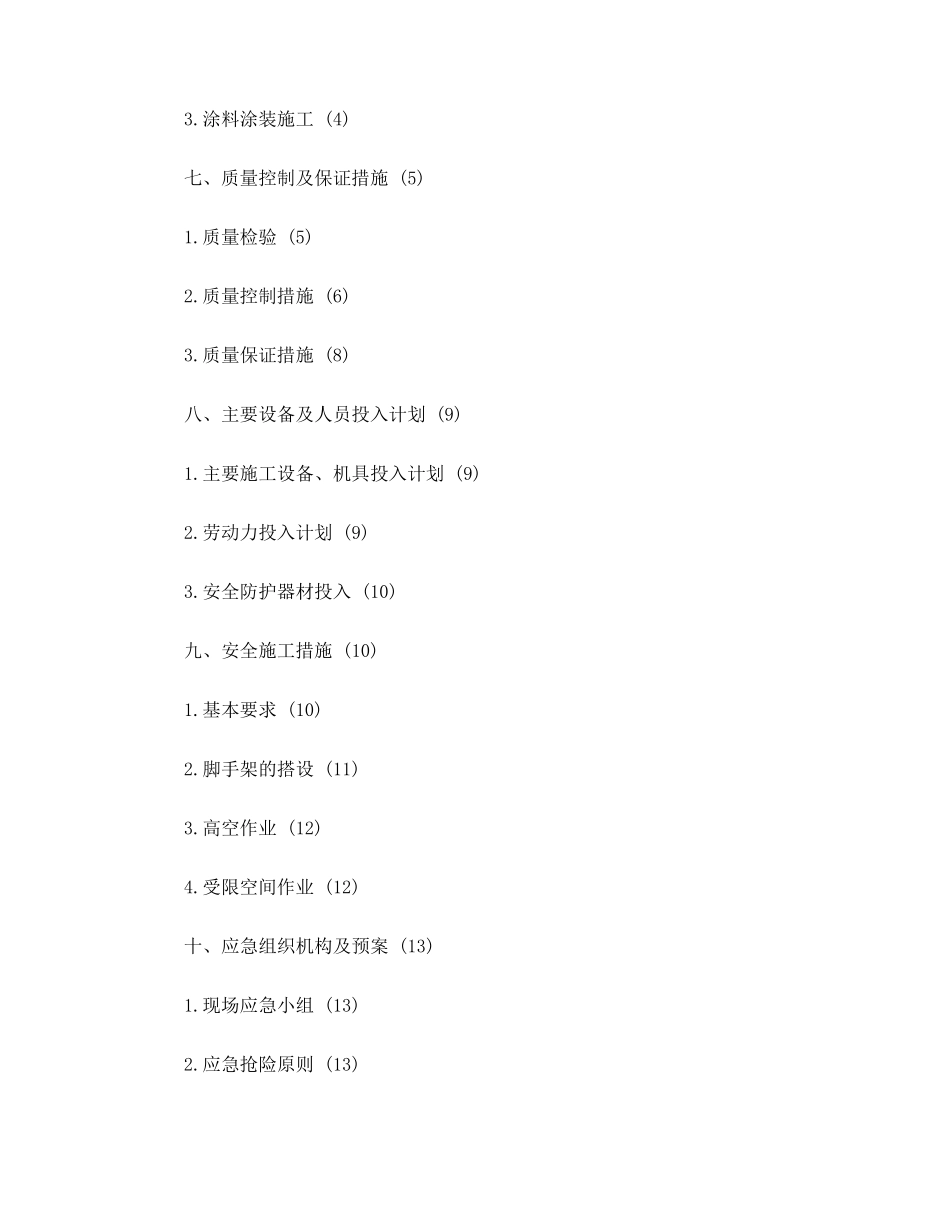

500m3 储罐内防腐专项施工方案工程名称:黄十三接转注水站工程编制人:审核人:审批人:编制单位:山东军辉建设集团有限公司编制时间:2017 年 7 月 2 日目录一、编制依据 (1)二、编制说明 (1)三、主要工作量及计划施工时间 (1)四、喷涂设备主要技术参数 (1)五、涂料主要技术参数及施工条件要求 (1)1.主要技术参数 (2)2.施工条件 (2)六、施工方案 (2)1.施工前提条件 (2)2.表面处理 (3)3.涂料涂装施工 (4)七、质量控制及保证措施 (5)1.质量检验 (5)2.质量控制措施 (6)3.质量保证措施 (8)八、主要设备及人员投入计划 (9)1.主要施工设备、机具投入计划 (9)2.劳动力投入计划 (9)3.安全防护器材投入 (10)九、安全施工措施 (10)1.基本要求 (10)2.脚手架的搭设 (11)3.高空作业 (12)4.受限空间作业 (12)十、应急组织机构及预案 (13)1.现场应急小组 (13)2.应急抢险原则 (13)3.应急预案基本程序 (13)4.各种事故或险情应急处理方案 (14)一、编制依据1.《涂装前钢材表面锈蚀等级和除锈等级》 GB/T 8923.1-20112.《涂装前钢材表面预处理规范》 SY/T 0407-20123.《钢制储罐液体环氧涂料内防腐层技术标准》 SY/T 0319-20124.《石油天然气建设工程施工质量验收规范-储罐工程》 SY4202-2016二、编制说明黄十三接转注水站工程位于盐池县大水坑镇境内,站内主要储罐共计 3 具,分别为 500m3 沉降储油罐 2 具,500m3 事故油罐 1 具,其罐体内壁防腐涂层采用环氧树脂玻璃钢特加强级结构,漆膜干膜厚度不低于 0.9mm,其结构为:底胶-中间胶- 玻璃布-中间胶-玻璃布-中间胶-玻璃布-中间胶-面胶-面胶,罐内管线及附件采用 EP 改性环氧重防腐涂料底漆二道,面漆四道,干膜厚度不低于 300um。根据现场实际情况,特别考虑到气温逐日下降的不利因素,结合以往施工经验,为确保内防腐涂层的施工质量,特编制此方案。三、主要工种量及计划施工时间四、喷涂设备主要技术参数为完成以上工作量,我单位计划投入 1 台无气喷涂机,其主要技术参数如下:1.喷嘴最小流量:0.6L/min,最大流量:5.5L/min2.每小时最大喷涂量:400 ㎡左右3.适用涂料粘度范围:200~20000cps4.供气压力要求:0.35~0.6MPa5.空气耗量:500~1600L/min6.工作环境温度:0~50℃五、涂料主要技术参数及施工条件要求本产品是由新型环氧树脂、活性稀释增韧剂、功能性填充料及进口固化剂等组成的双组份无溶剂常温固化涂料。该涂料储存稳定性好,反应活性高,...
