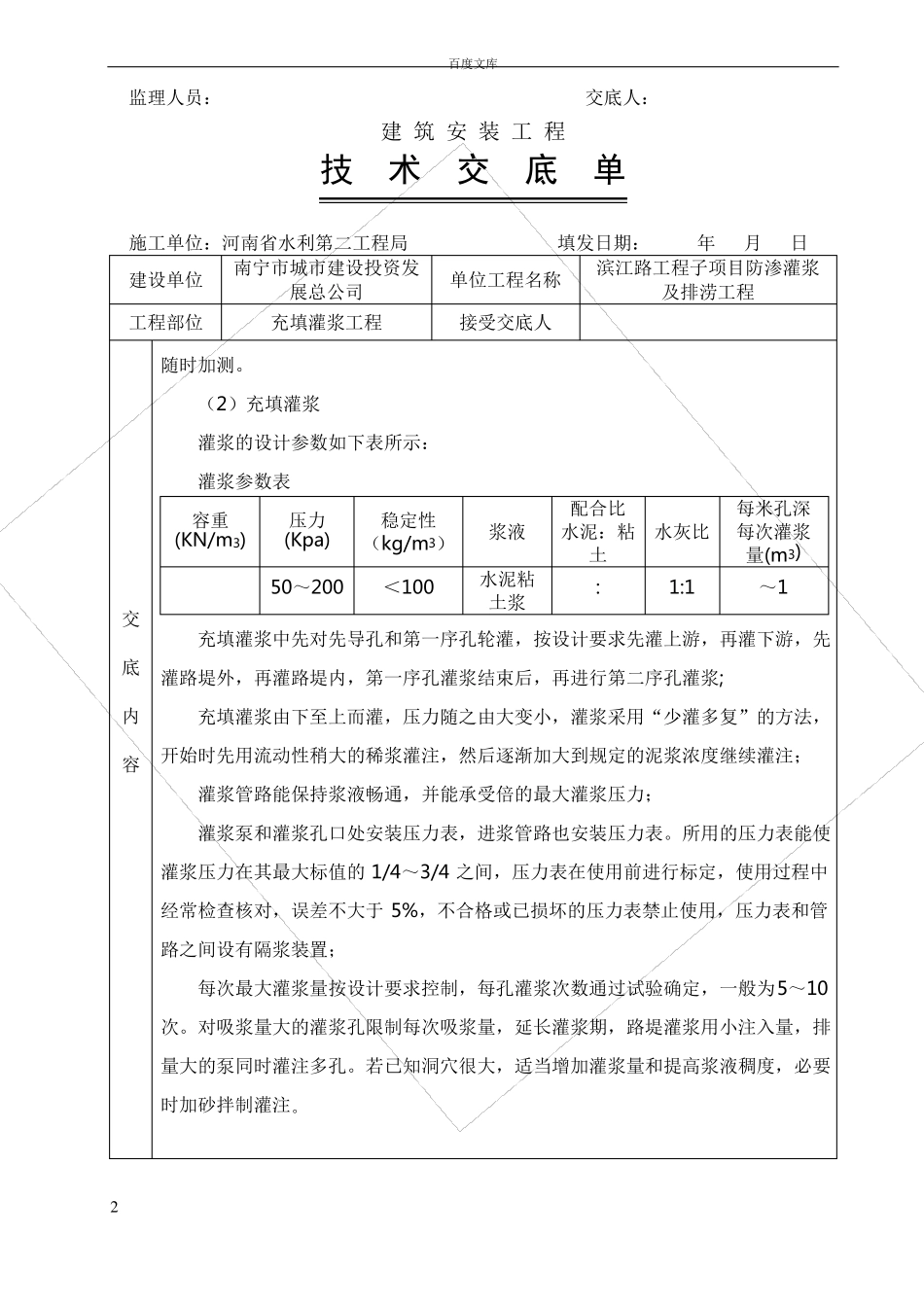

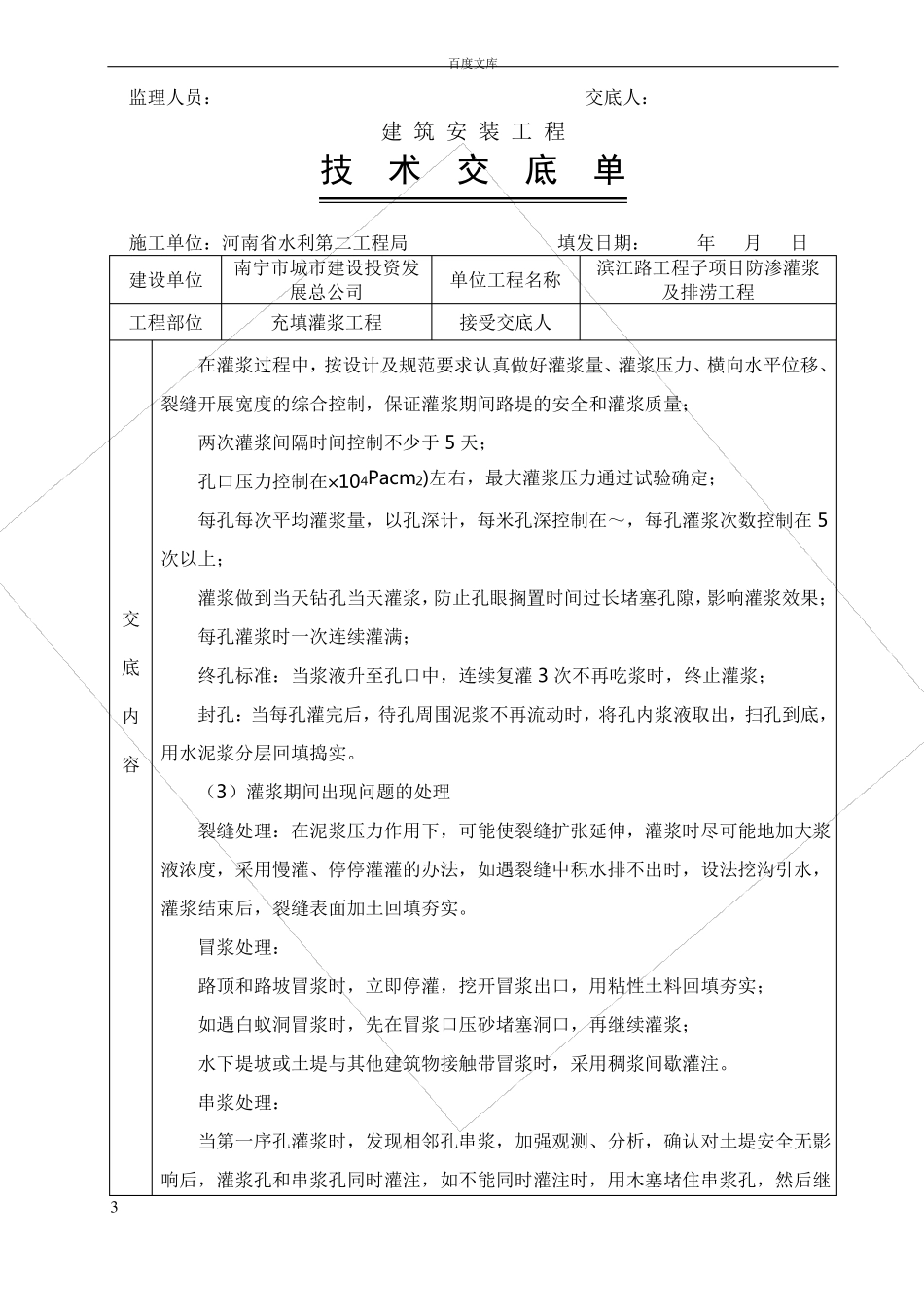

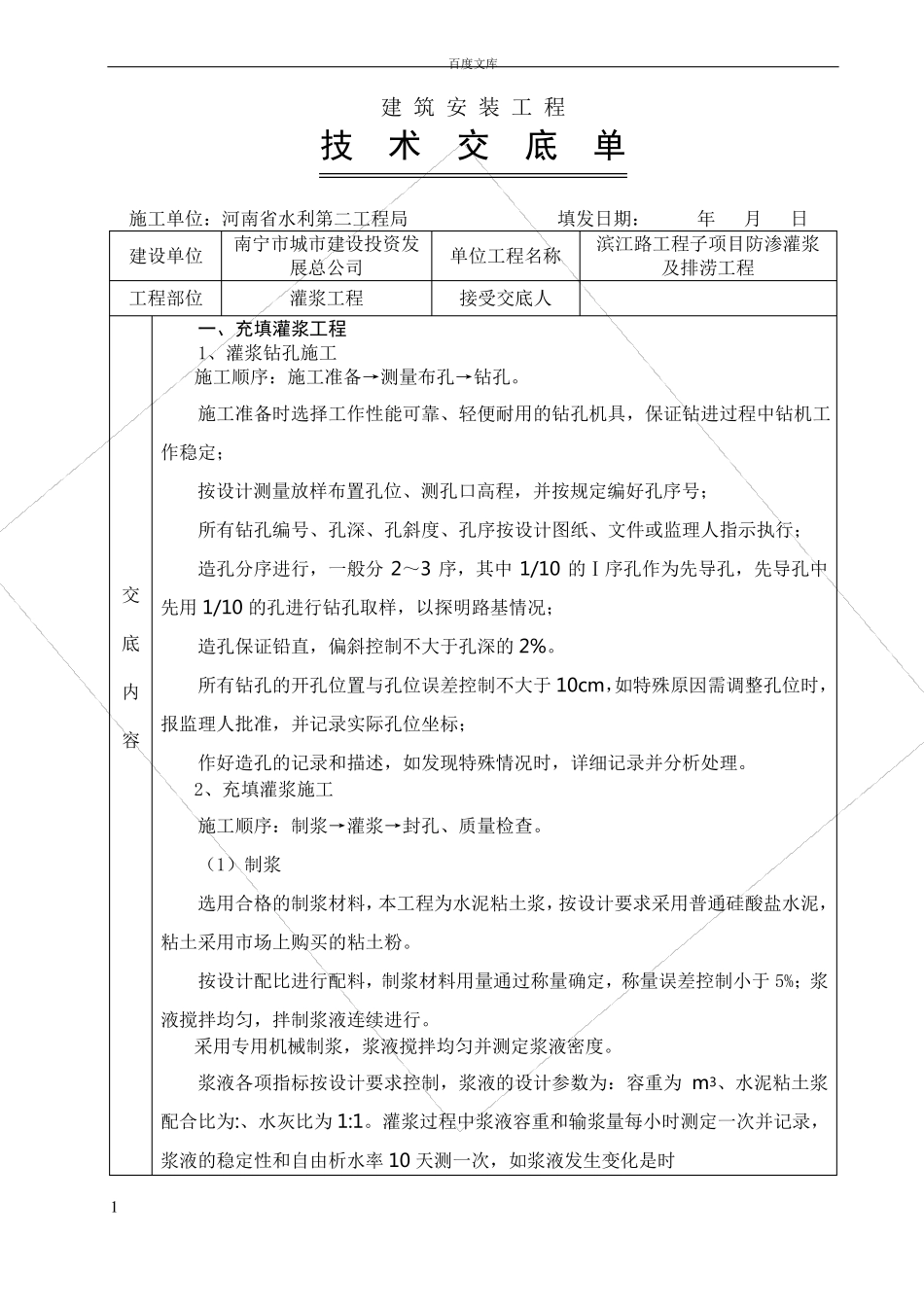

百度文库建 筑 安 装 工 程技术交底单施工单位:河南省水利第二工程局填发日期:年月日南宁市城市建设投资发滨江路工程子项目防渗灌浆建设单位单位工程名称展总公司及排涝工程工程部位灌浆工程接受交底人一、充填灌浆工程1、灌浆钻孔施工施工顺序:施工准备→测量布孔→钻孔。施工准备时选择工作性能可靠、轻便耐用的钻孔机具,保证钻进过程中钻机工作稳定;按设计测量放样布置孔位、测孔口高程,并按规定编好孔序号;所有钻孔编号、孔深、孔斜度、孔序按设计图纸、文件或监理人指示执行;造孔分序进行,一般分 2~3 序,其中 1/10 的Ⅰ序孔作为先导孔,先导孔中交先用 1/10 的孔进行钻孔取样,以探明路基情况;底造孔保证铅直,偏斜控制不大于孔深的 2%。所有钻孔的开孔位置与孔位误差控制不大于 10cm,如特殊原因需调整孔位时,内报监理人批准,并记录实际孔位坐标;容作好造孔的记录和描述,如发现特殊情况时,详细记录并分析处理。2、充填灌浆施工施工顺序:制浆→灌浆→封孔、质量检查。(1)制浆选用合格的制浆材料,本工程为水泥粘土浆,按设计要求采用普通硅酸盐水泥,粘土采用市场上购买的粘土粉。按设计配比进行配料,制浆材料用量通过称量确定,称量误差控制小于 5%;浆液搅拌均匀,拌制浆液连续进行。采用专用机械制浆,浆液搅拌均匀并测定浆液密度。浆液各项指标按设计要求控制,浆液的设计参数为:容重为 m3、水泥粘土浆配合比为:、水灰比为 1:1。灌浆过程中浆液容重和输浆量每小时测定一次并记录,浆液的稳定性和自由析水率 10 天测一次,如浆液发生变化是时1百度文库监理人员:交底人:建 筑 安 装 工 程技术交底单施工单位:河南省水利第二工程局填发日期:年月日南宁市城市建设投资发滨江路工程子项目防渗灌浆建设单位单位工程名称展总公司及排涝工程工程部位充填灌浆工程接受交底人随时加测。(2)充填灌浆灌浆的设计参数如下表所示:灌浆参数表配合比每米孔深容重压力稳定性浆液水泥:粘水灰比每次灌浆3)3)(KN/m(Kpa)(kg/m土量(m3)水泥粘50~200<100:1:1~1土浆交充填灌浆中先对先导孔和第一序孔轮灌,按设计要求先灌上游,再灌下游,先底灌路堤外,再灌路堤内,第一序孔灌浆结束后,再进行第二序孔灌浆;内充填灌浆由下至上而灌,压力随之由大变小,灌浆采用“少灌多复”的方法,容开始时先用流动性稍大的稀浆灌注,然后逐渐加大到规定的泥浆浓度继续灌注;灌浆管路能保持浆液畅通,并能承受倍的最...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

充填灌浆工程技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
