热风炉烘炉方案 1 热风炉烘炉必须达到的条件 1
1 烘炉前热风炉砌筑、交工验收完毕;热风炉系统设备安装完毕并经单体和联动试车正常;预热器及所有阀门安装并调试完毕
2 烘炉前两台助燃风机安装调试完毕,试运行大于 48小时
3 烘炉前热风炉系统各类仪表运转正常,焦炉煤气压力>5
5KPa,各部位的测温、测压装置安装完毕并保证准确无误
4 烘炉前各阀循环冷却水及蒸汽保证畅通和压力稳定,蒸汽压力大于0
4MPa,氮气、压缩空气供应系统正常,压力大于 0
6MPa,通讯联系畅通
5 热风炉球顶大盖留 20mm排气缝
封堵各人孔(热风炉本体人孔、净煤气管道人孔、冷风管道人孔、热风围管人孔等)
6 烘炉前热风炉各阀阀槽、炉篦子下面杂物等必须清扫干净
7 烘炉前烘炉燃烧器安装完毕,烘炉用焦炉煤气压力和流量、助燃空气压力引入临时操作室,控制系统调试完毕
每座热风炉各从焦炉煤气总管引 1根 6分管作为点火管

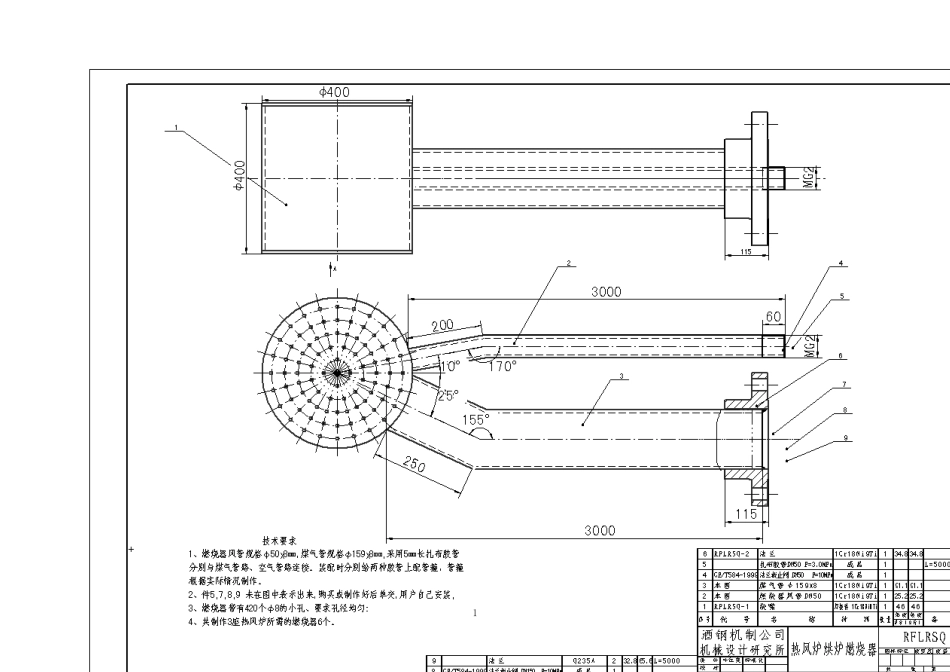

1 烘炉燃烧器制作见图 1(不锈钢材质)
2 烘炉燃烧器安装要求 每座热风炉引两路φ 159、φ 50钢管至烘炉燃烧器附近,分别供应烘炉用焦炉煤气和压缩空气;焦炉煤气管路上流量计,焦炉煤气、压缩空气总管路上安装压力表
焦炉煤气、压缩空气用胶管与烘炉燃烧器连接,通过热风炉拱顶两侧人孔插入到燃烧室内
插入的长度(即从人孔的法兰面到燃烧器中心线的距离)为 3000mm
人孔用 2mm钢板挡上,四周用有水泥封上,钢板上开 400mm进气孔,进气孔安装可调节开度的闸板,人孔前用高铝质格子砖和人孔铺平,上铺 2mm钢板(钢板上焊鼻子,钢板宽度不大于 500mm),面积 9平方米,四周用格子砖围挡火墙,格子砖与燃烧器间距 200mm
8 烘炉前松开炉壳地脚螺栓 20mm,做好膨胀标尺
9 烘炉前热风炉本体及各冷风管道、热风管道
