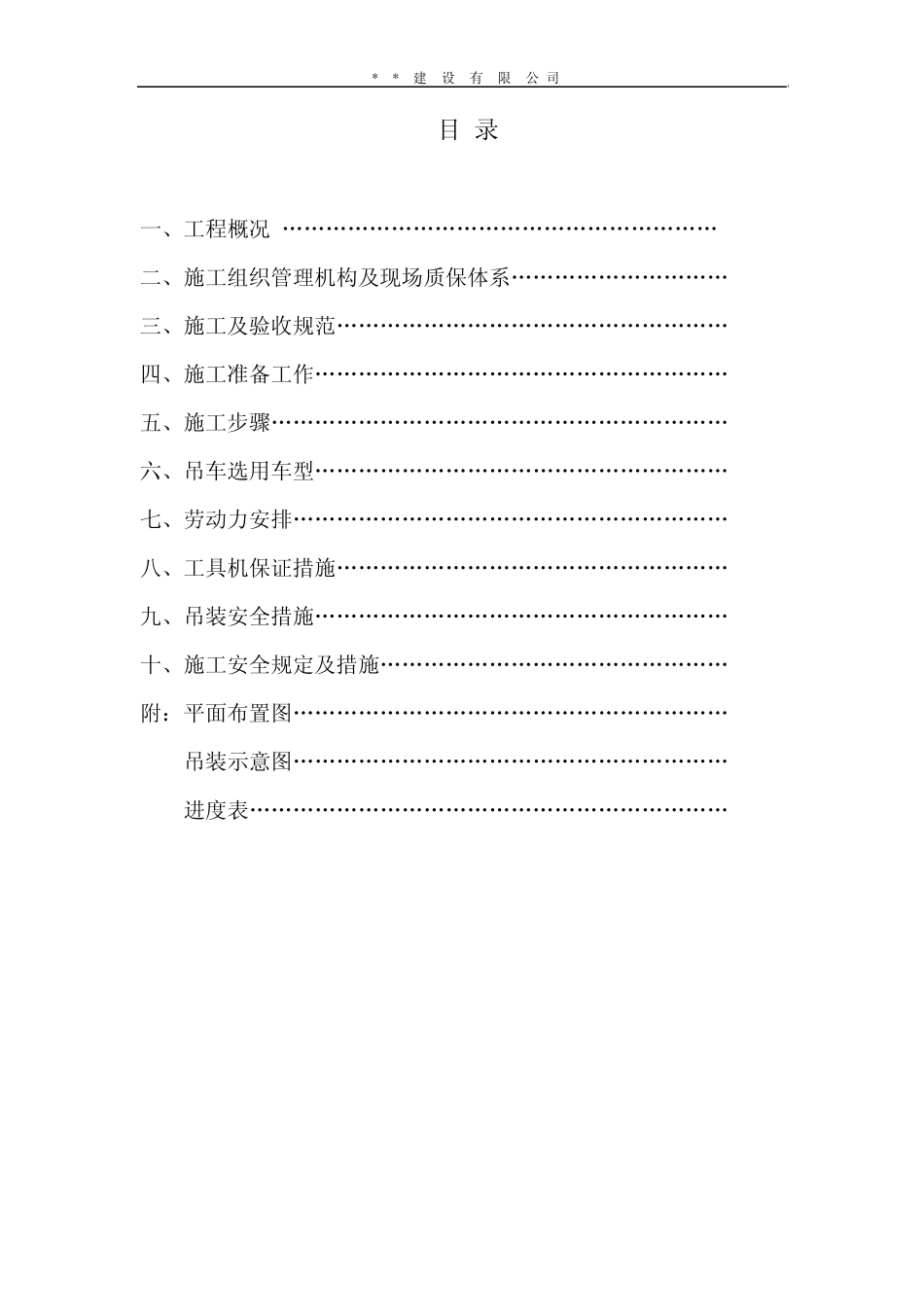

* * 建 设 有 限 公 司 焦化厂电捕出口至鼓风机 煤气管道抢修 施 工 吊 装 方 案 编制: 审核: 批准: ****集团建设有限公司 2011年 11月 18日 * * 建 设 有 限 公 司 目 录 一、工程概况 „„„„„„„„„„„„„„„„„„„„ 1 二、施工组织管理机构及现场质保体系„„„„„„„„„„ 2 三、施工及验收规范„„„„„„„„„„„„„„„„„„ 3 四、施工准备工作„„„„„„„„„„„„„„„„„„„ 3 五、施工步骤„„„„„„„„„„„„„„„„„„„„„ 5 六、吊车选用车型„„„„„„„„„„„„„„„„„„„ 7 七、劳动力安排„„„„„„„„„„„„„„„„„„„„ 8 八、工具机保证措施„„„„„„„„„„„„„„„„„„ 8 九、吊装安全措施„„„„„„„„„„„„„„„„„„„ 8 十、施工安全规定及措施„„„„„„„„„„„„„„„„ 9 附:平面布置图„„„„„„„„„„„„„„„„„„„„ 13 吊装示意图„„„„„„„„„„„„„„„„„„„„ 14 进度表„„„„„„„„„„„„„„„„„„„„„„ 15 * * 建 设 有 限 公 司 一、 工程概况 焦化厂鼓风车间内电捕出口至三台煤气鼓风机进口处煤气管道外表腐蚀严重,是焦化厂建厂至今一直没有更换过的管道
需更换的煤气管道直径为1米,管道长度为 45米,壁厚 8mm
管道位于煤气鼓风机操作室下方,管道上端空间高度仅为 1
5米,且密布风机操作多股仪表及电缆线和一些管道
此项管道更换工程时间为 24小时,涵盖了管道内煤气吹扫,管道上过桥及电缆拆除,风机进口管道拆除、吊装、组对、焊接,过桥安装等多项工序,时间紧,作业环境复杂及冬季露天施工等不利因素
* * 建 设 有 限 公 司 二、 施工组织管理机构及现场质保体系 工程管理目标 1、 工期目标 按
