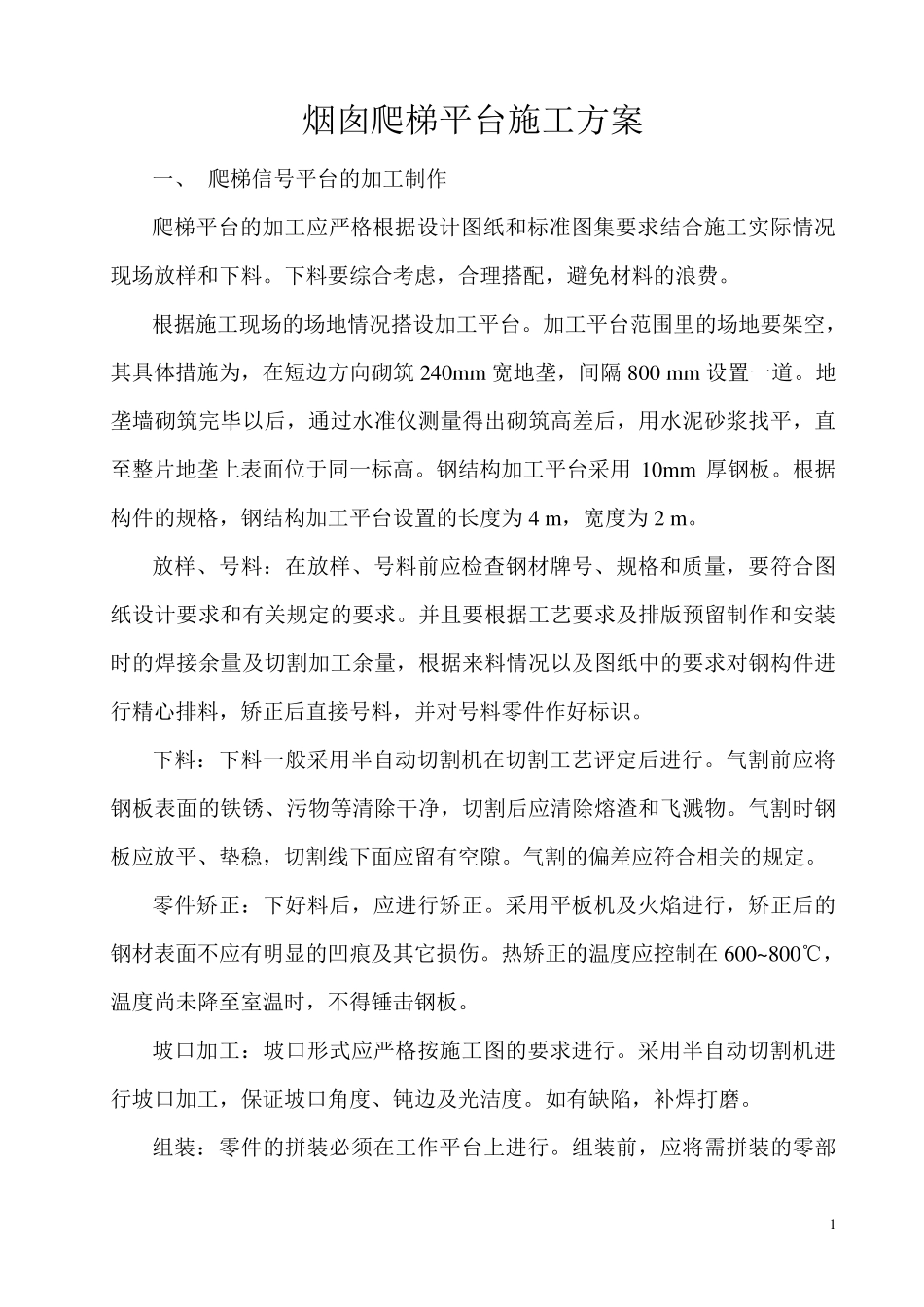

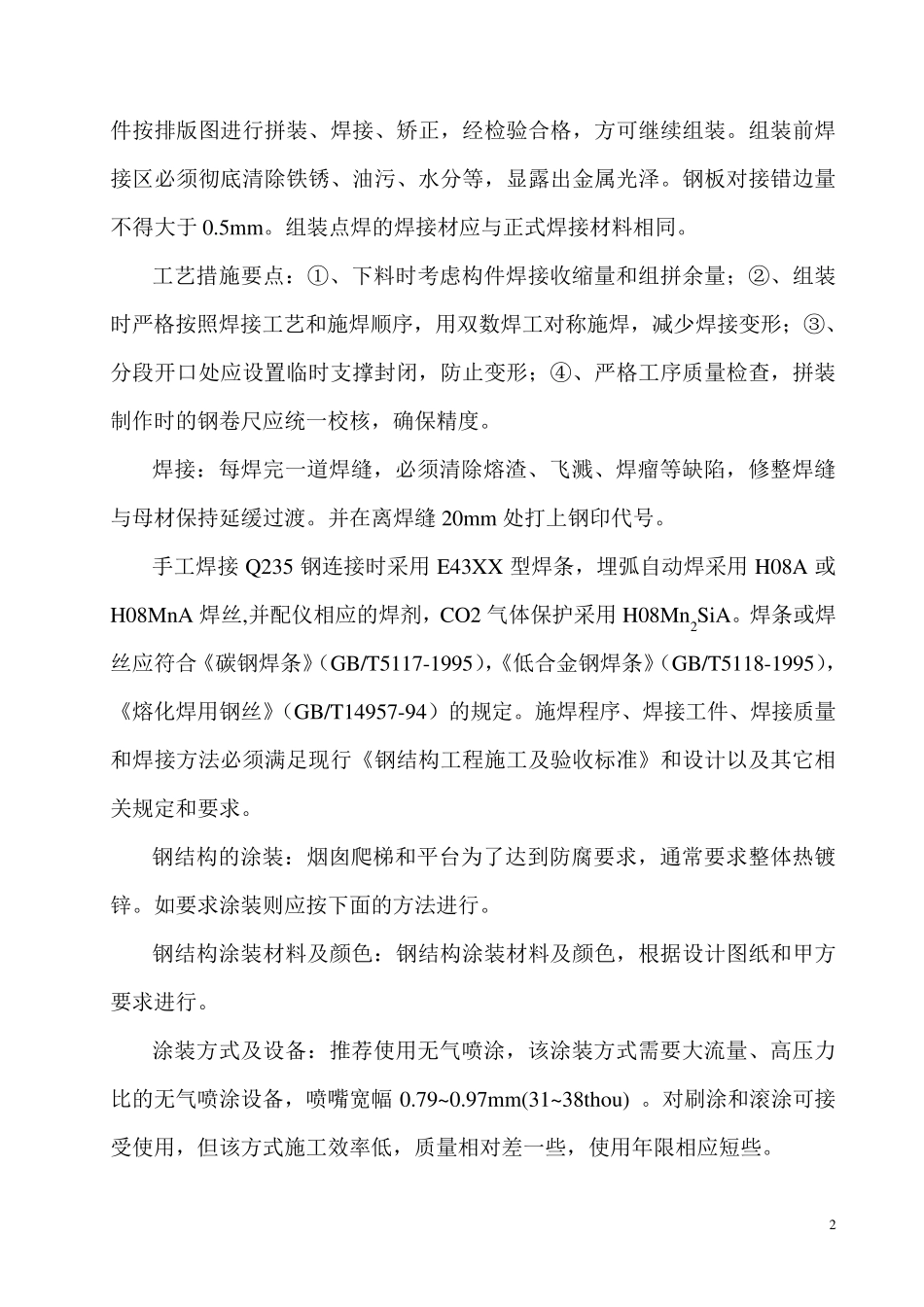

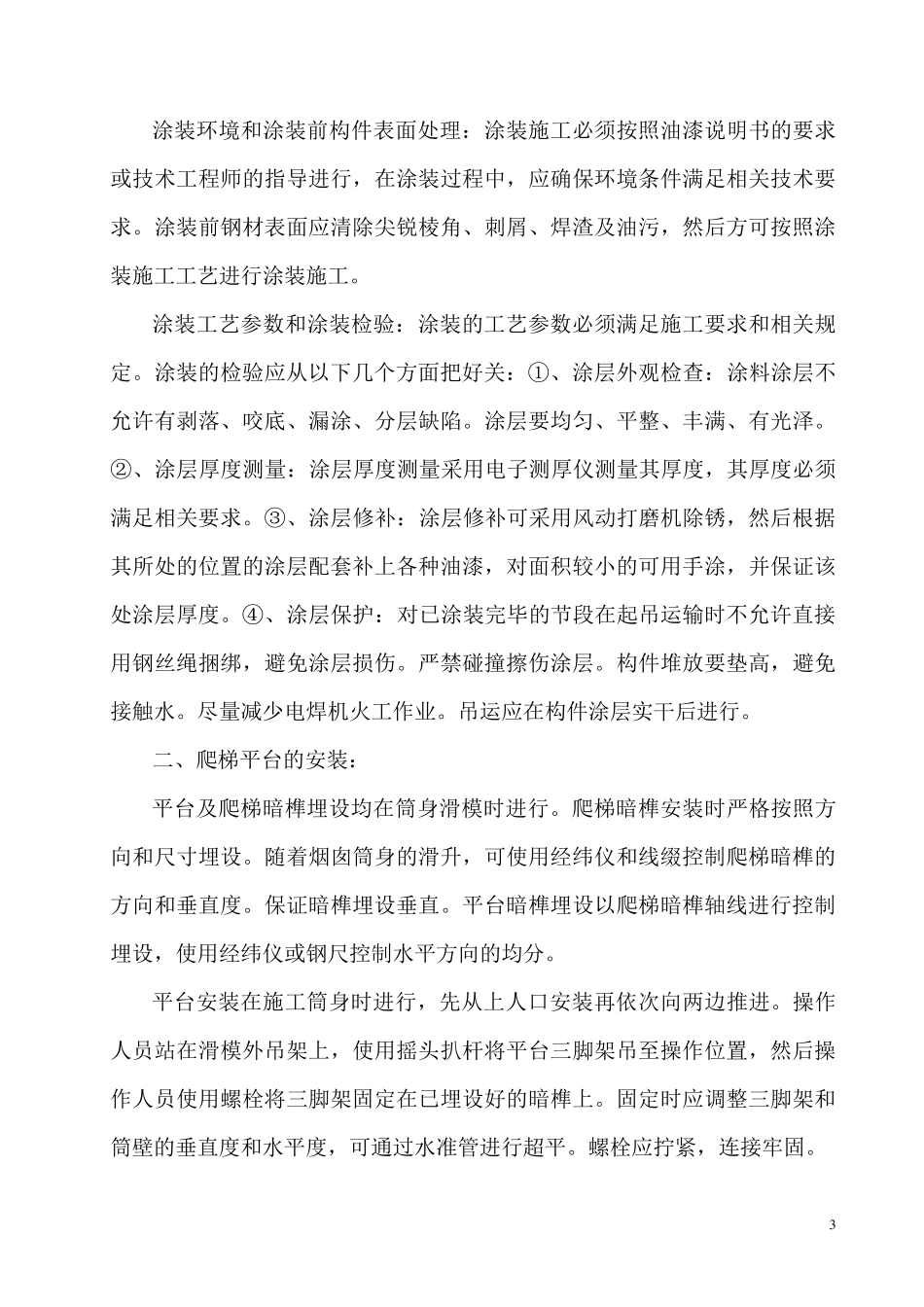

1 烟 囱 爬 梯 平 台 施 工 方 案 一 、 爬 梯 信 号 平 台 的 加 工 制 作 爬 梯 平 台 的 加 工 应 严 格 根 据 设 计 图 纸 和 标 准 图 集 要 求 结 合 施 工 实 际 情 况现 场 放 样 和 下 料 。 下 料 要 综 合 考 虑 , 合 理 搭 配 , 避 免 材 料 的 浪 费 。 根 据 施 工 现 场 的 场 地 情 况 搭 设 加 工 平 台 。 加 工 平 台 范 围 里 的 场 地 要 架 空 ,其 具 体 措 施 为 , 在 短 边 方 向 砌 筑 240mm 宽 地 垄 , 间 隔 800 mm 设 置 一 道 。 地垄 墙 砌 筑 完 毕 以 后 , 通 过 水 准 仪 测 量 得 出 砌 筑 高 差 后 , 用 水 泥 砂 浆 找 平 , 直至 整 片 地 垄 上 表 面 位 于 同 一 标 高 。 钢 结 构 加 工 平 台 采 用10mm 厚 钢 板 。 根 据构 件 的 规 格 , 钢 结 构 加 工 平 台 设 置 的 长 度 为 4 m, 宽 度 为 2 m。 放 样 、 号 料 : 在 放 样 、 号 料 前 应 检 查 钢 材 牌 号 、 规 格 和 质 量 , 要 符 合 图纸 设 计 要 求 和 有 关规 定的 要 求 。 并且要 根 据 工 艺要 求 及排版预留制 作 和 安装时的 焊接余量 及切割加 工 余量 , 根 据 来料 情 况 以 及图 纸 中的 要 求 对钢 构 件 进行精心排料 , 矫正后 直 接号 料 , 并对号 料 零件 作 好标 识。 下 料 : 下 料 一 般采 用 半自动切割机在 切割工 艺评定后 进行。 气割前 应 将钢 板 表 面 的 铁锈、 污物等清除干净, 切割后 应 清除熔渣和 飞溅物。 气割时钢板 应 放 平 、 垫稳, 切割线下 面 应 留有 空 隙。 气割的 偏差 应 符 合 相关的 规 定。 零件 矫正: 下 好料 后 , 应 进行矫正。 采 用 平 板 机及火焰进行, 矫正后 的钢 材 表 面 不应 有 明显的 凹痕及其 它损伤。 热矫正的 温度 应 控制 在 600~800℃,温度 尚未降至 室温时, 不得 锤击钢 板 。 坡口加 工 : 坡口形式应 严 格 按施 工 图 的 要 求 进行。 采 用 半自动切割机进行坡口加 工 , 保证坡口角度 、 钝边 ...
