爱德华EST3 系统调试作业指导书 一、调试准备: (一)、外部准备 外部准备主要是面向施工单位的准备,主要包括: 1、在安装期间即向施工单位提供调试编码表,如不方便提供,也可通过电话向对方说明如何记录条形码和实际安装对应位置
2、交待线路要求,包括典型设备的接线方式、线路绝缘要求等
上述准备,如在施工单位安装期间有安装指导,可在指导时向施工方交待
(二)、自我准备 1、技术准备:了解该工程的系统配置,对配置范围内的所有设备的作用、性能、接线方式、调试方法进行全面了解;搜集类似工程的调试案例,找出调试程序予以参考
2、资料准备: a
设计手册; b
EST3 产品使用说明书; c
EST3 产品服务维护手册; d
各板卡及外部设备接线图; e
该工程系统图(如果有); f
调试报告(已盖章纸张版,一式三份); g
联动操作面板打印标签; h
回路地址编码表(格式); i
其他有助于调试的资料
以上资料,除特别说明采用纸张版外,请尽量使用电子版
3、工具准备: (1)、必需工具: a
电脑、SDU 调试软件(含调试狗)、电脑至主机的通讯线(含 USB 转串口线及串口至主机的水晶头连线)
如有 CRT 系统,请确认对方已收到 CRT 软件及配套加密狗; b

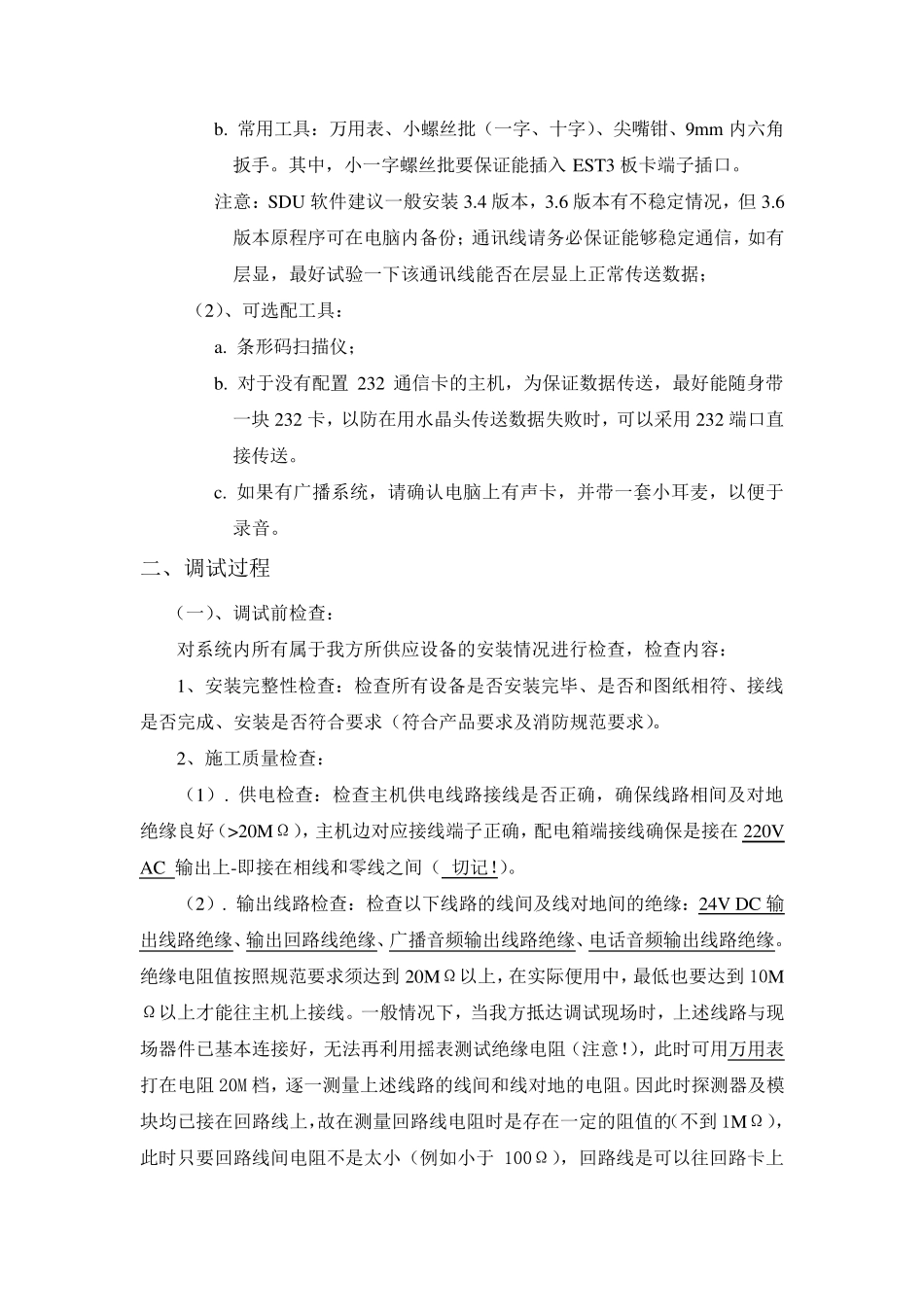

常 用 工 具 : 万 用 表 、 小 螺 丝 批 ( 一 字 、 十 字 )、 尖 嘴 钳 、 9m m 内 六 角扳 手
其 中 , 小 一 字 螺 丝 批 要 保 证 能 插 入EST3 板 卡 端 子 插 口
注 意 : SDU 软 件 建 议 一 般 安 装 3
4 版 本 , 3
6 版 本 有 不 稳 定 情 况 , 但 3

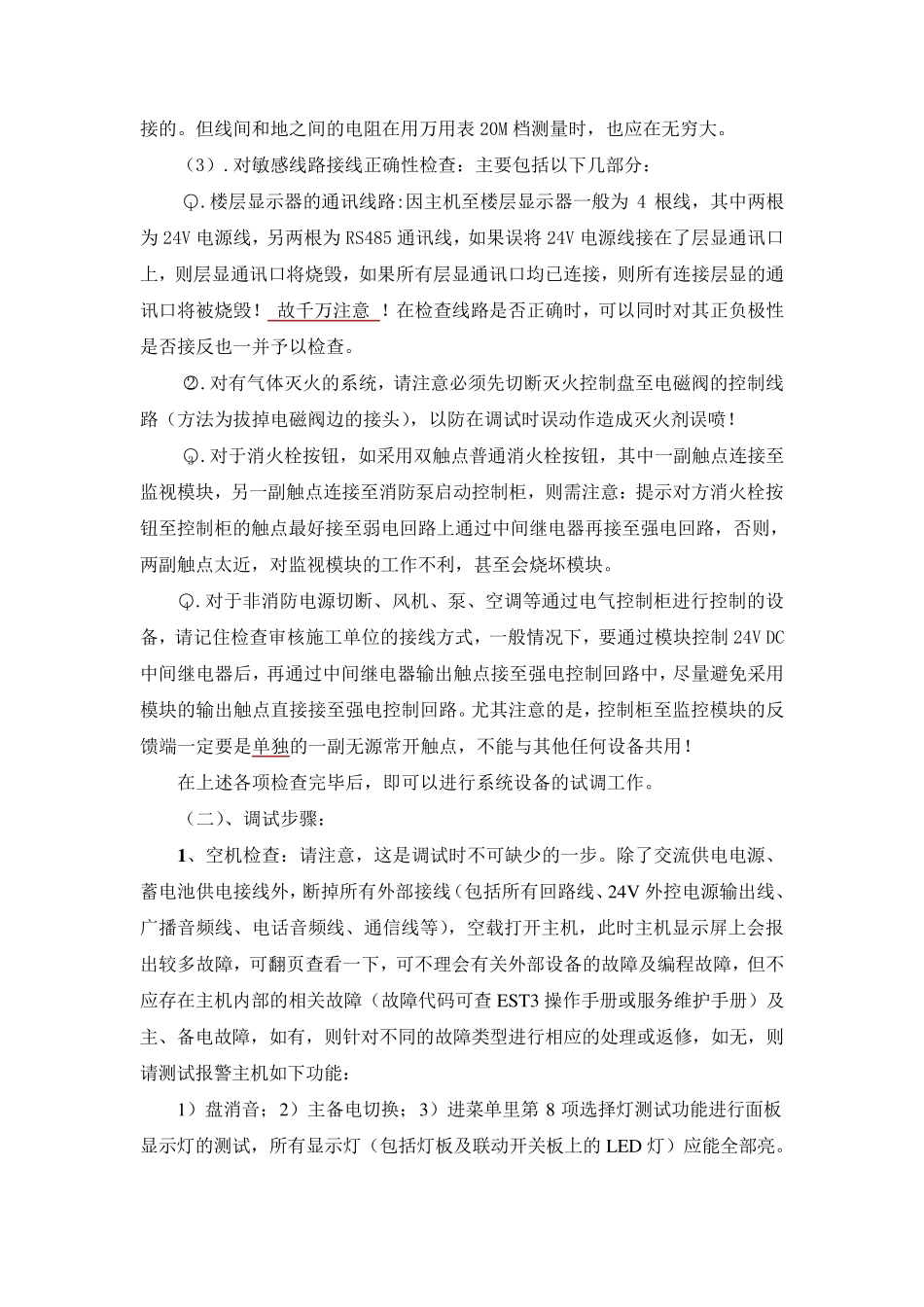

6版 本 原 程 序 可 在 电 脑 内 备 份 ; 通 讯 线 请 务 必 保 证 能 够 稳 定 通 信 , 如 有层 显 , 最 好 试 验
