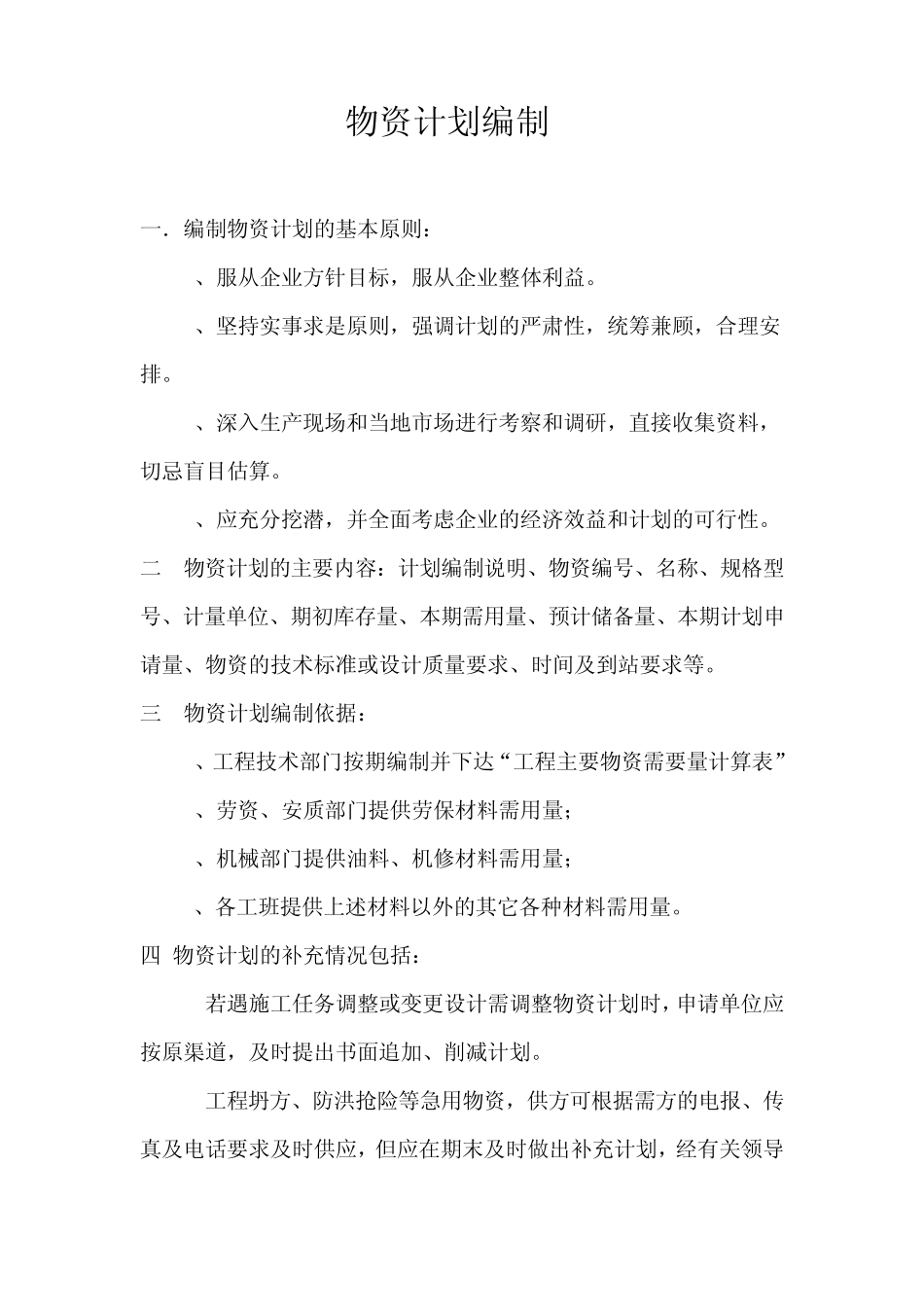

物资计划编制 一.编制物资计划的基本原则: 1、服从企业方针目标,服从企业整体利益
2、坚持实事求是原则,强调计划的严肃性,统筹兼顾,合理安排
3、深入生产现场和当地市场进行考察和调研,直接收集资料,切忌盲目估算
4、应充分挖潜,并全面考虑企业的经济效益和计划的可行性
物资计划的主要内容:计划编制说明、物资编号、名称、规格型号、计量单位、期初库存量、本期需用量、预计储备量、本期计划申请量、物资的技术标准或设计质量要求、时间及到站要求等
物资计划编制依据: 1、工程技术部门按期编制并下达“工程主要物资需要量计算表” 2、劳资、安质部门提供劳保材料需用量; 3、机械部门提供油料、机修材料需用量; 4、各工班提供上述材料以外的其它各种材料需用量
物资计划的补充情况包括: 1
若遇施工任务调整或变更设计需调整物资计划时,申请单位应按原渠道,及时提出书面追加、削减计划
工程坍方、防洪抢险等急用物资,供方可根据需方的电报、传真及电话要求及时供应,但应在期末及时做出补充计划,经有关领导 审批后报采供部门

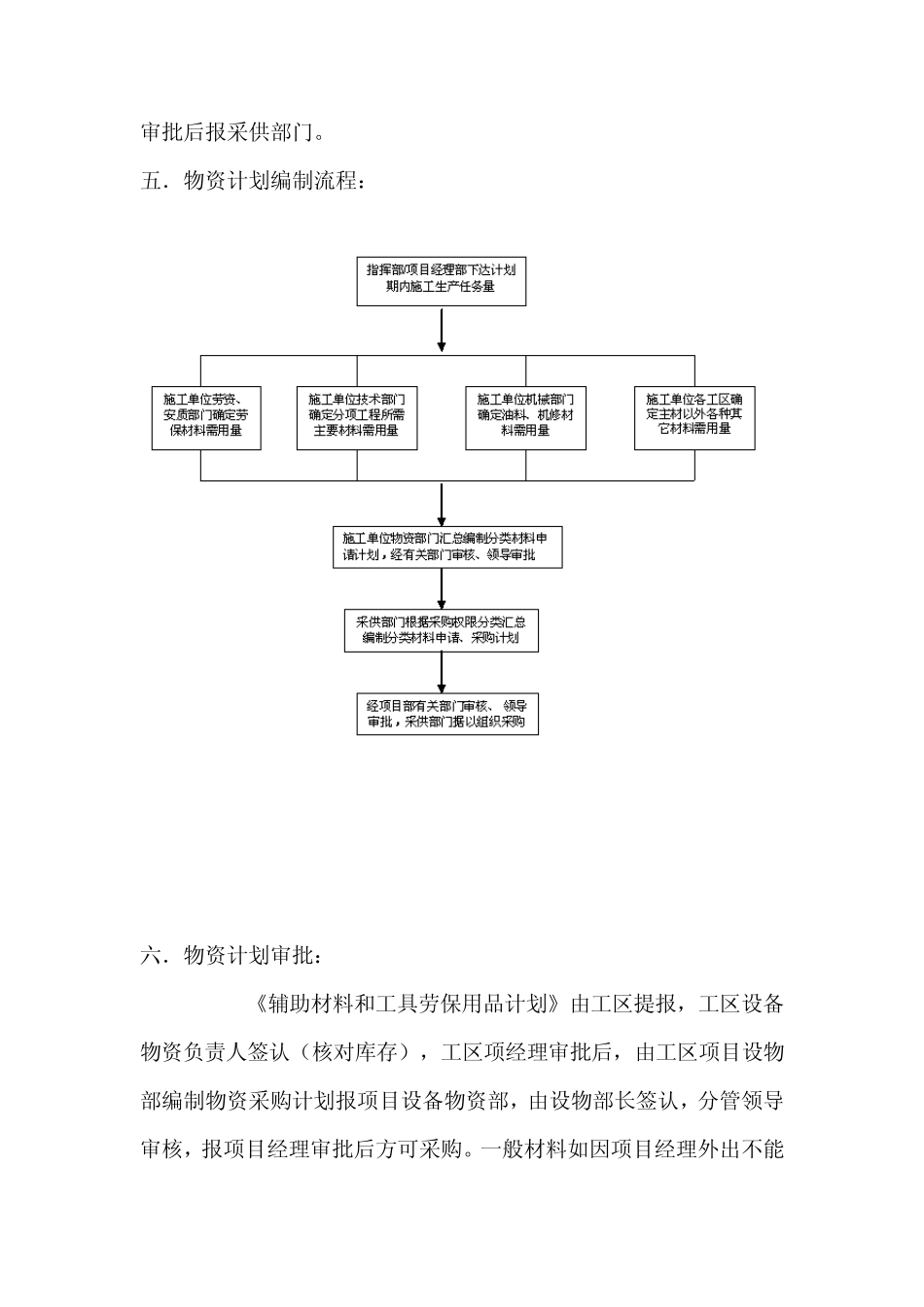

五.物资计划编制流程: 六.物资计划审批: 1
《辅助材料和工具劳保用品计划》由工区提报,工区设备物资负责人签认(核对库存),工区项经理审批后,由工区项目设物部编制物资采购计划报项目设备物资部,由设物部长签认,分管领导审核,报项目经理审批后方可采购
一般材料如因项目经理外出不能 及时审批的可经分管领导审核后通知采供站及时采购,并及时补办签字手续
协作队伍所需材料必须注明
辅料计划每星期做一次,每月辅料计划不能超过四次
每周的提报时间为星期五下午6点前
在此期间如因计划不周发生计划外要料,每发生一次罚款工区主任200元(如发生安全隐患时,可先采供,后须做补充计划报设物部)
物资进场时间以审批后2天为限

如有个别难以购置的物资需及时向工区领导及项目主管领
