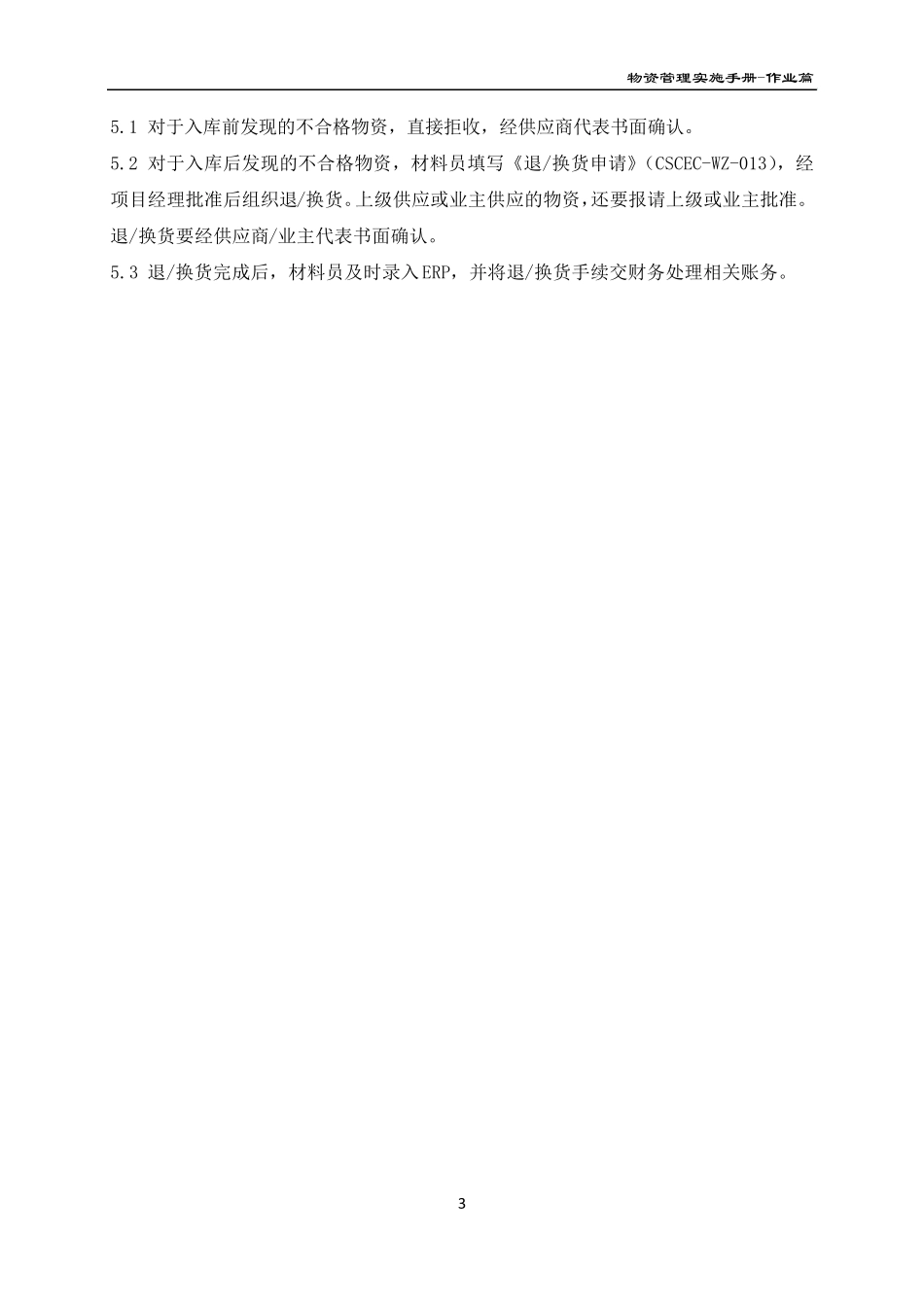

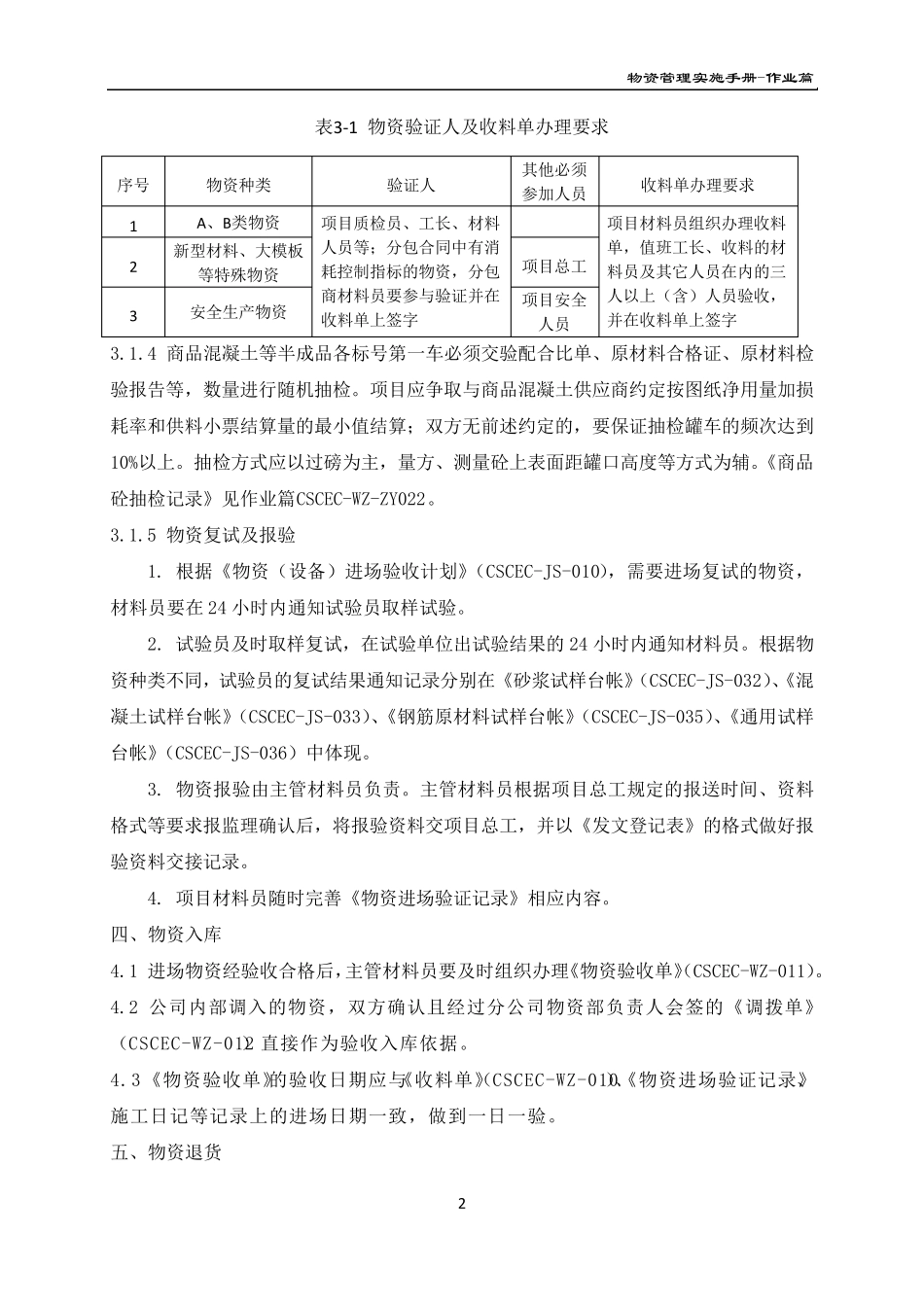

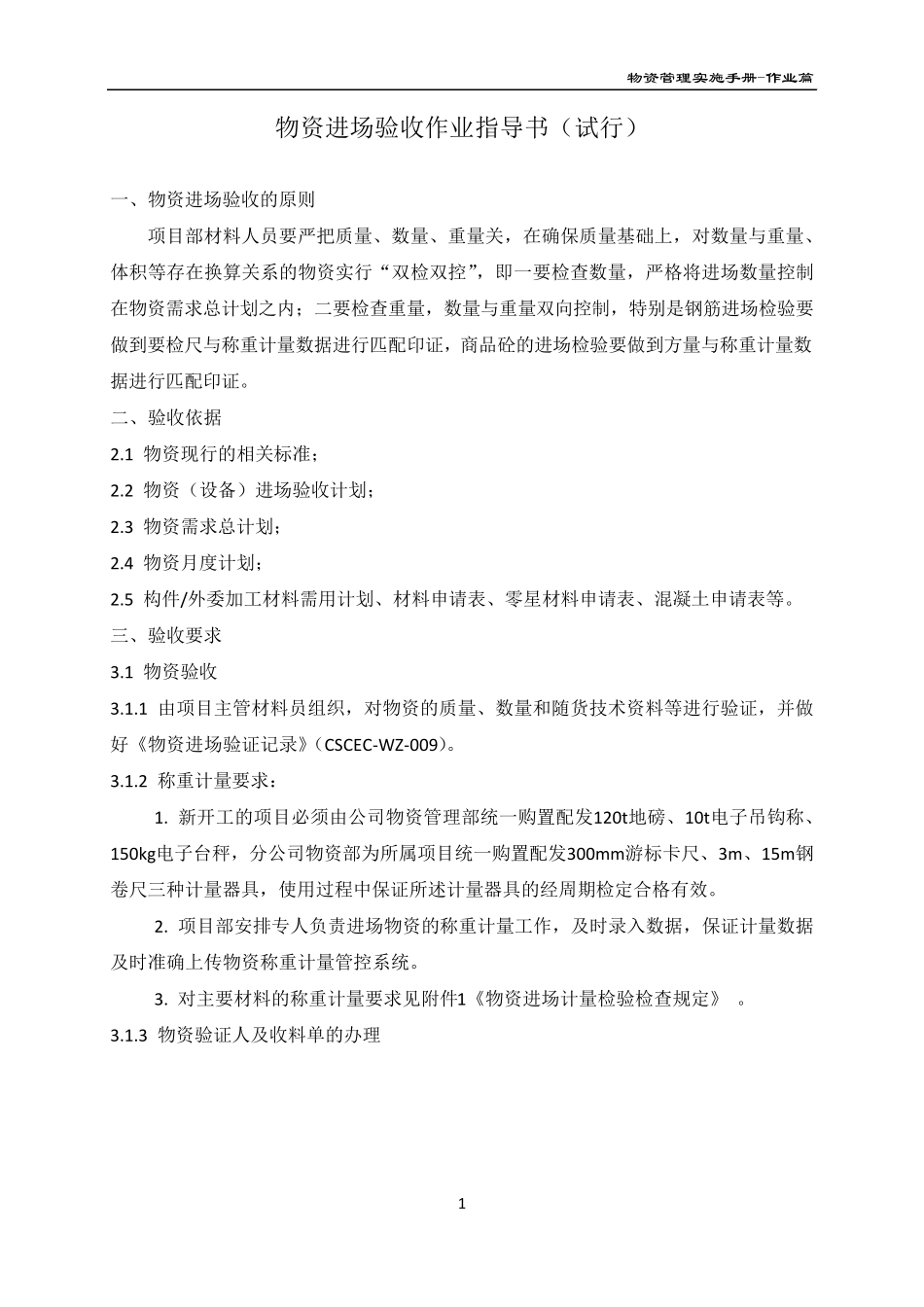

物资管理实施手册-作业篇 1 物资进场验收作业指导书(试行) 一、物资进场验收的原则 项目部材料人员要严把质量、数量、重量关,在确保质量基础上,对数量与重量、体积等存在换算关系的物资实行“双检双控”,即一要检查数量,严格将进场数量控制在物资需求总计划之内;二要检查重量,数量与重量双向控制,特别是钢筋进场检验要做到要检尺与称重计量数据进行匹配印证,商品砼的进场检验要做到方量与称重计量数据进行匹配印证。 二、验收依据 2.1 物资现行的相关标准; 2.2 物资(设备)进场验收计划; 2.3 物资需求总计划; 2.4 物资月度计划; 2.5 构件/外委加工材料需用计划、材料申请表、零星材料申请表、混凝土申请表等。 三、验收要求 3.1 物资验收 3.1.1 由项目主管材料员组织,对物资的质量、数量和随货技术资料等进行验证,并做好《物资进场验证记录》(CSCEC-WZ-009)。 3.1.2 称重计量要求: 1. 新开工的项目必须由公司物资管理部统一购置配发120t地磅、10t电子吊钩称、150kg电子台秤,分公司物资部为所属项目统一购置配发300mm游标卡尺、3m、15m钢卷尺三种计量器具,使用过程中保证所述计量器具的经周期检定合格有效。 2. 项目部安排专人负责进场物资的称重计量工作,及时录入数据,保证计量数据及时准确上传物资称重计量管控系统。 3. 对主要材料的称重计量要求见附件1《物资进场计量检验检查规定》 。 3.1.3 物资验证人及收料单的办理 物资管理实施手册-作业篇 2 表3-1 物资验证人及收料单办理要求 3.1.4 商品混凝土等半成品各标号第一车必须交验配合比单、原材料合格证、原材料检验报告等,数量进行随机抽检。项目应争取与商品混凝土供应商约定按图纸净用量加损耗率和供料小票结算量的最小值结算;双方无前述约定的,要保证抽检罐车的频次达到10%以上。抽检方式应以过磅为主,量方、测量砼上表面距罐口高度等方式为辅。《商品砼抽检记录》见作业篇CSCEC-WZ-ZY022。 3.1.5 物资复试及报验 1. 根据《物资(设备)进场验收计划》(CSCEC-JS-010),需要进场复试的物资,材料员要在 24 小时内通知试验员取样试验。 2. 试验员及时取样复试,在试验单位出试验结果的 24 小时内通知材料员。根据物资种类不同,试验员的复试结果通知记录分别在《砂浆试样台帐》(CSCEC-JS-032)、《混凝土试样台帐》(CSCEC-JS-033)、《钢筋原材料试样台帐》(CSCEC-JS-035)、《通用试样台帐》(CSCEC-JS-0...
