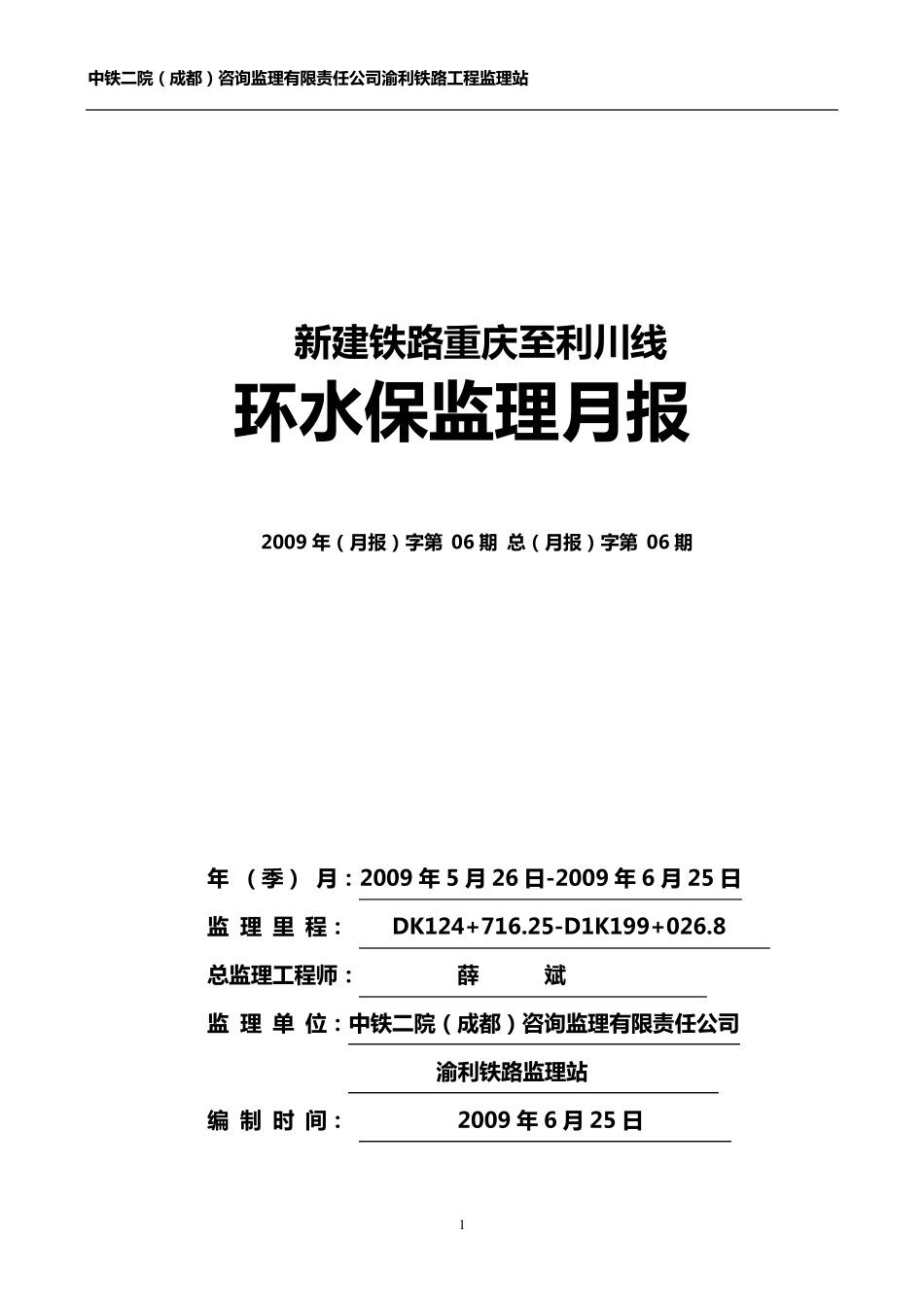

中铁二院(成都)咨询监理有限责任公司渝利铁路工程监理站 1 新建铁路重庆至利川线 环水保监理月报 2009 年(月报)字第 06 期 总(月报)字第 06 期 年 (季) 月:2009 年 5 月 26 日-2009 年 6 月 25 日 监 理 里 程: DK124+716
25-D1K199+026
8 总监理工程师: 薛 斌 监 理 单 位:中铁二院(成都)咨询监理有限责任公司 渝利铁路监理站 编 制 时 间: 2009 年 6 月 25 日 中铁二院(成都)咨询监理有限责任公司渝利铁路工程监理站 2 主送:渝利铁路有限责任公司 抄送:中铁二院(成都)咨询监理有限责任公司 各监理组 新 建 铁 路 重 庆 至 利 川 线 环 水 保 监 理 月 报 ( 2009 年 6 月 份 ) 一 、 概述 本月 监 理 3 标主要对渝利 公司安质部 6 月 安全质量综合检查提出的问题进行督促落实,对仰拱栈桥及二衬台车就位情况进行督促落实,配合渝利 公司对弃土弃碴场进行确认,按渝利 公司指示对安全生产和三项行动进行落实,同时对大型设备安全管理 情况进行检查
加大协调力度,促进工程全面铺开
督促施工单位积极开展地质灾害防治,规范弃土弃碴行为,做好驻地防护及职工卫生防疫工作
二、 本月 工程进展 1、工程进度 1) 隧道工程 标段内正线 上隧道共 19 座,牵出线 隧道 1 座,本月 洞内施工工点共计 22处,辅助配套工程施工工点共计 6 处;截至 17 日隧道工点完成产值约 3100 万,完成计划的 50
1%,隧道工程详细进展见附表1

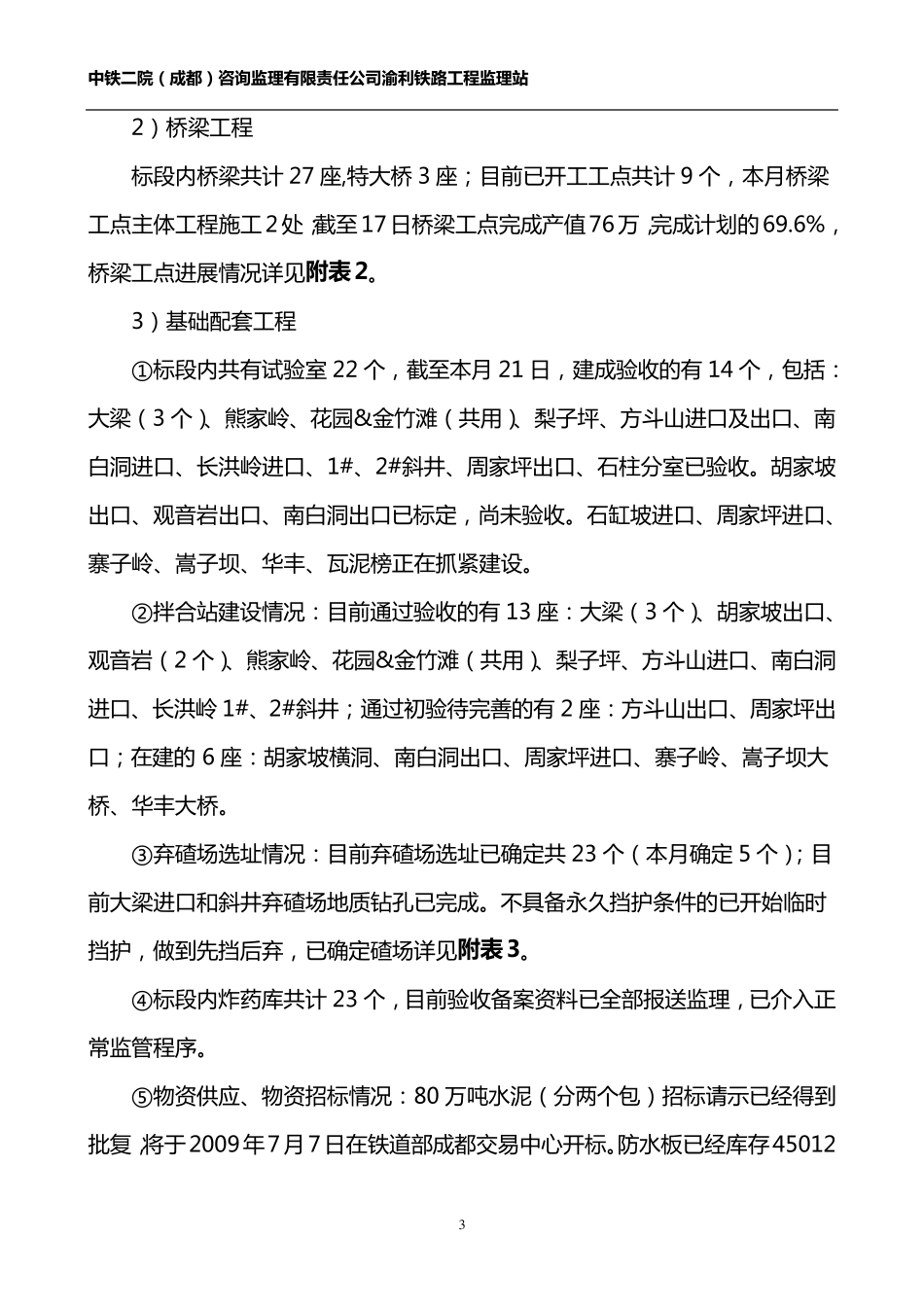

中铁二院(成都)咨询监理有限责任公司渝利铁路工程监理站 3 2) 桥 梁 工 程 标 段 内 桥 梁 共 计 27 座 ,特 大 桥 3 座 ; 目 前 已 开 工 工 点 共 计 9 个 , 本 月 桥 梁工 点 主 体 工 程 施 工 2
