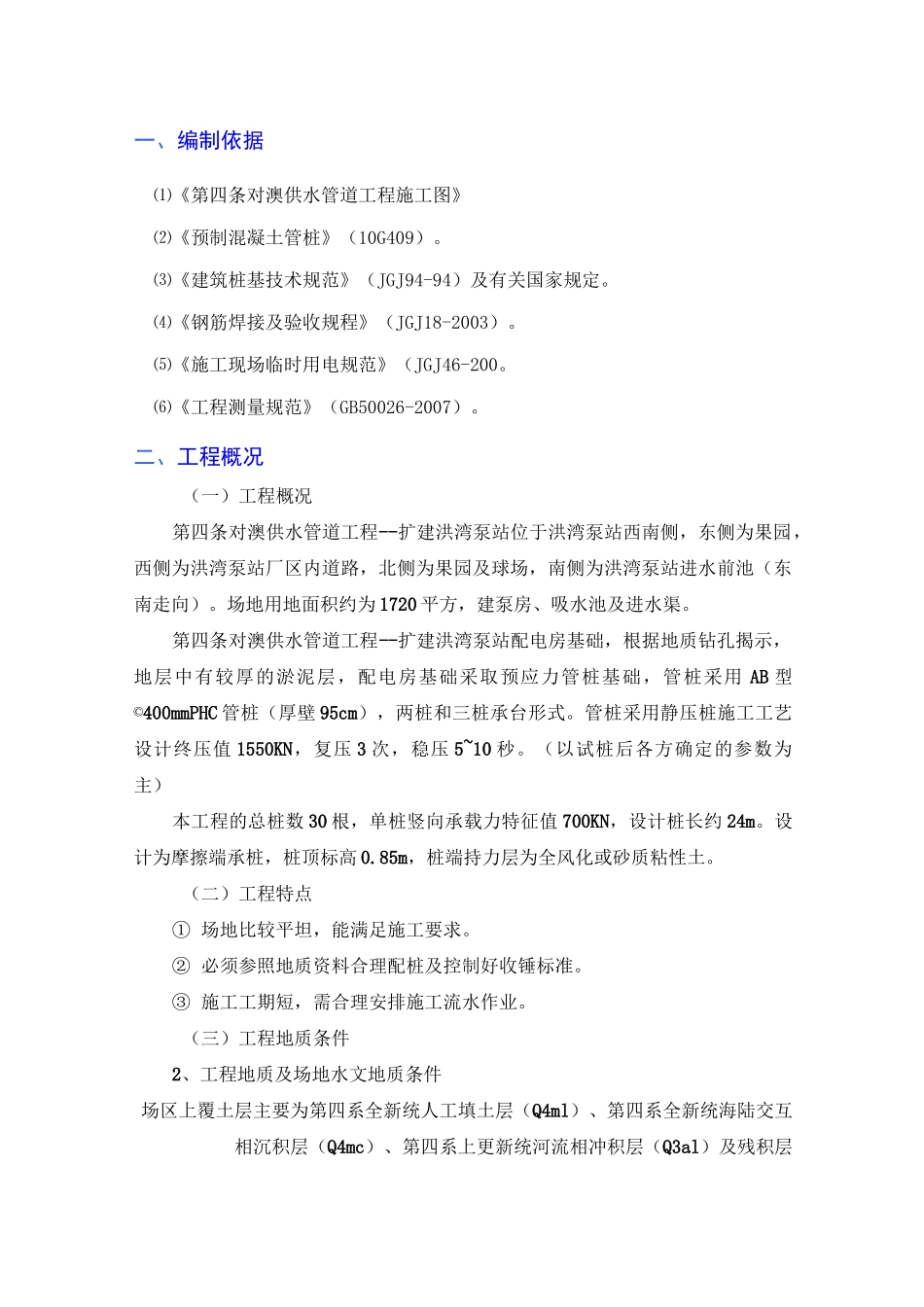

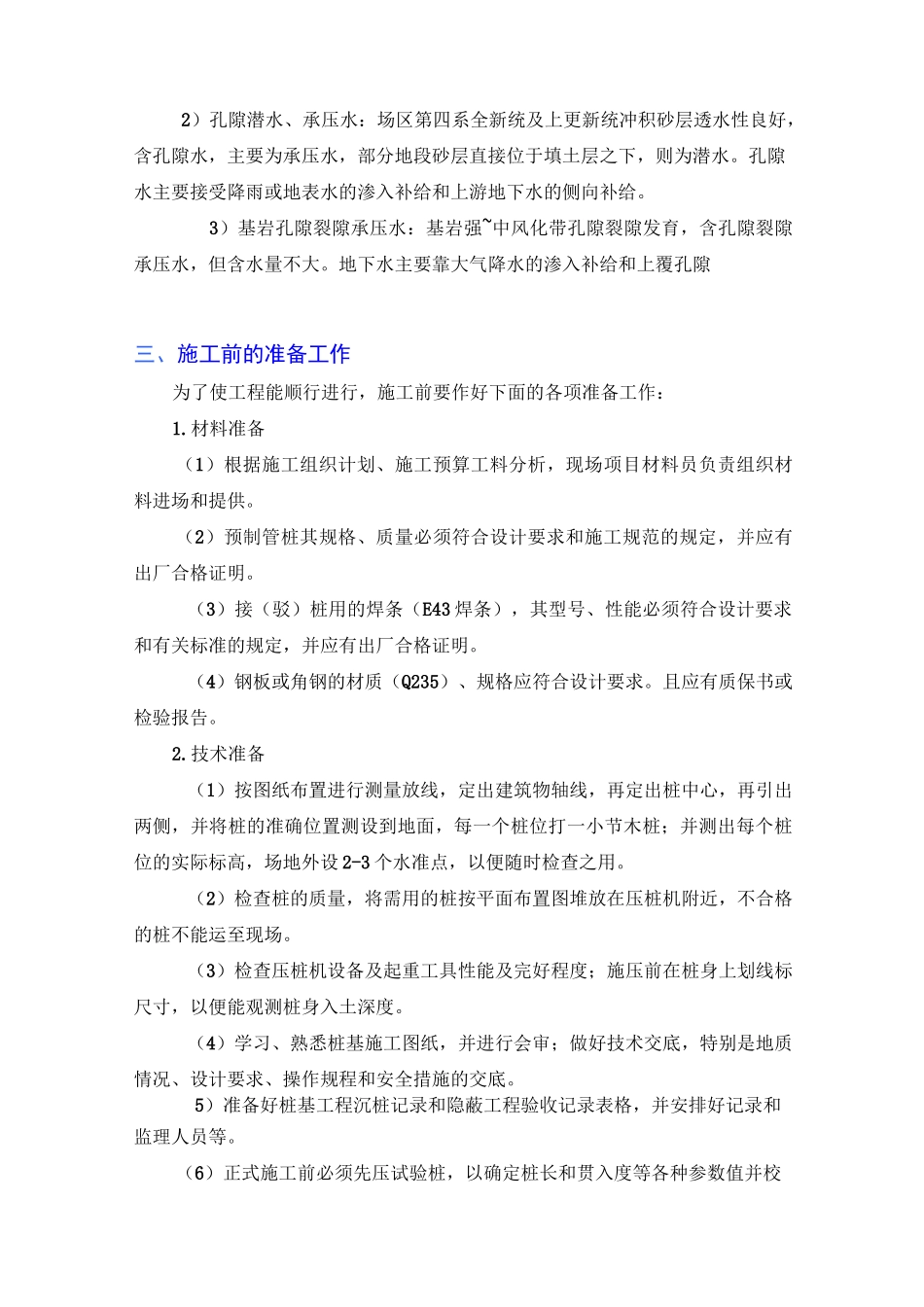

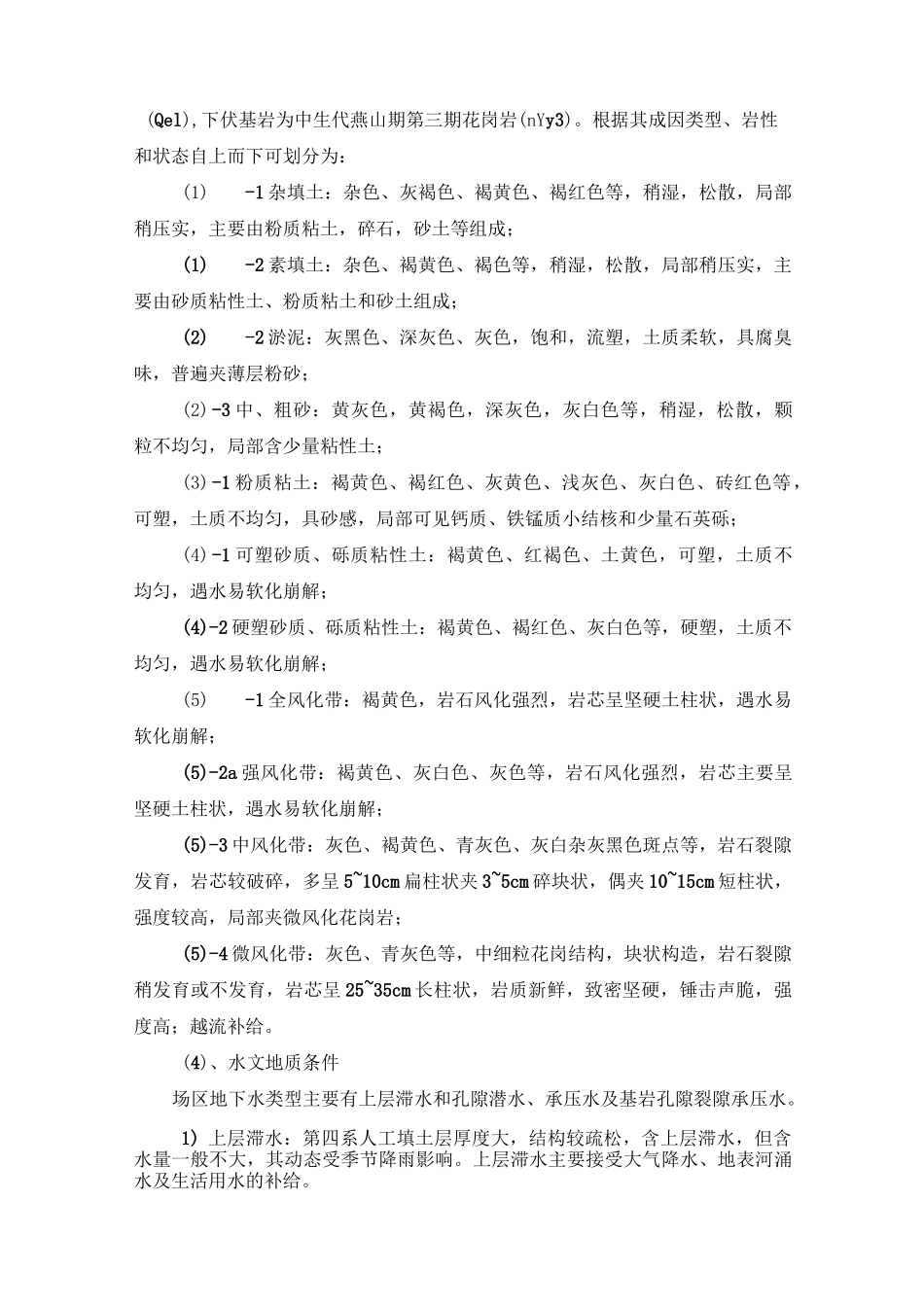

一、编制依据⑴《第四条对澳供水管道工程施工图》⑵《预制混凝土管桩》(10G409)。⑶《建筑桩基技术规范》(JGJ94-94)及有关国家规定。⑷《钢筋焊接及验收规程》(JGJ18-2003)。⑸《施工现场临时用电规范》(JGJ46-200。⑹《工程测量规范》(GB50026-2007)。二、工程概况(一)工程概况第四条对澳供水管道工程--扩建洪湾泵站位于洪湾泵站西南侧,东侧为果园,西侧为洪湾泵站厂区内道路,北侧为果园及球场,南侧为洪湾泵站进水前池(东南走向)。场地用地面积约为 1720 平方,建泵房、吸水池及进水渠。第四条对澳供水管道工程--扩建洪湾泵站配电房基础,根据地质钻孔揭示,地层中有较厚的淤泥层,配电房基础采取预应力管桩基础,管桩采用 AB 型©400mmPHC 管桩(厚壁 95cm),两桩和三桩承台形式。管桩采用静压桩施工工艺设计终压值 1550KN,复压 3 次,稳压 5~10 秒。(以试桩后各方确定的参数为主)本工程的总桩数 30 根,单桩竖向承载力特征值 700KN,设计桩长约 24m。设计为摩擦端承桩,桩顶标高 0.85m,桩端持力层为全风化或砂质粘性土。(二)工程特点① 场地比较平坦,能满足施工要求。② 必须参照地质资料合理配桩及控制好收锤标准。③ 施工工期短,需合理安排施工流水作业。(三)工程地质条件2、工程地质及场地水文地质条件场区上覆土层主要为第四系全新统人工填土层(Q4ml)、第四系全新统海陆交互相沉积层(Q4mc)、第四系上更新统河流相冲积层(Q3al)及残积层(Qel),下伏基岩为中生代燕山期第三期花岗岩(nYy3)。根据其成因类型、岩性和状态自上而下可划分为:(1)-1 杂填土:杂色、灰褐色、褐黄色、褐红色等,稍湿,松散,局部稍压实,主要由粉质粘土,碎石,砂土等组成;(1)-2 素填土:杂色、褐黄色、褐色等,稍湿,松散,局部稍压实,主要由砂质粘性土、粉质粘土和砂土组成;(2)-2 淤泥:灰黑色、深灰色、灰色,饱和,流塑,土质柔软,具腐臭味,普遍夹薄层粉砂;(2) -3 中、粗砂:黄灰色,黄褐色,深灰色,灰白色等,稍湿,松散,颗粒不均匀,局部含少量粘性土;(3) -1 粉质粘土:褐黄色、褐红色、灰黄色、浅灰色、灰白色、砖红色等,可塑,土质不均匀,具砂感,局部可见钙质、铁锰质小结核和少量石英砾;(4) -1 可塑砂质、砾质粘性土:褐黄色、红褐色、土黄色,可塑,土质不均匀,遇水易软化崩解;(4)-2 硬塑砂质、砾质粘性土:褐黄色、褐红色、灰白色等,硬塑,土质不均匀,遇水易软化崩解;(5)-...
