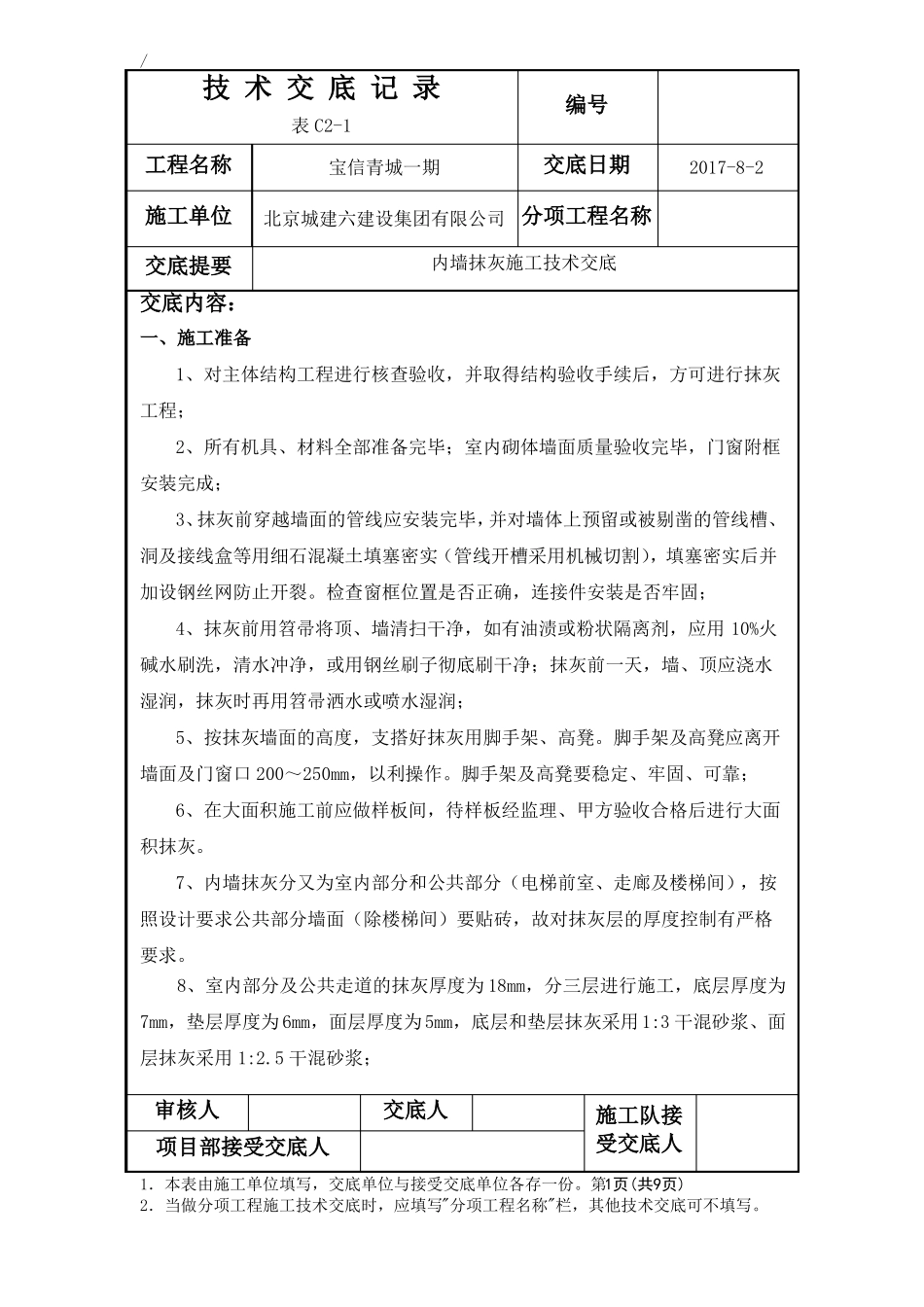

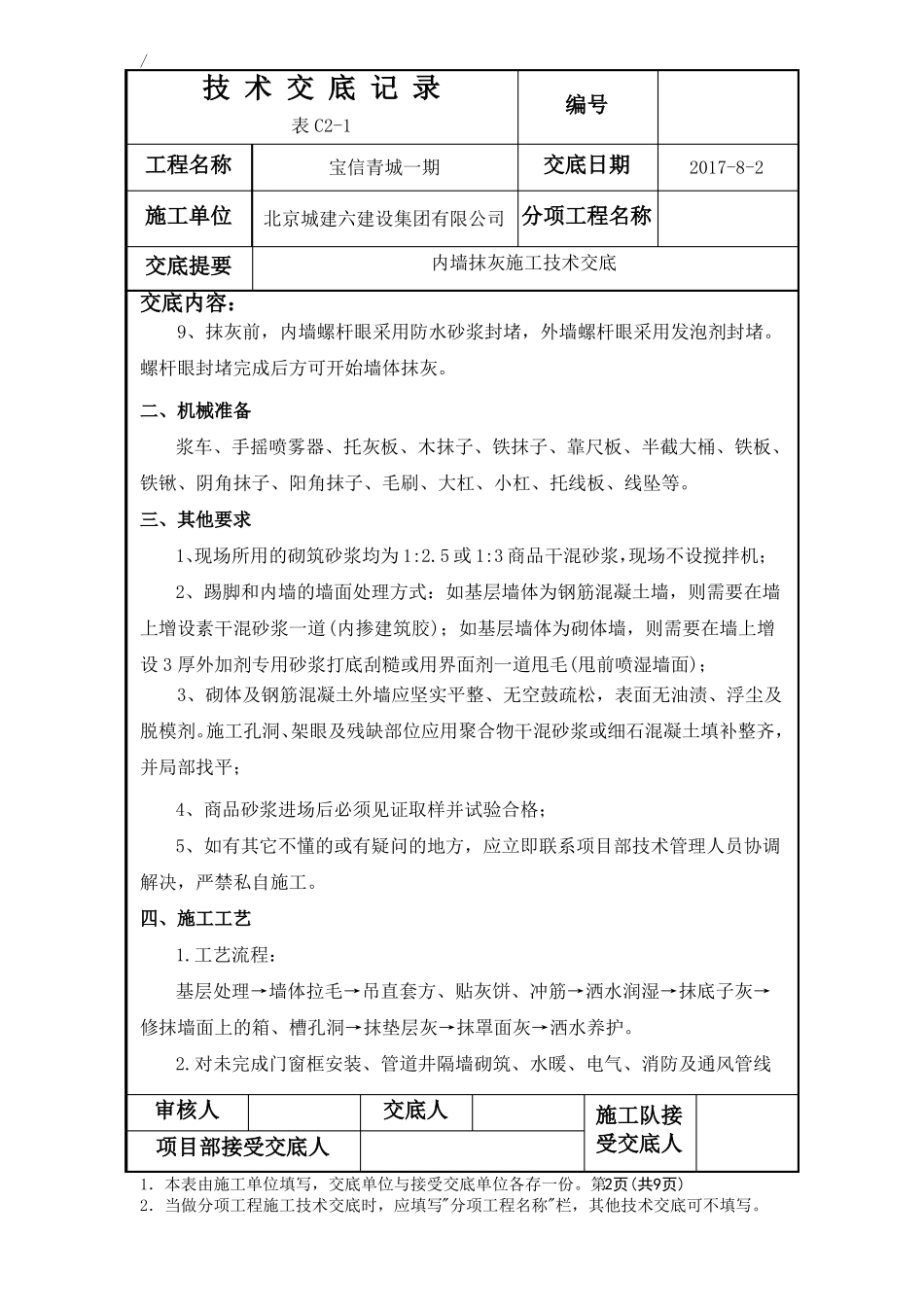

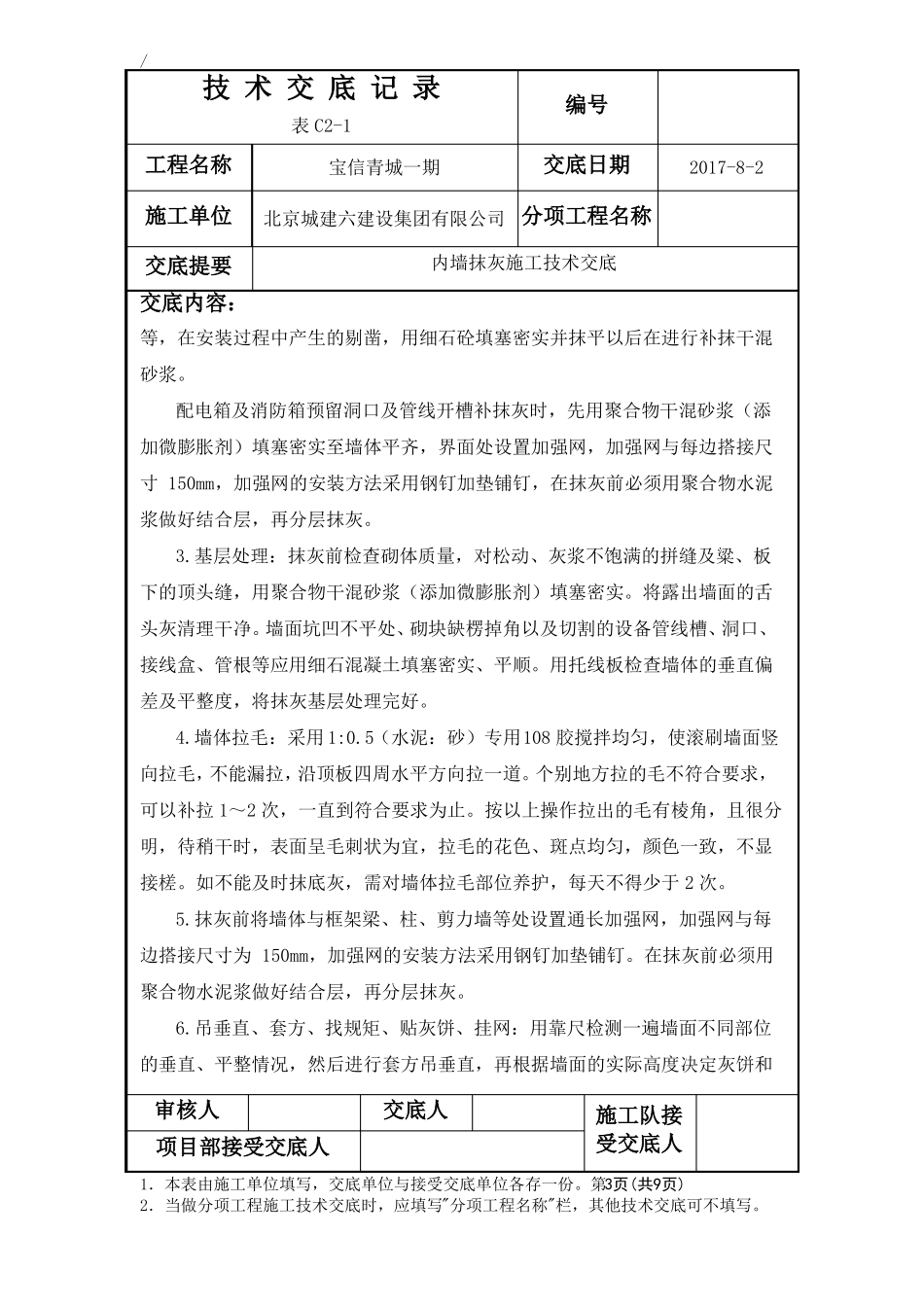

/技 术 交 底 记 录表 C2-1编号交底日期2017-8-2工程名称宝信青城一期施工单位北京城建六建设集团有限公司 分项工程名称交底提要交底内容:一、施工准备内墙抹灰施工技术交底1、对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程;2、所有机具、材料全部准备完毕;室内砌体墙面质量验收完毕,门窗附框安装完成;3、抹灰前穿越墙面的管线应安装完毕,并对墙体上预留或被剔凿的管线槽、洞及接线盒等用细石混凝土填塞密实(管线开槽采用机械切割),填塞密实后并加设钢丝网防止开裂。检查窗框位置是否正确,连接件安装是否牢固;4、抹灰前用笤帚将顶、墙清扫干净,如有油渍或粉状隔离剂,应用 10%火碱水刷洗,清水冲净,或用钢丝刷子彻底刷干净;抹灰前一天,墙、顶应浇水湿润,抹灰时再用笤帚洒水或喷水湿润;5、按抹灰墙面的高度,支搭好抹灰用脚手架、高凳。脚手架及高凳应离开墙面及门窗口 200~250mm,以利操作。脚手架及高凳要稳定、牢固、可靠;6、在大面积施工前应做样板间,待样板经监理、甲方验收合格后进行大面积抹灰。7、内墙抹灰分又为室内部分和公共部分(电梯前室、走廊及楼梯间),按照设计要求公共部分墙面(除楼梯间)要贴砖,故对抹灰层的厚度控制有严格要求。8、室内部分及公共走道的抹灰厚度为 18mm,分三层进行施工,底层厚度为7mm,垫层厚度为 6mm,面层厚度为 5mm,底层和垫层抹灰采用 1:3 干混砂浆、面层抹灰采用 1:2.5 干混砂浆;审核人交底人项目部接受交底人施工队接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。第1页(共9页)2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。/技 术 交 底 记 录表 C2-1编号交底日期2017-8-2工程名称宝信青城一期施工单位北京城建六建设集团有限公司 分项工程名称交底提要交底内容:内墙抹灰施工技术交底9、抹灰前,内墙螺杆眼采用防水砂浆封堵,外墙螺杆眼采用发泡剂封堵。螺杆眼封堵完成后方可开始墙体抹灰。二、机械准备浆车、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、毛刷、大杠、小杠、托线板、线坠等。三、其他要求1、现场所用的砌筑砂浆均为 1:2.5 或 1:3 商品干混砂浆,现场不设搅拌机;2、踢脚和内墙的墙面处理方式:如基层墙体为钢筋混凝土墙,则需要在墙上增设素干混砂浆一道(内掺建筑胶);如基层墙体为砌体墙,则需要在墙...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

内墙抹灰施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
