冬雨季施工措施

冬雨季施工措施_第1页
1/8
冬雨季施工措施_第2页
2/8
冬雨季施工措施_第3页
3/8

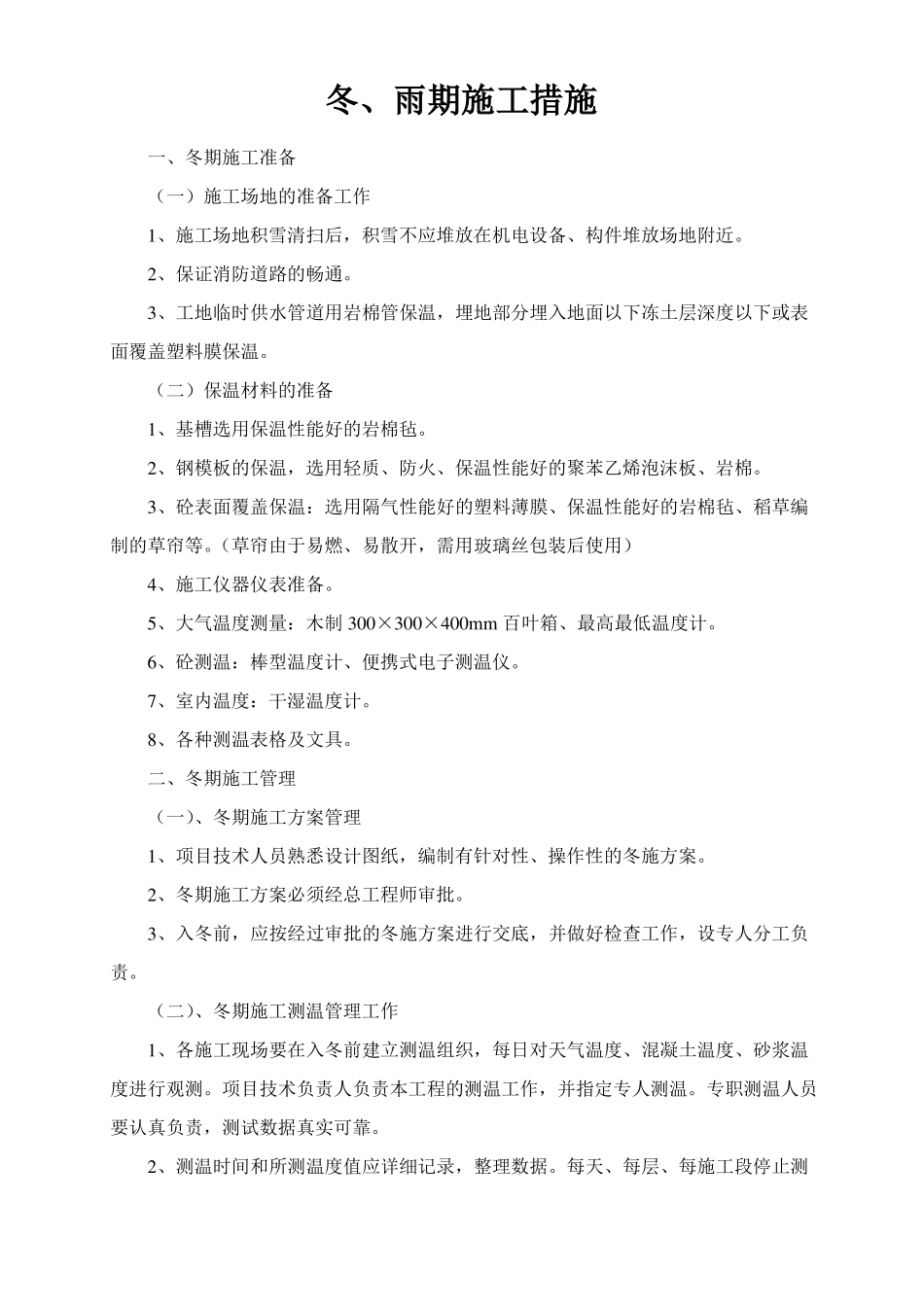

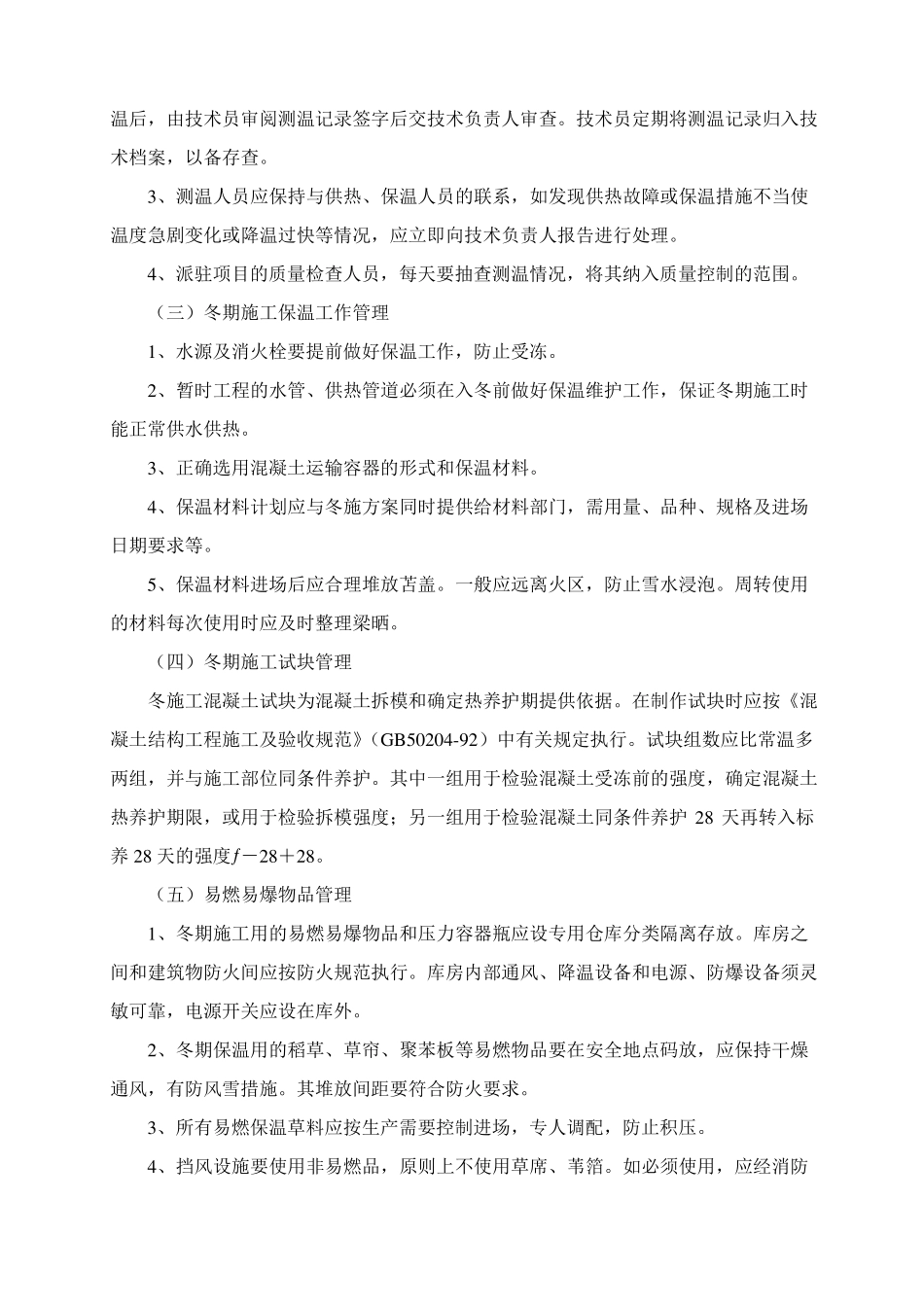

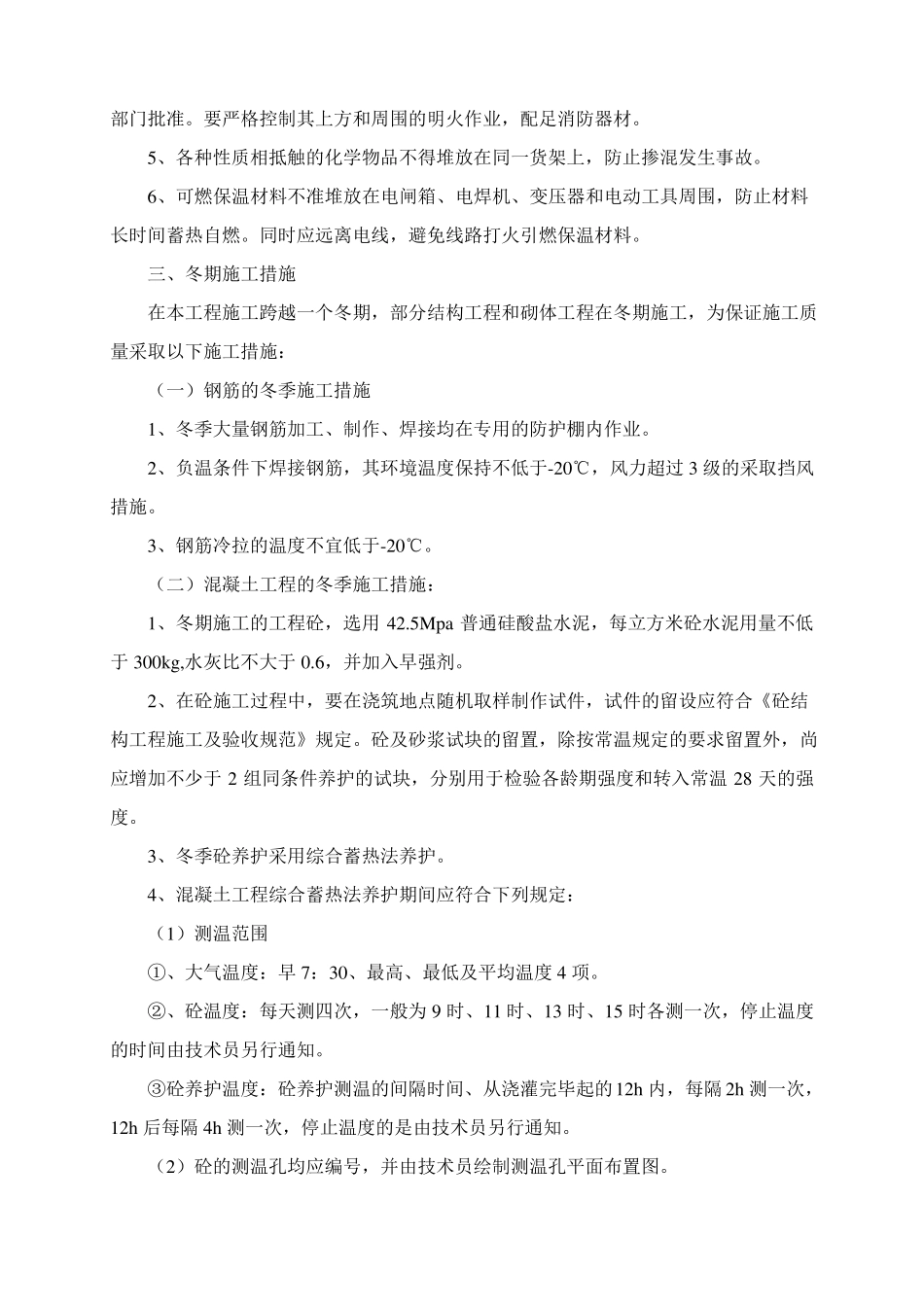

冬、雨期施工措施一、冬期施工准备(一)施工场地的准备工作1、施工场地积雪清扫后,积雪不应堆放在机电设备、构件堆放场地附近。2、保证消防道路的畅通。3、工地临时供水管道用岩棉管保温,埋地部分埋入地面以下冻土层深度以下或表面覆盖塑料膜保温。(二)保温材料的准备1、基槽选用保温性能好的岩棉毡。2、钢模板的保温,选用轻质、防火、保温性能好的聚苯乙烯泡沫板、岩棉。3、砼表面覆盖保温:选用隔气性能好的塑料薄膜、保温性能好的岩棉毡、稻草编制的草帘等。(草帘由于易燃、易散开,需用玻璃丝包装后使用)4、施工仪器仪表准备。5、大气温度测量:木制 300×300×400mm 百叶箱、最高最低温度计。6、砼测温:棒型温度计、便携式电子测温仪。7、室内温度:干湿温度计。8、各种测温表格及文具。二、冬期施工管理(一)、冬期施工方案管理1、项目技术人员熟悉设计图纸,编制有针对性、操作性的冬施方案。2、冬期施工方案必须经总工程师审批。3、入冬前,应按经过审批的冬施方案进行交底,并做好检查工作,设专人分工负责。(二)、冬期施工测温管理工作1、各施工现场要在入冬前建立测温组织,每日对天气温度、混凝土温度、砂浆温度进行观测。项目技术负责人负责本工程的测温工作,并指定专人测温。专职测温人员要认真负责,测试数据真实可靠。2、测温时间和所测温度值应详细记录,整理数据。每天、每层、每施工段停止测温后,由技术员审阅测温记录签字后交技术负责人审查。技术员定期将测温记录归入技术档案,以备存查。3、测温人员应保持与供热、保温人员的联系,如发现供热故障或保温措施不当使温度急剧变化或降温过快等情况,应立即向技术负责人报告进行处理。4、派驻项目的质量检查人员,每天要抽查测温情况,将其纳入质量控制的范围。(三)冬期施工保温工作管理1、水源及消火栓要提前做好保温工作,防止受冻。2、暂时工程的水管、供热管道必须在入冬前做好保温维护工作,保证冬期施工时能正常供水供热。3、正确选用混凝土运输容器的形式和保温材料。4、保温材料计划应与冬施方案同时提供给材料部门,需用量、品种、规格及进场日期要求等。5、保温材料进场后应合理堆放苫盖。一般应远离火区,防止雪水浸泡。周转使用的材料每次使用时应及时整理梁晒。(四)冬期施工试块管理冬施工混凝土试块为混凝土拆模和确定热养护期提供依据。在制作试块时应按《混凝土结构工程施工及验收规范》(GB50204-92)中有关规定执行。试块组数应比常温多...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬雨季施工措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
