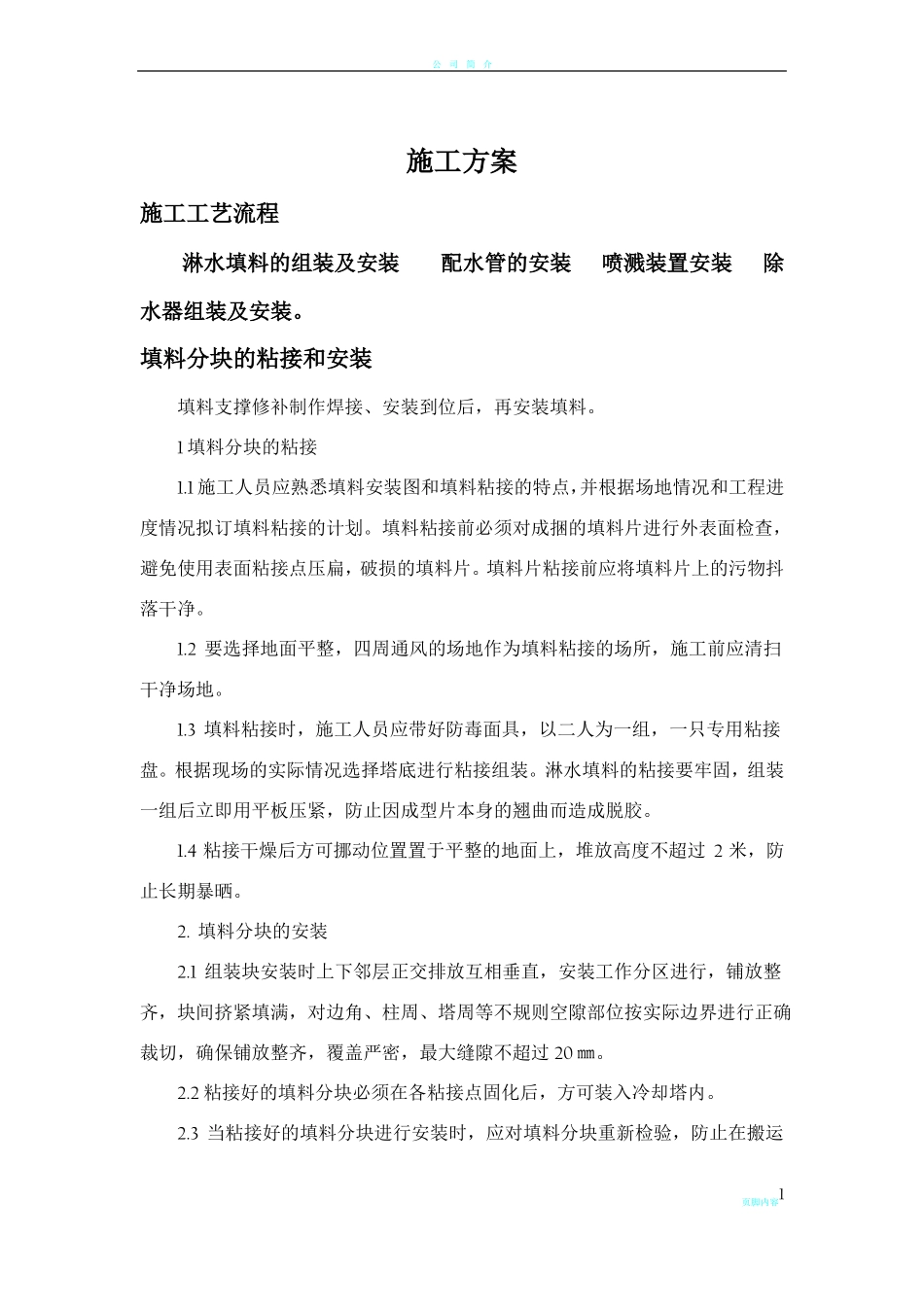

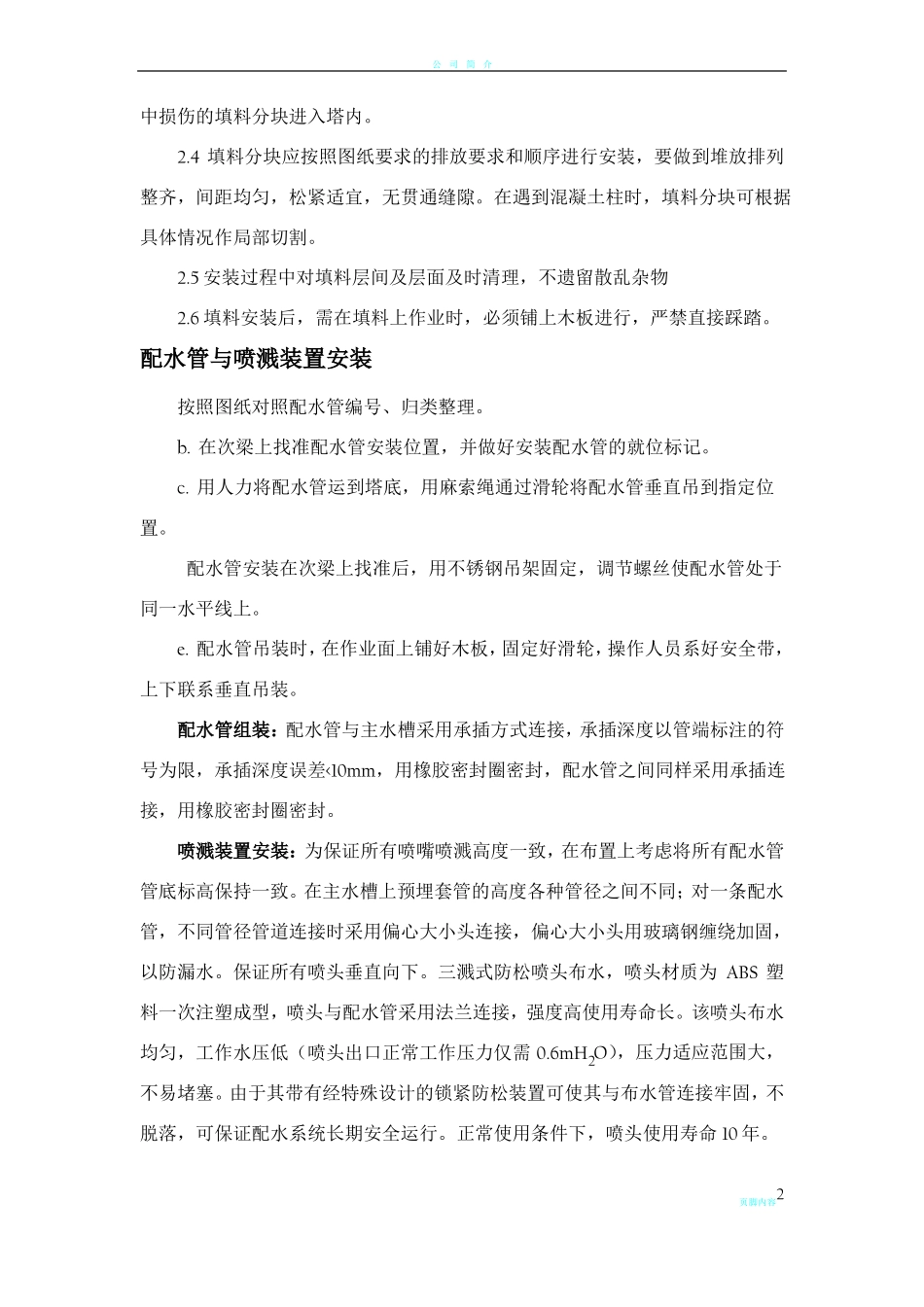

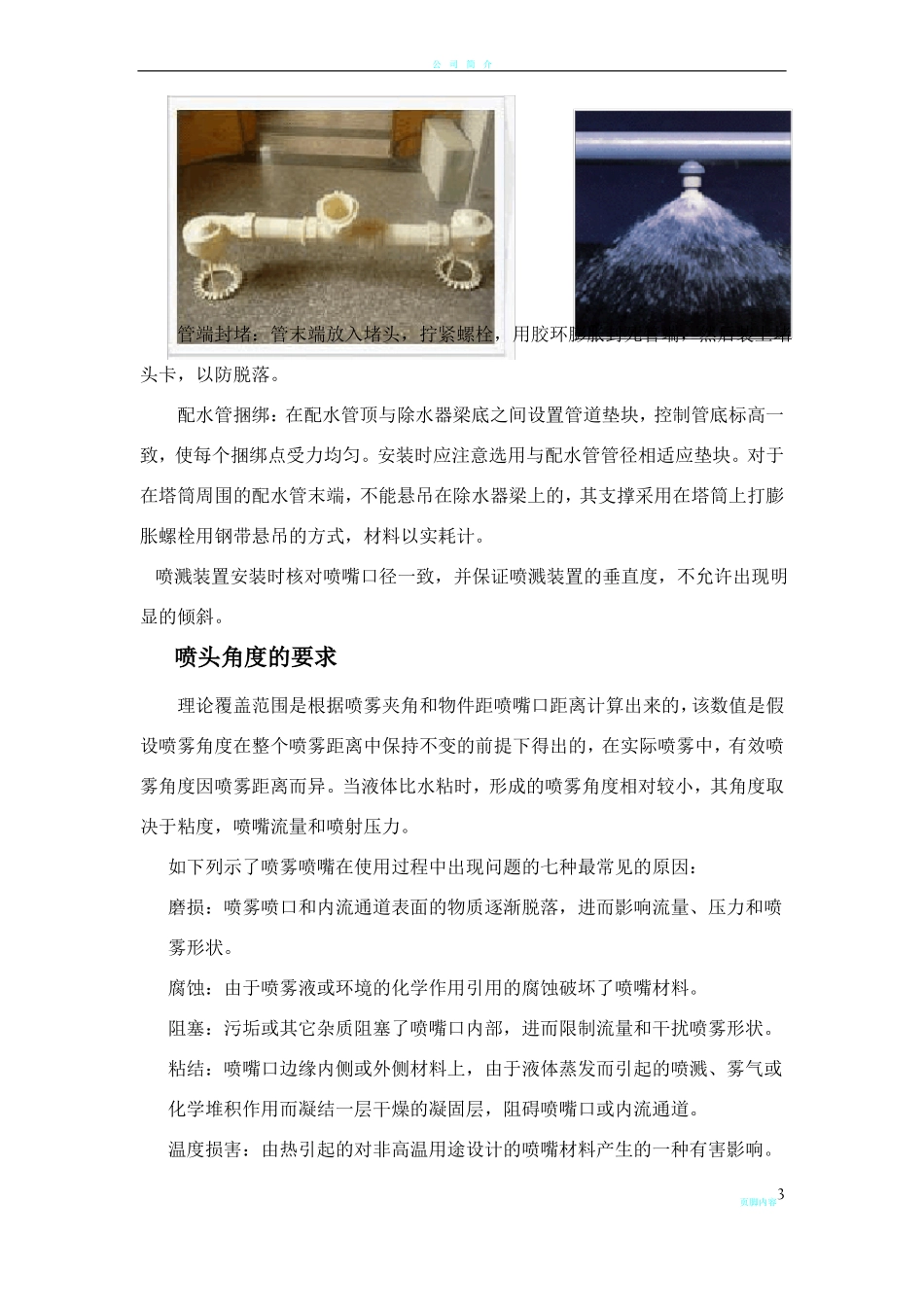

公司简介施工方案施工工艺流程淋水填料的组装及安装配水管的安装喷溅装置安装除水器组装及安装。填料分块的粘接和安装填料支撑修补制作焊接、安装到位后,再安装填料。1 填料分块的粘接1.1 施工人员应熟悉填料安装图和填料粘接的特点,并根据场地情况和工程进度情况拟订填料粘接的计划。填料粘接前必须对成捆的填料片进行外表面检查,避免使用表面粘接点压扁,破损的填料片。填料片粘接前应将填料片上的污物抖落干净。1.2 要选择地面平整,四周通风的场地作为填料粘接的场所,施工前应清扫干净场地。1.3 填料粘接时,施工人员应带好防毒面具,以二人为一组,一只专用粘接盘。根据现场的实际情况选择塔底进行粘接组装。淋水填料的粘接要牢固,组装一组后立即用平板压紧,防止因成型片本身的翘曲而造成脱胶。1.4 粘接干燥后方可挪动位置置于平整的地面上,堆放高度不超过 2 米,防止长期暴晒。2. 填料分块的安装2.1 组装块安装时上下邻层正交排放互相垂直,安装工作分区进行,铺放整齐,块间挤紧填满,对边角、柱周、塔周等不规则空隙部位按实际边界进行正确裁切,确保铺放整齐,覆盖严密,最大缝隙不超过 20 ㎜。2.2 粘接好的填料分块必须在各粘接点固化后,方可装入冷却塔内。2.3 当粘接好的填料分块进行安装时,应对填料分块重新检验,防止在搬运页脚内容1公司简介中损伤的填料分块进入塔内。2.4 填料分块应按照图纸要求的排放要求和顺序进行安装,要做到堆放排列整齐,间距均匀,松紧适宜,无贯通缝隙。在遇到混凝土柱时,填料分块可根据具体情况作局部切割。2.5 安装过程中对填料层间及层面及时清理,不遗留散乱杂物2.6 填料安装后,需在填料上作业时,必须铺上木板进行,严禁直接踩踏。配水管与喷溅装置安装按照图纸对照配水管编号、归类整理。b. 在次梁上找准配水管安装位置,并做好安装配水管的就位标记。c. 用人力将配水管运到塔底,用麻索绳通过滑轮将配水管垂直吊到指定位置。配水管安装在次梁上找准后,用不锈钢吊架固定,调节螺丝使配水管处于同一水平线上。e. 配水管吊装时,在作业面上铺好木板,固定好滑轮,操作人员系好安全带,上下联系垂直吊装。配水管组装:配水管与主水槽采用承插方式连接,承插深度以管端标注的符号为限,承插深度误差<10mm,用橡胶密封圈密封,配水管之间同样采用承插连接,用橡胶密封圈密封。喷溅装置安装:为保证所有喷嘴喷溅高度一致,在布置上考虑将所有配水管管底标高保持一致。在主...
