一、施工方案一、工程现状及施工内容:1
1 原因公司因生产需要,拟在原初冷器旁新建基础再安装一台初冷器
2 检修内容在原初冷器旁新建基础再安装一台初冷器
(注:本工程无拆旧作业,无后续碰管作业
)该初冷器重约 80 吨
结构形式为:立式椭圆柱形立管胀接结构
按施工图纸对设备结构可划分为:初冷器底部、初冷器中部和初冷器上部共 3 个部分
初冷器中部内为Φ 76×3 的换热管,上下部有管箱,连接管板
初冷器各部分结构参数表序号1234尺寸名称长(m) 宽(m) 高(m)初冷器下部初冷器中部初冷器上部换热管6667222/172
118355Φ 76×3重量(吨)备注二、施工时间及计划计划开工日期 2013 年 3 月 5 日,计划竣工日期 2013 年 4 月 30日
三、施工准备工作3
1施工人员准备合理安排施工人员,根据工期及所承担的工作量进行各工种人员的配备

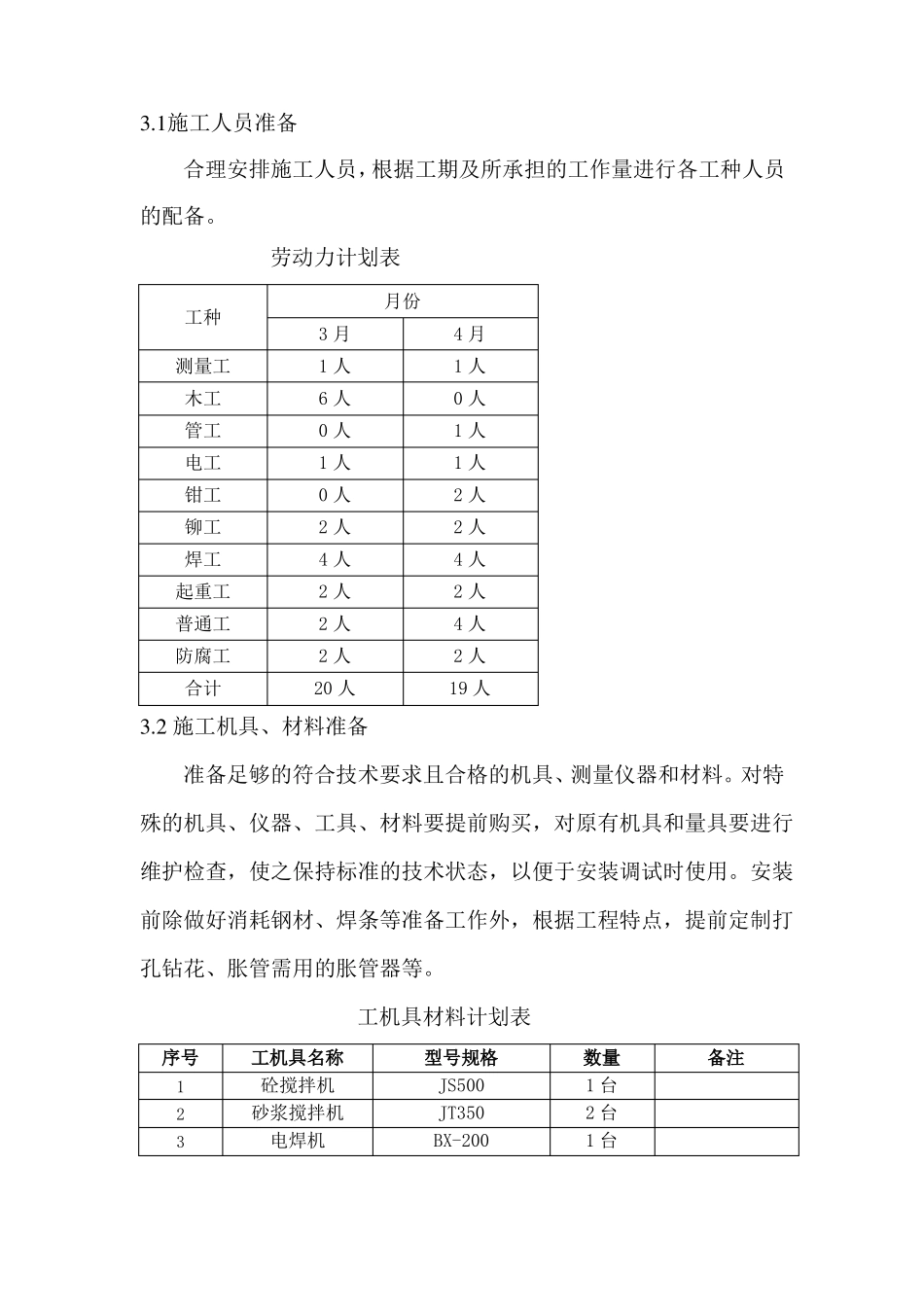

劳动力计划表工种测量工木工管工电工钳工铆工焊工起重工普通工防腐工合计月份3 月1 人6 人0 人1 人0 人2 人4 人2 人2 人2 人20 人4 月1 人0 人1 人1 人2 人2 人4 人2 人4 人2 人19 人3
2 施工机具、材料准备准备足够的符合技术要求且合格的机具、测量仪器和材料
对特殊的机具、仪器、工具、材料要提前购买,对原有机具和量具要进行维护检查,使之保持标准的技术状态,以便于安装调试时使用
安装前除做好消耗钢材、焊条等准备工作外,根据工程特点,提前定制打孔钻花、胀管需用的胀管器等

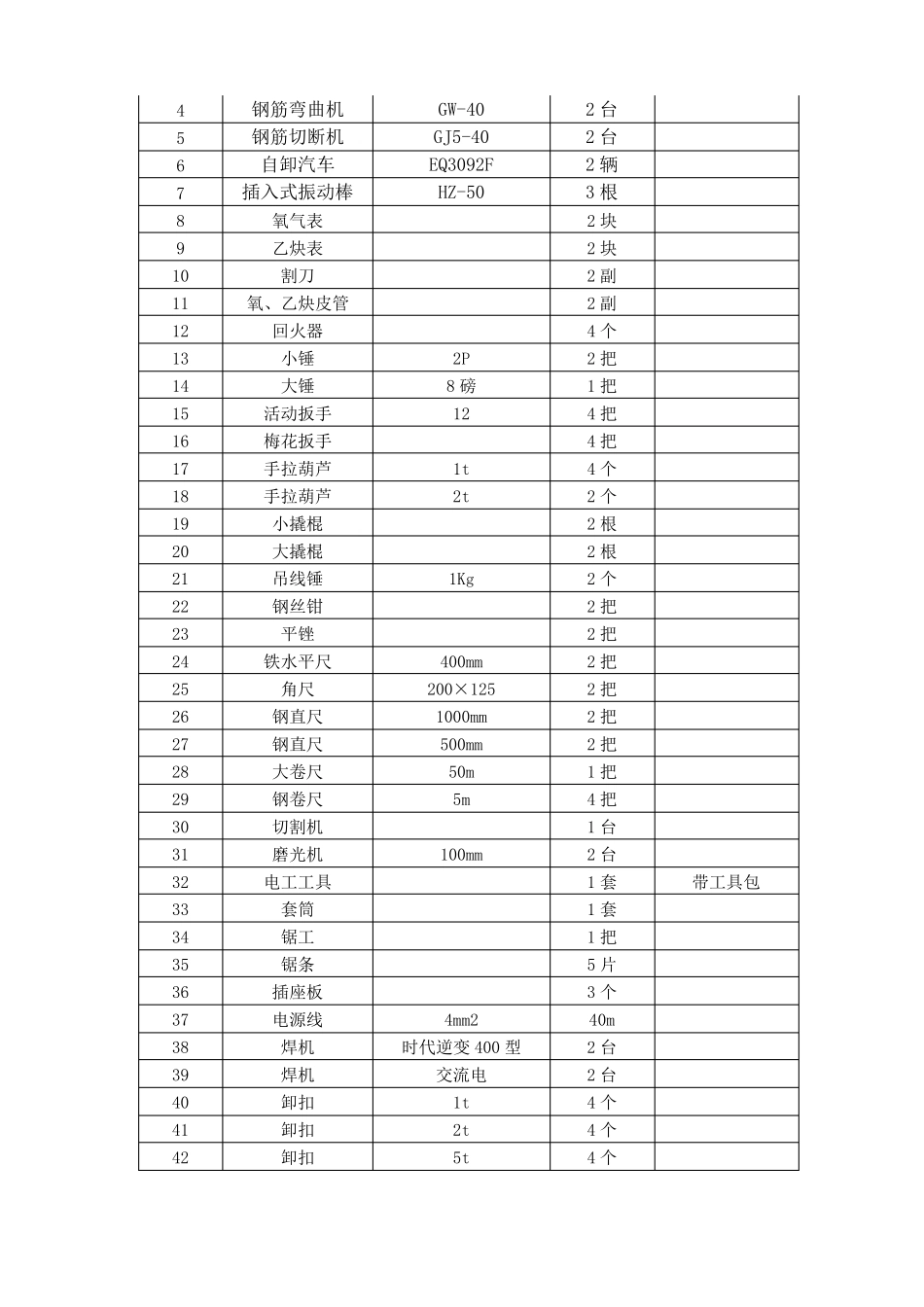

工机具材料计划表序号123工机具名称砼搅拌机砂浆搅拌机电焊机型号规格JS500JT350BX-200数量1 台2 台1 台备注456789101112131415161718192021222324252627282930313233343536373839404142钢筋弯曲机钢筋切断机自卸汽车插入式振
