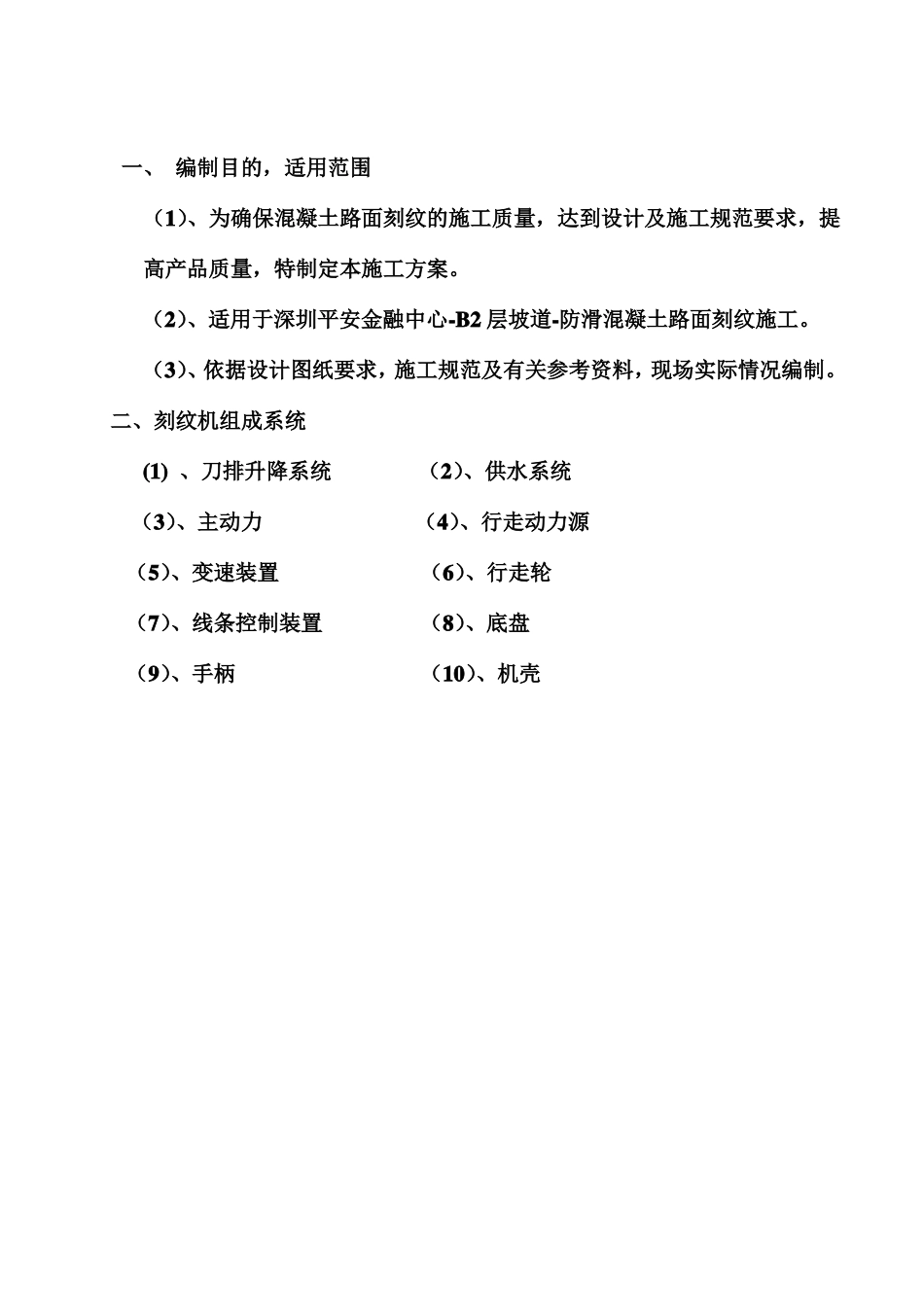

深圳**中心地下室停车库防滑坡道刻纹施工方案编制:审核:深圳市鸿科建筑工程有限公司二○一九年 六 月一、 编制目的,适用范围(1)、为确保混凝土路面刻纹的施工质量,达到设计及施工规范要求,提高产品质量,特制定本施工方案
(2)、适用于深圳平安金融中心-B2 层坡道-防滑混凝土路面刻纹施工
(3)、依据设计图纸要求,施工规范及有关参考资料,现场实际情况编制

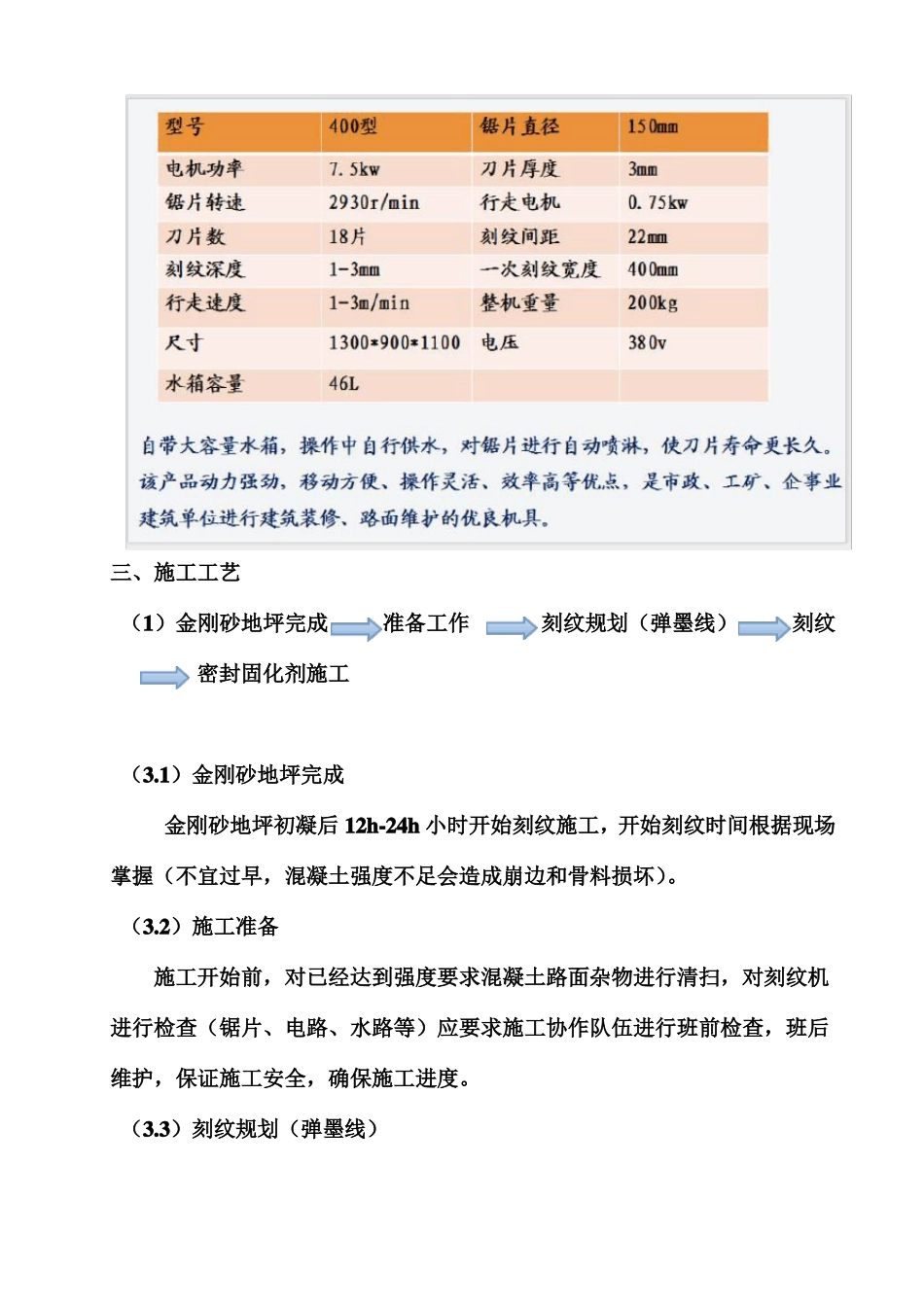

二、刻纹机组成系统(1) 、刀排升降系统(2)、供水系统(3)、主动力(4)、行走动力源(5)、变速装置(6)、行走轮(7)、线条控制装置(8)、底盘(9)、手柄(10)、机壳三、施工工艺(1)金刚砂地坪完成准备工作刻纹规划(弹墨线)刻纹密封固化剂施工(3
1)金刚砂地坪完成金刚砂地坪初凝后 12h-24h 小时开始刻纹施工,开始刻纹时间根据现场掌握(不宜过早,混凝土强度不足会造成崩边和骨料损坏)
2)施工准备施工开始前,对已经达到强度要求混凝土路面杂物进行清扫,对刻纹机进行检查(锯片、电路、水路等)应要求施工协作队伍进行班前检查,班后维护,保证施工安全,确保施工进度
3)刻纹规划(弹墨线)混凝土路面施工板块划分难免存在误差,因此刻纹前应先对混凝土路面板块进行测量(三点控制一水平),分好刻纹板数(8 板)及留白间距(13
5),做好规划,并弹出刻纹起始墨线(距缩缝 6cm)
4)为使混凝土表面具有很好的抗滑性能和显示的耐久性,混凝土表面的文理制作采用 400 型混凝土路面刻纹机处理
刻纹一般是在混凝土终凝后达到一定强度后开始,宽 12 条纹(或 18 条)的湿式混凝土路面刻纹机,刻纹深度和深度均匀,深度一般控制为 1-3mm 左右,刻槽宽度 3mm,12条组合宽度一般为 400mm,留白宽度 5-20cm
四、保证措施(4
1)技术保证为保证刻纹质量,施工现场配置技术员全程旁站,旁站技术员主要职责:1、应
